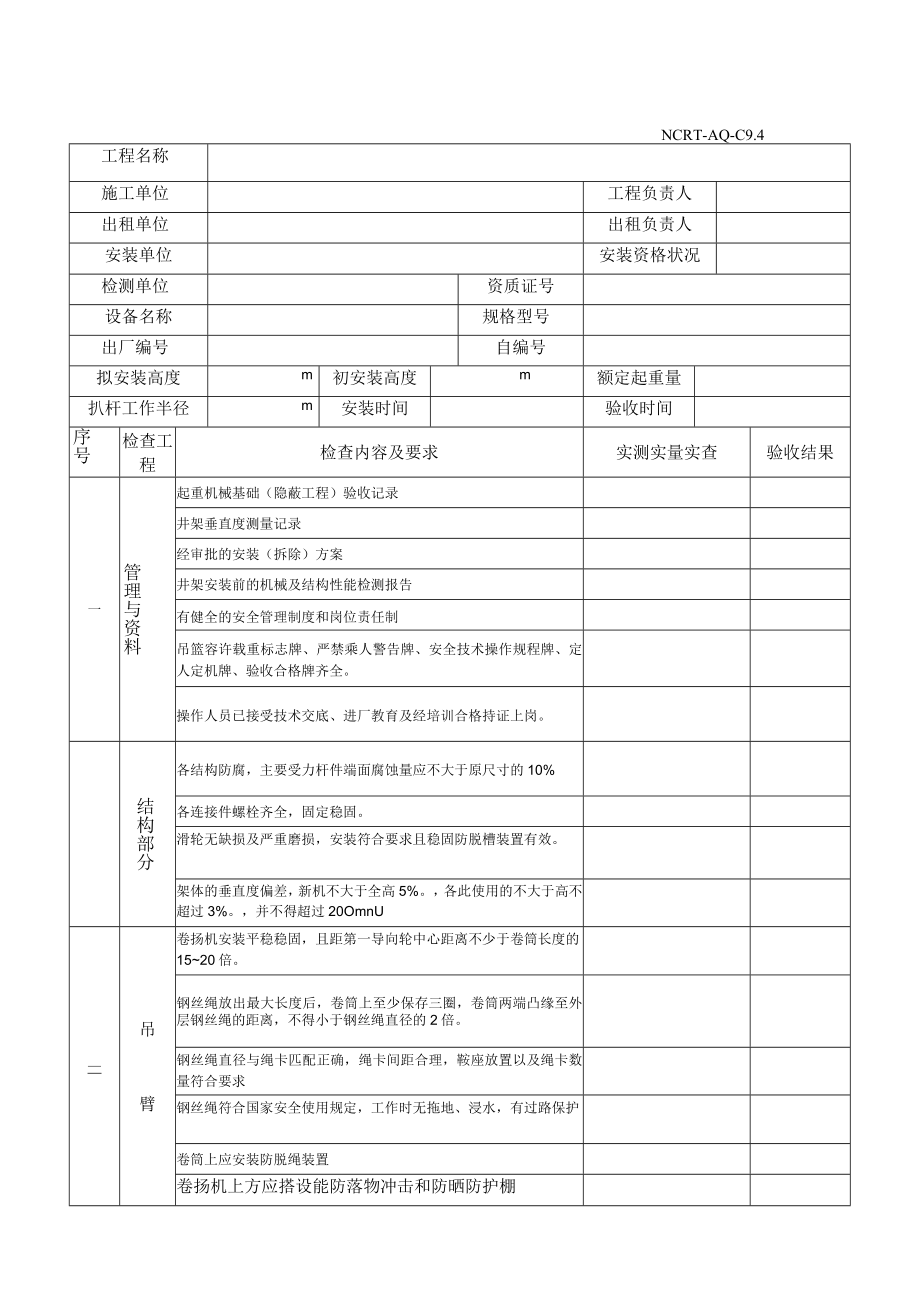

1、NCRT-AQ-C9.4工程名称施工单位工程负责人出租单位出租负责人安装单位安装资格状况检测单位资质证号设备名称规格型号出厂编号自编号拟安装高度m初安装高度m额定起重量扒杆工作半径m安装时间验收时间序号检查工程检查内容及要求实测实量实查验收结果一管理与资料起重机械基础(隐蔽工程)验收记录井架垂直度测量记录经审批的安装(拆除)方案井架安装前的机械及结构性能检测报告有健全的安全管理制度和岗位责任制吊篮容许载重标志牌、严禁乘人警告牌、安全技术操作规程牌、定人定机牌、验收合格牌齐全。操作人员已接受技术交底、进厂教育及经培训合格持证上岗。结构部分各结构防腐,主要受力杆件端面腐蚀量应不大于原尺寸的10%各

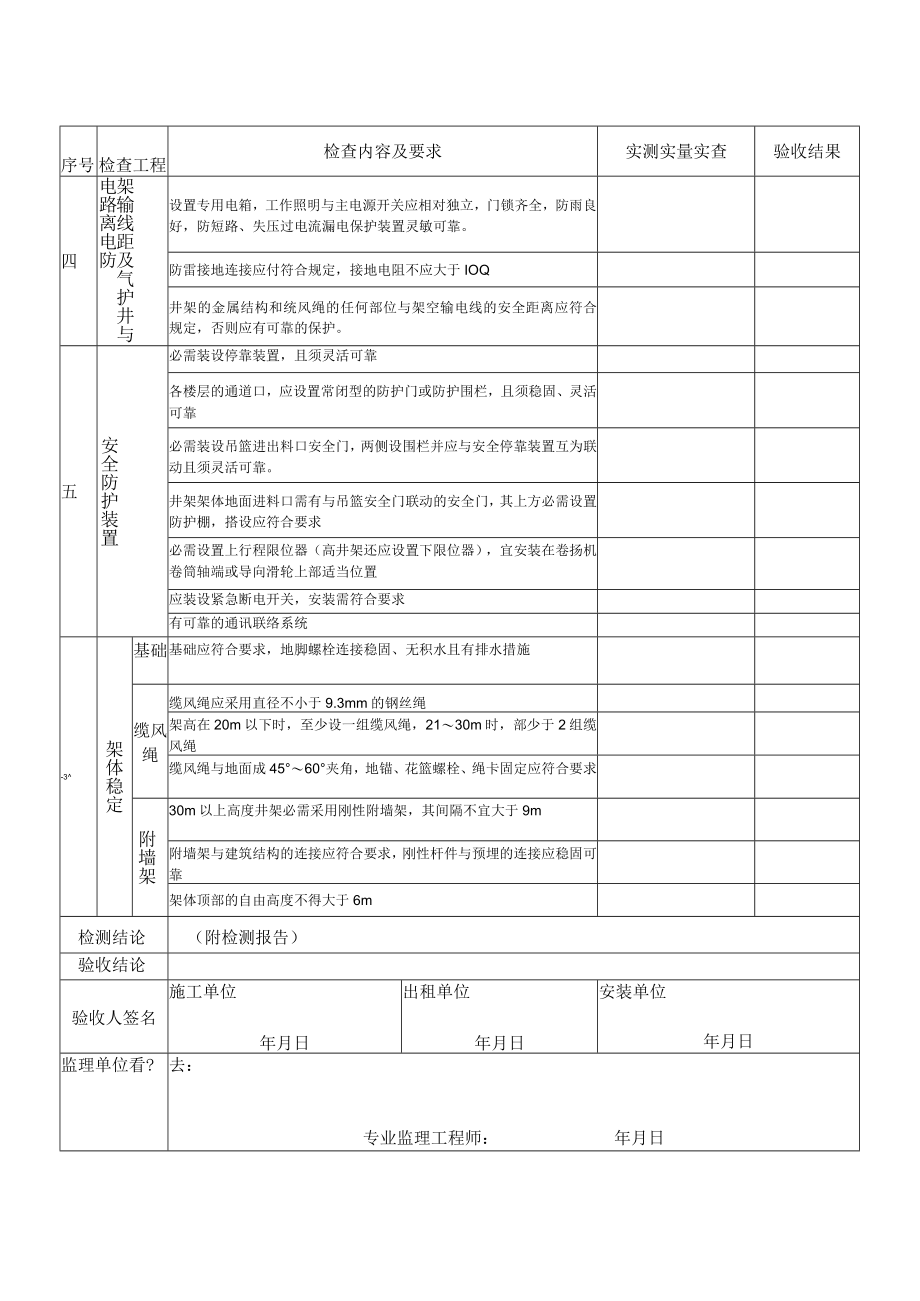

2、连接件螺栓齐全,固定稳固。滑轮无缺损及严重磨损,安装符合要求且稳固防脱槽装置有效。架体的垂直度偏差,新机不大于全高5%。,各此使用的不大于高不超过3%。,并不得超过20OmnU吊臂卷扬机安装平稳稳固,且距第一导向轮中心距离不少于卷筒长度的1520倍。钢丝绳放出最大长度后,卷筒上至少保存三圈,卷筒两端凸缘至外层钢丝绳的距离,不得小于钢丝绳直径的2倍。钢丝绳直径与绳卡匹配正确,绳卡间距合理,鞍座放置以及绳卡数量符合要求钢丝绳符合国家安全使用规定,工作时无拖地、浸水,有过路保护卷筒上应安装防脱绳装置卷扬机上方应搭设能防落物冲击和防晒防护棚序号检查工程检查内容及要求实测实量实查验收结果四架输线距及气护

3、井与电路离电防设置专用电箱,工作照明与主电源开关应相对独立,门锁齐全,防雨良好,防短路、失压过电流漏电保护装置灵敏可靠。防雷接地连接应付符合规定,接地电阻不应大于IOQ井架的金属结构和统风绳的任何部位与架空输电线的安全距离应符合规定,否则应有可靠的保护。五安全防护装置必需装设停靠装置,且须灵活可靠各楼层的通道口,应设置常闭型的防护门或防护围栏,且须稳固、灵活可靠必需装设吊篮进出料口安全门,两侧设围栏并应与安全停靠装置互为联动且须灵活可靠。井架架体地面进料口需有与吊篮安全门联动的安全门,其上方必需设置防护棚,搭设应符合要求必需设置上行程限位器(高井架还应设置下限位器),宜安装在卷扬机卷筒轴端或导向滑轮上部适当位置应装设紧急断电开关,安装需符合要求有可靠的通讯联络系统-3架体稳定基础基础应符合要求,地脚螺栓连接稳固、无积水且有排水措施缆风绳缆风绳应采用直径不小于9.3mm的钢丝绳架高在20m以下时,至少设一组缆风绳,2130m时,部少于2组缆风绳缆风绳与地面成4560夹角,地锚、花篮螺栓、绳卡固定应符合要求附墙架30m以上高度井架必需采用刚性附墙架,其间隔不宜大于9m附墙架与建筑结构的连接应符合要求,刚性杆件与预埋的连接应稳固可靠架体顶部的自由高度不得大于6m检测结论(附检测报告)验收结论验收人签名施工单位年月日出租单位年月日安装单位年月日监理单位看?去:专业监理工程师:年月日
