《地下室施工计划(横道图).docx》由会员分享,可在线阅读,更多相关《地下室施工计划(横道图).docx(1页珍藏版)》请在第壹文秘上搜索。

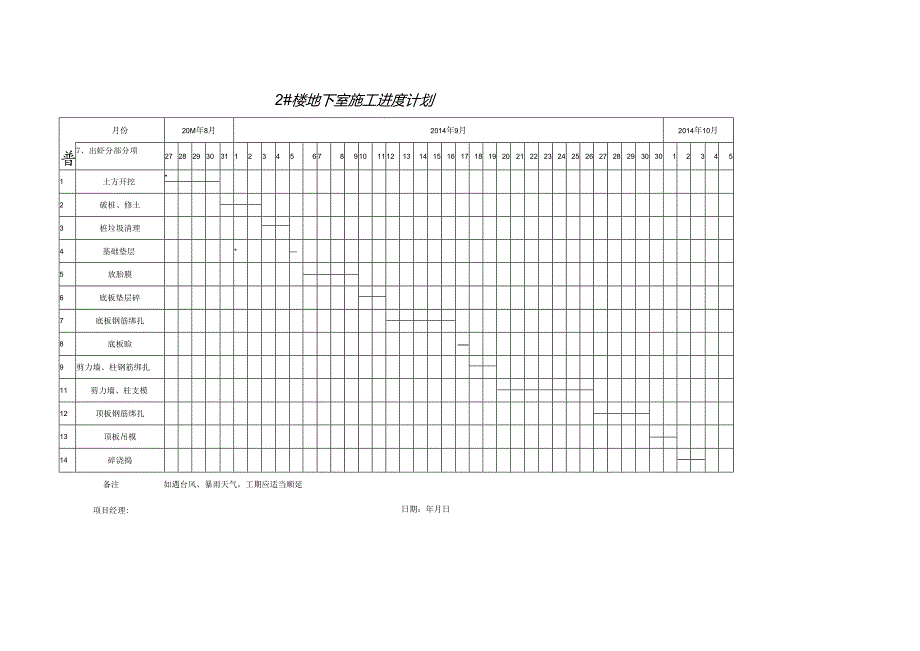

2#楼地下室施工进度计划月份20M年8月2014年9月2014年10月普7、出虾分部分项272829303112345678910111213141516171819202122232425262728293030123451土方开挖2破桩、修土3桩垃圾清理4基础垫层*5放胎膜6底板垫层碎7底板钢筋绑扎8底板睑9剪力墙、柱钢筋绑扎11剪力墙、柱支模12顶板钢筋绑扎13顶板吊模14碎浇捣备注如遇台风、暴雨天气,工期应适当顺延项目经理:日期:年月日
