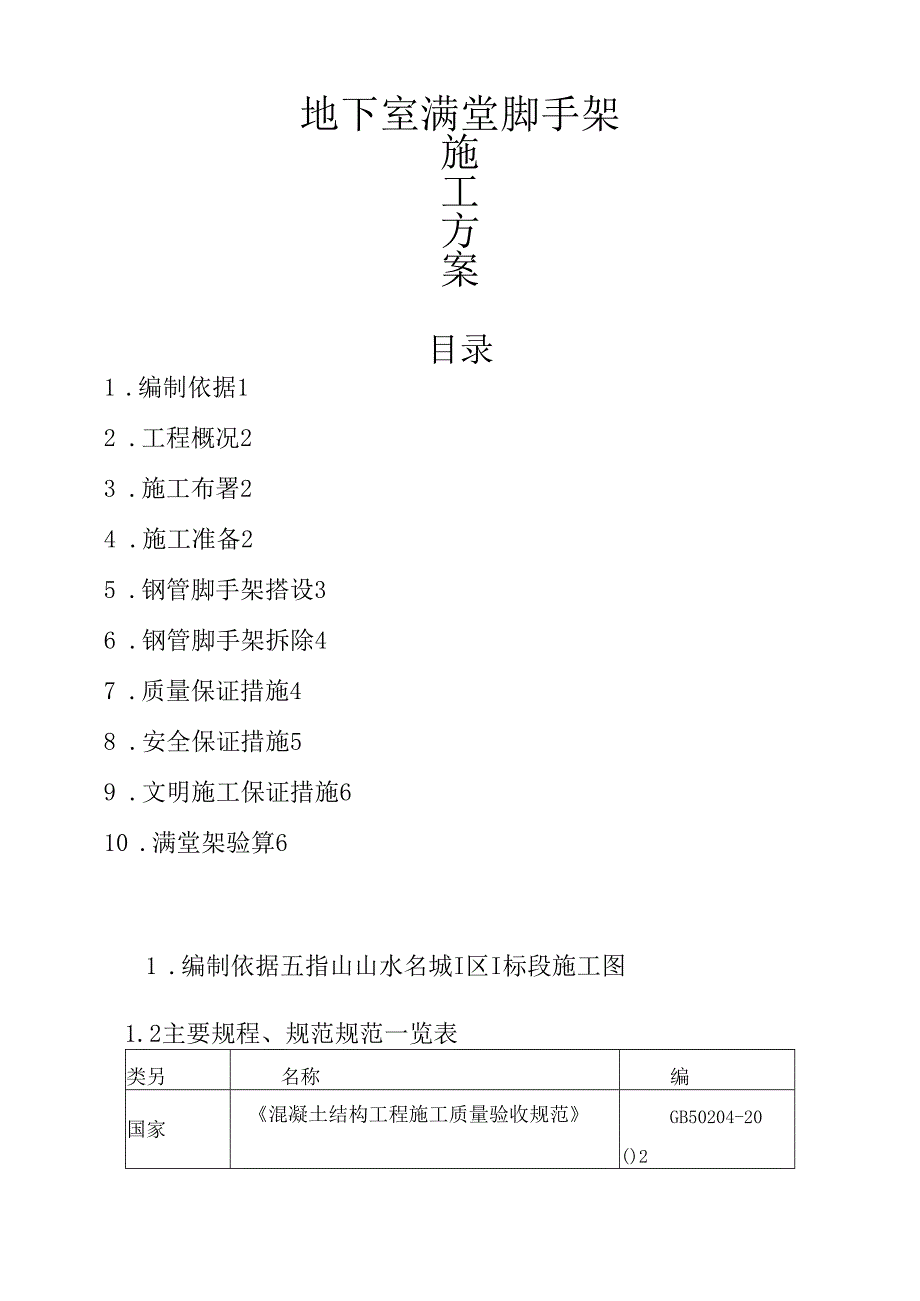

《地下室满堂脚手架施工方案.docx》由会员分享,可在线阅读,更多相关《地下室满堂脚手架施工方案.docx(8页珍藏版)》请在第壹文秘上搜索。

1、地下室满堂脚手架施工方案目录1 .编制依据12 .工程概况23 .施工布署24 .施工准备25 .钢管脚手架搭设36 .钢管脚手架拆除47 .质量保证措施48 .安全保证措施59 .文明施工保证措施610 .满堂架验算61 .编制依据五指山山水名城I区I标段施工图1.2主要规程、规范规范一览表类另名称编国家混凝土结构工程施工质量验收规范GB50204-20()2建筑工程施工质量验收统一标准GB50300-2001建筑工程模板施工手册(第二版)混凝土结构工程施工质量验收规程DBJO1-82-2004建筑施工扣件式钢管脚手架安全技术规范JGJ130-2001地方建筑安装工程施工安全操作规程2 .工

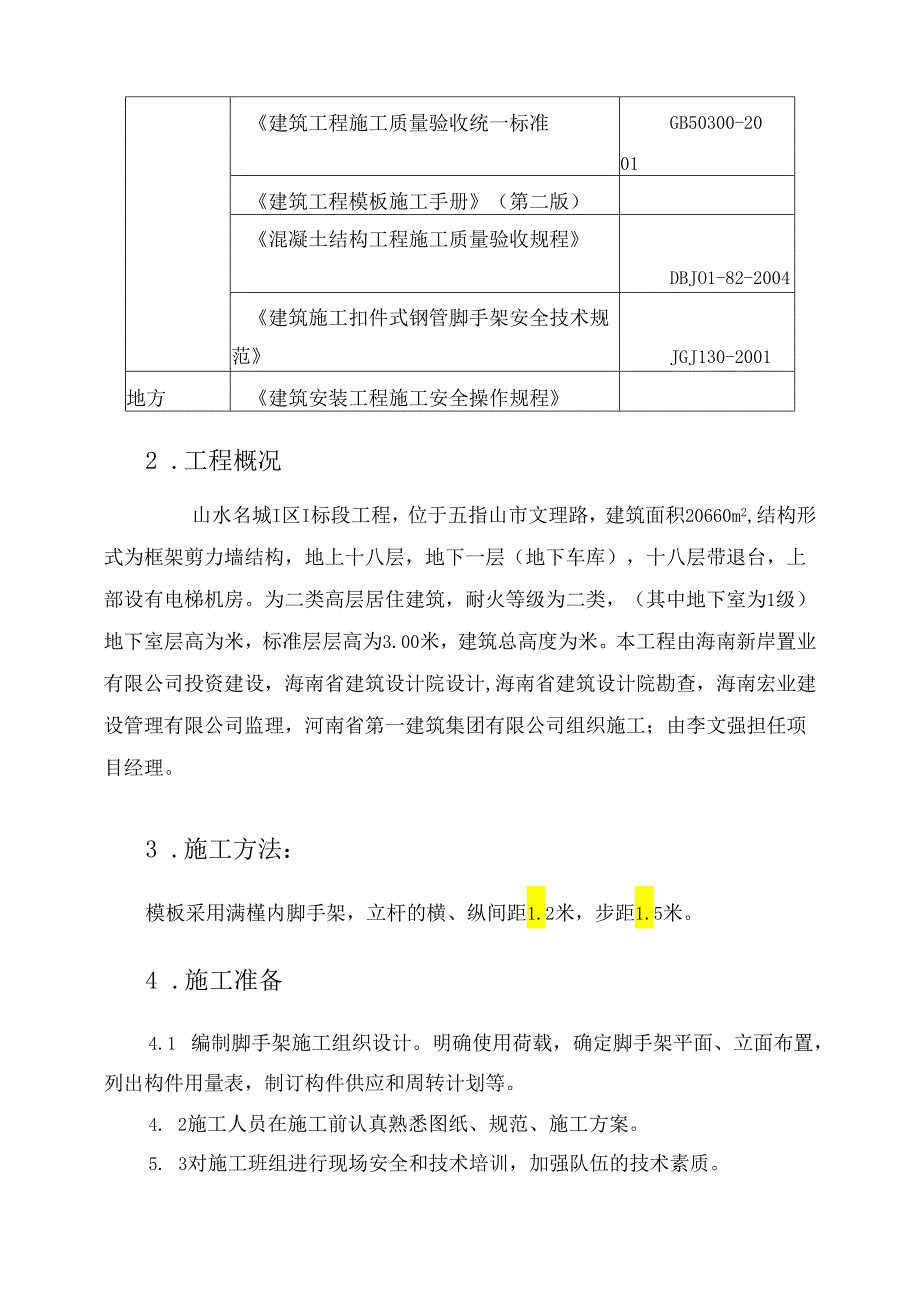

2、程概况山水名城I区I标段工程,位于五指山市文理路,建筑面积20660m2,结构形式为框架剪力墙结构,地上十八层,地下一层(地下车库),十八层带退台,上部设有电梯机房。为二类高层居住建筑,耐火等级为二类,(其中地下室为1级)地下室层高为米,标准层层高为3.00米,建筑总高度为米。本工程由海南新岸置业有限公司投资建设,海南省建筑设计院设计,海南省建筑设计院勘查,海南宏业建设管理有限公司监理,河南省第一建筑集团有限公司组织施工;由李文强担任项目经理。3 .施工方法:模板采用满槿内脚手架,立杆的横、纵间距1.2米,步距1.5米。4 .施工准备4.1 编制脚手架施工组织设计。明确使用荷载,确定脚手架平面

3、、立面布置,列出构件用量表,制订构件供应和周转计划等。4. 2施工人员在施工前认真熟悉图纸、规范、施工方案。5. 3对施工班组进行现场安全和技术培训,加强队伍的技术素质。多层复合板、木防、钢管、扣件、脚手板进行检查,不合格的禁止使用。50mm,厚度为50mm的竹脚手板。脚手架基础必须平整,立杆底座下铺垫板,垫板厚度不小于50mmo6. 6清理组架范围内的杂物.5 .钢管脚手架搭设5.1 搭设顺序:安放垫板-安立杆一f安扫地杆一一安横杆一f铺临时脚手板一f安上层横杆。地基处理:混凝土基础底板上、底座下设置垫板,其厚度不小于50mm,布设必须平稳,不得悬空。搭设:在地下室底板上按立杆位置安放立杆(

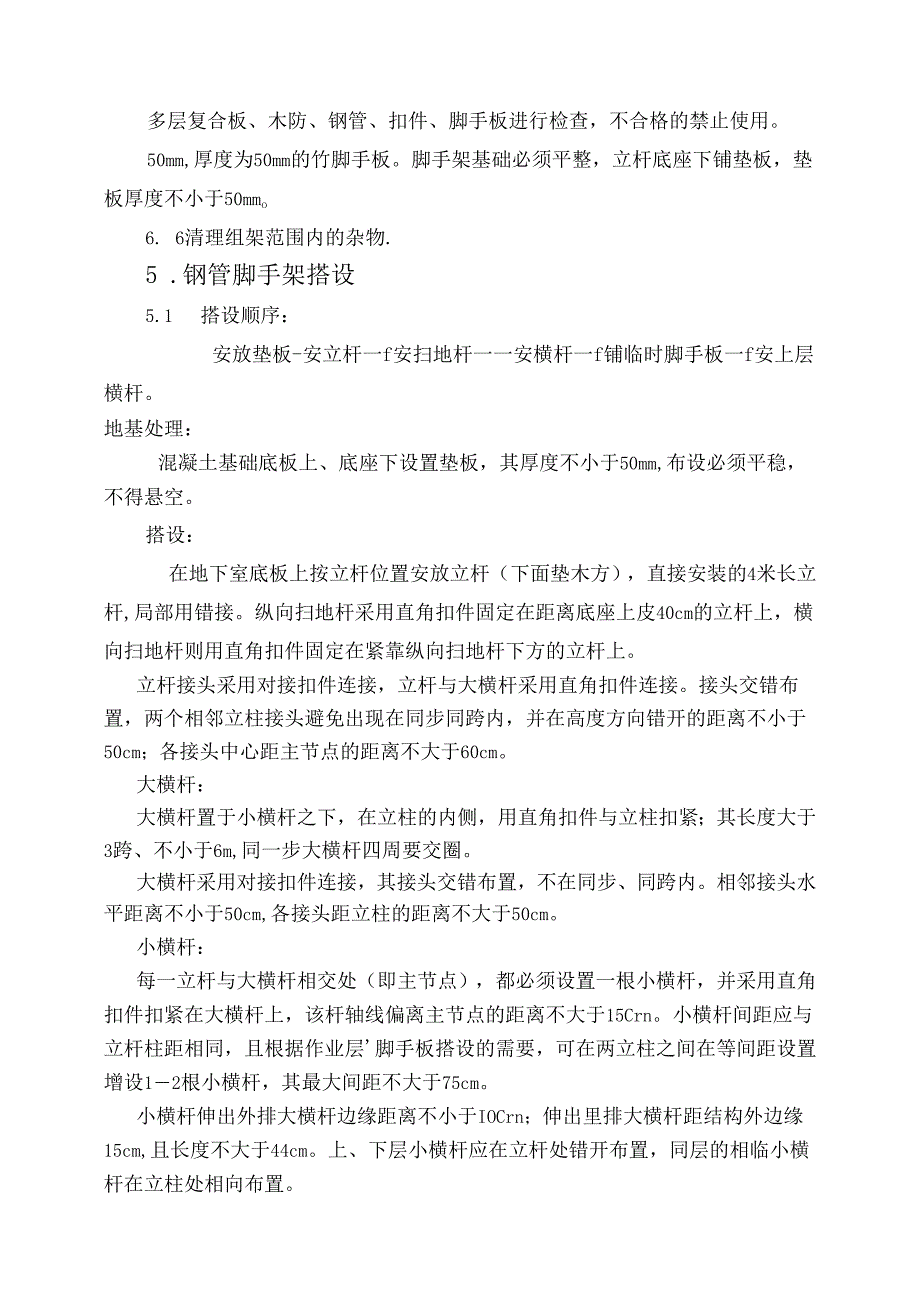

4、下面垫木方),直接安装的4米长立杆,局部用错接。纵向扫地杆采用直角扣件固定在距离底座上皮40cm的立杆上,横向扫地杆则用直角扣件固定在紧靠纵向扫地杆下方的立杆上。立杆接头采用对接扣件连接,立杆与大横杆采用直角扣件连接。接头交错布置,两个相邻立柱接头避免出现在同步同跨内,并在高度方向错开的距离不小于50cm;各接头中心距主节点的距离不大于60cm。大横杆:大横杆置于小横杆之下,在立柱的内侧,用直角扣件与立柱扣紧;其长度大于3跨、不小于6m,同一步大横杆四周要交圈。大横杆采用对接扣件连接,其接头交错布置,不在同步、同跨内。相邻接头水平距离不小于50cm,各接头距立柱的距离不大于50cm。小横杆:每

5、一立杆与大横杆相交处(即主节点),都必须设置一根小横杆,并采用直角扣件扣紧在大横杆上,该杆轴线偏离主节点的距离不大于15Crn。小横杆间距应与立杆柱距相同,且根据作业层脚手板搭设的需要,可在两立柱之间在等间距设置增设12根小横杆,其最大间距不大于75cm。小横杆伸出外排大横杆边缘距离不小于IOCrn;伸出里排大横杆距结构外边缘15cm,且长度不大于44cm。上、下层小横杆应在立杆处错开布置,同层的相临小横杆在立柱处相向布置。纵、横向扫地杆:纵向扫地杆采用直角扣件固定在距底座下皮40Cm处的立柱上,横向扫地杆则用直角扣件固定在紧靠纵向扫地杆下方的立柱上。存在高低差处,则将高处的纵向扫地杆向低处延

6、长两跨与立柱固定。靠边坡的立柱轴线到边坡的距离不小于50cm,并对此立杆采取双向斜拉加固措施。5.2 .6脚手架搭设以3人为一小组为宜,其中1人递料,另外两人共同配合搭设,每人负责一端。搭设完一层架子,铺一层脚手板,逐层向上搭设。6 .钢管脚手架拆除当8米跨度内楼板、梁混凝土强度达到75%以上(8米跨度以上,梁混凝土强度需达到100%);且与施工楼层间隔不少于两层时,可以拆模。拆除前应对脚手架作一次全面检查,清除所有多余物件,并设立警戒区,禁止无关人员进入。6.2拆除顺序自上而下逐层拆除,不容许上、下两层同时拆除。6.3拆除的构件应用人工递下,严禁抛掷。6.4拆除的钢管、扣件应及时分类堆放,以

7、便运输、保管。6.5每班拆架下班时,不应留下扣件松动;架体堆放钢管、扣件等隐患。6 .6拆架时严禁碰撞脚手架附近电源线,以防触电事故。7 .7在拆除过程中,凡松开连接的杆、配件应及时拆除运走,避免误扶、误靠已松脱的杆件。8 .质量保证措施8.1 检验、验收管理立杆最大弯曲变形矢高不超过1./500,横杆斜杆变形矢高不超过1./250o1 .1.2螺纹顶丝部分完好,无滑丝现象,无严重锈蚀,焊缝无脱开现象。7 .1.3搭设完,应进行检验,检验主要内容:1)垫板放置稳固。2)立杆不允许有松动现象。3)整架垂直度应小于1./500,但最大不超过100mmo4)对于直线布置的脚手架,其纵向直线度应小于1

8、./200。5)横杆的水平度,即横杆两端的高度偏差应小于1./400o8.2 使用管理:脚手架的施工和使用应设专人负责,并设安全监督检查人员,确保脚手架的搭设和使用符合设计和有关规定要求。在使用过程中,应定期对脚手架进行检查,发现问题及时整改。9 .安全保证措施根据有关规定建立健全安全保证体系并成立由项目经理部安全生产负责人为首,各施工单位安全生产负责人参加的“安全生产管理小组”组织领导施工现场的安全生产管理工作。8.2工人须经三级安全教育,考试合格后方可上岗。架子安装、拆除必须由专业队伍施工,架子工必须持证上岗。8.3施工操作人员戴安全帽,穿防滑鞋,栓安全带。作业层满铺脚手板,脚手板质量合格

9、,搭设时两端用与钢管用8#铁丝固定牢,不得有探头板。8.4所有构件都必须合格,并按有关规定进行检查、验收、报验。8.5严禁上下同时交叉作业,严防高空落物伤人。8.6传递物料、工具严禁抛掷,以防坠落伤人。8.7夜间施工要有足够照明。8. 8在搭设过程中,应注意调整架体的垂直度,一般通过调整连墙撑的长度来实现。9. 9在搭设、拆除时,设置警戒区,禁止其它人员进入危险区域。10. 控制施工荷载,脚手板上不得集中堆放荷载,施工荷载不得大于3kNmo1各作业层之间设置可靠的防护栏杆,防止坠落物体伤人。2定期检查脚手架,发现问题和隐患,在施工作业前及时维修加固,以达到坚固稳定,确保施工安全。3脚手架料、木

10、杨、模板在塔吊吊运时,必须分开单独吊运,不得与其它物件混装。捆绑绳必须在被起吊物上缠绕一圈,并绑扎牢固。采用两点起吊,且保证两端平衡,防止杆件滑落伤人。4施工人员上下架子,必须搭设爬梯,不准踩扣件、架杆上下。9.文明施工保证措施9.1 项目部建立文明施工领导小组,施工队主要负责人参加,共同管理现场。9.2 加强对工人的宣传教育。9.3 传递物料、工具严禁抛掷,以防坠落伤人。9.4架子拆除后,钢管、扣件、木榜、模板按位置集中堆放,码放整齐。9.5每天下班前,清扫现场,做到工完场清。10.满堂架方案验算参数:立杆纵矩lam立杆横矩lb=m横杆步矩m2每米钢管重:0.038KN/m施工均布荷载:2.

11、0KNm21、横向水平杆验算:X(q+q2)+QX(350+38.4)+X2000=66NmmK1.x26614002=561736NM=MllaxW=5617365080=Nmn2bf=205Nmm2强度验算安全依据v=1400150=9333mm又根据:vW10mm,取v=9333mmVmaxXqlVlOOEI14007100105XlO4=3.383mmvmaxv挠度验算安全2、纵向水平杆验算P12000)XX=NP238.4+13.2)=NP=P1+P2=3155.6+=NMmax32X1400=NM=MmaxW=5080=15Nmm2crf=205Nmm2强度验算安全根据v=1400

12、/150=9.333mm又根据v10mm,取vmmVmaxXqrVlOOEI14007100X105XIO1=3.352mmvmaxv挠度验算安全3、扣件抗滑承载力验算N=(1.2q1+Q)lalb+1.2(2la+lb)38.4+2X13.2)350+2000)+1.2(21.2+1.2)X38.4+2X13.2)=KN扣件抗滑承载力安全4、立杆稳定性验算立杆所承受的轴向力N=1.2(k+NG2kN0k=(H+(la+lb)38.4+2n13.2+(H6.5-1)18.4+2(H4.1+1)=(23.8+18(1.4+1.4)38.4+21813.2+(23.8/6.5-1)18.4+2(23.8/4.1+1)Nc2k=H12350350N0k=Ialb20002000=3920N3920=11414.57N立杆稳定性验算立杆计算长度l0长细比:=l0i=2280/15.8=144由人=144查表得:稳定性系数:XN/WAVf进行验算N489=90.95Nmm2f=205N/mm2立杆稳定性安全5、立杆地基承载力:由于立杆立在地下室现浇钢筋碎底板上不需验算。

展开阅读全文
