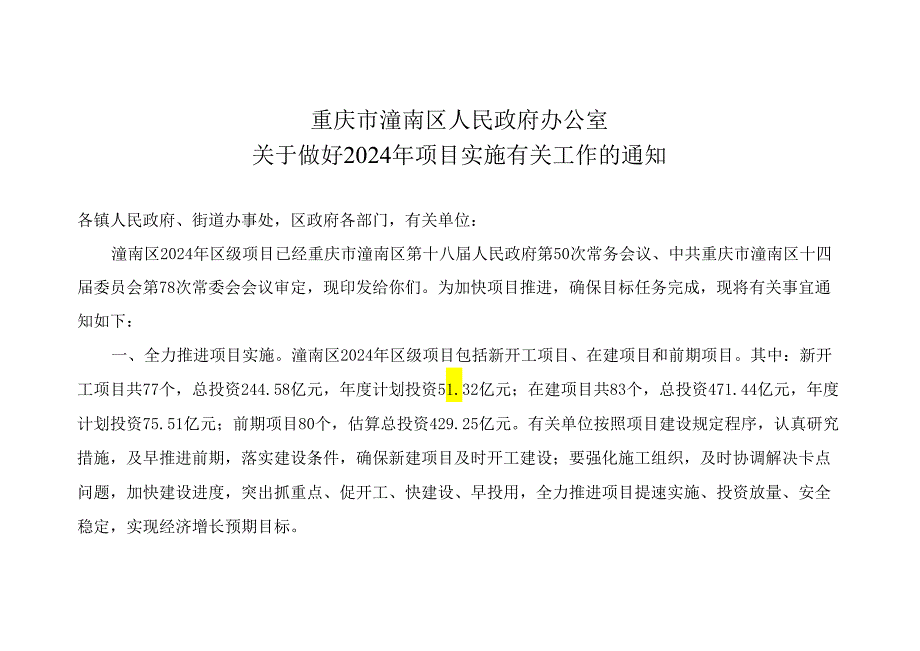

1、重庆市潼南区人民政府办公室关于做好2024年项目实施有关工作的通知各镇人民政府、街道办事处,区政府各部门,有关单位:潼南区2024年区级项目已经重庆市潼南区第十八届人民政府第50次常务会议、中共重庆市潼南区十四届委员会第78次常委会会议审定,现印发给你们。为加快项目推进,确保目标任务完成,现将有关事宜通知如下:一、全力推进项目实施。潼南区2024年区级项目包括新开工项目、在建项目和前期项目。其中:新开工项目共77个,总投资244.58亿元,年度计划投资51.32亿元;在建项目共83个,总投资471.44亿元,年度计划投资75.51亿元;前期项目80个,估算总投资429.25亿元。有关单位按照项

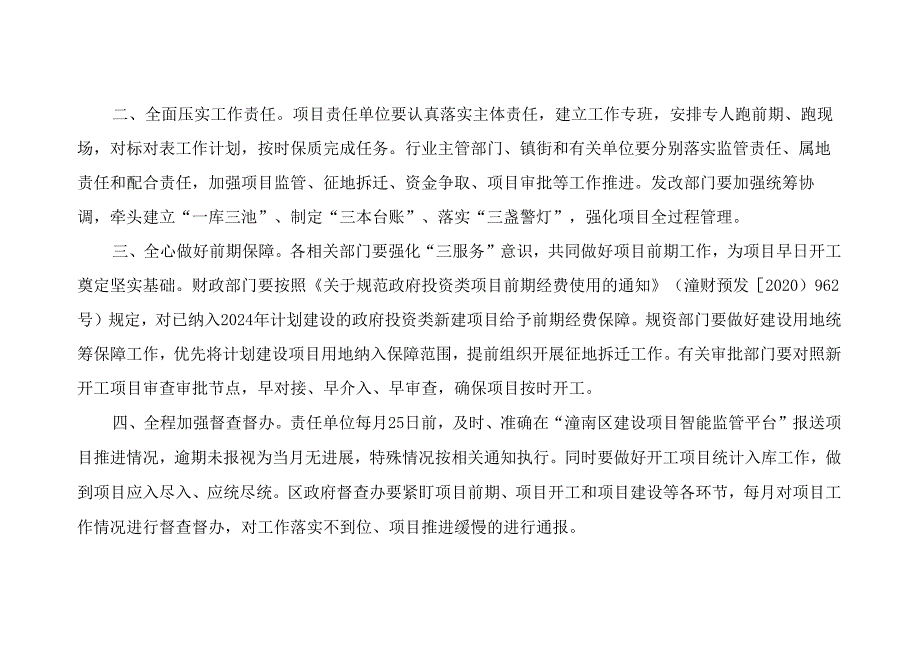

2、目建设规定程序,认真研究措施,及早推进前期,落实建设条件,确保新建项目及时开工建设;要强化施工组织,及时协调解决卡点问题,加快建设进度,突出抓重点、促开工、快建设、早投用,全力推进项目提速实施、投资放量、安全稳定,实现经济增长预期目标。二、全面压实工作责任。项目责任单位要认真落实主体责任,建立工作专班,安排专人跑前期、跑现场,对标对表工作计划,按时保质完成任务。行业主管部门、镇街和有关单位要分别落实监管责任、属地责任和配合责任,加强项目监管、征地拆迁、资金争取、项目审批等工作推进。发改部门要加强统筹协调,牵头建立“一库三池”、制定“三本台账”、落实“三盏警灯”,强化项目全过程管理。三、全心做好
3、前期保障。各相关部门要强化“三服务”意识,共同做好项目前期工作,为项目早日开工奠定坚实基础。财政部门要按照关于规范政府投资类项目前期经费使用的通知(潼财预发2020)962号)规定,对已纳入2024年计划建设的政府投资类新建项目给予前期经费保障。规资部门要做好建设用地统筹保障工作,优先将计划建设项目用地纳入保障范围,提前组织开展征地拆迁工作。有关审批部门要对照新开工项目审查审批节点,早对接、早介入、早审查,确保项目按时开工。四、全程加强督查督办。责任单位每月25日前,及时、准确在“潼南区建设项目智能监管平台”报送项目推进情况,逾期未报视为当月无进展,特殊情况按相关通知执行。同时要做好开工项目统

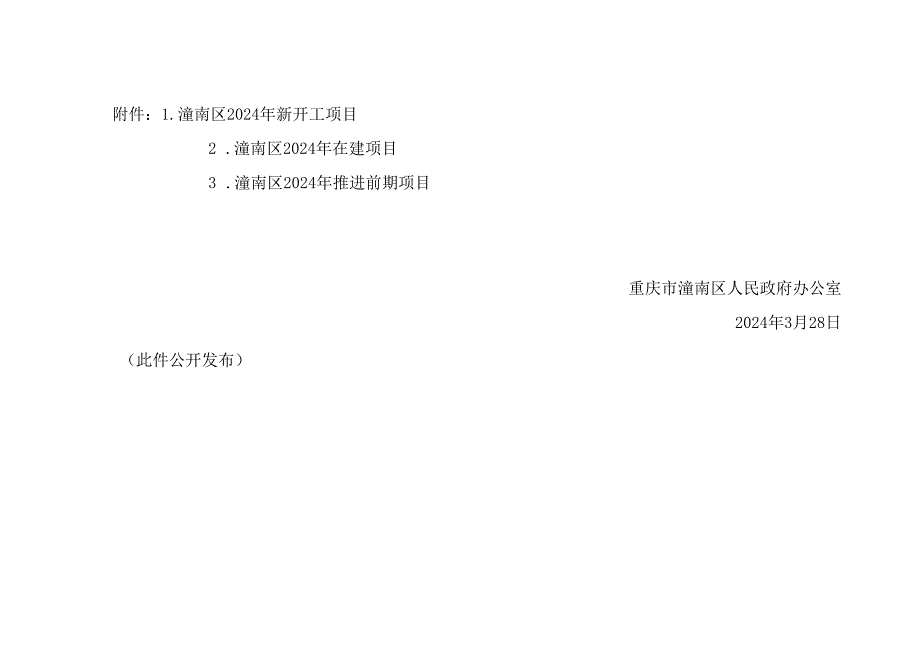

4、计入库工作,做到项目应入尽入、应统尽统。区政府督查办要紧盯项目前期、项目开工和项目建设等各环节,每月对项目工作情况进行督查督办,对工作落实不到位、项目推进缓慢的进行通报。附件:1.潼南区2024年新开工项目2 .潼南区2024年在建项目3 .潼南区2024年推进前期项目重庆市潼南区人民政府办公室2024年3月28日(此件公开发布)附件1潼南区2024年新开工项目单位:万元序号项目单位项目名称项目类别主要实施内容及规模年度实施内容及规模建设地点建设年限总投资年度计划投资备注合计(77个)2445804513216潼南化工园区安全风险智能管控平台包括安全风险智能化管控平台、易燃易爆有毒有害气体泄漏
5、监测管控系统、融合通信平台、视频监控存储平台、视频会议系统、数字字生演练平台等6个平台、1个数据中台、1个Al算力集群、1套运维体系建设,功能包括【园区安全基础管区高新政府理】、【重大危险源安全管理】、【双重启动建设。2024-20261区管委公益预防机制】、【特殊作业管理】、【封闭高新区3388988会性化管理】、【敏捷应急】、【易燃易爆有毒有害气体泄漏监测管控系统】、【融合通信平台】、【视频监控存储平台】、【数据中台】、【数字学生演练平台】、【视频会议系统】、【AI算力集群】等,整个平台建设能够满足等保三级及相关的性能要求。序号项目单位项目名称项目类别主要实施内容及规模年度实施内容及规模建
6、设地点建设年限总投资年度计划投资备注2区公安局交通设施工程政府公益性建17处红绿灯控制系统、28处电子警察抓拍系统、22处升级改造老旧红绿灯控制系统。完工。潼南区2024280028003区交通局潼南区小渡镇长娅口桥及连接线道路工程政府公益性道路全长350米,含桥梁一座。完工。小渡镇20245005004区教委实验中学1#学生宿舍建设工程政府公益性新建学生宿舍楼面积约6000平方米,新增900个床位。启动建设。实验中学校内2024-2025250010005区教委塘坝小学改建工程政府公益性拆除老校区危旧教学楼,新建教学楼面积约3000平方米,及相关附属设施。启动建设。塘坝小学校内2024-20
7、2515006006区教委潼南中学金福校区建设工程政府公益性选址金福新区A34-02/04地块,占地约152亩,规模为96个教学班(初中36个教学班、高中60个教学班),新建校舍面积约76000平方米及相关附属设施。启动建设。金福新区A34-02/04地块2024-202646476.7250007区教委金福小学建设工程政府公益性选址金福新区33-0303地块,占地约45亩,规模为36个教学班,新建校舍面积约20000平方米及相关附属设施。启动建设。金福新区33-0303地块2024-202516249.666000序号项目单位项目名称项目类别主要实施内容及规模年度实施内容及规模建设地点建设年
8、限总投资年度计划投资备注8区林业局重庆市潼南区重点区域森林草原防火道路建设项目政府公益性修建重点区域防火道路总长约66.95公里,其中新建道路59.85公里、改建道路7.10公里。修建重点区域防火道路总长约66.95公里,其中新建道路59.85公里、改建道路7.10公里。梓潼、桂林、塘坝、卧佛等14个镇街2024356035609区林业局两岸青山.千里林带建设项目政府公益性四旁树造林0.6万亩,疏林地造林0.1万亩。完工。涪江沿岸镇街20242650265010区林业局潼南区自然保护地和风景名胜区勘界立标及数据库建设政府公益性自然保护地和风景名胜区勘界,界桩、标识牌制作,界桩、标识牌埋设,电子
9、围栏建设,总面积为37平方公里,保护边界线总长约302千米。风景名胜区勘界,界桩、标识牌制作,界桩、标识牌埋设,电子围栏全区2024-2025520260序号项目单位项目名称项目类别主要实施内容及规模年度实施内容及规模建设地点建设年限总投资年度计划投资备注建设,总面积为24平方公里,保护边界线总长约140千米。11区农业农村委2024年高标准农田建设项目政府公益性新建和改造提升高标准农田4.5万亩开工建设潼南区2024-202510798108012区水利局潼南区吉星寺水库政府公益性正常蓄水位281.5m,防洪库容54.3万m3,总库容131.8m3,工程多年平均可供水量为86.6万m3,是一
10、座以场镇供水、农业灌溉和防洪为主,兼顾农村人畜饮水等综合利用功能的小(一)型水库)。启动大坝、溢洪道建设,完成淹没区范围征地拆迁工作,完成整体形象进度80%o卧佛镇2024-20252160017000序号项目单位项目名称项目类别主要实施内容及规模年度实施内容及规模建设地点建设年限总投资年度计划投资备注13区水利局潼南区17处小型灌区建设项目政府公益性新建泵站工程20处,高位水池30座,管道IlOknl及附属设施等。完工。寿桥、玉溪等镇街2024127501275014区水利局米心镇二期防洪护岸综合治理工程政府公益性治理岸线长353m,新建堤防护岸工程312.7m、排涝泵站1处。提高防洪标准达
11、20年一遇。完成形象进度60%o米心镇2024-202512543750015区水利局重庆市潼南区大石桥水库中型灌区政府公益性设计灌溉面积6.7万亩,其中:新增灌溉面积2.46万亩,改善灌溉面积4.24万亩。改造泵站4座,管道55公里。完工。桂林街道2024112001120016区水利局水库移民后期扶持项目政府公益性新建、拓宽便民道路4条,路线总长为7.88km;桥梁1座。新建提灌站、灌溉供水干管6154m、灌溉支管1500mo新建智能化养殖工厂5823.66m2,新建综合管理房631.06m2o完工。崇龛镇、别口镇、小渡镇、太安镇、双江镇、上和镇、桂林街道20249074907417区水利
12、局青云水库病险水库整治工程政府公益性青云水库大坝安全鉴定并实施除险加固。完成形象进度60%小渡镇2024-202572744300序号项目单位项目名称项目类别主要实施内容及规模年度实施内容及规模建设地点建设年限总投资年度计划投资备注18区水利局潼南区山洪沟治理项目政府公益性新建堤防段长度总计5.4km。完工。新胜、塘坝等镇。20243750375019区水利局潼南区丛刊水库安全监测政府公益性采购集中设备5套、建设平台18处,埋设站点69个,及附属设施建设完工。崇龛镇20243600360020区水利局13座小型水库除险加固项目政府公益性13座水库大坝、溢洪道、放水设施及附属设施除险建设。完工。
13、新胜等镇街20243040304021区水利局潼南区2024年河边生态清洁小流域综合治理项目政府公益性治理水土流失26k11)2,配套新建截排水沟、沉沙池、机耕道、拦河堰、集污管道、村居绿化、生态护岸,岸坡生态植物等。完工。太安镇20241300130022区水利局潼南区农村供水保障“一改三提”工程政府公益性动态监测打井260眼,安装管道37km,修护供水设施,力口药、净化设备及附属设施。=h-*7C-1.O23个镇202412571257序号项目单位项目名称项目类别主要实施内容及规模年度实施内容及规模建设地点建设年限总投资年度计划投资备注23区水利局31座小型水库安全监测设施项目政府公益性安装31座水库监测设施完工。18个镇街202492785024区水利局潼南区飞仙生态清洁小流域2024年水上保持综合治理重点工程配套设施建设以工代赈项目政府公益性建成生态清洁小流域1条,配套建设3.5m宽生产便道6km,1.5m宽健身步道4km,生态护岸3km,生态湿地30011拦河堰4处,人居环境整治250户。完成60%宝龙镇2024-202580080025区文化旅游委潼南大佛寺摩崖造像岩体加固与水害治理政府公益性对东岩大
