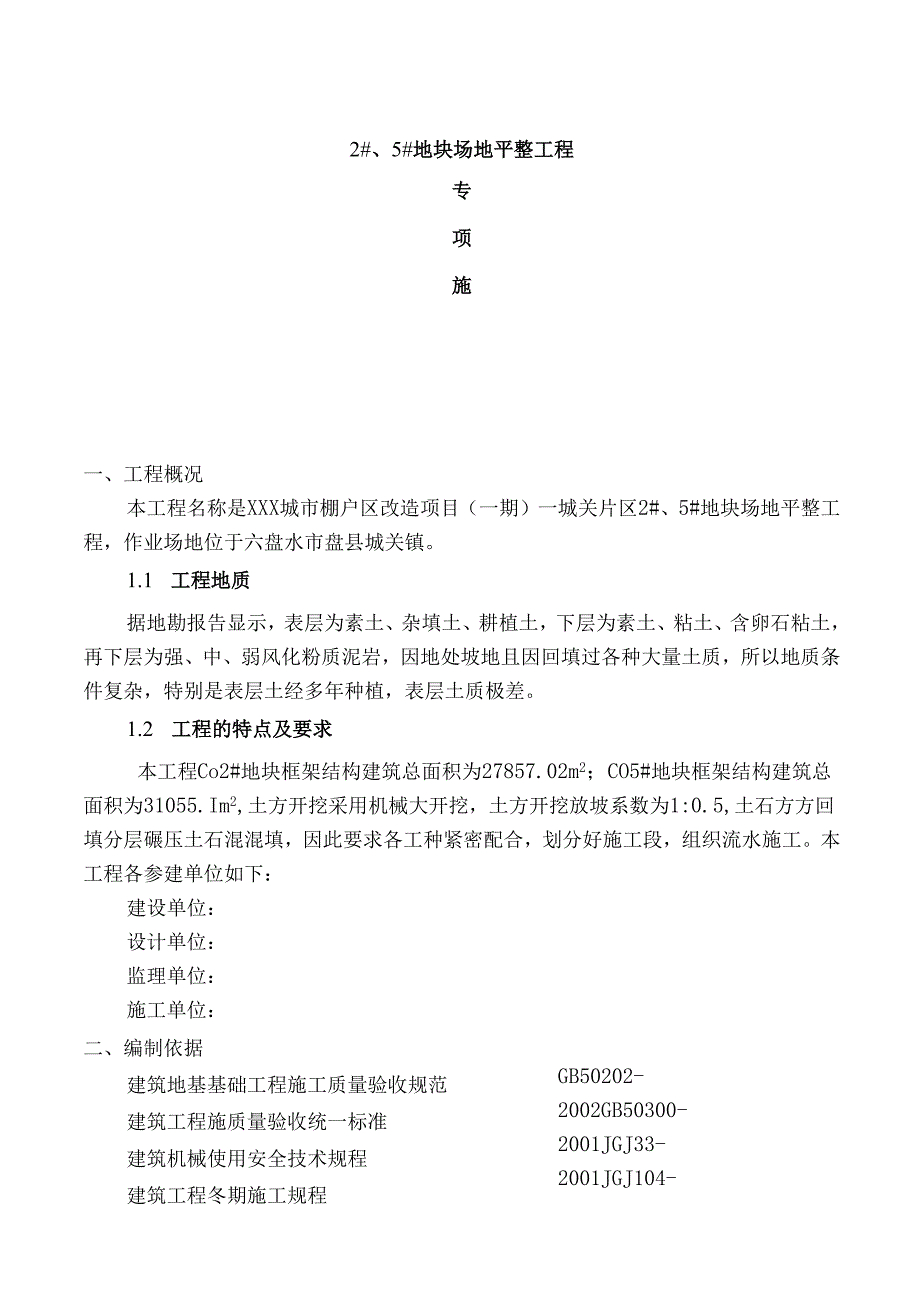

《场平专项施工方案.docx》由会员分享,可在线阅读,更多相关《场平专项施工方案.docx(9页珍藏版)》请在第壹文秘上搜索。
1、2#、5#地块场地平整工程专项施一、工程概况本工程名称是XXX城市棚户区改造项目(一期)一城关片区2#、5#地块场地平整工程,作业场地位于六盘水市盘县城关镇。1.1 工程地质据地勘报告显示,表层为素土、杂填土、耕植土,下层为素土、粘土、含卵石粘土,再下层为强、中、弱风化粉质泥岩,因地处坡地且因回填过各种大量土质,所以地质条件复杂,特别是表层土经多年种植,表层土质极差。1.2 工程的特点及要求本工程Co2#地块框架结构建筑总面积为27857.02m2;CO5#地块框架结构建筑总面积为31055.Im2,土方开挖采用机械大开挖,土方开挖放坡系数为1:0.5,土石方方回填分层碾压土石混混填,因此要求

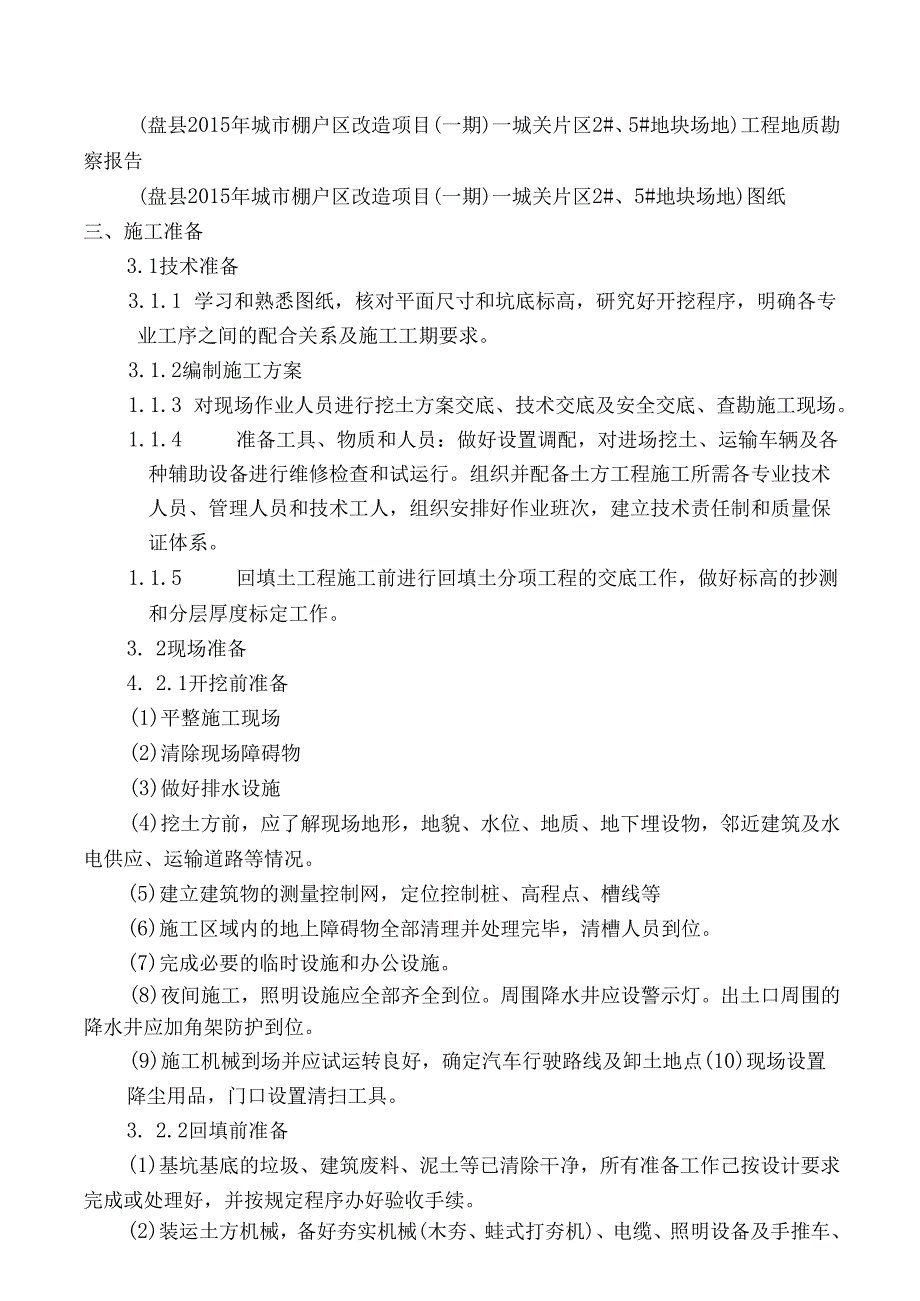

2、各工种紧密配合,划分好施工段,组织流水施工。本工程各参建单位如下:建设单位:设计单位:监理单位:施工单位:GB50202-2002GB50300-2001JGJ33-2001JGJ104-97二、编制依据建筑地基基础工程施工质量验收规范建筑工程施质量验收统一标准建筑机械使用安全技术规程建筑工程冬期施工规程(盘县2015年城市棚户区改造项目(一期)一城关片区2#、5#地块场地)工程地质勘察报告(盘县2015年城市棚户区改造项目(一期)一城关片区2#、5#地块场地)图纸三、施工准备3.1技术准备3.1.1 学习和熟悉图纸,核对平面尺寸和坑底标高,研究好开挖程序,明确各专业工序之间的配合关系及施工工
3、期要求。3.1.2编制施工方案1.1.3 对现场作业人员进行挖土方案交底、技术交底及安全交底、查勘施工现场。1.1.4 准备工具、物质和人员:做好设置调配,对进场挖土、运输车辆及各种辅助设备进行维修检查和试运行。组织并配备土方工程施工所需各专业技术人员、管理人员和技术工人,组织安排好作业班次,建立技术责任制和质量保证体系。1.1.5 回填土工程施工前进行回填土分项工程的交底工作,做好标高的抄测和分层厚度标定工作。3. 2现场准备4. 2.1开挖前准备(1)平整施工现场(2)清除现场障碍物(3)做好排水设施(4)挖土方前,应了解现场地形,地貌、水位、地质、地下埋设物,邻近建筑及水电供应、运输道路
4、等情况。(5)建立建筑物的测量控制网,定位控制桩、高程点、槽线等(6)施工区域内的地上障碍物全部清理并处理完毕,清槽人员到位。(7)完成必要的临时设施和办公设施。(8)夜间施工,照明设施应全部齐全到位。周围降水井应设警示灯。出土口周围的降水井应加角架防护到位。(9)施工机械到场并应试运转良好,确定汽车行驶路线及卸土地点(10)现场设置降尘用品,门口设置清扫工具。3. 2.2回填前准备(1)基坑基底的垃圾、建筑废料、泥土等已清除干净,所有准备工作己按设计要求完成或处理好,并按规定程序办好验收手续。(2)装运土方机械,备好夯实机械(木夯、蛙式打夯机)、电缆、照明设备及手推车、铁锹、靠尺等工具。(3

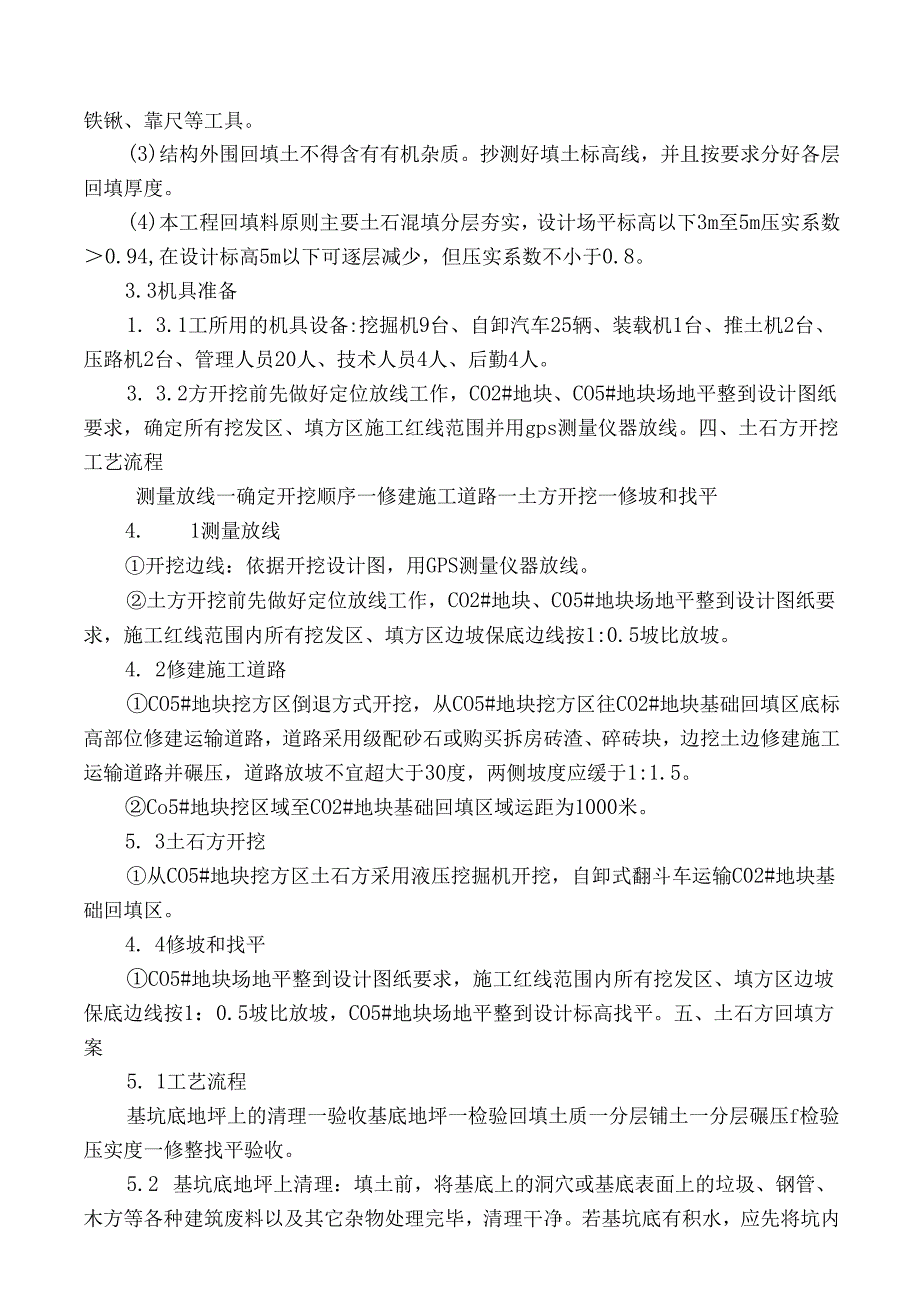

5、)结构外围回填土不得含有有机杂质。抄测好填土标高线,并且按要求分好各层回填厚度。(4)本工程回填料原则主要土石混填分层夯实,设计场平标高以下3m至5m压实系数0.94,在设计标高5m以下可逐层减少,但压实系数不小于0.8。3.3机具准备1. 3.1工所用的机具设备:挖掘机9台、自卸汽车25辆、装载机1台、推土机2台、压路机2台、管理人员20人、技术人员4人、后勤4人。3. 3.2方开挖前先做好定位放线工作,CO2#地块、CO5#地块场地平整到设计图纸要求,确定所有挖发区、填方区施工红线范围并用gps测量仪器放线。四、土石方开挖工艺流程测量放线一确定开挖顺序一修建施工道路一土方开挖一修坡和找平4
6、. 1测量放线开挖边线:依据开挖设计图,用GPS测量仪器放线。土方开挖前先做好定位放线工作,CO2#地块、C05#地块场地平整到设计图纸要求,施工红线范围内所有挖发区、填方区边坡保底边线按1:0.5坡比放坡。4. 2修建施工道路CO5#地块挖方区倒退方式开挖,从CO5#地块挖方区往CO2#地块基础回填区底标高部位修建运输道路,道路采用级配砂石或购买拆房砖渣、碎砖块,边挖土边修建施工运输道路并碾压,道路放坡不宜超大于30度,两侧坡度应缓于1:1.5。Co5#地块挖区域至CO2#地块基础回填区域运距为1000米。5. 3土石方开挖从CO5#地块挖方区土石方采用液压挖掘机开挖,自卸式翻斗车运输C02
7、#地块基础回填区。4. 4修坡和找平CO5#地块场地平整到设计图纸要求,施工红线范围内所有挖发区、填方区边坡保底边线按1:0.5坡比放坡,CO5#地块场地平整到设计标高找平。五、土石方回填方案5. 1工艺流程基坑底地坪上的清理一验收基底地坪一检验回填土质一分层铺土一分层碾压f检验压实度一修整找平验收。5.2 基坑底地坪上清理:填土前,将基底上的洞穴或基底表面上的垃圾、钢管、木方等各种建筑废料以及其它杂物处理完毕,清理干净。若基坑底有积水,应先将坑内积水及含水率过大的泥土清除后才能回填。5.3 检验回填土质:检验回填土料的种类、粒径,有无不允许的杂物,是否符合施工规范规定。检验回填土料的含水率:
8、含水量偏高时,可采用翻松晾晒、均匀掺入干土等措施,含水量偏低时,可预先湿润,增加压实遍数。5. 4分层铺土:回填铺土时派专人监督检查,严格将每层的铺土厚度控制在0.50m以内。5.5分层碾压:填土时按每层0.50m厚度,压路机压实遍数不少于6遍。5. 6检验压实度:回填土方每层压实后,都应按要求在监理见证下做压实度检测,基坑底标高回填每34m进行检测并做好检测记录。只有当压实度达到规定要求后,才能进行下一层铺土。6. 7修整找平验收:土方回填前,由专业测量人员按低于室外建筑标高0.6m测出土方回填标高控制线。土方回填完成后,表面按标高控制线拉线找平,超过标高控制线的地方依线铲平;低于标高控制线
9、的地方,补土找平夯实。五.质量控制5. 1土方开挖工程质量验收标准,见表1表1土方开挖工程质量验收标准项目序号检查项目允许偏差或允许值(cm)检验方法挖方场地平整机械主控项目1标高10GPS测量仪检验2边坡按施工图红线范围内作底边线1:0.5放坡GPS测量仪检验一般项目1表面平整度10GPS测量仪检验2基底土性设计要求观察或土样分析5.2土方回填工程质量验收标准,见表2表2土方回填工程质量验收标准项目序号检查项目允许偏差或允许值(cm)检验方法挖方场地平整机械主控项目1标高10GPS测量仪检验2边坡按施工图红线范围内作底边线1:0.5放坡GPS测量仪检验3分层压实系数设计场平标高以下3m至5m
10、压实系数0.94,在设计标高5m以下可逐层减少,但压实系数不小于0.8以底标高回填4m作一次压实度检测一般项目1回填土料士.石混填取样检查或直观鉴别2分层厚度50cmGPS测量仪检验3表面平整度10GPS测量仪检验六、质量要求及施工注意事项6.1土方开挖工程质量检验标准按照图纸设计和规范、施工方案执行。6. 2土方开挖施工注意事项(1)开挖现场要有专人指挥,测量人员及时补撒灰线,以保证开挖位置准确。(2)自制坡度尺随时控制并保证边坡的准确。(3)现场要有专人负责清理车轮胎上的泥土,同时设专人清扫道路。(4)每步挖土必须引入高程控制点,每步挖土深度允许偏差20Cm(5)修坡人员密切配合司机及时修
11、坡,保证基坑边界平整美观。(6)基坑四周及时搭设红白相间的安全护栏,夜间设置警示灯。(7)清底人员及时将多余的土方清倒在挖掘机工作半径内,及时运走,并且测量人员在槽底跟班作业,及时校对槽地标高。(8)挖土接近槽底时,要有一人专门负责指挥挖掘机,防止超挖。挖槽上口及下口时,注意白灰控制线。(9)挖底边时,用钢管作标尺,在一端挂线,吊线坠垂到槽底。并随时用经纬仪校核。(10)开挖过程中,注意地下障碍物情况,如发现不明物,要及时上报,讨论研究,及时制定措施。6.3土方回填工程质量检验标准严格按照图纸设计和规范、施工方案执行。6.4土方回填注意事项:土方回填前要求事先抽掉积水,清除淤泥和杂物;土方回填
12、土方时,应分层仔细压实,并控制每层铺土厚度和压实遍数;压路机碾压为6-7遍。土方回填须配合土方检验人员,分层夯实并及时检查。填土应预留一定的下沉高度,以备地堆重或干湿交替等自然因素作用下,土体逐渐沉落密实,当填土用机械分层夯实时其预留下沉高度,一般不超过填方高度的3%o(5)间回填施工时,应合理安排施工顺序,配备足够的照明设施,防止每层铺填超厚。严禁用汽车将士直接倒入基坑内。(6)对回填过程中因土太湿夯不密实而出现的“橡皮土”,应先将其挖出,重新换上好土后再夯实。七、质量保证措施7.1 土方开挖过程中,设专职测量员监督,防止超挖或欠挖,以及土方边坡的准确性。7.2 基坑如个别地方超挖时,用和基
13、土相同的土填补,并夯实到和基土相同或更高的压实度,按照图纸设计和规范施工。7.3 填筑前,首先对回填段进行地形、剖面的测量复核,其次对测量后的基坑进行基础面的清理,然后进行回填前的验收,验收合格后方可回填。7.4 土方填筑时,对填筑段选派有经验的工程技术人员在现场填筑中进行监督。夜间填筑,应合理安排施工顺序,设有足够的照明设施,防止虚铺超厚。7.5 在土方填筑过程中,根据监理工程师批准的土方填筑检测计划对每步土进行检测,检测合格后把检测资料报送工程师并报请工程师进行抽检,复检合格并经批准后进行下步土的回填。八、安全文明施工措施8.1安全保证措施(1)工前施工总负责人要向全体参加施工人员进行安全
14、交底。(2)进入施工现场人员要戴好安全帽。(3)成立安全领导小组,设立专职安全员。(4)施工中禁止向基坑内投掷物品,以免造成不必要的伤害。(5)挖土时及时将以挖好的槽坡顶部做好防护栏杆。(6)使用挖土机械前,发出使用信号。挖土时,在挖土机作业半径范围内,不许进行其他作业。(7)现场必须设统一的调度对车辆进行管理,避免对车身清理的工人造成伤害。(8)夜间施工应严格遵守施工程序。用电设备必须实行一机一闸,严禁用同一开关直接控制两台及两台以上的用电设备,电气设备必须有漏电保护开关,同时还要有可靠接地。潮湿地段使用安全电压。(9)挖机或装载机在进行回填料搬运时,应注意基坑内的作业人员。原则上作业人员和
15、运输机械应穿插施工,以保证施工的安全。(10)密切注意天气预报,如有不好天气,及时采取各种措施,保证施工安全。(11)在工地加强安全管理,施工负责人必须对本队的安全工作负责,签订安全协议书,要做到详细安全交底,其交底内容针对性要强,接受交底人要签字确认,并做好记录、建立台帐,对违返安全规定冒险蛮干的要勒令停产。九、文明保证措施(1)运输的车辆必须进行封闭避免洒落。(2)挖土必须避开有大风天气,平时必须对现场进行撒水。(3)运土车出场要干净,不得将土遗落在马路上。(4)往外运土时,要注意车速,避免扰民。(5)施工现场要严禁打斗、吸烟。(6)控制现场噪音,减少环境污染。(7)施工准备和实施过程中必须使用的机具应摆放整齐。(8)作业现场保持清洁整齐,安全防护设施完善,建筑垃圾不得乱堆、乱放、乱甩,作到工完料清,垃圾日产日清。(9)执行标准化作业,施工现场保持整洁,保持进出道路畅通。运土车进出场须经过冲洗,防止
