一文读懂化工装置试车全流程值得收藏!.docx

上传人:p** 文档编号:1004337 上传时间:2024-06-15 格式:DOCX 页数:13 大小:59.32KB
下载 相关 举报
一文读懂化工装置试车全流程值得收藏!.docx_第1页
第1页 / 共13页
一文读懂化工装置试车全流程值得收藏!.docx_第2页
第2页 / 共13页
一文读懂化工装置试车全流程值得收藏!.docx_第3页
第3页 / 共13页
一文读懂化工装置试车全流程值得收藏!.docx_第4页
第4页 / 共13页
一文读懂化工装置试车全流程值得收藏!.docx_第5页
第5页 / 共13页
一文读懂化工装置试车全流程值得收藏!.docx_第6页
第6页 / 共13页
一文读懂化工装置试车全流程值得收藏!.docx_第7页
第7页 / 共13页
一文读懂化工装置试车全流程值得收藏!.docx_第8页
第8页 / 共13页
一文读懂化工装置试车全流程值得收藏!.docx_第9页
第9页 / 共13页
一文读懂化工装置试车全流程值得收藏!.docx_第10页
第10页 / 共13页
亲,该文档总共13页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《一文读懂化工装置试车全流程值得收藏!.docx》由会员分享,可在线阅读,更多相关《一文读懂化工装置试车全流程值得收藏!.docx(13页珍藏版)》请在第壹文秘上搜索。

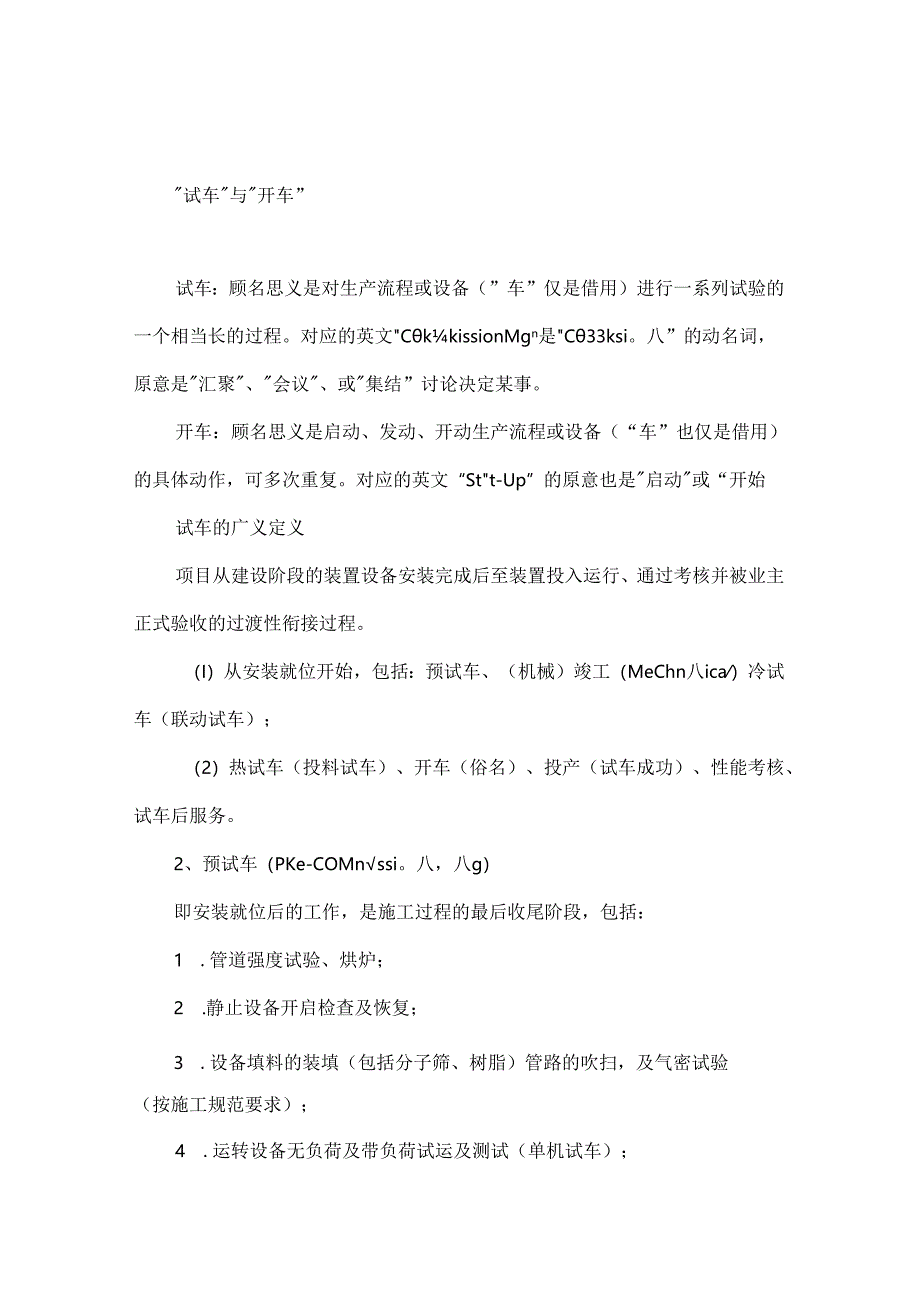

1、试车与开车”试车:顾名思义是对生产流程或设备(”车”仅是借用)进行一系列试验的一个相当长的过程。对应的英文CkkissionMgn是C33ksi。八”的动名词,原意是汇聚、会议、或集结”讨论决定某事。开车:顾名思义是启动、发动、开动生产流程或设备(“车”也仅是借用)的具体动作,可多次重复。对应的英文“Stt-Up”的原意也是启动或“开始试车的广义定义项目从建设阶段的装置设备安装完成后至装置投入运行、通过考核并被业主正式验收的过渡性衔接过程。(I)从安装就位开始,包括:预试车、(机械)竣工(MeChn八ica)冷试车(联动试车);(2)热试车(投料试车)、开车(俗名)、投产(试车成功)、性能考核

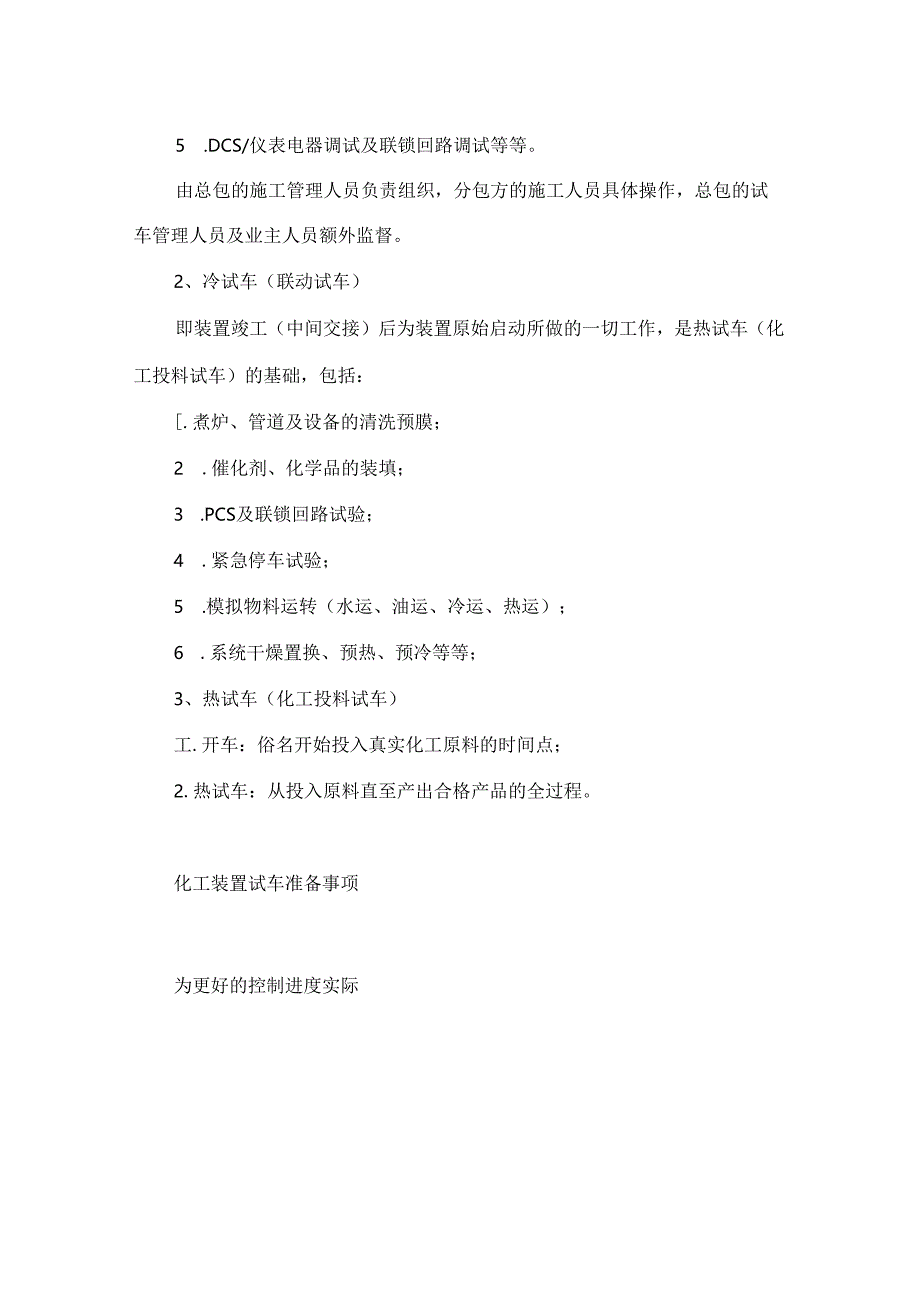

2、、试车后服务。2、预试车(PKe-COMnssi。八,八g)即安装就位后的工作,是施工过程的最后收尾阶段,包括:1 .管道强度试验、烘炉;2 .静止设备开启检查及恢复;3 .设备填料的装填(包括分子筛、树脂)管路的吹扫,及气密试验(按施工规范要求);4 .运转设备无负荷及带负荷试运及测试(单机试车);5 .DCS/仪表电器调试及联锁回路调试等等。由总包的施工管理人员负责组织,分包方的施工人员具体操作,总包的试车管理人员及业主人员额外监督。2、冷试车(联动试车)即装置竣工(中间交接)后为装置原始启动所做的一切工作,是热试车(化工投料试车)的基础,包括:.煮炉、管道及设备的清洗预膜;2 .催化剂、

3、化学品的装填;3 .PCS及联锁回路试验;4 .紧急停车试验;5 .模拟物料运转(水运、油运、冷运、热运);6 .系统干燥置换、预热、预冷等等;3、热试车(化工投料试车)工.开车:俗名开始投入真实化工原料的时间点;2.热试车:从投入原料直至产出合格产品的全过程。化工装置试车准备事项为更好的控制进度实际应用中可对每项工作列出计划日期和完成日期工作糊序工作内容及标准组成机构1完善项目郃试车领导小组、试车现场指挥、正常生产生产机构,建立从班组到集团公司级的职责清瞅的管理体系人员培训2同类装置培训、实习3岗位练兵、模拟练兵4各工种人员上岗证办理5岗位操作规程发放并组织学习,迸行试车方案交底、学习、讨论

4、技术准备6总体试车方案编制完成并印发7蒸汽吹扫、清洗、气徭试始、H2置换、三的陵埴、催化剂硫化等方案编制完成并印发8单机试车,联动试车、化工投料试车方案、装置操作双程绢制完成并印发9设备操作规程、检修规程、管理、维护保养制度编制完成并印发10电器仪表操作概程、检修规程、管理、维护保养制度编制完成并印发11事故应急预案、装匿安全技术叔程及各安全管理制度、台账、作业票编制12分析规程、化给室雷理制度、计组器材礴规程及化后单编制完成并印发生产管理体系建立13岗位分工明确,班组生产作业制度已建立14指挥人员已值班上岗,并建立例会制度(根据需薮)15各级生产调度制度已建立16岗位责任、巡回检查、交接班等

5、相关8项制度已定17原始记录数据表格发放并开始记录单机试车中间交接18工程质量初评19“三查四定”的问题整改消缺,遗留屋顶已处理20彩响投的设计变更项目施工完毕21单机试车22工程办理卬间交接手续23化工装置区内施工用临时设施拆除24系统吹扫、清洗、气密试给工作完成联动试车25置换、三剂装埴等完成26设备全面检查,处于备用状态27在线分析仪表、仪器经调试具备使用条件28化工装置的检测、控制、连锁报警系统调教完毕29现场岗位工器具已配齐30联动试车暴露出的问题整改维修工作31依托社会的机电仪维修力量已签订合同J保运后备人员已落实J机电仪修人员已上岗;不亍24,N寸值班(值班根据需要)供排水系统3

6、2水网压力、流量、水质检查确认,符合工艺要求33循环水颈膜工作(是否进行要评估);化学水、消防水、冷灌水、排水系统均检查确认,运行可靠供电系统34工艺要求的供电已实现;仪表电源程定运行;保安电源已落实,事故发电机处于良好备用状态J电力调度人员已上岗值班;供电线路维护已落实,人员开始倒班巡线蒸汽、氮气、空气系统35蒸汽系统已按压力流量等级运行正常,参数稳定:无跑、冒、滴、漏,保温良好36工艺空气、仪表空气、氮气系统运行正常J压力、流量、露点等参数合格原材料、润滑油37化工原材料、润滑油(脂)已全部到货并检脂合格;涧滑油三级过滤制度已落实,设备涧滑点已明确备品配件38备品配件可满足试车需要,帐掰目

7、符;住房已建立昼夜值班制度,保管人员熟悉库内物资规格,数量、存入地点,出库满足及时准确要求通讯39岗位值班电话已开通好用;调度、火警、急救电话可靠好用;无线电话、报话机呼叫清晰安全、消防、急救系统40安全生产许可办理,工业产品生产许可办理41防静电、防雷设施经相关部门检蛤完好42制订相应的安全措施和事故预案发布43安全生产管理制度、规程、台账齐全,安全管理体系建立,人员经安全教育后取证上岗44动火制度、禁烟制度、车辆管理制度等安全生产管理制度已建立并发布45岗位消防器材、防护用具已备齐46气体防护、救护措施已落实,制定气防预案并演习47消防水系统、可燃气体和有看气体检测器已投用,完好率达到10

8、0%。消防睑收通过48安全阀试压、调校、定压、铅封完毕49锅炉、压力容器、压力管道、吊车、电梯等特种设备已经用量技术监督管理部门监督检给、登记并发证预试车作业流程2、机械竣工及预试车确认检查压力试验吹扫冲洗动设备单机试车专家视察检查整改2、械竣工、预试车及其检查.管道布置图、平面布置图、管道及仪表流程图、规范、标准2.电气、仪表及控制系统3、预试车的前提条件1 .硬件(1)设备安装工作完成并已经初步调正校验完毕(含有关电气仪表的安装调校)(2)配套的冷却、加热、润滑等系统已安装调校完毕(3)基础二次灌浆已达到设计强度,配套管道已具备使用条件(4)装置现场环境已符合必须的安全条件(5)动力条件(

9、电、汽、水等)已具备2 .软件组织落实、明确责任;试车方案完备;安全措施及事故预案完备并经业主方确认;4、机械竣工前应做的工作公用工程试车;润滑及密封油系统的清洗;电气、仪表及控制回路的校对检验;工艺管道、塔器及容器的清洗;烘炉及酸洗;透平机、风机、电机及泵类的单机试车;压力及气密试验。5、适用的施工及验收规范GB5O235-2O工。一工业金属管道工程施工规范CB5O27S-2O工O压缩机、风机、泵安装工程施工及验收规范CB50232-2009机械设备安装工程施工及验收通用规范GB5046工-2008石油化工静设备安装工程施工质量验收规范HG20203-2027化工机器安装工程施工及验收规范(

10、通用规定)6、管道系统的预试车压力试验、水冲洗、空气吹扫、蒸汽吹扫、化学清洗、油清洗、脱脂7、管线的检查1 .划分区域、指定专人、分工检查2 .指定一套用图,按分工标注检查结果3 .从头至尾逐条检查各管线并将结果标注于专用图4 .将查到的问题逐一记录到问题及整改清单S另外还需要进行的检查有管线的检查、管线应力检查、管线及设备的热膨胀检查、弹簧支撑或吊架的检查,不再一一赘述8、静设备的预试车1 .开启检查,内部清理;内件安装及检查;检查附属平台、梯子;安装安全附件并校验;实施冲洗和化学清洗。2 .预膜钝化处理;惰性填料的填充作业;干燥、置换及充氮;容器封闭;换热器的现场泄漏试验。q、动设备(机器

11、)的单机试车1 .程序:原动机一机组无负荷机组有负荷一有负荷连续考核-移交业主一签字验收;2进行动设备空转试验和热态试验;3.注意:预试车期间的专家视察及检查整改。20、装置竣工及中间交接的内容和条件1 .内容根据设计内容交接工程实物量;交接工程质量的初评资料及有关调试;交接设备安装专用工具和随机备件、材料;交接设备的随机技术资料;对未完工程尾项进行清理并确认完成时间。2 .条件1)工程按设计内容施工基本完工,并工程质量初评合格3 )转动设备(机器)单机试车及电气、仪表已调试合格3)静设备、管道系统预试车合格4)竖向工程、防腐、保温工程完工S)施工现场工完、料净、场地清,临时设施已拆除冷试车(

12、联动试车)作业流程 公M工也启及51人.Utilitiesmmissioningandintroducing; jw() Dryrunningt11als. *J%KU Hotrunningt11als. 安食M停模蚁堆什(水取埸) SafeFluidSimulatedOperations; *矶千康 Systemdrying SSiWiJtu-MKUitw(i*jet) SolventSimulatedOperations. 工七流像试遍 Processfluidtesting. MltiH9*.* Catalystspacking冷试车即用水、空气或其它和生产物料相类似的介质,代替生产物料

13、所进行的一种模拟生产状态的试车及投料试车前的最后检查和准备。2、公用工程的启动1 .电气系统受电,为试车及开车提供动力;2 .供水系统及污水处理系统启动,为试车及投产提供循环血液;3 .仪表压缩空气启动;4 .其他公用工程的启动(视需要)2、公用工程试车一导则.检查所有流体的供应压力一蒸汽、冷却水、仪表空气、氮气等;2 .在最远端放净、放空或置换直至流体清净无锈;3 .置换或吹扫每一台设备的每一条管线;4 .检查仪表空气的清洁度、含水量及压力;5 .开阀放水冲洗各个水管线直至水质清洁透明;.清理废水及排水系统,确保排水畅通;7 .检查各疏水器的工作状况;8 .排放冷凝水直至水质清洁。3、安全流

14、体联动试车(水联运)1 .一般以水、空气或惰性气体为介质进行;2 .向工艺系统加水(有特殊要求不允许加水的除外)并煮塔;3 .启动压缩机或风机送入空气或惰性气体;4 .允许试验介质流经各个设备;S将仪表投入运行,尽管设定值会不同于实际运行;.模拟运行结束后,排尽系统内的积水,并对设备实施干燥和置换;7.取决于工艺过程,干燥或许不是必须的,但置换一般是必须的。4、循环干燥1 .放净通常是放不净所有的水份的;2 .对有无水要求的系统,唯一有效办法就是系统油循环同时反复的在低点放水;3 .要确保有在管线、控制阀、容器及动设备上有足够的放净低点;4 车线一送油到各蒸储塔的顶部塔板(以2。储出物的负荷)。5、油联运步骤:.将系统内上一阶段试验用的安全流体放净并置换出空气;5 .如安全流体为水,则需要干燥。并检查易于积水的各处确认干燥效果;6 .将溶剂引入系统,按规程或条例检查确认排空口和放净口已关闭;7 .当达到合适的液位后,启动系统的泵或压缩机完成溶剂的引入;开始闭路循环;8 .将回流、再沸及冷凝部分投入运行,将系统加热至模拟运转的工况;.系统地检查仪表及控制回路;9 .完成仪表及控制回路检查后,尽可能多

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 行业资料 > 国内外标准规范

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
