2903普采工作面回撤安全技术措施要点.docx

上传人:p** 文档编号:1006818 上传时间:2024-06-15 格式:DOCX 页数:14 大小:24.97KB
下载 相关 举报

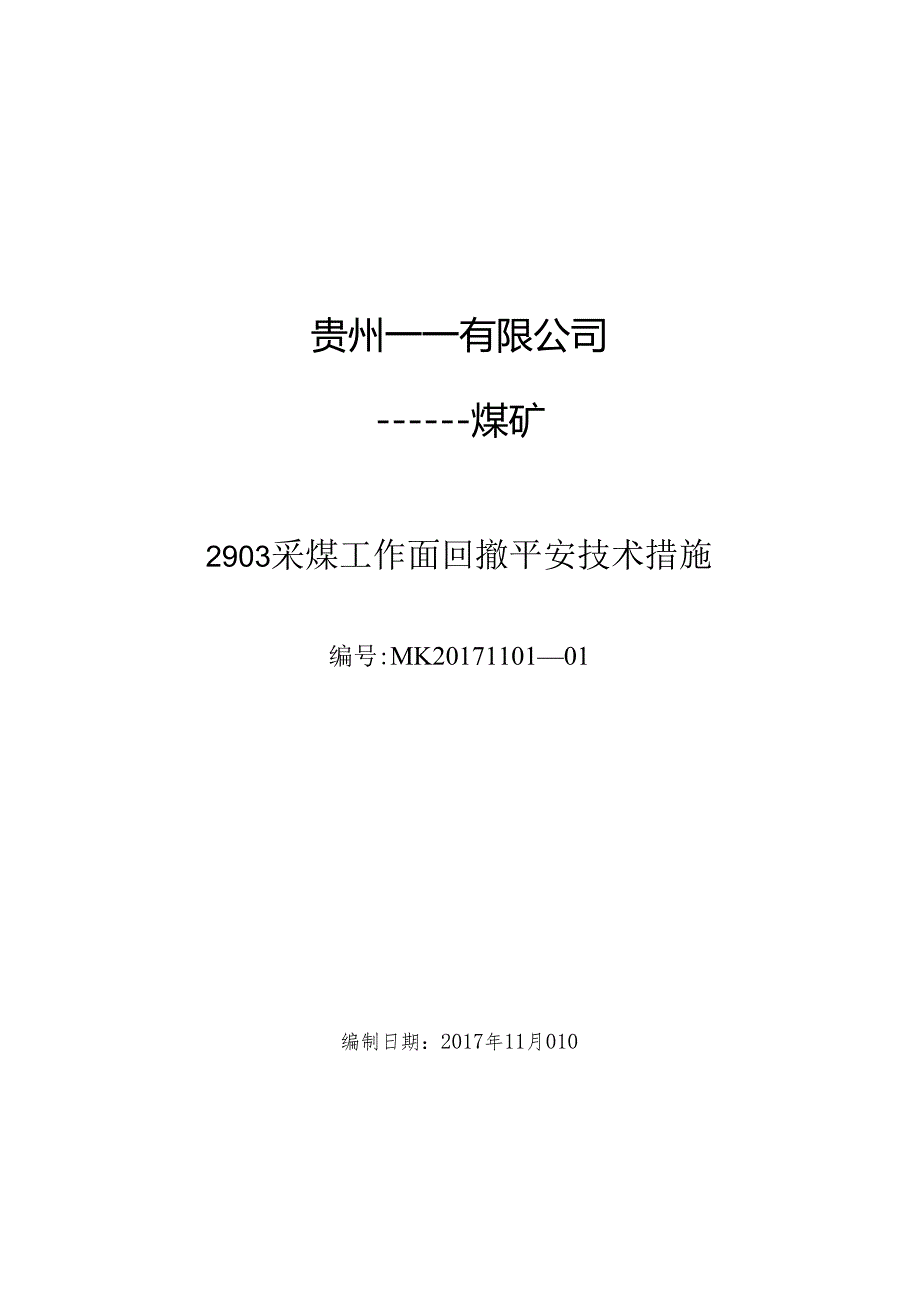

2903普采工作面回撤安全技术措施要点.docx_第1页
第1页 / 共14页
2903普采工作面回撤安全技术措施要点.docx_第2页
第2页 / 共14页
2903普采工作面回撤安全技术措施要点.docx_第3页
第3页 / 共14页
2903普采工作面回撤安全技术措施要点.docx_第4页
第4页 / 共14页
2903普采工作面回撤安全技术措施要点.docx_第5页
第5页 / 共14页
2903普采工作面回撤安全技术措施要点.docx_第6页
第6页 / 共14页
2903普采工作面回撤安全技术措施要点.docx_第7页
第7页 / 共14页
2903普采工作面回撤安全技术措施要点.docx_第8页
第8页 / 共14页
2903普采工作面回撤安全技术措施要点.docx_第9页
第9页 / 共14页
2903普采工作面回撤安全技术措施要点.docx_第10页
第10页 / 共14页
亲,该文档总共14页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《2903普采工作面回撤安全技术措施要点.docx》由会员分享,可在线阅读,更多相关《2903普采工作面回撤安全技术措施要点.docx(14页珍藏版)》请在第壹文秘上搜索。

1、贵州一一有限公司煤矿2903采煤工作面回撤平安技术措施编号:MK2017110101编制日期:2017年11月010煤矿审批意见会审人员审批意见编制签字:年月0施工负责人签字:年月0平安矿长签字:年月日矿长签字:年月02903采煤工作面回撤平安技术措施一、概况2903高档普采工作面位于二采区,工作面走向长度260m,倾向长度130m,走向长壁后退式采煤法,煤层平均厚度1.0m。由于2903采煤工作面停采时间较长,且工作面已回采至停采线旁边,依据公司要求,将对2903采煤工作面设备进行回撤,为确保设备回撤期间的平安,结合工作面现场实际状况,特编制2903工作面回撤平安技术措施,施工单位必需细致传

2、达执行。二、成立工作面回撤领导小组组长:副组长:成员:领导小组工作职责负责此次回撤工作井下现场工作支配和现场平安管理。指导、监督回撤工作,刚好制止回撤工作中的各类违章作业、违反劳动纪律状况,杜绝平安生产隐患的出现。在回撤作业中出现不曾料及的状况或措施中没有健全的问题时,在有确凿把握的状况下,依据工作地点现场状况,布置、支配现场工作,完善平安措施。严格执行措施规定,不得违章指挥。监管、支配、布置本班其它特殊工种的平安生产工作。严格执行本平安技术措施。三、撤除工作量撤除工作量设备名称型号数量采煤机MGlOO-TP1刮板运输机SGB-420/40Z2乳化泵RBW-20/801开关3台单体液压支柱1.

3、2m500棵单体液压支柱2.2m50棵四、回撤前的打算工作回撤前编制具有针对性的回撤平安技术措施,并对与回撤工作有关的人员进行具体的贯彻。回撤前将工作面上、下出口的杂物、阡石清理充填到采空区,确保工作面高度不得低于1.2米,工作面上、下出口保持畅通。对工作面的单体液压支护进行补液,确保初撑力符合规定等。在工作面运输巷中必需预先存放肯定数量的支护材料。并打算好IIKW风机及40节风筒,防止在回撤设备中顶板冒落导致切眼被堵形成风流盲区。回柱工必需有腿脚灵利、思维灵敏,技术娴熟的老工人组成。以上工作打算好,起先回柱。回柱依次:由采空区向煤壁、由下而上,卸载把绳长不得小于3唳回料现场:现场要有跟班矿长

4、跟班指挥作业,支配专职平安员、瓦检员跟班作业,随时检查面上工程平安状况和瓦斯状况。打算回柱绞车一台,细致检查回柱绞车完好状况,回柱绞车四压两俄要齐全,钢丝绳断丝率不超过10%,信号灵敏牢靠。回柱绞车距回撤地点不小于15米,不大于30米。回柱绞车启动前,全部人员必需撤到回柱绞车外的平安地点,回柱绞车以里不得有人,防止钢丝绳抽人、崩人。五、设备撤除施工方案(一)撤除依次首先先回撤工作面采煤机,再拆除工作面刮板机,最终回撤工作面单体支柱等。(二)设备分解用专用工具按设备的结构将其螺栓、销轴、连接件等拆除,使设备分解成部件并满意装车、运输的要求。对不能正常拆除的螺丝要用剁斧人工剁开。对有歪倒、旋转、掉

5、落、移动的部件或部分在解体前要用吨位相适应的手拉葫芦限制住其重量并稳定后,再拆除其螺栓、销轴等连接部件,公共场所要保证清洁、无杂物、后路畅通。回收设备时,要对各电气设备经停电、验电、放电确保平安后拆线甩火,解体成单独件或件车、电缆、附件等。电缆、附件、单独设备要分别集中装车集中运输。(三)回撤采纳方法(1)撤煤机步骤及具体措施a、工作面端头支护必需加强,将工作面的控顶距缩至最小,清理好平安出口,使之畅通。首先把采煤机推动到回风巷,做好一切撤机前的打算工作,工作面其余不用的设备全部回收,并由材料员统计数量存放到指定地点。b、工作面缩至最小控顶距-刮板输送机机尾拆卸-一采煤机拆卸一刮板输送机全部拆

6、卸。电缆开关等可以与撤面同步平行撤出。C、采煤机的拆除依次:先行拆除采煤机的电缆拖移装置、喷雾降尘与水冷系统等附属装置,再从右到左依次撤出滚筒、摇臂、中间限制。d、输送机的撤出依次:先拆除电缆、采煤机牵引链等。接着拆除输送机全部刮板链、机头传动装置,然后拆除机尾架、后过渡槽及全部中部槽、拆除前过渡槽、机头架、底座。e、工作面运输巷道设备撤出可以与工作面采煤机、输送机同时平行作业。工作面巷道设备的撤出一般是由外向里依次拆除。(2)单体液压支柱回撤1、撒面前必需由跟班矿长牵头,班长、平安员等有关人员一起对工作面质量平安状况进行一次全面检查,并对支柱进行二次注液,发觉问题必需刚好处理,确认平安、质量

7、合格后方准进行撤面,2、要特殊留意加强工作面出口维护,本工作面上、下出口巷道必需加强支护,二次注液,压力大顶板破裂处要加柱支护。3、对工作面顶板破裂、压力集中的地点及工作面上、下出口,要重点检查,对难以回撤的柱梁要用木柱协作板棚替换。支设必需迎山有力(用大木契打紧),足顶实底。留足备用支护材料后,将多余的支柱、物料刚好运出工作面。工作面后部有悬顶时,必需严格按规定支齐密集支柱。4、溜头段底板松软必需提前穿铁鞋,并加密柱距,注液枪必需接至撤面地点5、煤壁超宽处必需打上贴帮柱子。6、回撤期间泵站液压系统要保证正常运转,回撤时要留意爱护并刚好后撤管路,注液枪时刻跟着回撤地点,以便刚好支柱限制顶板。7

8、、撤面工作至少三人一组协作作业,一人照明视察顶板驾驭平安,一人回柱,一人负责运柱,要回撤一路清理一路,清理好后退路。保证后退路畅通。班(组)长必需支配有阅历的娴熟职工担当回撤工作,并指定专人负责,撒面必需由里向外,有老空向面前依次逐架回撤。8、采煤工作面撤面时采纳从溜头往溜尾方向进行回撤,回撤处必需接好注液枪,泵站压力符合规定;密集柱距不大于0.5m,以防落石滚下伤人。9、撤面过程中必需严格执行“敲帮问顶”制度,刚好松掉有冒落危急的活石危岩,松找活石时要用长柄工具(1.e1.5m)在顶帮支护平安的地点进行作业,并招呼四周人员,做好自主保安和相互保安。10、严禁空顶作业,回柱时必需运用带绳卸载扳

9、手(1.3.0m)远距离卸载回柱,回柱人员距所回支柱至少3.Om(回撤人员所处位置至少要在所回顶梁以外第三路顶梁外),回撤出的支柱必需用铁钩(1.e1.5m)钩取,任何状况下严禁探身老空取料及空顶冒险作业。11、严格执行“先支后回”的原则,严禁冒险作业。12、回撤构造地点及顶板破裂处的单柱时,必需打替柱(单柱或木柱)、板棚等将单柱替出;回撤压力集中处支柱、后部有较大面积悬顶等困难支柱时,必需提前贴在所回支柱后部位置打木垛或扶板棚将单柱替出,班组长必需现场指挥,只有确认回撤地点平安牢靠时方准回撤。13、撤面过程中人员要特殊留意视察顶板滑纹、伪顶、离层处状况,并留意倾听顶板压力声音,人员要处在平安

10、地点,在卸载板手上拴绳远距离回撤。14、回撤硬柱时,要先用单体支柱支好护身柱,然后采纳起底或松上的方法提前替出,严禁硬砸或炮打,以防损坏支柱。15、回撤过程中,人员要在后退路平安畅通的地点操作,严禁在正冲支柱顶梁下滑和落石滚落的地方操作。16、当工作面撤至距端头IOm时,要暂停撤面,固定运输机要停止运转,重新对端头处的顶板、支架进行检查、加固,然后在端头处打一固定木垛或充填歼石带加强支护(木垛位置不得影响回撤及行人),工作面回撤完后要在木垛与煤壁之间支设横头木柱,木柱(中一中)0.3m一棵,木柱直径不小于150mm,且要用新质木料。17、撤面时要保证撤面时有足够的风量,并严格安规定检查瓦斯,防

11、止瓦斯积聚或瓦斯超限。一旦瓦斯超限要马上停止作业,撤出人员,进行处理。18、撤面过程中若有大面积顶板来压预兆时,工作面上全部人员要马上停止工作,快速沿煤壁子撤出工作面至平安地点,待压力过后顶板稳定时,再由外向里逐步检查顶板支架状况,处理好一切担心全因素后,方准接着回撤。(3)刮板输送机撤除方法将刮板输送机机内、运输机两边的浮煤、杂物清理干净,运输机移平、推直。停刮板输送机变压器高压电,将刮板输送机开关负荷电缆拆除,用挡板挡好开关接线嘴,把电缆外运装车。拆掉全部的推拉连接头的,拆除刮板机链条,采纳人工将溜槽分别,并外运。 拆除运输机电缆和各部连接螺栓、销子、哑铃销、各部位小件,并分类集中装车上井

12、。 拆机头、机尾、电机减速箱工作,一组至少有4人工作,一人监护,负责监护煤帮、起吊点、生根及物件的稳定状况,发觉问题停止工作,马上进行处理,待处理好平安后再工作。其它拆除工作必需至少两人一组同时工作,相互监护。运用手拉葫芦起吊时,首先要检查起吊点及生根的稳定性,确保平安。拉小链时双手匀称用力,不得过猛过快,起吊重物悬空停留时,要将手拉小链拴在大链上。六、平安技术措施(一)绞车运用平安技术措施1、绞车司机必需持证上岗,必需按操作规程作业,除专职工作人员外,任何人不得擅自操作绞车、信号。严禁无证人员操作绞车和信号装置。2、绞车司机操作时留意力要集中,时刻留意视察设备运行状况,绞车运行过程中绞车司机

13、双手不得离开操作手把。3、小绞车必需采纳限制按钮远方限制方式操作,严禁用开关就地操作。4、每班作业前,必需由当班班长对各类绞车的固定,绞车完好,钢丝绳、绳皮、绳卡、护绳、护绳板是否按规定装设,并确保完好;检查各部位螺栓、销、拉杆、背帽、限位销、信号等是否完整牢靠。要定期检修绞车的平安爱护装置、防爆性能合格后方可运用。5、钢丝绳绳头必需卡接,不允许打结运用,绳头必需上护绳皮,绳头卡绳长度不得小于600mm,且护绳皮有足够强度,并按规定进行打设,绳卡应排布匀称(绳卡间距不小于20OnUn),且一正一反打设。绳卡数量不得少于3个。6、牵引钢丝绳必需采纳专用压绳板压牢,不得系在滚筒上,并且留意绞车的出

14、绳方向,出绳方向不得反向;绞车松绳至最远运用地点,滚筒上至少留有三圈钢丝绳不得放出,收绳后滚筒边缘应高出最外层钢丝绳至少2.5倍的绳直径。7、提升时,绞车必需装设保险绳,保险绳的直径与主绳直径相符,长度与所提升的车辆总长度相符合。8、车辆连接装置必需运用专用三链环和专用防自脱销,严禁运用不合格的连接装置代替。9、斜巷运输线路上部车场口,在距离变坡点不少于2m的水平线路处,必需设一组卡轨式阻车器。10、在正常运输期间对运输区段实行封闭式管理,严格执行“行车不行人、行人不行车”的规定,主要运输巷道口设专人看护警戒。11、绞车闸带必需完好,磨损余厚24mm;闸轮无明显沟痕、无油污;钾钉不磨闸轮。各部

15、螺栓、销、轴、拉杆螺栓及背帽、限位螺栓等完整齐全,无弯曲、变形。12、采纳绞车运输时,每班应对钢丝绳进行检查。钢丝绳缠绕绳长度不得超过规定允许容绳量,无折弯、硬伤、打结、严峻锈蚀、断丝超限(截面积的10%)现象,根端固定坚固,不准剁股穿绳或系在滚筒轴上;排列应整齐,无严峻咬绳爬绳现象。13、设备运输途中要加强对风门和通风设施爱护,严禁撞坏风门和损坏通风设施。14、钢丝绳在一个捻距内,断丝断面积与钢丝绳总断面积之比达到10%时,必需刚好更换钢丝绳。15、车辆在运输过程时,应留意视察巷道内的动力电缆和各种管线的吊挂状况,以防电缆和管线被撞击或拖拉造成事故。(二)、设备起吊、装卸、拖拉、提升过程的平安技术措施1、起吊设备前,首先要明确被起吊设备重量,合理选择吊链吨位和起吊位置,吊链吨位必需大于设备吨位,并先试吊两次,确认满意起吊要求时,方可正式起吊。2、设备起吊前,设备滑落趋势方向及设备起吊下方5m范围内除了设备起吊人员外不得有其他人员,设备起吊人员要站在无设备滑落趋势方向起吊设备。3、设备起吊前要在巷道内起吊地点打专用起吊锚杆,打设2根锚杆共同作为起吊点,挂设相应吨位的吊链。4、全部运用吊链起吊物件,吊链

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 行业资料 > 矿业工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
