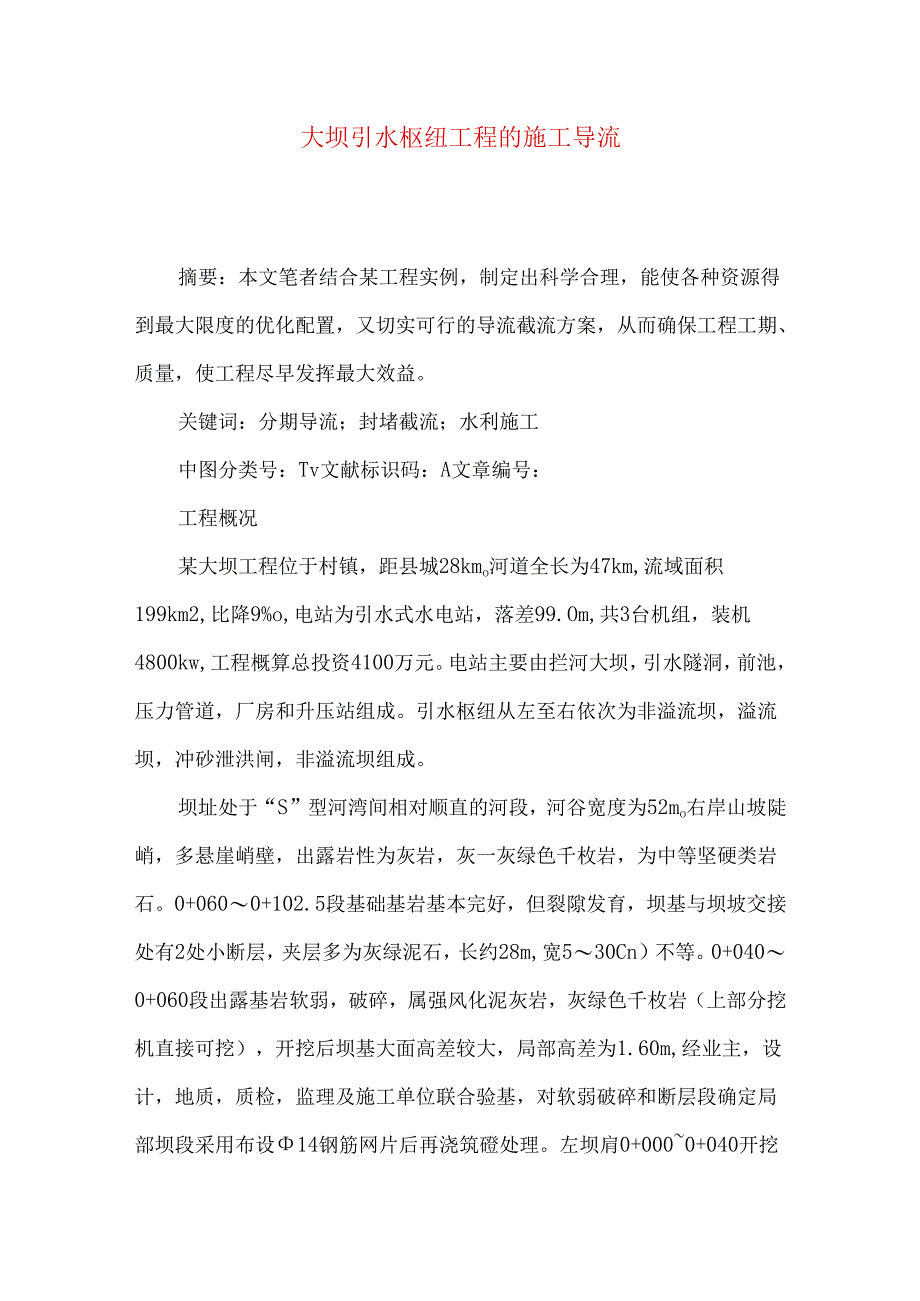

《大坝引水枢纽工程的施工导流.docx》由会员分享,可在线阅读,更多相关《大坝引水枢纽工程的施工导流.docx(5页珍藏版)》请在第壹文秘上搜索。
1、大坝引水枢纽工程的施工导流摘要:本文笔者结合某工程实例,制定出科学合理,能使各种资源得到最大限度的优化配置,又切实可行的导流截流方案,从而确保工程工期、质量,使工程尽早发挥最大效益。关键词:分期导流;封堵截流;水利施工中图分类号:Tv文献标识码:A文章编号:工程概况某大坝工程位于村镇,距县城28kmo河道全长为47km,流域面积199km2,比降9%o,电站为引水式水电站,落差99.Om,共3台机组,装机4800kw,工程概算总投资4100万元。电站主要由拦河大坝,引水隧洞,前池,压力管道,厂房和升压站组成。引水枢纽从左至右依次为非溢流坝,溢流坝,冲砂泄洪闸,非溢流坝组成。坝址处于“S”型河湾

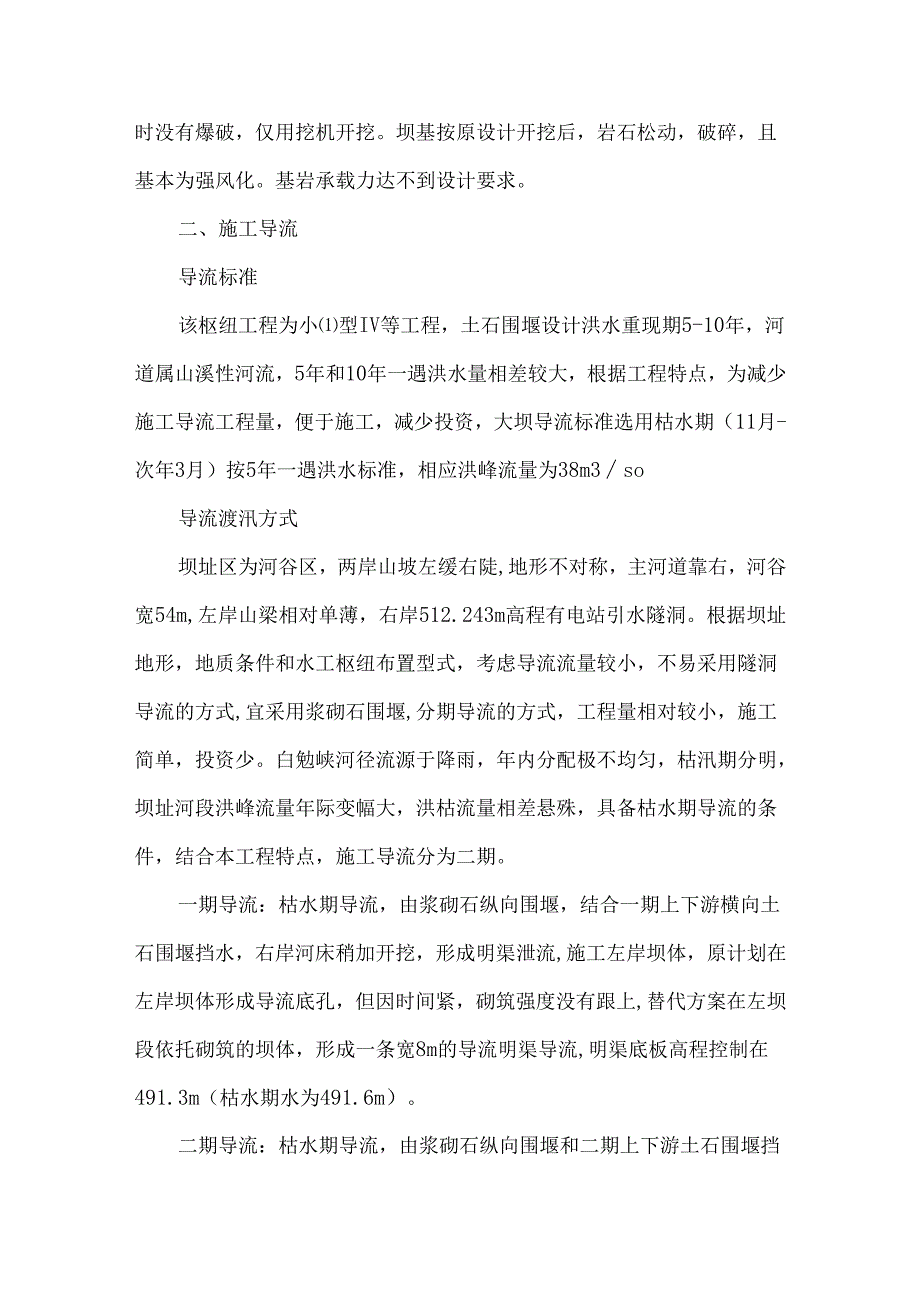

2、间相对顺直的河段,河谷宽度为52mo右岸山坡陡峭,多悬崖峭壁,出露岩性为灰岩,灰一灰绿色千枚岩,为中等坚硬类岩石。0+0600+102.5段基础基岩基本完好,但裂隙发育,坝基与坝坡交接处有2处小断层,夹层多为灰绿泥石,长约28m,宽530Cn)不等。0+0400+060段出露基岩软弱,破碎,属强风化泥灰岩,灰绿色千枚岩(上部分挖机直接可挖),开挖后坝基大面高差较大,局部高差为1.60m,经业主,设计,地质,质检,监理及施工单位联合验基,对软弱破碎和断层段确定局部坝段采用布设14钢筋网片后再浇筑磴处理。左坝肩0+0000+040开挖时没有爆破,仅用挖机开挖。坝基按原设计开挖后,岩石松动,破碎,且
3、基本为强风化。基岩承载力达不到设计要求。二、施工导流导流标准该枢纽工程为小型IV等工程,土石围堰设计洪水重现期5-10年,河道属山溪性河流,5年和10年一遇洪水量相差较大,根据工程特点,为减少施工导流工程量,便于施工,减少投资,大坝导流标准选用枯水期(11月-次年3月)按5年一遇洪水标准,相应洪峰流量为38m3so导流渡汛方式坝址区为河谷区,两岸山坡左缓右陡,地形不对称,主河道靠右,河谷宽54m,左岸山梁相对单薄,右岸512.243m高程有电站引水隧洞。根据坝址地形,地质条件和水工枢纽布置型式,考虑导流流量较小,不易采用隧洞导流的方式,宜采用浆砌石围堰,分期导流的方式,工程量相对较小,施工简单

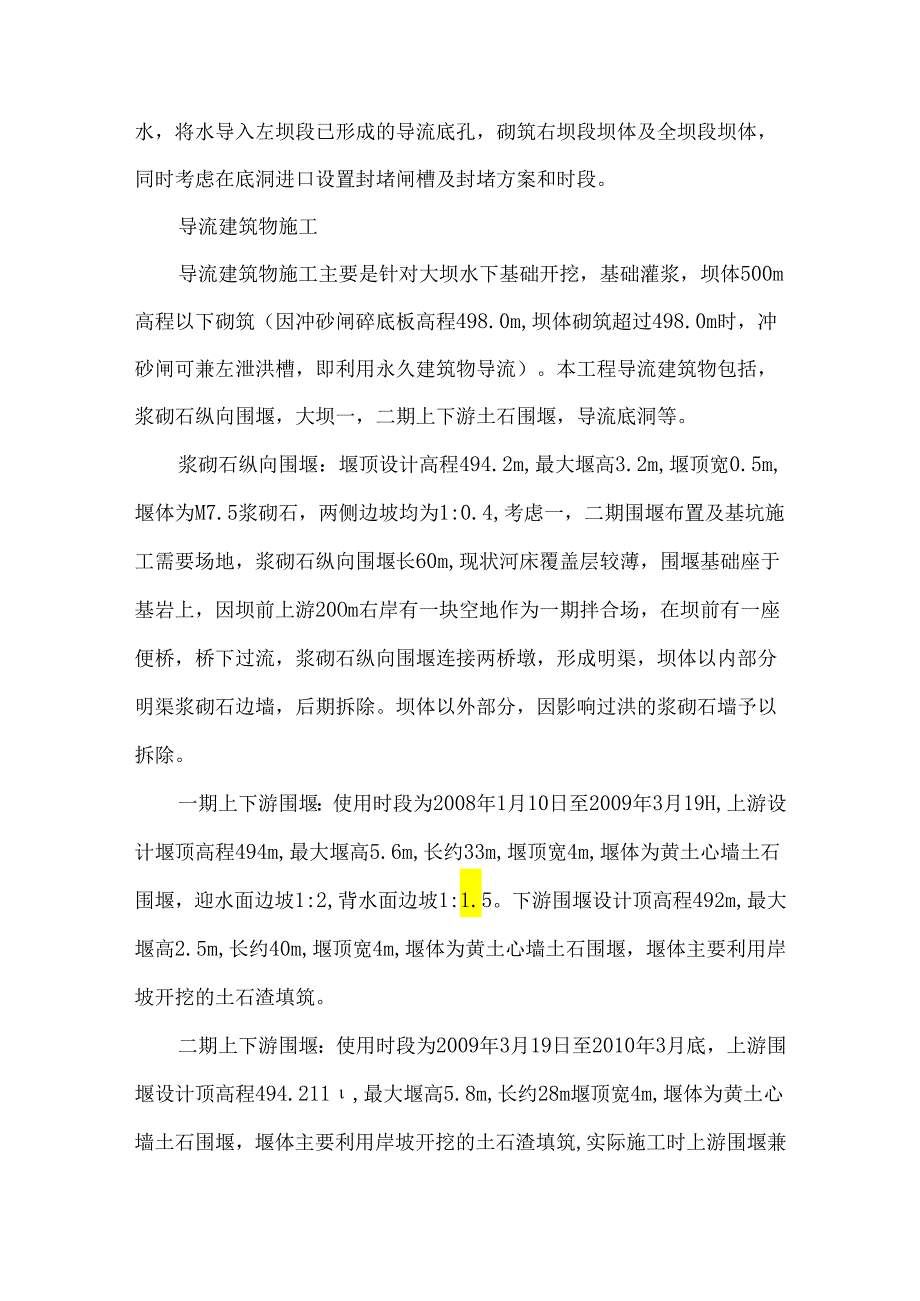

4、,投资少。白勉峡河径流源于降雨,年内分配极不均匀,枯汛期分明,坝址河段洪峰流量年际变幅大,洪枯流量相差悬殊,具备枯水期导流的条件,结合本工程特点,施工导流分为二期。一期导流:枯水期导流,由浆砌石纵向围堰,结合一期上下游横向土石围堰挡水,右岸河床稍加开挖,形成明渠泄流,施工左岸坝体,原计划在左岸坝体形成导流底孔,但因时间紧,砌筑强度没有跟上,替代方案在左坝段依托砌筑的坝体,形成一条宽8m的导流明渠导流,明渠底板高程控制在491.3m(枯水期水为491.6m)。二期导流:枯水期导流,由浆砌石纵向围堰和二期上下游土石围堰挡水,将水导入左坝段已形成的导流底孔,砌筑右坝段坝体及全坝段坝体,同时考虑在底洞
5、进口设置封堵闸槽及封堵方案和时段。导流建筑物施工导流建筑物施工主要是针对大坝水下基础开挖,基础灌浆,坝体500m高程以下砌筑(因冲砂闸碎底板高程498.0m,坝体砌筑超过498.0m时,冲砂闸可兼左泄洪槽,即利用永久建筑物导流)。本工程导流建筑物包括,浆砌石纵向围堰,大坝一,二期上下游土石围堰,导流底洞等。浆砌石纵向围堰:堰顶设计高程494.2m,最大堰高3.2m,堰顶宽0.5m,堰体为M7.5浆砌石,两侧边坡均为1:0.4,考虑一,二期围堰布置及基坑施工需要场地,浆砌石纵向围堰长60m,现状河床覆盖层较薄,围堰基础座于基岩上,因坝前上游20Om右岸有一块空地作为一期拌合场,在坝前有一座便桥,
6、桥下过流,浆砌石纵向围堰连接两桥墩,形成明渠,坝体以内部分明渠浆砌石边墙,后期拆除。坝体以外部分,因影响过洪的浆砌石墙予以拆除。一期上下游围堰:使用时段为2008年1月10日至2009年3月19H,上游设计堰顶高程494m,最大堰高5.6m,长约33m,堰顶宽4m,堰体为黄土心墙土石围堰,迎水面边坡1:2,背水面边坡1:1.5。下游围堰设计顶高程492m,最大堰高2.5m,长约40m,堰顶宽4m,堰体为黄土心墙土石围堰,堰体主要利用岸坡开挖的土石渣填筑。二期上下游围堰:使用时段为2009年3月19日至2010年3月底,上游围堰设计顶高程494.211,最大堰高5.8m,长约28m堰顶宽4m,堰
7、体为黄土心墙土石围堰,堰体主要利用岸坡开挖的土石渣填筑,实际施工时上游围堰兼作场内运输道路。二期下游围堰与一期围堰断面相同,长约23m,主要利用岸坡开挖的土石渣填筑。导流底洞:由于左坝段(0+000-0+078)施工比右坝段(0078-0+121)快,施工工期相差一个枯水期,导流底洞位置设置在0+060-0+078坝段,因实测坝前枯水位491.5m,坝后枯水位491.2m,原设计导流底洞底高程为492.88m,顶高程为496.28m,导流底洞型式为城门洞式,宽2.7m,直高2.6m,矢高0.8m,施工时拟定导流底洞底高程,进口底高程491.611,出口底高程491.3m,没有按原设计高程形成导
8、流底洞,主要基于以下几个方面考虑:封堵底洞时,坝后枯水位为491.2m,导流底洞在后期封堵,封堵下闸后底洞内没有完全封堵之前,不宜高水位运行,冲砂闸暂时泄流,坝后仍为枯水位,为保证导流底洞封堵时干法施工,洞底出口高程必须大于492.2m,否则将要再做一次坝后围堰(坝后一、二期围堰在2009年汛期过洪时已冲毁)坝址区呈河谷,左岸山坡虽有对外交通路,但山坡陡,场地狭小,无法平整出料场,右岸坝址上游约20Oin处有两块空地,场地平整,约有100Om2,施工时作为一期主要料场和二期补充料场,由开挖出来的石渣沿河道右岸回填了一条宽4.Om交通路,路面高程约为493.5m,料场高程约为495.0m,若按原
9、设计导流底洞底高程492.88m,则与料场高程高差仅为2.12m,(不包括枯水期水面高度约0.7m)稍一涨水,临时道路,料场被淹,不但有水毁损失,而且不能正常施工。按实际确定导流底洞底高程491.6m,09年坝前料场也多次被淹。设计坝体砌筑至495.345m时,退9.07m进行收台,若按原设计底高程和顶高程,导流洞上部约1.Onl为空,无法进行全拱施工,给后期施工带来很多不便。基于以上几个方面现状实际情况,确定了一个恰到好处的导流底洞底板高程,充分考虑现场布置,尽量减少干扰和影响,使其他资源也达到了最大限度的优化和利用。导流底洞的封堵:导流底洞的封堵是大坝导截流施工的最后一步,也是比较重要的一
10、步。封堵闸门采用两扇C25钢筋碎闸门,基本尺寸28037020o封堵前先派人下水将闸槽附近杂物清除干净,并做好各项准备工作(起吊设备、配合工、黄土袋、闸门止水带安装、棉纱及封堵材料等)先下前闸门封堵明水,再派人迅速清理后闸槽杂物,同时迅速下后闸门。安排两个施工队做导流底洞的封堵工作24小时不停,初始封堵后,水位上升至498.Oin时由冲砂闸泄流(以减小导流底洞内水位差),当底洞封堵超过IOm时,可以下闸蓄水,但底洞仍继续施工。若遇渗水或积水,根据渗水量大小,可用导管埋在封堵碎内,将积水导出洞口。封堵结束后,利用先期预埋的导管再进行回填灌浆。总结总之,施工导截流在水利工程施工中至关重要,导流方案、导流方式、导流时段的选择以及导流建筑的设计和施工,关系着整个工程的投资大小和工程能否优化资源,效益最大发挥,与施工现场布置,施工总体安排,施工强度,后期封堵截流蓄水等都有相互影响、相互制约、密不可分的关系。
