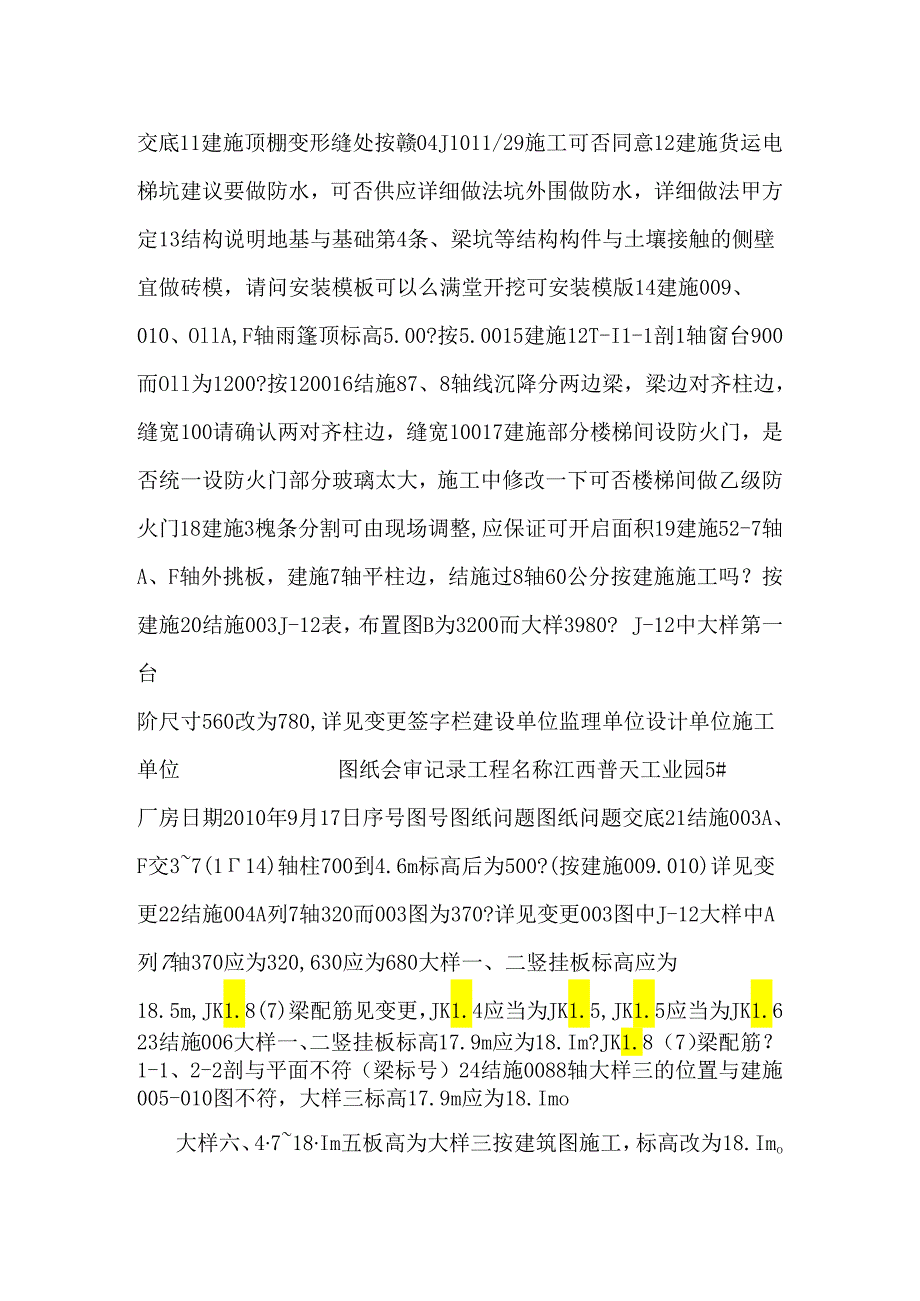

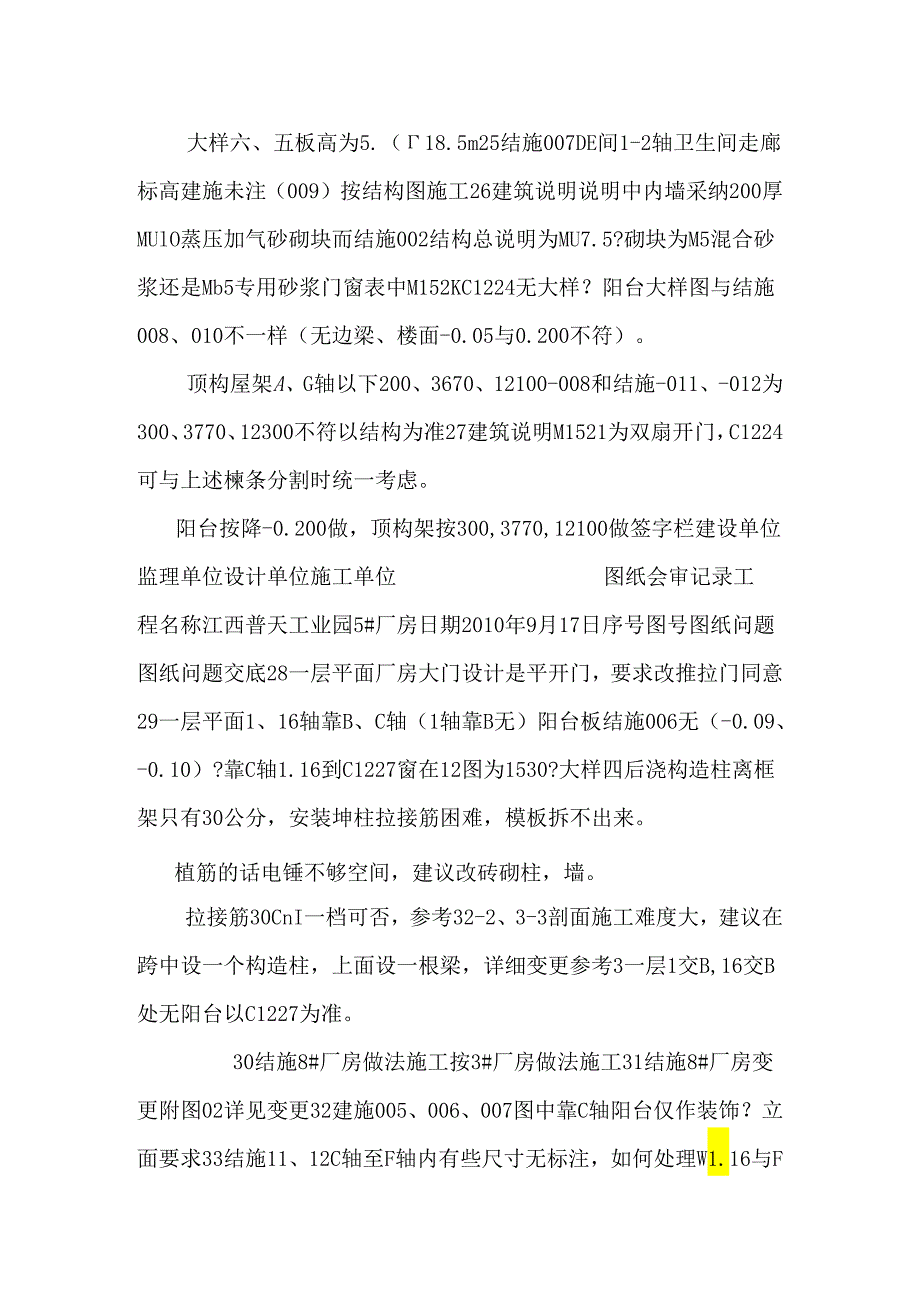

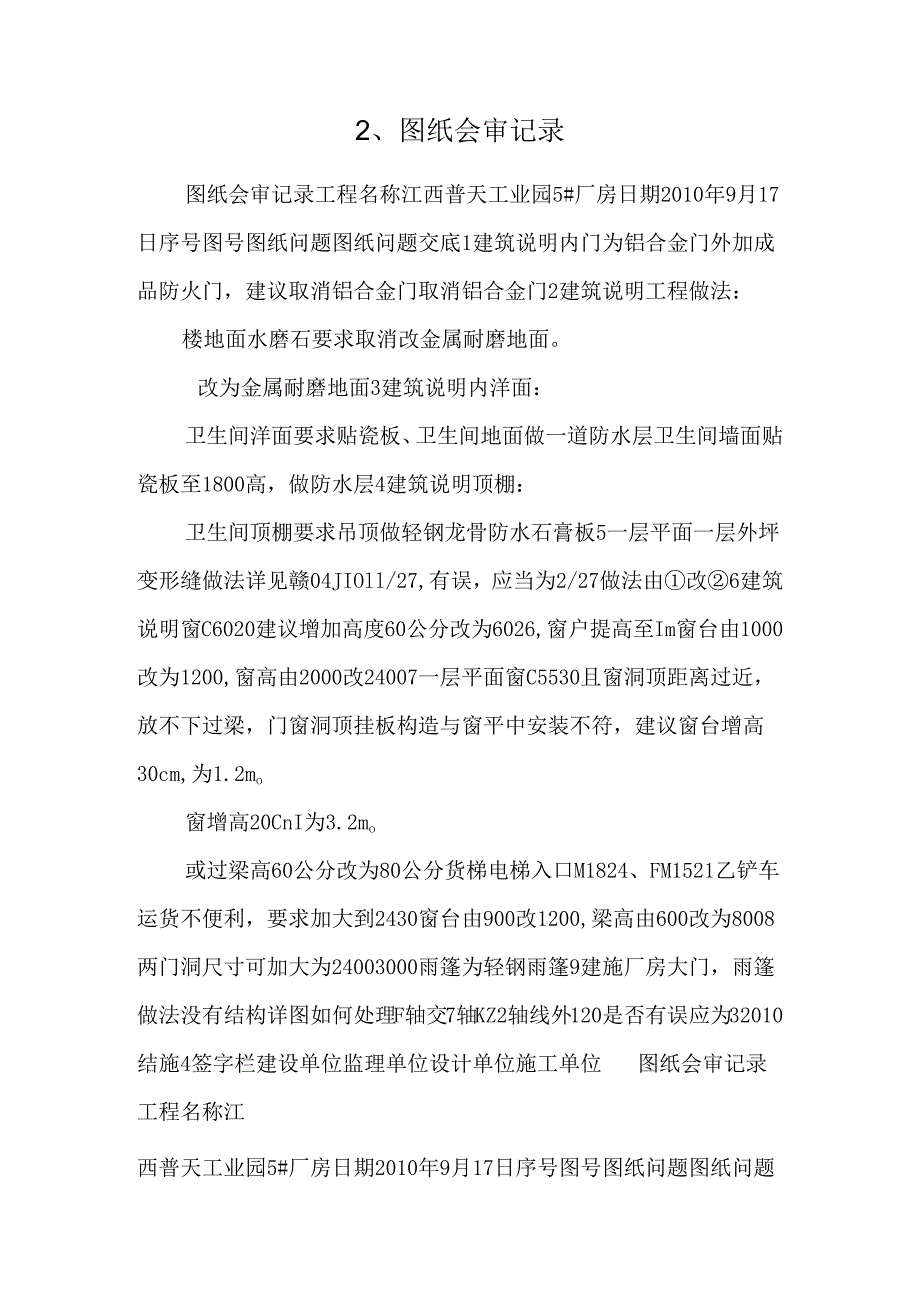

1、2、图纸会审记录图纸会审记录工程名称江西普天工业园5#厂房日期2010年9月17日序号图号图纸问题图纸问题交底1建筑说明内门为铝合金门外加成品防火门,建议取消铝合金门取消铝合金门2建筑说明工程做法:楼地面水磨石要求取消改金属耐磨地面。改为金属耐磨地面3建筑说明内洋面:卫生间洋面要求贴瓷板、卫生间地面做一道防水层卫生间墙面贴瓷板至1800高,做防水层4建筑说明顶棚:卫生间顶棚要求吊顶做轻钢龙骨防水石膏板5一层平面一层外坪变形缝做法详见赣04JIOll/27,有误,应当为2/27做法由改6建筑说明窗C6020建议增加高度60公分改为6026,窗户提高至Im窗台由1000改为1200,窗高由2000

2、改24007一层平面窗C5530且窗洞顶距离过近,放不下过梁,门窗洞顶挂板构造与窗平中安装不符,建议窗台增高30cm,为1.2mo窗增高20CnI为3.2mo或过梁高60公分改为80公分货梯电梯入口M1824、FM1521乙铲车运货不便利,要求加大到2430窗台由900改1200,梁高由600改为8008两门洞尺寸可加大为24003000雨篷为轻钢雨篷9建施厂房大门,雨篷做法没有结构详图如何处理F轴交7轴KZ2轴线外120是否有误应为32010结施4签字栏建设单位监理单位设计单位施工单位图纸会审记录工程名称江西普天工业园5#厂房日期2010年9月17日序号图号图纸问题图纸问题交底11建施顶棚变

3、形缝处按赣04J1011/29施工可否同意12建施货运电梯坑建议要做防水,可否供应详细做法坑外围做防水,详细做法甲方定13结构说明地基与基础第4条、梁坑等结构构件与土壤接触的侧壁宜做砖模,请问安装模板可以么满堂开挖可安装模版14建施009、010、OllA,F轴雨篷顶标高5.00?按5.0015建施12T-I1-1剖1轴窗台900而Oll为1200?按120016结施87、8轴线沉降分两边梁,梁边对齐柱边,缝宽100请确认两对齐柱边,缝宽10017建施部分楼梯间设防火门,是否统一设防火门部分玻璃太大,施工中修改一下可否楼梯间做乙级防火门18建施3槐条分割可由现场调整,应保证可开启面积19建施5

4、2-7轴A、F轴外挑板,建施7轴平柱边,结施过8轴60公分按建施施工吗?按建施20结施003J-12表,布置图B为3200而大样3980?J-12中大样第一台阶尺寸560改为780,详见变更签字栏建设单位监理单位设计单位施工单位图纸会审记录工程名称江西普天工业园5#厂房日期2010年9月17日序号图号图纸问题图纸问题交底21结施003A、F交37(114)轴柱700到4.6m标高后为500?(按建施009.010)详见变更22结施004A列7轴320而003图为370?详见变更003图中J-12大样中A列7轴370应为320,630应为680大样一、二竖挂板标高应为18.5m,JK1.8(7)

5、梁配筋见变更,JK1.4应当为JK1.5,JK1.5应当为JK1.623结施006大样一、二竖挂板标高17.9m应为18.Im?JK1.8(7)梁配筋?1-1、2-2剖与平面不符(梁标号)24结施0088轴大样三的位置与建施005-010图不符,大样三标高17.9m应为18.Imo大样六、4718Im五板高为大样三按建筑图施工,标高改为18.Imo大样六、五板高为5.(18.5m25结施007DE间1-2轴卫生间走廊标高建施未注(009)按结构图施工26建筑说明说明中内墙采纳200厚MUlO蒸压加气砂砌块而结施002结构总说明为MU7.5?砌块为M5混合砂浆还是Mb5专用砂浆门窗表中M152K

6、C1224无大样?阳台大样图与结施008、010不一样(无边梁、楼面-0.05与0.200不符)。顶构屋架A、G轴以下200、3670、12100-008和结施-011、-012为300、3770、12300不符以结构为准27建筑说明M1521为双扇开门,C1224可与上述楝条分割时统一考虑。阳台按降-0.200做,顶构架按300,3770,12100做签字栏建设单位监理单位设计单位施工单位图纸会审记录工程名称江西普天工业园5#厂房日期2010年9月17日序号图号图纸问题图纸问题交底28一层平面厂房大门设计是平开门,要求改推拉门同意29一层平面1、16轴靠B、C轴(1轴靠B无)阳台板结施006

7、无(-0.09、-0.10)?靠C轴1.16到C1227窗在12图为1530?大样四后浇构造柱离框架只有30公分,安装坤柱拉接筋困难,模板拆不出来。植筋的话电锤不够空间,建议改砖砌柱,墙。拉接筋30CnI一档可否,参考32-2、3-3剖面施工难度大,建议在跨中设一个构造柱,上面设一根梁,详细变更参考3一层1交B,16交B处无阳台以C1227为准。30结施8#厂房做法施工按3#厂房做法施工31结施8#厂房变更附图02详见变更32建施005、006、007图中靠C轴阳台仅作装饰?立面要求33结施11、12C轴至F轴内有些尺寸无标注,如何处理W1.16与F轴距离为270Omm34建施1取消C-D阳台

8、C1227按图施工35结施002图I1.3尺寸?11.4构造柱在图中应分注图I1.3中未标尺寸均为100Omm签字栏建设单位监理单位设计单位施工单位图纸会审记录工程名称江西普天工业园5#厂房日期2010年9月17日序号图号图纸问题图纸问题交底36结施01416轴TZ2与C列框柱净距950到建施上该处上的C1224、C1227宽度无法满意C2712与T-2楼梯整体向F轴平移250mm,详见变更37取消C-Dl轴线阳台及窗C1227改M1239按图施工38取消1-3轴1/A、B轴堞体,取消3轴A-C段堞体二层及以上可取消,一层见消防室与配电间修改39消防限制室移到T-I一层休息平台下,增加FM15

9、21门一档消防室在原位,缩小一半,即C)3轴墙体左移3000TT楼梯O1与O3轴交换,由O1轴起步40T-I楼梯起步方向调头,第一个休息平台改在3轴线旁41A轴线1-3轴15-16轴C1212窗取消改做C5530仅一层改42配电间移至1轴交A轴角可以,一层尺寸距C)1轴3000砌墙,距A轴4500砌墙,二层及以上为距A轴3000砌墙范围,配电间做甲级防火门签字栏建设单位监理单位设计单位施工单位图纸会审记录工程名称江西普天工业园5#厂房日期2010年9月17日序号图号图纸问题图纸问题交底43E1.1-013(E1.1-014.015、016)全卤灯改用节能T-4日光灯,做法同3#厂房可以,照度应

10、满意规范要求电梯前室及楼梯休息平台上装一只一般吸顶灯,同时在休息平台上增加一只双头应急灯。楼梯两侧疏散指示等是否可改成在休息平台进出车间对面墙上装一只疏散指示灯桥架只安装C)A-O8CO可以可以44E1.I-008(E1.1-009、010、012)14、014及OF-0814可以电风扇减半,改为隔一个柱子装一只;电风扇线路预埋在现浇板内可以45电施TC1-004依据有关规定,厂房内烟感间距为5,米,改为三纵十一横,每层共32只按设计(需考虑梁的因素)非切能否改成干脆切断电源按原设计46电施E1.1-017图中有4处测试箱是否改成对角两处接地测试箱按原设计47水施WDl-003(WDl-004

11、.005、006T同理):X1.T改在OF-O3,X1.-2改在OA-O3X1.-3改在OF-O6,X1.-4改在OA-O6X1.-5改在OF-OlO,X1.-6改在OA-OlOX1.-7改在OF-O14,X1.-8改在C)A-014同意签字栏建设单位监理单位设计单位施工单位图纸会审记录工程名称江西普天工业园5#厂房日期2010年9月17日序号图号图纸问题图纸问题交底48水施消防箱改成暗装同意49电施一层配电室改在原车间办公室,F轴照明配电箱A1.I改在正对面对面A轴上,二层、三层、四层同理可以50电施005、006、0084台低压柜(1AA4AA)是否靠墙安装靠墙电缆沟是否须要上出线,不须要

12、1AA4AA是否需2处重复接地与10#钢槽牢靠焊接(-404)是全部配电室是否须要进行防静电处理是51电施017、009电信004消防限制室的等电位箱是否采纳-404镀锌扁钢与接地体牢靠焊接竖面构架的型号、规格须明确,在一层是否可采纳-254的镀锌扁钢与接地体按现行规范要求连接低压配电柜1AP4APK1AP14AP1共8台是否须要进行2处重复接地与10#钢槽牢靠焊接(-404)是否为靠墙安装。屋面(3AA至DTAP)货梯动力箱和(DTAP至DTAC)325+216电缆怎样敷设需明确是可以52电施008011是,靠墙53电施012、006、005沿桥架+穿管明敷签字栏建设单位监理单位设计单位施工

13、单位图纸会审记录工程名称江西普天工业园5#厂房日期2010年9月17日序号图号图纸问题图纸问题交底55给排水007、009屋面的消防栓管道,其敷设的支架是否严禁钻孔是试用消防栓是一个还是二个需明确安装位置一个屋面一个金属软管是否为镀锌软管配件是DN25自动排气阀,安装在何处须明确全部通向屋面的预留洞是否可采纳刚性防水套管,其它是否可按图预留洞,并做防水措施(管口四周),是否可行,须明确全部男卫生间3个小便斗+1个地漏,其地漏至立管是否可改为VPV1.ole25全部女卫生间,地上式接口至2个洗脸盆4通处,VPV1.ole75开水间是否须要,应明确(包括电气线路)预埋在位内的管是否可用PVC管,明敷管是否可用KBG管手动报警,各种模块是否可就近与信号管线连接,须明确消防栓应急线路是否须要,请明确安装在X1.-I屋顶出56给排水002、003可以改为de75是否可改为改为de75不考虑57火灾报002按设计58火灾报002按设计59火灾报003须要签字栏建设单位监理单位设计单位施工单位

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑资料

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
