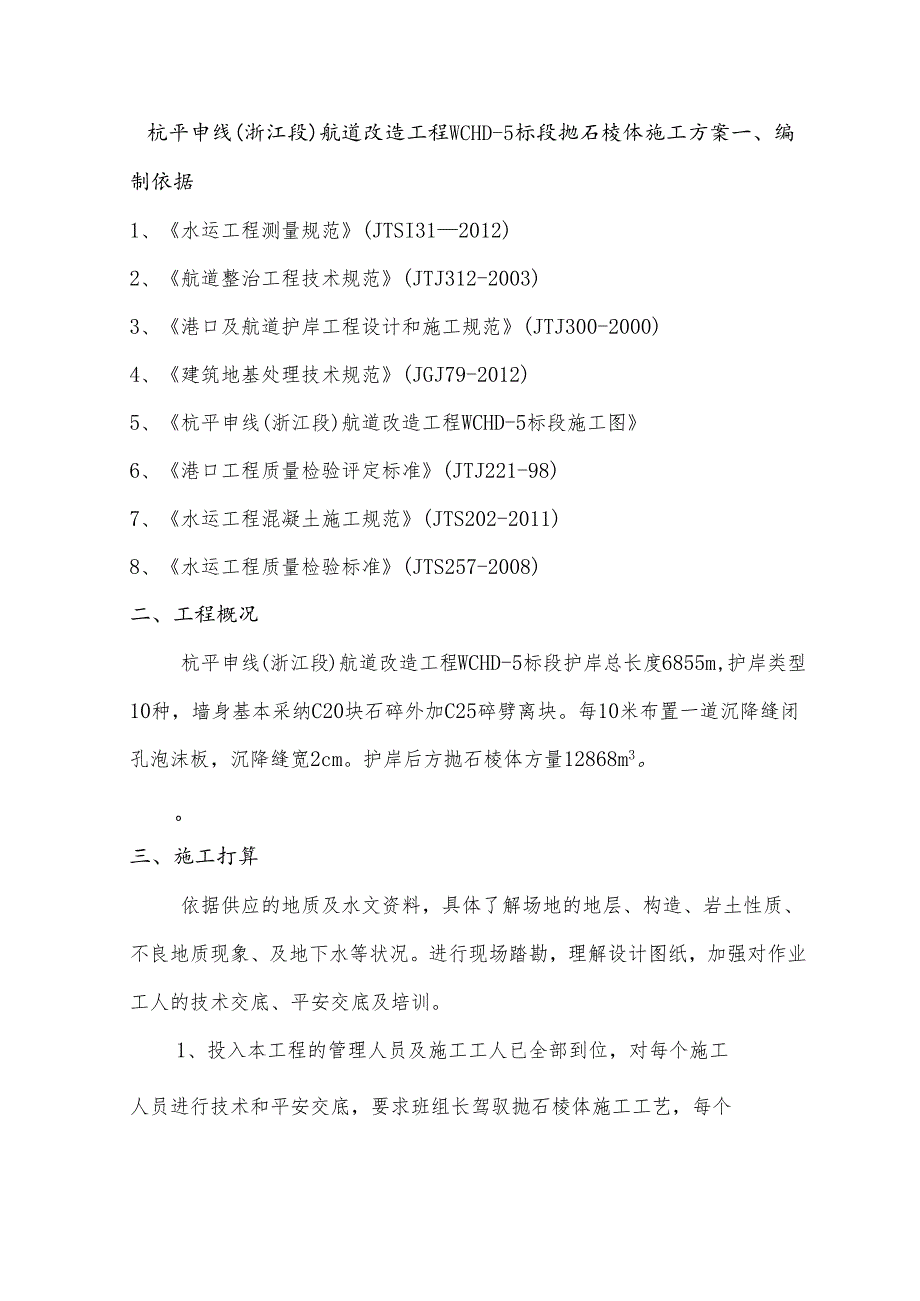

1、杭平申线(浙江段)航道改造工程WCHD-5标段抛石棱体施工方案一、编制依据1、水运工程测量规范(JTSI312012)2、航道整治工程技术规范(JTJ312-2003)3、港口及航道护岸工程设计和施工规范(JTJ300-2000)4、建筑地基处理技术规范(JGJ79-2012)5、杭平申线(浙江段)航道改造工程WCHD-5标段施工图6、港口工程质量检验评定标准(JTJ221-98)7、水运工程混凝土施工规范(JTS202-2011)8、水运工程质量检验标准(JTS257-2008)二、工程概况杭平申线(浙江段)航道改造工程WCHD-5标段护岸总长度6855m,护岸类型10种,墙身基本采纳C20

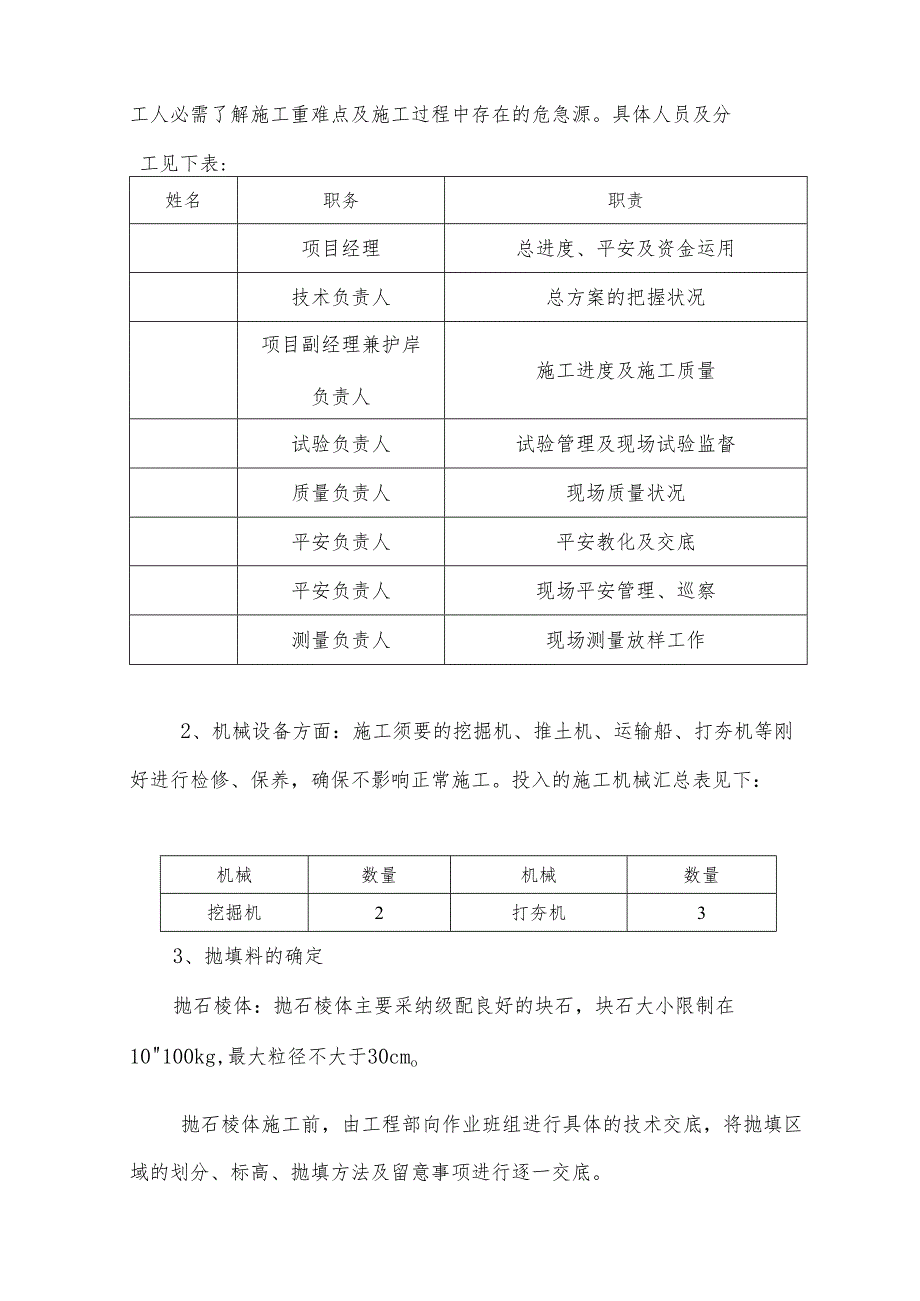

2、块石碎外加C25碎劈离块。每10米布置一道沉降缝闭孔泡沫板,沉降缝宽2cm。护岸后方抛石棱体方量12868m3。O三、施工打算依据供应的地质及水文资料,具体了解场地的地层、构造、岩土性质、不良地质现象、及地下水等状况。进行现场踏勘,理解设计图纸,加强对作业工人的技术交底、平安交底及培训。1、投入本工程的管理人员及施工工人已全部到位,对每个施工人员进行技术和平安交底,要求班组长驾驭抛石棱体施工工艺,每个工人必需了解施工重难点及施工过程中存在的危急源。具体人员及分工见下表:姓名职务职责项目经理总进度、平安及资金运用技术负责人总方案的把握状况项目副经理兼护岸负责人施工进度及施工质量试验负责人试验管理
3、及现场试验监督质量负责人现场质量状况平安负责人平安教化及交底平安负责人现场平安管理、巡察测量负责人现场测量放样工作2、机械设备方面:施工须要的挖掘机、推土机、运输船、打夯机等刚好进行检修、保养,确保不影响正常施工。投入的施工机械汇总表见下:机械数量机械数量挖掘机2打夯机33、抛填料的确定抛石棱体:抛石棱体主要采纳级配良好的块石,块石大小限制在10100kg,最大粒径不大于30cmo抛石棱体施工前,由工程部向作业班组进行具体的技术交底,将抛填区域的划分、标高、抛填方法及留意事项进行逐一交底。四、抛石棱体施工工艺施工工艺:棱体运至施工现场f检查坡度及抛填区标高f抛石棱体f棱体夯实f修整找平f验收。

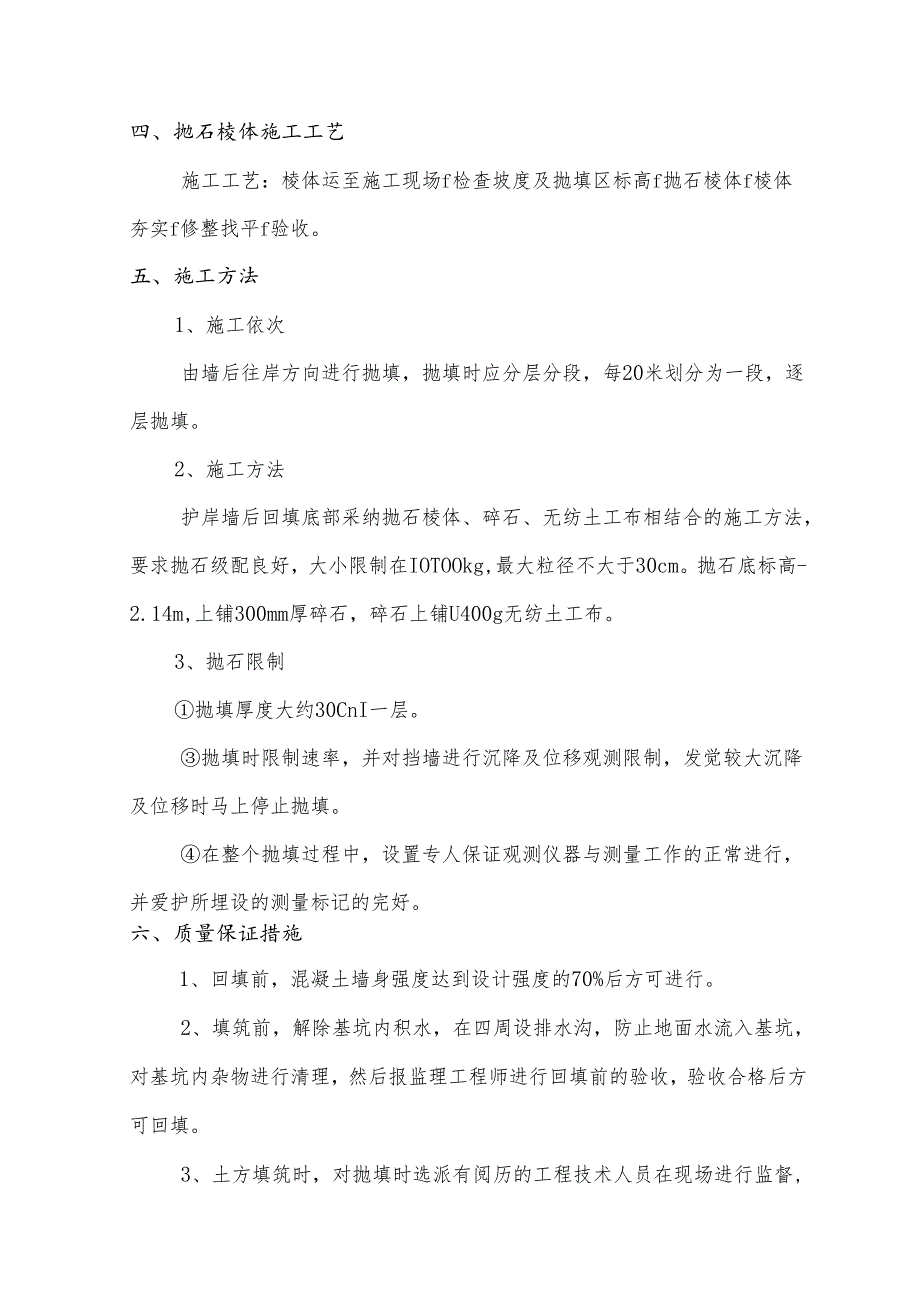

4、五、施工方法1、施工依次由墙后往岸方向进行抛填,抛填时应分层分段,每20米划分为一段,逐层抛填。2、施工方法护岸墙后回填底部采纳抛石棱体、碎石、无纺土工布相结合的施工方法,要求抛石级配良好,大小限制在IOTOOkg,最大粒径不大于30cm。抛石底标高-2.14m,上铺300mm厚碎石,碎石上铺U400g无纺土工布。3、抛石限制抛填厚度大约30CnI一层。抛填时限制速率,并对挡墙进行沉降及位移观测限制,发觉较大沉降及位移时马上停止抛填。在整个抛填过程中,设置专人保证观测仪器与测量工作的正常进行,并爱护所埋设的测量标记的完好。六、质量保证措施1、回填前,混凝土墙身强度达到设计强度的70%后方可进行
5、。2、填筑前,解除基坑内积水,在四周设排水沟,防止地面水流入基坑,对基坑内杂物进行清理,然后报监理工程师进行回填前的验收,验收合格后方可回填。3、土方填筑时,对抛填时选派有阅历的工程技术人员在现场进行监督,并亲密协作监理工程师工作。4、抛填完成后,首先对抛填部位按国家有关规范规程规定的有关内容进行自检,自检合格后报请工程师进行验收。七、施工监测本工程在抛填施工中为确保挡墙的平安和稳定,在施工期间进行沉降位移观测,沉降观测主要是对护岸基础进行观测,位移观测主要是对墙身的水平位移进行观测。1、沉降观测点布设观测点的布设沉降观测点布设在护岸挡墙的前沿底板上,缩伸缩健两侧(距离:离两边缘50cm),采
6、纳钢钉凿设标记。观测点布设数量每一块底板上布设一组,一组数量为二个点。观测点的布设频率每200延米连续布设三组以上,对变型量大的施工地段加大观测点的布设,每种护岸结构型式必需布设一组以上。2、沉降观测要求沉降观测点埋放后,即时观测初始值(取三次观测结果的平均值作为初始值)施工期间,按不同荷载阶段,定期观测,刚好整理分析观测数据。由专人负责观测和爱护观测设备。沉降观测采纳施工限制网进行限制,环形或来回闭合的方法进行,采纳三等观测精度,运用的仪器符合规定要求。观测时,前后视距相等,视线长度不得超过50%前后视运用同一根水准尺,做到“四固定”:固定观测人员,固定运用水准仪、水准尺,固定观测方法,固定
7、观测措施。每次观测数据,先填入水准测量记录手薄中,经校对无误后,填入沉降观测记录表中,已填入的数字不得随意涂改。绘制沉降量及持续时间的关系曲线图及沉降量分布曲线图。当护岸某个部位突然发生大量沉降、不匀称沉降时,马上进行逐日连续观测和对裂缝进行观测外,向技术负责人、设计部门、监理单位及建设单位汇报。3、位移观测点布设位移观测点的布设位移观测点布设在护岸挡墙顶,缩伸缩缝两侧(距离:离两边缘50cm),采纳钢钉凿设标记。观测点布设数量每一段挡墙布设一组,一组数量为二个点。观测点的布设频率每200延米连续布设三组以上,对位移量大的施工地段加大观测点的布设,每种护岸结构型式必需布设一组以上。基准点和工作
8、基点要设在变形范围之外,且不受压、震和不遭遇碰撞的地方,要稳定牢靠。在一个测区内,基准点应不少于三个,以资相互校核;工作基点的数量依据观测方法,按须要设立。4、位移观测要求位移观测点埋放后,即时观测初始值(取三次观测结果的平均值作为初始值),以后每隔3天、5天、1周观测一次,沉降稳定后1月观测一次、2月观测一次,直止竣工验收前观测一次后把观测成果整理后交付业主,特别状况下进行逐日或几天一次的连续观测,直到稳定为止。水平位移的观测采纳极坐标法或导线测量法、前方交会法。位移观测的仪器采纳满意测角2,测距为2mm+lppm.D以上精度的全站仪进行观测,达到三等观测精度就能满意要求。运用同一仪器和设备
9、,采纳相同的路途和观测方法观测,仪器和设备在运用前进行检定,符合要求方可使有。刚好检查测量记录表、填写记录总表、绘制变形曲线,如变形有异样状况或超过所规定的限值时,刚好向上级汇报。八、平安文明施工在抛填施工中,依据平安管理的要求进行告知,在抛填地段设置标记,提示过往行人、车辆等留意平安。1、操作平安技术措施对现场施工人员进行平安、技术交底,对特种作业人员加强现场组织培训,持证作业,挂牌负责,定机定人操作。全部进场机械必需进行严格的检查,保证机械设备完好。夜间施工配备足够照明,主要通道不留盲点。加强基坑监测,发觉问题刚好做好应急处理,并向现场监理报告。2、文明施工措施努力降低施工噪音对周边环境的
10、影响。现场配挂平安标语和横幅。尽量削减对四周居民的影响,不和居民发生冲突。九、抛石棱体环保措施依据工程施工特点,制定完善的环保措施,对施工引起的弃渣、水土流失、生产生活污水、粉尘、噪声和生态等方面进行综合治理,将其对环境影响降低到最低限度,防止由于本工程施工造成施工区旁边地区的环境污染和破坏。1、环保方针和环保目标环保方针:环境达标,社会放心。环境目标:固体废弃物回收率95%以上,污水、噪声、粉尘排放达标。2、落实环境目标责任制环境爱护第一责任人为项目经理,对所承建的工程施工期的环境爱护工作负全面领导责任。环境爱护干脆责任人由施工负责人担当,对环保工作负干脆责任,干脆领导环保部及其工作。各职能
11、部门和员工负责各自管理范围内的环境爱护工作,层层落实环境目标责任制。3、环境爱护措施施工期生产废水来源:主要来自施工设备、机械清洗的含油污水,排水等生产废水。为避开因机械化施工所产生的漏油弃油及冲洗汽车对河水造成污染,应加强机械修理车间及临时油库的管理,废油严禁乱倒乱弃,应设立集油池收集弃油,定期运出工区外烧掉。施工期大气污染限制对于燃油机械设备,定时、刚好检修,保证运行状态良好,保证排出的废气达标。严禁运用含铅汽油。运用的机械尽早关机,削减废气。采纳石油气作生活燃料以削减烟气,不容许随意焚烧废物和垃圾,削减大气污染。施工期噪声污染限制合理支配施工支配,限制施工时间,噪声大、冲击性强并伴有剧烈振动的施工活动大多数支配在白天进行。选用低噪声设备和工艺,混凝土搅拌站、皮带机头等机械设备安装消声器,振动大的设备运用减震机座。按支配定期检修和保养机械设备,保证工作场所运用的全部机械设备保持良好的运行状态。粉尘限制措施回填作业区施工道路潮湿并定期打扫,削减扬尘。刚好将余士清运出现场,临时堆放应做好水土保持工作,防止开挖出的泥土被雨水冲散或流入供水系统,以免冲刷的泥浆形成扩散面在干燥后产生二次扬尘。
