《2:8灰土换填施工方案.docx》由会员分享,可在线阅读,更多相关《2:8灰土换填施工方案.docx(11页珍藏版)》请在第壹文秘上搜索。

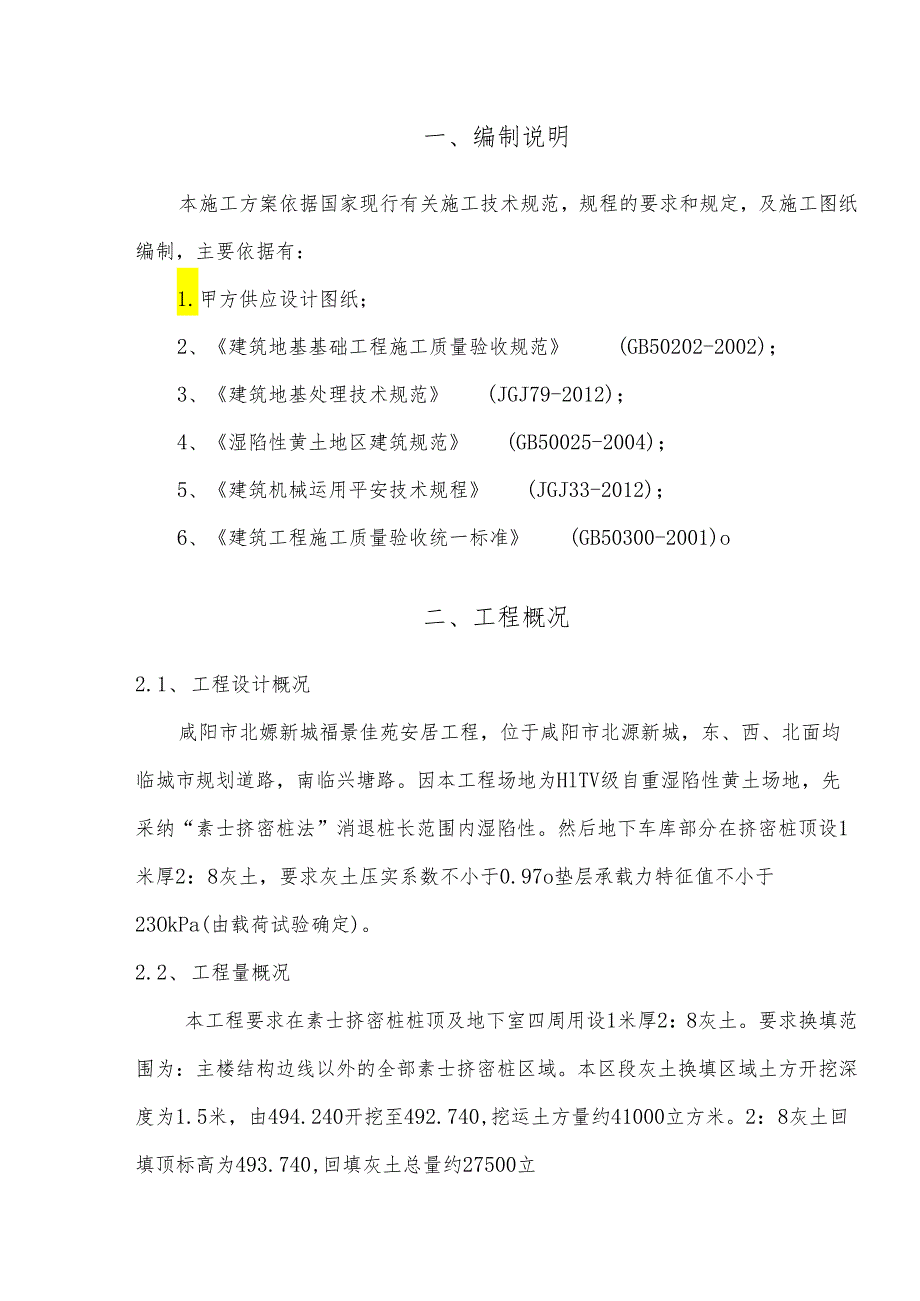

1、一、编制说明1、一匚11、 1、工程设计概况12、 2、工程量概况1三、施工打算23I才丁21 .2机具打算33 .3劳动力打算3四、施工方法44 .1土方二次开挖45 .2灰土回填4五、质量标准及保证措施75.1质厘:标准75.3、质量保证措施8七、平安生产与文明施工措施9一、编制说明本施工方案依据国家现行有关施工技术规范,规程的要求和规定,及施工图纸编制,主要依据有:1.甲方供应设计图纸;2、建筑地基基础工程施工质量验收规范(GB50202-2002);3、建筑地基处理技术规范(JGJ79-2012);4、湿陷性黄土地区建筑规范(GB50025-2004);5、建筑机械运用平安技术规程(J
2、GJ33-2012);6、建筑工程施工质量验收统一标准(GB50300-2001)o二、工程概况2.1、 工程设计概况咸阳市北嫄新城福景佳苑安居工程,位于咸阳市北源新城,东、西、北面均临城市规划道路,南临兴塘路。因本工程场地为HlTV级自重湿陷性黄土场地,先采纳“素士挤密桩法”消退桩长范围内湿陷性。然后地下车库部分在挤密桩顶设1米厚2:8灰土,要求灰土压实系数不小于0.97o垫层承载力特征值不小于23OkPa(由载荷试验确定)。2.2、 工程量概况本工程要求在素士挤密桩桩顶及地下室四周用设1米厚2:8灰土。要求换填范围为:主楼结构边线以外的全部素士挤密桩区域。本区段灰土换填区域土方开挖深度为1

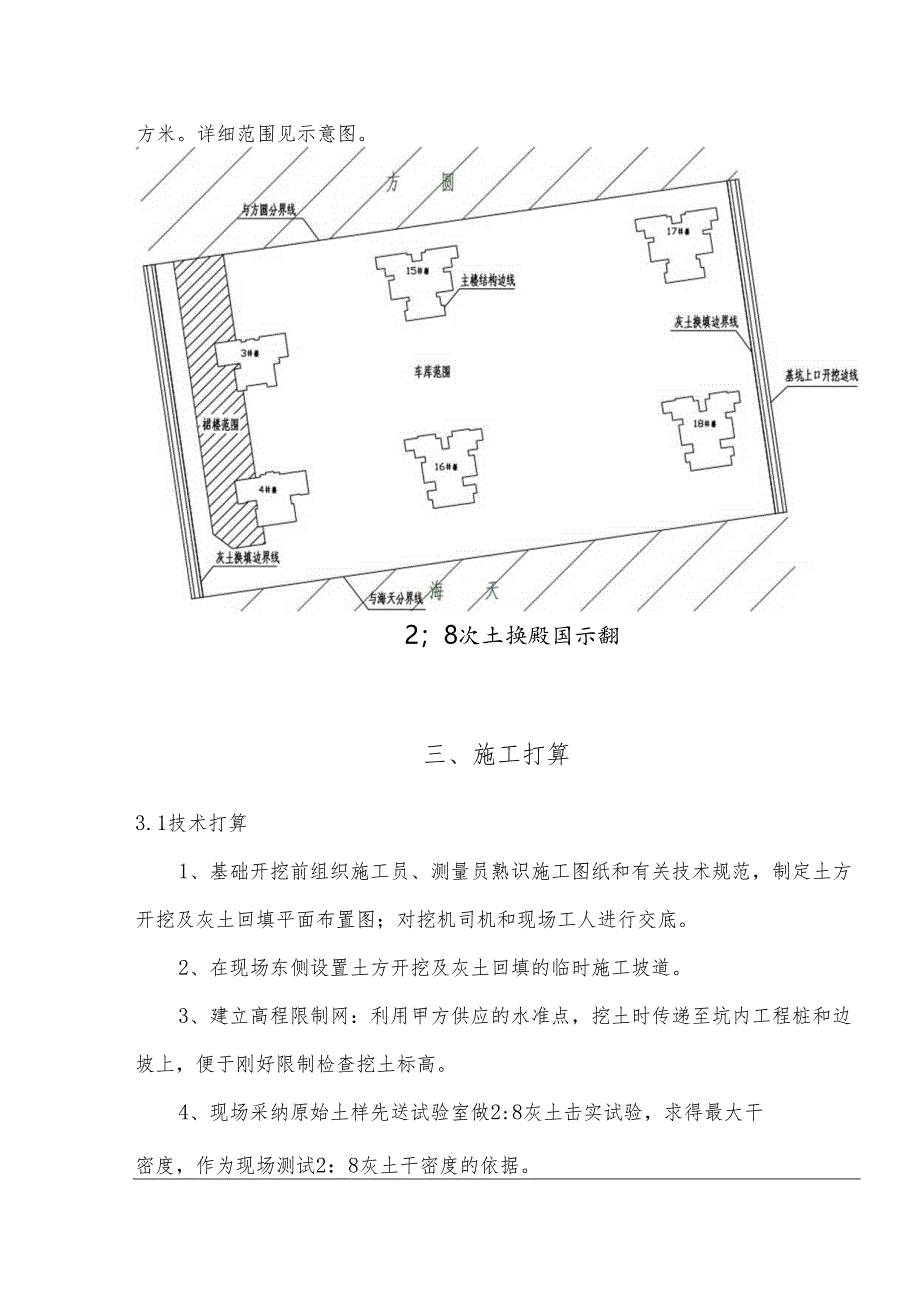

3、.5米,由494.240开挖至492.740,挖运土方量约41000立方米。2:8灰土回填顶标高为493.740,回填灰土总量约27500立方米。详细范围见示意图。2;8次土换殿国示翻三、施工打算3.1技术打算1、基础开挖前组织施工员、测量员熟识施工图纸和有关技术规范,制定土方开挖及灰土回填平面布置图;对挖机司机和现场工人进行交底。2、在现场东侧设置土方开挖及灰土回填的临时施工坡道。3、建立高程限制网:利用甲方供应的水准点,挖土时传递至坑内工程桩和边坡上,便于刚好限制检查挖土标高。4、现场采纳原始土样先送试验室做2:8灰土击实试验,求得最大干密度,作为现场测试2:8灰土干密度的依据。3. 2机
4、具打算设备、仪器配备表序号名称型号数量备注1挖掘机PC2002挖土方2自卸车4土方倒运3筛土机1筛石灰4灰土拌和机1拌合灰土5装载机2拌和机上土、石灰6自卸车2倒运灰土7挖掘机PC501灰土平整8压路机20t1压实9蛙式打夯机4补夯边角处10铺灯4夜间照明11全站仪1测量放线12自动安平水准仪1标高抄测3.3劳动力打算依据工程进度及现场状况,土方二次开挖及灰土回填安排工期40天。相应劳动力配备如下:劳动力配备表序号工种人数工作任务1水电工2临时用电,照明2机修工1机械修理3测量人员2定位放线及标高抄测4普工10挖土及灰土回填协作四、施工方法4. 1土方二次开挖地下车库及商业从现有地貌494.2
5、40开挖,开挖依次由东向西,挖至基坑底300厚人工开挖不得扰动。当开挖至设计标高后进行普探,验槽。土方开挖不应影响主楼灌注桩的施工,主楼边线外应预留足够范围,待灌注桩完成之后再施工。依据建筑地基基础工程施工质量验收规范,土方开挖工程质量检验标准应符合下表规定:项序项目允许偏差或允许值(mm)检验方法基坑槽柱基基挖土方场地平整人工机械i项目1标高-503050水准仪2长度、宽度(由设计中心线向两边量)+200-50+300-100+500-150经纬仪,用钢尺量3边坡设计要求视察或用坡度尺检查般项目1表面平整度202050靠尺和楔形塞尺检查2基底土性设计要求视察或土样分析4.2灰土回填1、2:8
6、灰土施工工艺基底夯压f2:8灰土拌合一抄平f2:8灰人工铺垫f2:8灰土整平f机械碾压一试验取环一下层2:8灰土-静载试验。2、2:8灰土质量限制现场采纳现场原始土,有机质含量不得超过5%且黄土过筛,其颗粒不应大于15mm。石灰采纳11I级以上簇新的块灰,含氧化钙,氧化镁,运用前l2d将生石灰洒水充分熟化并过筛,其粒经不得大于5mm且不应夹有未熟化的生石灰块粒及其他杂质,也不得含有过多水分。(生石灰颗粒过大易破坏已成型的垫层,引起垫层表面起泡,严峻状况下会将整个基础变形)2:8灰土实为体积之比,即2单位体积石灰与8单位体积黄土之比。灰土拌合机拌合时达到匀称,颜色一样并适当限制含水量,现场以手握
7、成团两指轻捏即碎为宜,一般最优含水率为14%-20%。若土含水过多应将土晾干,若含水量过少应刚好洒水潮湿,如有球团应刚好打碎。要求随拌随用,灰土分散施工时不得在墙角,桩基及承重窗间墙下接健。上下两层的接缝距离不得小于05m,接缝处应夯压密实并成直槎Q当灰土地基高度不同时应做成阶梯形,每阶宽0.5m,同时留意接缝质量,每层虚土从留缝处往前延长0.5夯实时应夯过接缝0.3m以上。接缝时用铁锹在留缝处垂直切齐,再铺下段夯实。3、本工程换填厚度为1.On1,分三层铺填碾压,考虑到基底为含水率较高的粉质粘土,为防止碾压夯实时产生橡皮土现象,下层定为O.4m,中层定为0.3CnI上层定为O.3Cnb虚铺厚
8、度均比设计厚度高5cm。灰土应当日铺填碾压,入坑灰土不得隔日碾压。机械碾压灰土厚度不大于0.3m,轮距8-10公分。设计压实系数不小于0.97,若大于系数1,则土多灰少;若小于0.97,则灰多土少。压实后的灰土30天内不得受水浸泡。并刚好进行基础施工与基坑回填,或在灰土表面作临时性覆盖,避开日晒雨淋。边角碾压不到位的地方采纳人工夯实。灰土厚度不大于0.2m,下雨时,应实行适当防雨。排水措施以保证灰土在基坑内无积水的状态进行,刚打完的灰土如突然遇雨应将松软灰土除去,并补填夯实。稍受湿的灰土可在晾干后补夯。4、换填碾压时,遵循先两侧后中间、先静压后振动再静压的操作程序,压路机行驶速度限制在2kmh
9、以内,碾压分初压、复压和终压。初压(即静压)采纳20t中型压路机,关闭振动装置,先静压两遍,起整平和稳定混合料的作用。复压时打开振动装置,弱振两遍,强振两遍,当压实密度达到设计和规范要求时复压停止。终压时压路机静压12遍。碾压时,区段交接处应重叠压实,纵向搭接长度不得小于50cm,纵向行与行之间的轮迹重叠压实不小于0.3mo5、土的限制干密度与击实报告最大干密度之比为压实系数入。压实系数只能无限接近1,其计算公式如下:=P1/P2PI为限制干密度P2为试验室的最大干密度Pl限制干密度计算公式如下:Pl=干土重量/环刀体积=m干/V环6、采纳环刀法检验垫层施工质量时,取样点应选择位于每层垫层厚度
10、的2/3深度处。检验点数量,每层50-100平方米不少于1个点,取样点位置宜在各层的中间及离边缘150-300处。竣工验收后应采纳静载荷试验检验垫层承载力,3000平方米以上工程,每300平方米至少有一点。7、依据建筑地基基础工程施工质量验收规范(GB50202-2002)规定,灰土地基质量验收标准应符合下表要求:灰土地基质量检验标准项序检查项目允许偏差或允许值检查方法单位数值主控项目1地基承载力KP230静载荷试验2协作比2:8按拌合时体积比3压实系数0.97现场实测一般项目1石灰粒径mm5筛选法2土料有机质含量%5试验室焙烧法3土颗粒粒径mm5筛分法4含水量(与要求的最优含水量比较)m%2
11、烘干法5分层厚度偏差(与设计要求比较)mm50水准仪五、质量标准及保证措施5. 1、质量标准1、基底的土质必需符合设计要求。2、灰土的干土质量密度或贯入度必需符合设计要求和施工规范的规定。3、配料正确,拌合匀称,分层虚铺厚度符合规定,夯压密实,表面无松散、起皮。4、留槎和接槎Q分层留接槎的位置、方法正确,接槎密实、平整。5、允许偏差项目灰土地基允许偏差项次项目允许偏差(mm)检验方法1表面平整度15用2m靠尺和楔形塞尺量检查2顶面标高15用水平仪或拉线和尺量检查5.2、成品爱护1、完工并经检验合格的灰土层马上起先养护,养护期不少于7天,养护期间始终保持稳定层表面潮湿。2、养护期内如出现病害,刚
12、好挖补,修整到规定的要求,挖补的压实厚度不小于8cm,杜绝薄层贴补。3、在养护期间,严格限制施工车辆的通行,施工车辆限制在灰土允许承受荷载范围内,且行车速度不超过15kmh,并不得急刹车,车辆行驶在全宽范围内匀称分布。5.3、 质量保证措施1、建立质量保证体系,明确管理职责。各区域现场负责人作息时间随工程进展调整,实行旁站监督施工,从基底处理起先,对于不符合质量要求的工序禁止进入下道工序,工程材料严格把关,作到不符合要求的材料不进场,不达到规范要求的不通过。项目负责人详细负责工程质量监督评审。现场负责人兼顾施工技术和质量,并负责工序、部位的初验工作。2、完善现场管理制度,制定工序检查制度、隐藏
13、工程验收与报审制度、分项分部工程的验收移交与报审制度、竣工验收移交与报审制度、工程档案资料的保管与移交制度3、施工过程限制灰土回填每层夯(压)实后,应依据规范规定进行环刀取样,测出灰土的质量密度,达到设计要求时,才能进行上一层灰土的铺摊。用贯入度仪检查灰土质量时,应先进行现场试验以确定贯入度的详细要求。每层压实后按规定频率做压实度试验,符合要求后才可进入下一层的施工。灰土最上一层完成后,应拉线或用靠尺检查标高和平整度,超高处用铁锹铲平;低洼处应刚好补打灰土。六、工期保证措施1、由实践阅历丰富的施工队长管理生产,协调各工序各专业的工作关系。2、仔细做好设备的修理、保养,保证机械正常运转,另外确保
14、施工材料满意施工须要。3、加强平安检查,消退事故隐患,以免影响工作。4、加强人力管理,备足设备及操作人员,确保工期要求。5、对某些主观缘由造成的进度滞后如:施工赐予的协作不力,工人劳动主动性较低、劳动力数量不够或技能欠佳,检查验收难受关等,实行在每日收工碰头会上分析成因、查漏补缺等反应调整措施,主动主动促进工程的进展。6、加强施工人员素养,科学管理,文明施工。七、平安生产与文明施工措施1、灰土铺设、熟化石灰和石灰过筛,操作人员应戴口罩、风镜、手套、套袖等劳动爱护用品。2、运输、堆放、施工土料过程中应留意避开扬尘、遗撒、沾带等现象,应实行遮盖、封闭、洒水、冲洗等必要措施。3、运输、施工所用车辆、机械的废气、噪声等应符合环保要求。4、所用进入现场人员必需穿着平安标示制服。5、全部进入现场作业人员必需做到三不损害:不损害别人;不损害自己;不被别人损害。不
