砌体工程专项施工方案-最新.docx

上传人:p** 文档编号:1010316 上传时间:2024-06-15 格式:DOCX 页数:16 大小:96.46KB
下载 相关 举报
砌体工程专项施工方案-最新.docx_第1页
第1页 / 共16页
砌体工程专项施工方案-最新.docx_第2页
第2页 / 共16页
砌体工程专项施工方案-最新.docx_第3页
第3页 / 共16页
砌体工程专项施工方案-最新.docx_第4页
第4页 / 共16页
砌体工程专项施工方案-最新.docx_第5页
第5页 / 共16页
砌体工程专项施工方案-最新.docx_第6页
第6页 / 共16页
砌体工程专项施工方案-最新.docx_第7页
第7页 / 共16页
砌体工程专项施工方案-最新.docx_第8页
第8页 / 共16页
砌体工程专项施工方案-最新.docx_第9页
第9页 / 共16页
砌体工程专项施工方案-最新.docx_第10页
第10页 / 共16页
亲,该文档总共16页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《砌体工程专项施工方案-最新.docx》由会员分享,可在线阅读,更多相关《砌体工程专项施工方案-最新.docx(16页珍藏版)》请在第壹文秘上搜索。

1、砌体工程专项施工方案目录第一章编制依据1第二章工程概况12.1 参建单位12.2 设计概况1第三章施工部署2第四章施工工艺3第五章质量保证措施10第六章安全保证措施13第七章成品保护措施14第八章文明施工及环保要求15第一章编制依据(I)本工程设计施工图纸及其标准图(包括设计变更、图纸会审记录、设计交底等设计文件)、工程地质报告,国家、某省现行的有关规范、规定、技术措施及标准;(2)本工程的施工组织设计;(3)建筑工程施工质量验收统一标准(G某0300-202x);(4)建筑机械使用安全技术规程(JGJ33-2O2x);(5)建筑施工手册(第五版);(6)建筑分项工程施工工艺标准;(7)砌体工

2、程施工质量验收规范(G某0203-202x);(8)砌体工程现场检测技术标准(GBT50315-202x);(9)砌体填充墙结构构造(12G614-1);(10)砌体结构工程施工规范(G某0924202x)第二章工程概况2.1 参建单位工程名称:某某(某#-某#住宅楼、某栋及某期地下室);建设地点:某市某路某、某路大道某;建设单位:某某房地产开发有限公司;设计单位:某省某某设计(集团)有限公司;勘察单位:某某勘察设计有限公司;监理单位:某某工程咨询有限公司;施工单位:某某建筑工程有限责任公司。2.2 设计概况某某(某#.某#住宅楼、某栋及某期地下室)工程所属整体地下室,某#住宅楼,地上32层,

3、框剪结构,建筑面积*平方米;某#住宅楼,地上32层,框剪结构,建筑面积*平方米;某栋,地上3层,框架结构,建筑面积XX平方米;地下2层,框剪结构,建筑面积*平方米。除注明外,本工程非承重的外围护墙、分户墙、功能分区墙、楼梯间隔墙采用190厚MUlO页岩烧结多孔砖Ma7.5专用砂浆砌筑;户内隔墙、设备管井采用90厚MU7.5页岩烧结多孔砖M5砂浆砌筑;所有防火分区分隔墙和设备用房外墙为防火墙采用190厚页岩烧结多孔砖,耐火等级23h。烧结页岩多孔砖容重按14KN11?设计,空洞率25%。因本工程工期紧、任务重,现场条件复杂,为了更有效的指导施工,确保工程施工顺利开展,故特别针对砌体部分施工阶段,

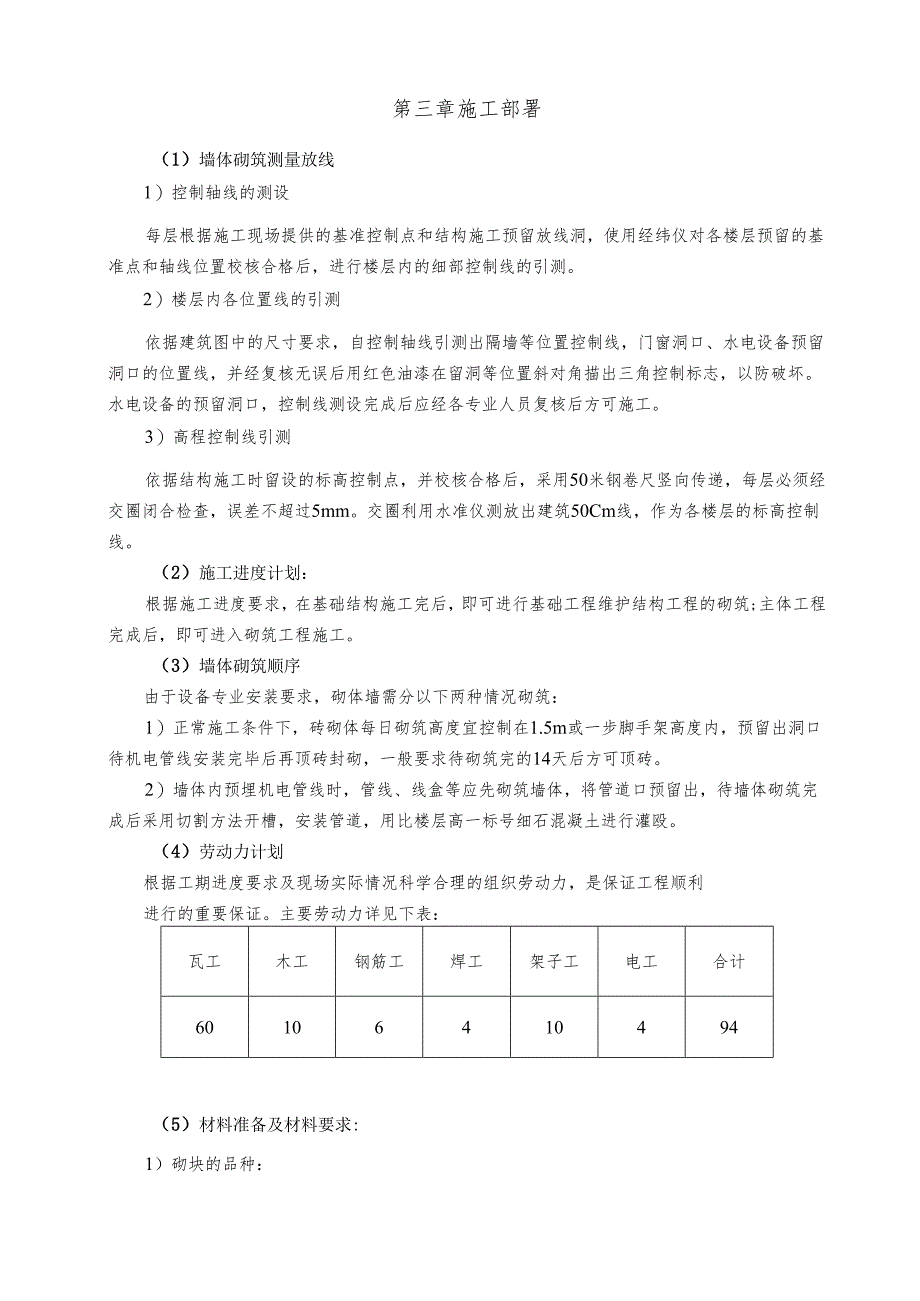

4、编制砌体部分阶段施工组织设计。第三章施工部署(1)墙体砌筑测量放线1)控制轴线的测设每层根据施工现场提供的基准控制点和结构施工预留放线洞,使用经纬仪对各楼层预留的基准点和轴线位置校核合格后,进行楼层内的细部控制线的引测。2)楼层内各位置线的引测依据建筑图中的尺寸要求,自控制轴线引测出隔墙等位置控制线,门窗洞口、水电设备预留洞口的位置线,并经复核无误后用红色油漆在留洞等位置斜对角描出三角控制标志,以防破坏。水电设备的预留洞口,控制线测设完成后应经各专业人员复核后方可施工。3)高程控制线引测依据结构施工时留设的标高控制点,并校核合格后,采用50米钢卷尺竖向传递,每层必须经交圈闭合检查,误差不超过5

5、mm。交圈利用水准仪测放出建筑50Cm线,作为各楼层的标高控制线。(2)施工进度计划:根据施工进度要求,在基础结构施工完后,即可进行基础工程维护结构工程的砌筑;主体工程完成后,即可进入砌筑工程施工。(3)墙体砌筑顺序由于设备专业安装要求,砌体墙需分以下两种情况砌筑:1)正常施工条件下,砖砌体每日砌筑高度宜控制在1.5m或一步脚手架高度内,预留出洞口待机电管线安装完毕后再顶砖封砌,一般要求待砌筑完的14天后方可顶砖。2)墙体内预埋机电管线时,管线、线盒等应先砌筑墙体,将管道口预留出,待墙体砌筑完成后采用切割方法开槽,安装管道,用比楼层高一标号细石混凝土进行灌殴。(4)劳动力计划根据工期进度要求及

6、现场实际情况科学合理的组织劳动力,是保证工程顺利进行的重要保证。主要劳动力详见下表:瓦工木工钢筋工焊工架子工电工合计60106410494(5)材料准备及材料要求:1)砌块的品种:本工程主要使用两种类型烧结页岩多孔砖,外形尺寸为:240(长)X190(高)X90(宽)、240(长)90(宽)90(高)。砖的品种、规格、强度等级必须符合设计要求,规格一致。并有出厂证明、实验报告单。2)砂浆种类:M5混合砂浆、M7.5水泥砂浆;3)水泥的品种:采用42.某栋普通硅酸盐水泥或矿渣硅酸盐水泥,并有出厂证明、实验报告。4)砂:采用中砂。砂浆的砂子含泥量小于5%,使用前用5mm孔径的筛子过筛,不得含草根等

7、杂物;5)掺合料:石灰膏。6)其它材料:拉结钢筋、预埋件、木砖等,提前作好防腐防锈处理。7)主要机具:搅拌机、手推车、磅秤、外用电梯、井架、砖笼、胶皮管、筛子、大铲、瓦刀、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、试块模、小水桶、砖夹子、扫帚、切割机、电锤等;(6)作业条件1)主体施工完毕,作业面清理干净。2)弹好墙身线、轴线,根据现场砖的实际规格尺寸,再弹出门窗洞口位置线,经验线符合设计图纸的尺寸要求,办完预检手续;3)立皮数杆:用30mm40mm木料制作,皮数杆上门窗洞口、木砖、拉接筋、圈梁、过梁的尺寸标高。按标高立好皮数杆,转角处距墙皮或墙角50mm设置皮数杆。皮数杆应垂直、牢固、标

8、高一致,经复核,办理预检手续。4)根据最下面第一皮砖的标高,拉通线检查,如水平缝厚度超过20mm,用细石碎找平,不得用水泥砂浆找平或砍砖包合子找平。5)砂浆由实验做好试配,准备好试模。(7)砌筑内用脚手架1)里脚手架如搭设高度不大时一般用小型工具式的脚手架,如搭设高度较大时可用移动式里脚手架或满堂搭设的脚手架。2)对脚手架的基本要求是:工作面满足工人操作、材料堆置和运输的需要;结构有足够的强度、稳定性,变形满足要求;装拆简便,便于周转使用。脚手架采用高强度金属材料制作、具有多种功用的组合式脚手架,可以适用不同情况作业的要求。第四章施工工艺(1)施工工艺1)工艺流程:清理基层一定位放线一立皮数杆

9、一打拉墙筋一反坎施工一烧结页岩多孔砖砌筑f安装门窗过梁f浇捣构造柱f砌筑顶砖。2)墙体放线:砌体施工前,应将基础面或楼层结构面按标高找平,依据砌筑图放出第一皮砌块的轴线、砌体边线和洞口线。3)拌制砌筑砂浆:砂浆现场采用4台砂浆搅拌机拌合,其容量2001.。4)砂浆配合比用重量比,计量精度为,水泥2%,砂掺合料5%。5)砂浆的抽样频率应符合下列规定:每一工作班每台搅拌机取样不得少于一组;每一楼层的每一分项工程取样不得少于一组;每一楼层或25011?砌体中同强度等级和品种的砂浆取样不得少于一组;每组6块,砂浆材料、配比变动时,应重新制作试块。6)搅拌机投料顺序:砂一水泥一掺合料一水。即搅拌砂浆时,

10、先将砂及水泥投入,搅拌均匀后,再加入水搅拌均匀。搅拌混合砂浆(水泥砂浆)时,先将砂及水泥投入,搅拌均匀后,再投入石灰膏(水泥砂浆不需要投入石灰膏)加入水搅拌均匀。水泥砂浆和混合砂浆搅拌时间不得少于2min,砂浆随拌随用,水泥砂浆在拌成后3h内使用完毕,水泥混合砂浆在拌成后4h内使用完毕,当施工期间最高气温超过30。C时,必须在拌成后2h和3h内使用完毕,严禁使用过夜砂浆。砌砖采用一铲灰、一块砖、一挤揉的“三一”砌砖法或采用铺浆法(包括挤浆法和靠浆法)。砖要砌得横平竖直,灰浆饱满,做到“上根线,下根棱,左右相邻要对平”。7)烧结页岩多孔砖应提前12天湿度湿润,严禁采用干砖或处于饱和状态的砖砌筑,

11、烧结页岩多孔砖的相对含水率60%-70%o8)采用铺浆法砌筑砌筑砌体时,铺浆长度不得超过750mm;当施工期间气温超过3(C时,铺浆长度不得超过50Ommo9)砌块排列:按砌块排列图在砌体线范围内分块定尺、划线,排列砌块的方法和要求如下:砌墙前先拉水平线,在放墨线的位置上,按排列图从墙体转角处或定位砌块处开始砌筑,砌筑前应先清理基层,湿水后扫一道素水泥浆第一皮砌块下应铺满砂浆。砌筑时先盘角,每次不得超过五层,随盘随吊线,使砖的层数。灰缝厚度与皮数杆相符。线长时,中间应设支线点,拉紧线后,应穿线看平,使水平缝均匀一致,平直通顺,砌一砖混水墙时宜采用外手挂线,可以照顾豉墙两面平整。10)砌块砌体在

12、砌筑前,应根据工程设计施工图,结合砌块的品种、规格、绘制砌体砌块的排列图,经审核无误,按图排列砌块。11)砌块排列上、下皮应错缝搭砌,搭砌长度为砌块的1/2,不得小于砌块长度的1/3,也不应小于90mm,如果搭错缝长度满足不了规定的搭接要求,应根据砌体构造设计规定采取压砌钢筋网片的措施。12)外墙转角及纵横墙交接处,应将砌块分皮咬槎,交错搭砌。应隔皮纵、横墙砌块相互搭砌错缝,上下皮搭接长度不宜小于砌块长度的1/3,并不应小90mm。砌块墙的T字交接处,应使横墙砌块隔皮端面露头。13)砌块就位与较正:砌块砌筑前一天进行浇水湿润,冲去浮尘,清除砌块表面的杂物后方可吊、运就位,混凝土砌块砌筑前应向砌

13、筑面浇水润湿。砌筑就位应先远后近、先下后上、先外后内;每层开始时,应从转角处或定位砌块处开始;应吊砌一皮、校正一皮,皮皮拉线控制砌体标高和墙面平整度。14)砌体每天砌筑高度不宜超过1.5m或一步脚手架高度内。但在停砌后最高一皮砖因其自重太轻而容易造成与砂浆的胶结不充分而产生裂缝,应在停砌时最高一皮砖上以一皮浮砖压顶,继续砌筑时再将其取走。15)除芯柱部位外,填充墙的底皮和顶皮小砌块宜用C20混凝土或1.C20轻骨料混凝士预先填实后正砌砌筑。或砌筑后立即灌实。(2)砌体连结要求1)墙体砌筑的预留洞预留茬外墙转角处应同时砌筑,内外墙交接处及后浇带两侧留斜搓,留直槎时钢筋必须伸出留茬部位600;分段

14、位置应在变形缝或门窗口角处。墙体需设置预留洞时按照附图设置。砌体的转角处和交接处的各方向砌体应同时砌筑。对不能同时砌筑而又必须留置的临时间处,应按下图的要求留置斜槎。接槎时,应先清理基面、浇适度水润湿,然后铺浆接砌,并做到灰缝饱满。埋入砌体内部的拉结钢筋,应设置正确、平直,其预留拉结外露部分在施工中不得任意弯折。临时间断处斜槎2)墙体拉结筋的位置水平拉结在砌筑墙体与建柱,墙构造柱交接处预留墙体拉接筋,拉接筋的设置标高由楼层在层面0.4m起至柱顶止,拉结筋规格及数量266.5500(100mm墙为16.5500),埋入砌体内长度不小于1000mm,如遇门窗洞口时在门窗洞口边弯折。钢筋锚固长度10

15、0OmIn直槎砌法竖向拉接填充墙砌至接近梁、板底时,留一定空隙,待填充墙砌筑完并应间隔Ud后,再将其补砌挤紧,砌体墙与顶部梁板采用实心砌块斜砌顶紧;墙体底部处理墙体底部先用实心砌块或细石校找平,且首皮砌块应用C20细石柱灌芯,再进行墙体砌筑。对于卫生间底部先浇筑200高C20素混凝土防水带,宽度同墙厚,在门口断开。3)构造柱、圈梁、过梁、压顶;构造柱构造柱除按设计图纸所示位置设置外,当砌体的水平长度超过5m(住宅建筑时5m)或者层高的两倍时,应在墙中间设构造柱,柱截面200mm,宽度同砌体厚,纵筋410,箍筋6200;构造柱主筋上下各锚入梁内或基础内1.a墙体自由端均应设构造柱。构造柱须先砌墙后浇柱,墙与柱的拉结筋应在砌墙时预埋。砌砖墙时与构造柱联结处砌成马牙槎,每一个马槎沿高度方向的尺寸不宜起过30cm。过梁门窗洞口顶距结构梁底距离较大时,应加预制钢筋混凝土过梁,其做法如下表一,当表一不能满足使用要求时,详13G322J4钢筋混凝土过梁图集。当洞口紧贴柱或墙边时,过梁改为现浇构件,采用植筋方式,配筋为同上述。表一门窗洞宽h号钢筋(

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
