3-、4-楼加气砼砌块施工方案.docx

上传人:p** 文档编号:1010411 上传时间:2024-06-15 格式:DOCX 页数:10 大小:60.52KB
下载 相关 举报
3-、4-楼加气砼砌块施工方案.docx_第1页
第1页 / 共10页
3-、4-楼加气砼砌块施工方案.docx_第2页
第2页 / 共10页
3-、4-楼加气砼砌块施工方案.docx_第3页
第3页 / 共10页
3-、4-楼加气砼砌块施工方案.docx_第4页
第4页 / 共10页
3-、4-楼加气砼砌块施工方案.docx_第5页
第5页 / 共10页
3-、4-楼加气砼砌块施工方案.docx_第6页
第6页 / 共10页
3-、4-楼加气砼砌块施工方案.docx_第7页
第7页 / 共10页
3-、4-楼加气砼砌块施工方案.docx_第8页
第8页 / 共10页
3-、4-楼加气砼砌块施工方案.docx_第9页
第9页 / 共10页
3-、4-楼加气砼砌块施工方案.docx_第10页
第10页 / 共10页
亲,该文档总共10页,全部预览完了,如果喜欢就下载吧!
资源描述

《3-、4-楼加气砼砌块施工方案.docx》由会员分享,可在线阅读,更多相关《3-、4-楼加气砼砌块施工方案.docx(10页珍藏版)》请在第壹文秘上搜索。

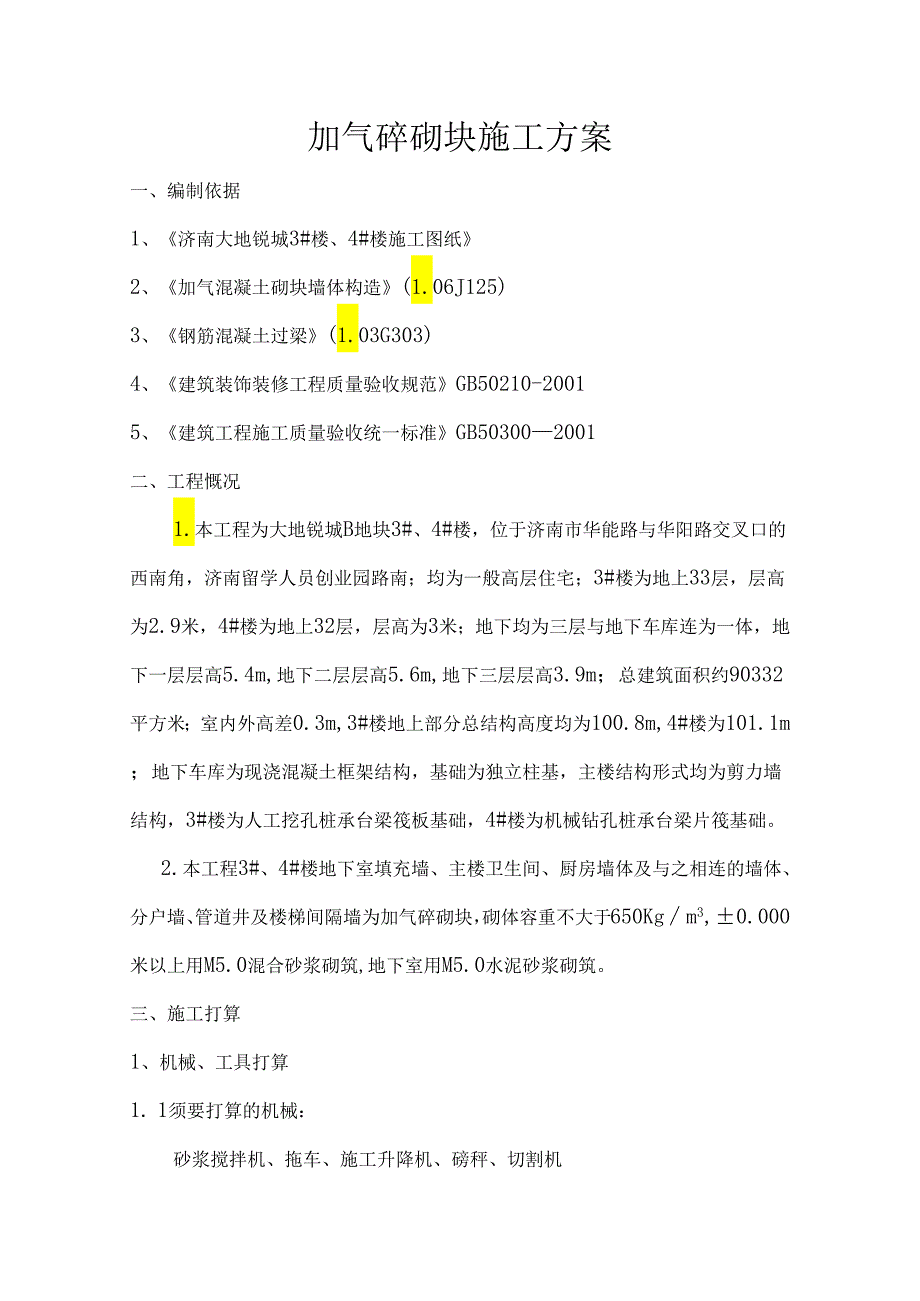

1、加气碎砌块施工方案一、编制依据1、济南大地锐城3#楼、4#楼施工图纸2、加气混凝土砌块墙体构造(1.06J125)3、钢筋混凝土过梁(1.03G303)4、建筑装饰装修工程质量验收规范GB50210-20015、建筑工程施工质量验收统一标准GB503002001二、工程慨况1.本工程为大地锐城B地块3#、4#楼,位于济南市华能路与华阳路交叉口的西南角,济南留学人员创业园路南;均为一般高层住宅;3#楼为地上33层,层高为2.9米,4#楼为地上32层,层高为3米;地下均为三层与地下车库连为一体,地下一层层高5.4m,地下二层层高5.6m,地下三层层高3.9m;总建筑面积约90332平方米;室内外高

2、差0.3m,3#楼地上部分总结构高度均为100.8m,4#楼为101.1m;地下车库为现浇混凝土框架结构,基础为独立柱基,主楼结构形式均为剪力墙结构,3#楼为人工挖孔桩承台梁筏板基础,4#楼为机械钻孔桩承台梁片筏基础。2.本工程3#、4#楼地下室填充墙、主楼卫生间、厨房墙体及与之相连的墙体、分户墙、管道井及楼梯间隔墙为加气碎砌块,砌体容重不大于650Kgm3,0.000米以上用M5.0混合砂浆砌筑,地下室用M5.0水泥砂浆砌筑。三、施工打算1、机械、工具打算1. 1须要打算的机械:砂浆搅拌机、拖车、施工升降机、磅秤、切割机1.2须要打算的工具如下:胶皮管、筛子、铁锹、灰桶、喷水壶、托线板、线坠

3、、水平尺、施工线、砖夹子、大铲、瓦刀、手锯2、材料打算2.1 中砂:含泥量不超过5%,运用前用5mm孔径筛子过筛,并进行复试合格后运用。2.2 2水泥:一般复合硅酸盐32.5水泥,水泥必需具用出厂合格证、准用证、进场后经复试合格运用。2.3 石灰膏:石灰膏熟化时间不少于7天要求2.4 拉接钢筋:HPB(I级钢),规格6.5,钢筋必需具用出厂合格证,进场后经复试合格运用。2.5 5砌体材料采纳加气混凝土砌块,规格为600X200X240,600X240240,600Xl80X240,600X240XlOOo填充墙下部250MM高采纳黄河淤泥砖,规格240X115X53,且具有出厂合格证、复试报告

4、。运用前24小时浇水潮湿。2. 6砂浆:0.000米以上用M5.0混合砂浆砌筑,地下室用M5.0水泥砂浆砌筑。四、作业条件1、放好砌体墙身位置线、门窗洞口等位置线,阅历线符合设计图纸要求,预检合格;2、按砌筑操作须要,抄好标高,立好标尺杆;3、搭设好操作架子;4、砂浆经试配确定协作比,打算好试模;5、立皮数杆:用30mmX40mm木料制作,皮数杆上注明门窗洞口、木砖、拉接筋、圈梁、过梁的尺寸标高。皮数杆间距8IOnb转角处均应设立,一般距墙皮或墙角50mm为宜。皮数杆应垂直、坚固、标高一样,经复核,办理预检手续;6、依据最下面第一皮砖的标高,拉通线检查,如水平灰缝厚度超过20mm,用细石碎找平

5、,不得用砂浆找平或砍砖包子找平。7、厨房、卫生间等有防水要求的房间及其它房间墙厚100min的填充墙,在砌筑前墙根部浇筑25Omnl高C20混凝土导墙;其中100厚的混凝土导墙内每50Onlm植筋一根8的钢筋,增加混凝土的稳定性。8、抄设好标高1米线。9、砌筑前必需做好隐检手续,包括拉结筋的焊接。10、在大面积砌筑前,应先砌一层做为样板,示范引路。五、操作工艺5.1、施工工序:基层清理一放线一基层找平一焊接墙拉筋(隐检合格)一绑扎构造柱钢筋(隐检合格)一立皮数杆一砖浇水一砌墙(同时砂浆搅拌)一验收5. 2基层清理:将粘在基层上的残浆、松散的碎剔除,然后将垃圾、灰尘清理干净。5.3墙体放线:依据

6、楼层结构面标高抄设好1米水平线;依据建筑施工图放出砌体边线及洞口线。5.4基层找平:依据最下面第一皮砖的标高,拉通线检查,如水平灰缝厚度超过20mm,用细石碎找平,不得用砂浆找平或砍砖包子找平。5.5焊接墙拉筋:在剪力墙和框架柱上凿出预先预埋的埋件,按墙体高度和灰缝的位置焊上拉接筋,双面满焊,焊接长度不小于30mm,外露部分在施工中不得随意弯折,长度不小于100Omm,且21/5墙长。钢筋末端弯直角弯钩,钢筋头外露3-5mm并做标记以便检查。墙拉筋每层焊好后,监理验收合格后,方可施工。5.6绑扎构造柱钢筋:构造柱依据结构设计总说明当墙体长度25米时设置构造柱;构造柱尺寸为200X20Omnl,

7、配筋为:主筋412(11级钢),箍筋66.5200,构造柱如上部和下部未预留,采纳4只68的膨胀螺栓固定150X200X8mm钢板,钢筋末端弯直角弯钩,直段长度15Onlrn,单面焊12Cm(IOd);构造柱绑扎后,监理验收合格后,方可施工。5.7 立皮数杆:用301111n4()mm木料制作,皮数杆上注明门窗洞口、木砖、拉接筋、圈梁、过梁的尺寸标高。皮数杆间距8IOm,转角处均应设立,一般距墙皮或墙角50mm为宜。皮数杆应垂直、坚固、标高一样。5.8 浇水:提前12d对加砌块浇水潮湿,砌筑当天再浇一次,以含水率不超过30%,水浸入加砌块面内深度8mm左右为宜。5.9 砌墙:5.9.1砌体支配

8、、按砌体排列图在砌体墙体范围内分块、划线,排列砌筑的原则为:(1)砌体排列从楼层面起先,排列时应尽可能用整砌块。(2)砌块排列,上下皮错缝搭接,搭砌长度一般为砌块长的1/2,不应小于砌块长度的1/3;若砌块长度W300mm,其搭接长度不应小于块长的1/2。假如搭接长度不足时,在水平灰缝中设置26.5的拉接钢筋,加筋长度不小于700mm。构造柱位置先砌墙后浇筑C20混凝土,砌墙时与构造柱连接处砌成马牙槎。每一个马牙槎沿高度方向的尺寸为一皮砌块砖的高度,马牙槎先退后进,拉结筋每两皮设置26.5的水平拉结筋,每边深化墙内长度不小于100Onmb且21/5墙长,钢筋末端弯直角弯钩,钢筋头外露3-5mm

9、并做标记以便检查。构造柱截面见图一。墙高大于4米时,在1/2高度处(或门洞上口)增设圈梁一道。圈梁尺寸为墙厚X12Omm,配筋为:主筋48(I级钢),箍筋6.5200,圈梁截面见图二;在剪力墙和框架柱上凿出预先预埋的埋件,上下焊上圈梁主筋,双面满焊,焊接长度不小于30mm。外填充墙非凸窗位置窗下依据1.06J125第24页的要求设置窗台压顶,长度按窗洞宽度每边加600mmo窗台压顶尺寸为墙厚X9Onm,配筋为:主筋38(I级钢),分布筋6.5200,窗台压顶截面见图三。5.9.5纵横墙应整体咬槎砌筑,转角位置设置墙拉筋,详细分为内外丁字墙、内墙转角墙和内墙十字墙。临时间断处应留斜槎,斜槎水平投

10、影不应小于砌体高度。转角位置拉结筋,详细设置见附图四图六。内门过梁设计要求依据钢筋混凝土过梁(1.03G303)设置预制过梁,混凝土强度为C20;外窗无过梁。5.9.7墙身临时设置的施工洞口,洞口净宽不应大于1m,其侧边离交接处墙面不应小于60Omm,顶部设置钢筋混凝土过梁,洞口两侧砌体应做成凸槎,并加设拉结筋,拉结钢筋26.5,竖向间距不大于二皮砌体高度,埋入长度从留槎处算起,每边长度100Omn1,拉结钢筋末端应有弯钩。5.9.8砌体水平灰缝厚度一般为15mm,垂直灰缝宽度为20mm,大于30mm的垂直缝,应用C20细石混凝土灌实。5.9.9墙砌到梁或板下时,假如缝隙在20-60MM的,在

11、砌筑最少七天后采纳20-40X50X100木锲600塞紧,(木锲刷二遍沥青漆防腐)其余采纳C25碎塞填;5.9.10门垛V240MM都用构造柱,高度同门过梁高度,水平筋做法同墙拉筋。(配筋见图七)5.9.11配筋砂浆:M5.0混合砂浆和M5水泥的配制按协作比。砂浆拌制用3501.重力式搅拌机搅拌。砂浆配制必需严格依据配比进行,每盘料必需过在磅。搅拌时间不少于90S。砂浆随拌随用,砂浆稠度一般为5080mm,砌筑时常温下一般在3小时内用完,最高气温超过30时,砂浆必需在2小时内用完。不得运用过夜砂浆。2铺砂浆:将拌好的砂浆运至砌筑地点,砌块就位前,用大铲进行铺灰,铺灰长度已一块长度为宜,铺浆应匀

12、称,厚薄适当,浆面平整。铺浆后应马上放置加砌块,并宜一次摆正,或在砂浆失去塑性前调整,否则应铲去砂浆重铺。3砌块就位与校正:砌块砌筑前一天应进行浇水潮湿,冲去浮尘,消退砌块上的杂物方可就位。砌块在搬运时要轻拿轻放,以免损坏砌块棱角。砌块就位应按先远后近、先下后上、先外后内的原则进行。每层起先时从转角处或定位砌块处起先,并立上皮数杆。过程中应吊一皮,校一皮,皮皮拉线限制砌体标高和墙面平整度。4门窗洞预埋C20水泥砖(120X120X墙厚),用于以后固定门窗框。其安放原则:除在边角各300m11(中心)设一处外,其余按50Onlm间距分布:窗高度在1.5米以内每边放3块、2.1米每边放4块,2.4

13、米每边放5块。5竖缝灌砂浆:每砌一皮砌块,就位校正后,用砂浆灌垂直缝。随后将灰缝勾平,勾缝深度一般为1一2加,做到深浅一样,工完料清。5.9.16墙上埋设电线管时,只能垂直埋设,不得水平开槽,开竖缝时不得锤斧剔凿,电线管径不宜大于25mm,按规定固定好管线,用水冲去粉末,再用砂浆分层填实,管线埋设在抹灰前完成。消火栓、配电箱四周假如缝隙在2040mm,用干硬性砂浆嵌实;缝隙4070mm的用C20细石砂嵌实,大于70mm,用M5.0混合砂浆砌黄河淤泥砖填缝。墙体上线槽截面宜为60InlnX60mm,且不应大于12OnIlnXl20Innb管线安装后,先在线槽表面刷界面剂一道,然后用C15细石混凝

14、土或MlO水泥砂浆填塞密实,表面钉钢丝网,宽度应跨越线槽,而且每边伸入墙内长度100nlm,钢丝网应绷紧用钢钉固定,钢钉间距300mm。5.10砂浆试块留置:5.10.1每一检验批且不超过250m3砌体砂浆留置一组砂浆试块;5.10.2同强度等级的砂浆试块不少于3组。5.10.3砂浆强度应以标准养护,龄期为28天的试块抗压试验结果为准。六、质量要求1、砌筑灰缝应符合规定,不得出现竖向通缝,错缝尺寸必需符合要求。2、转角处、交接处必需同时砌筑,必需留搓时斜槎,灰缝匀称一样。3、砌筑砂浆应密实,砌块应平顺。不得出现破槎、松动。4、拉结钢筋长度、根数间距、位置,必需符合设计要求。5、灰缝的砂浆应饱满

15、,饱满度不得小于90%,不得出现透亮缝、瞎缝、假缝。6、尺寸偏差范围序号项目允许偏差MM序号项目允许偏差MM1轴线位置105表面平整度52楼层标高126构造柱截面103每层垂直度57水平灰缝厚度24外墙窗口上下偏移158门窗洞口尺寸高度-5宽度15,-5七、构造柱、门窗过梁施工工艺:1、依据图纸设计绑扎构造柱、门窗现浇过梁钢筋。2、钢筋验收合格后,方可支设模板;支设模板前,先在墙与碎结合处贴海绵条,构造柱对拉螺栓间距、水平钢管间距不大于500mm;现浇过梁模板支设坚固。3、浇筑C20碎,构造柱高度在3米内一侧留设一个下料口,超过3米留设两个下料口,碎必需振捣密实。八、成品爱护1、留意固定门窗框的埋件坚固,不行损坏与松动。2、砌体上的设备槽孔以预留为主,如漏埋或未预留时,应采纳措施不因剔凿而损坏砌体的完整性。电线管采纳无齿锯切开再轻轻剔凿。3、砌筑施工时应刚好清除落地砂浆。4、拆除施工架子时,留意爱护墙体及门窗口角。九、平安防护措施1、进入施工现场必需佩带平安帽,平安带。2、施工作业前必需进行平安交底。3、邻边、邻口作业时,做好平安防护,对危急区域必需设立警示标记。4、砌筑时必

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
