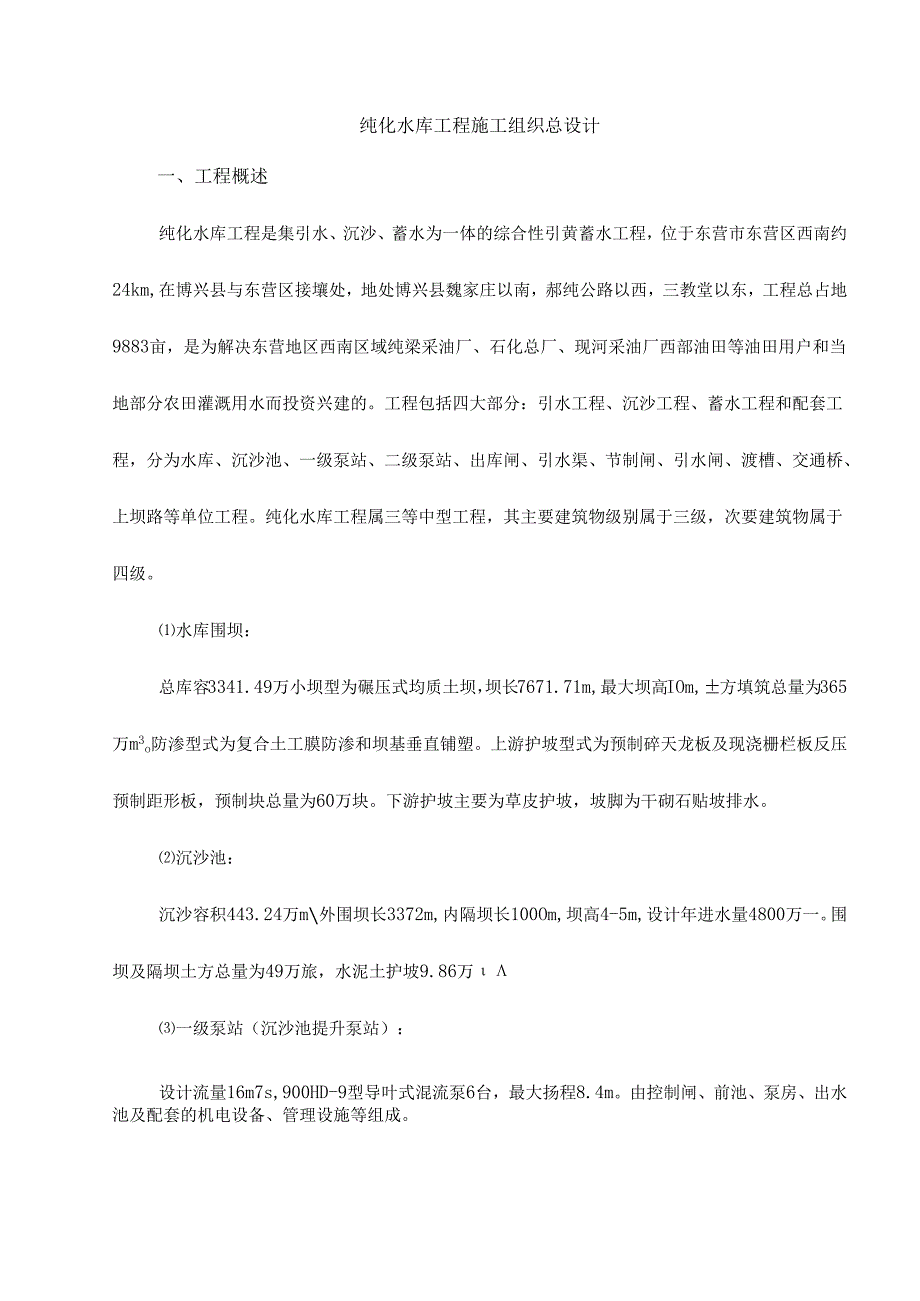

1、纯化水库工程施工组织总设计一、工程概述纯化水库工程是集引水、沉沙、蓄水为一体的综合性引黄蓄水工程,位于东营市东营区西南约24km,在博兴县与东营区接壤处,地处博兴县魏家庄以南,郝纯公路以西,三教堂以东,工程总占地9883亩,是为解决东营地区西南区域纯梁采油厂、石化总厂、现河采油厂西部油田等油田用户和当地部分农田灌溉用水而投资兴建的。工程包括四大部分:引水工程、沉沙工程、蓄水工程和配套工程,分为水库、沉沙池、一级泵站、二级泵站、出库闸、引水渠、节制闸、引水闸、渡槽、交通桥、上坝路等单位工程。纯化水库工程属三等中型工程,其主要建筑物级别属于三级,次要建筑物属于四级。水库围坝:总库容3341.49万

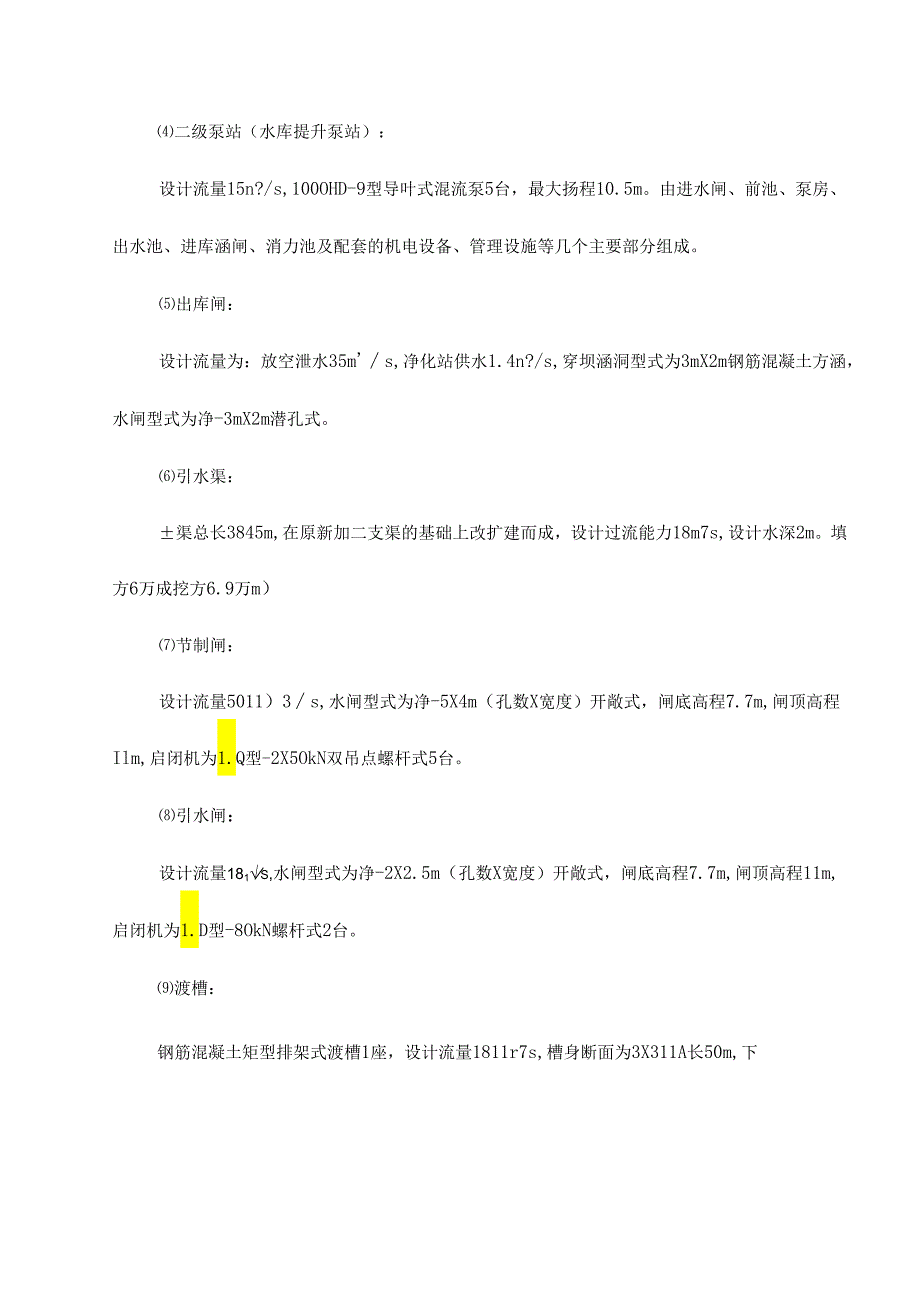

2、小坝型为碾压式均质土坝,坝长7671.71m,最大坝高IOm,方填筑总量为365万m3o防渗型式为复合土工膜防渗和坝基垂直铺塑。上游护坡型式为预制碎天龙板及现浇栅栏板反压预制距形板,预制块总量为60万块。下游护坡主要为草皮护坡,坡脚为干砌石贴坡排水。沉沙池:沉沙容积443.24万m外围坝长3372m,内隔坝长100Om,坝高4-5m,设计年进水量4800万一。围坝及隔坝土方总量为49万旅,水泥土护坡9.86万一级泵站(沉沙池提升泵站):设计流量16m7s,900HD-9型导叶式混流泵6台,最大扬程8.4m。由控制闸、前池、泵房、出水池及配套的机电设备、管理设施等组成。二级泵站(水库提升泵站):

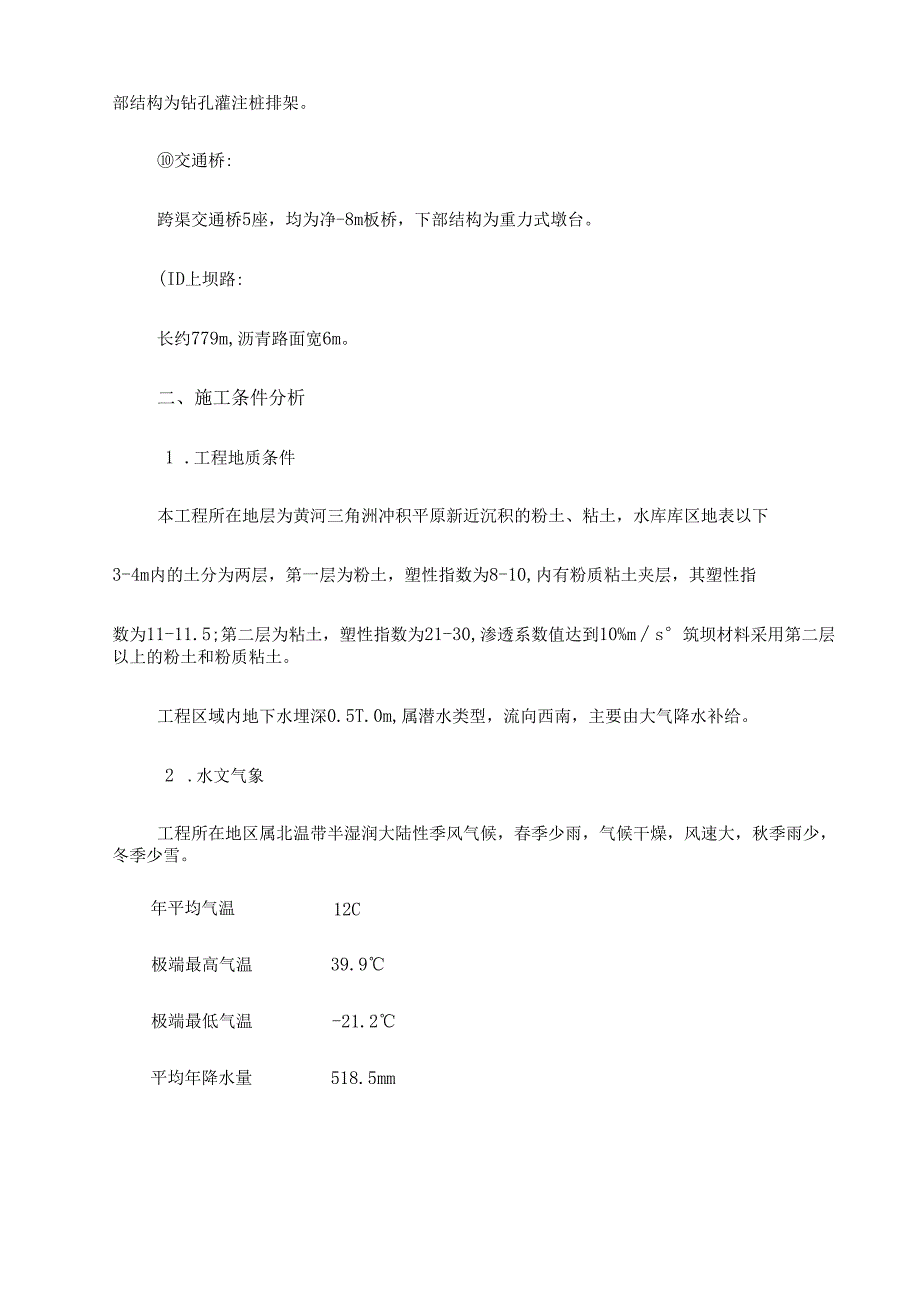

3、设计流量15n?/s,100OHD-9型导叶式混流泵5台,最大扬程10.5m。由进水闸、前池、泵房、出水池、进库涵闸、消力池及配套的机电设备、管理设施等几个主要部分组成。出库闸:设计流量为:放空泄水35ms,净化站供水1.4n?/s,穿坝涵洞型式为3mX2m钢筋混凝土方涵,水闸型式为净-3mX2m潜孔式。引水渠:渠总长3845m,在原新加二支渠的基础上改扩建而成,设计过流能力18m7s,设计水深2m。填方6万成挖方6.9万m)节制闸:设计流量5011)3s,水闸型式为净-5X4m(孔数X宽度)开敞式,闸底高程7.7m,闸顶高程Ilm,启闭机为1.Q型-2X5OkN双吊点螺杆式5台。引水闸:设计

4、流量181s,水闸型式为净-2X2.5m(孔数X宽度)开敞式,闸底高程7.7m,闸顶高程11m,启闭机为1.D型-8OkN螺杆式2台。渡槽:钢筋混凝土矩型排架式渡槽1座,设计流量1811r7s,槽身断面为3X311A长50m,下部结构为钻孔灌注桩排架。交通桥:跨渠交通桥5座,均为净-8m板桥,下部结构为重力式墩台。(ID上坝路:长约779m,沥青路面宽6m。二、施工条件分析1 .工程地质条件本工程所在地层为黄河三角洲冲积平原新近沉积的粉土、粘土,水库库区地表以下3-4m内的土分为两层,第一层为粉土,塑性指数为8-10,内有粉质粘土夹层,其塑性指数为11-11.5;第二层为粘土,塑性指数为21-

5、30,渗透系数值达到10%ms筑坝材料采用第二层以上的粉土和粉质粘土。工程区域内地下水埋深0.5T.0m,属潜水类型,流向西南,主要由大气降水补给。2 .水文气象工程所在地区属北温带半湿润大陆性季风气候,春季少雨,气候干燥,风速大,秋季雨少,冬季少雪。年平均气温12C极端最高气温39.9极端最低气温-21.2平均年降水量518.5mm平均年蒸发量1752.2mm年平均风速3.7ms累年最大风速20.0ms(NNW向)年主导风向NE、NW最大冻土深度64cm经过对各种气象资料统计分析,各月份施工的有效作业天数见下表。111210合计303131283130313031313031365雨季影响天

6、数10201369冬季影响天数2()2861有效作I业天数I27I25I11IOI22I26I24I20I11I18I24I27I2353冰、电工程区域内无生产用水和生活用水来源,水库、沉砂池及构筑物施工用水拟从库区外自南北改线处的529水管线接入,分别经一、二级泵站和出库闸铺设DNlOO的PE管线至库区内,DNlOO的PE管线长度为2.9km,89钢管长O.9km。引水闸组及渡槽施工用水可利用二干和截渗沟内的黄河水,渠系构筑物施工用水采用水罐车拉水。水库施工用电先采用柴油发电机组供电,待工程设计用电接至现场后,安装变压器(一泵、二泵、出库闸变压器容量为200KVA),架设输电线路供施工用电。

7、引水闸组及渡槽施工用电,自附近100m远的油田180KVA变压器引出。由于渠系构筑物较为分散,施工用电采用50KW发电机各1台供电。4 .交通库区东侧为郝纯公路,西侧为油区生产路,外部交通运输条件便利。水库库区内、沉砂池南及引水渠南修筑临时施工便道,以方便施工车辆通行。5 .材料供应工程所需砂、石料、水泥、钢筋等需外购,料场及厂家的供货能力、质量情况经考察后,能满足施工及规范要求。三、编制依据1.纯化水库工程施工图纸。2 .中国石油化工集团总公司工程建设部98(52)号文。3 .胜利石油管理局勘察设计研究院地质勘察报告。4 .工程区域自然环境及条件。5 .现行规范标准:施工及验收规范:碾压式土

8、石坝施工技术规范SDJ213-83水工碎施工规范SDJ207-82水工碎外加剂技术规范SD108-83泵站技术规范(验收分册)SD204-86泵站技术规范(安装分册)SD204-86(6)水工钢闸门和启闭机安全检测技术规程S1.101-94水利水电工程施工测量规范S1.52-93(8)水工建筑物地下开挖工程施工技术规范SDJ212-83水利水电工程钢闸门制造及验收规范D1./T5018-94水工建筑物金属结构制造、安装及验收规范S1.J201-80(三)水闸施工规范S1.27-91碎结构工程施工及验收规范GBJ204-92堤防工程技术规范S1.260-98(M)地基与基础工程施工及验收规范GB

9、J202-83(15)砖石工程施工及验收规范GBJ203-83公路路基施工技术规范JTJo33-95(17)公路路面基层施工技术规范JTJo34-93公路沥青路面施工技术规范JTJO34-94公路桥涵施工技术规范JTJO41-89(21)水泥砂路面施工及验收规范GBJ97-87(22)钢筋焊接及验收规范JGJ18-84(23)电器装置安装母线装置施工及验收规范GBJ149-90(24)电器装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范GBJI49-90(25)电力建设低压电气施工及验收规范GB50254-96(26)电力建设高压电气施工及验收规范GB50259-96评定标准:建筑电器

10、安装工程质量检验评定标准GBJ303-88石油建设工程质量检验评定标准(电气)SY4030.1-93.SY4030.2-93水利水电基本建设工程单元工程质量等级评定标准(一)SDJ249-88(4)水利水电基本建设工程单元工程质量等级评定标准(七)S1.38-92水利水电工程施工质量评定规程(试行)S1.176-1996(6)公路工程质量检验评定标准JTJO71-94水利基本建设工程验收规程S1.223-99(8)石油建设工程质量检验评定标准(道路)SY4033-93(9)石油建设工程质量检验评定标准(桥梁)SY4034-93四、施工准备1 .组织准备由具有多年水利工程施工经验、工作认真、业务

11、过硬的有关人员组成高效精干的项目经理部,全面负责该项目工程的生产组织、安排、衔接、协调工作,在合同工期内保质、保量地完成施工任务。项目组织机构见附图2 .现场准备进行场地平整,搭建临时设施,进行库区内障碍物的迁移和地表积水的排除工作,使施工现场达到三通一平。进行现场测量,复核设计交出的平面和高程控制网点,复测原始地形、地貌,复核有关构筑物位置是否符合设计。3 .技术准备组织参加施工的人员熟悉设计图纸,领会设计意图,并对她们进行培训,学习各种规范标准,掌握施工程序和质量控制要点。进行填筑碾压试验,取得指导施工的各种工艺参数。编制施工组织设计,进行施工技术交底。4 .物资准备坝体填筑土料取自库区内

12、,取土场草皮已开始清除,含水量过高的土料,已采取翻晒、犁松等降低含水量措施。砂石料、水泥、钢筋等已准备订货。主要材料及设备需用量计划见附表。5 .机械准备碾压试验期间,部分机械已到现场。正式开工后,将根据施工进度陆续安排各种机械进场。主要施工设备需用量计划见附表。五、施工平面布置项目管理中心位于库区东南角处,占地面积600(2,临时房屋采用简易砖房,计80间,面积1200m2o水库围坝预制构件(天龙板、矩形板)集中预制,预制厂设在库区内东北角和西南角,占地面积共2.6万其中材料堆放和搅拌机占地10400inz,预制场地15600吭采用翻模工艺,构件24小时后搬起堆放预制厂内集中养护,验收合格后

13、运至上游坝脚线以外50m不动土带堆放。库区内绕坝修筑汽车运输道路,距坝轴线80m,路面宽度7.5m,全长7.1km,结构型式为:50Crn厚路基土,10%、12%石灰土基层各厚15cm。取土场内修筑土路三条,向西北、东北、正南各一条,长3.4km,宽9m,填土厚度0.5m。水库上坝土路每80m一条,自坝上游布置,宽7m,坡度为8队总长10.8km(包括二级泵站、出库闸两侧坝体填筑时需单独修筑的上坝路),上坝土路与库区内汽车运输道路顺接。坝体填筑完成后,约每Ikm留一条上坝土路,共计8条,作为以后施工长坝的临时通道,水库完工后清除,其它的上坝路在坝体完成后即可清除。水库上下游护坡砂垫层、片块石用

14、料可沿线堆放。分包单位的管理驻地位于沉砂池西的沥青路西俱IJ,占地面积1600m;砖房20间,计290m2o一级泵站临设位于一级泵站北,沉砂池西,简易砖房620m2,钢筋、木材加工场地及料场410Om2。沉砂池临设沿沉砂池四周布置,沉砂池南修筑9米宽,1200米长的施工便道,结构型式为土路,填土厚度为03m。节制闸临设位于二干西堤,引水闸、渡槽临设位于二干东堤,引水渠、其它渠系构筑物临设位于引水渠沿线。共计茯房占地面积300小简易砖房630m;钢筋、木材加工场地及料场5000布。引水渠南侧修筑临时施工便道,结构型式为土路,宽9m,长3.7km,填土厚度为0.5mo详见各施工总平面布置图。六、施工布署1.施工总体安排围坝土方填筑碾压和上游护坡是影响工程总工期的制约因素,能否按期完成工,直接影响工程总工期。整个水库工程按坝体位置分为东、南、西、北四个施工坝段(即四个施工队),每个施工坝段分为若干个作业组,每个作业组分为若干个作业段。各施工坝段同时施工,在各作业组内进行平行流水作业。其它各构筑物、沉沙池和引水渠可同时或先后开工,搞好工序穿插和流水作业。以保证工程的总工期。工程总工期为:1998年11月15日至12月31日,其中:水库围坝:1998年11月15日至6月30日;上坝公路:1999年

展开阅读全文
