二期混凝土施工方案.docx

上传人:p** 文档编号:1015981 上传时间:2024-06-15 格式:DOCX 页数:4 大小:12.35KB
下载 相关 举报
二期混凝土施工方案.docx_第1页
第1页 / 共4页
二期混凝土施工方案.docx_第2页
第2页 / 共4页
二期混凝土施工方案.docx_第3页
第3页 / 共4页
二期混凝土施工方案.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《二期混凝土施工方案.docx》由会员分享,可在线阅读,更多相关《二期混凝土施工方案.docx(4页珍藏版)》请在第壹文秘上搜索。

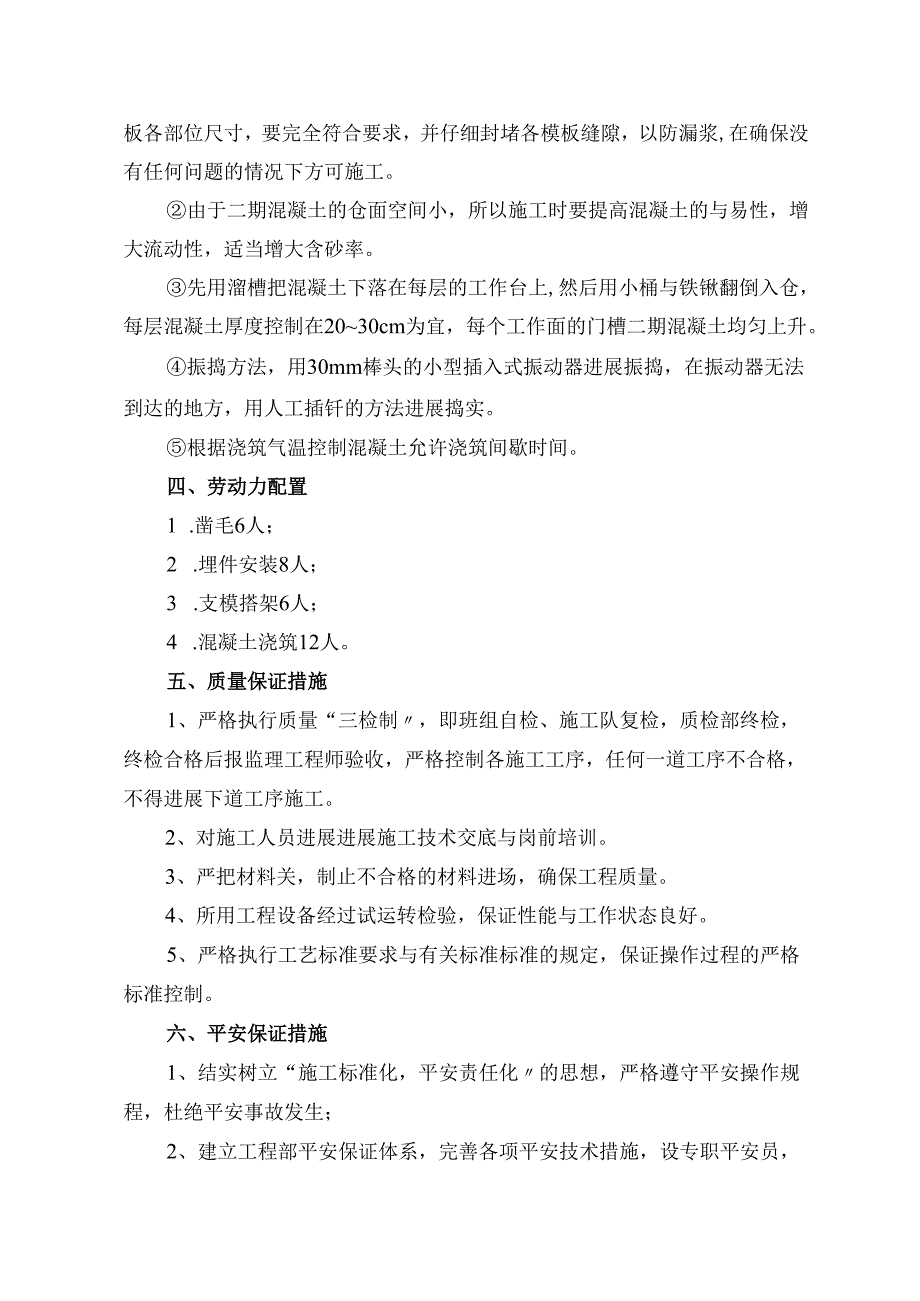

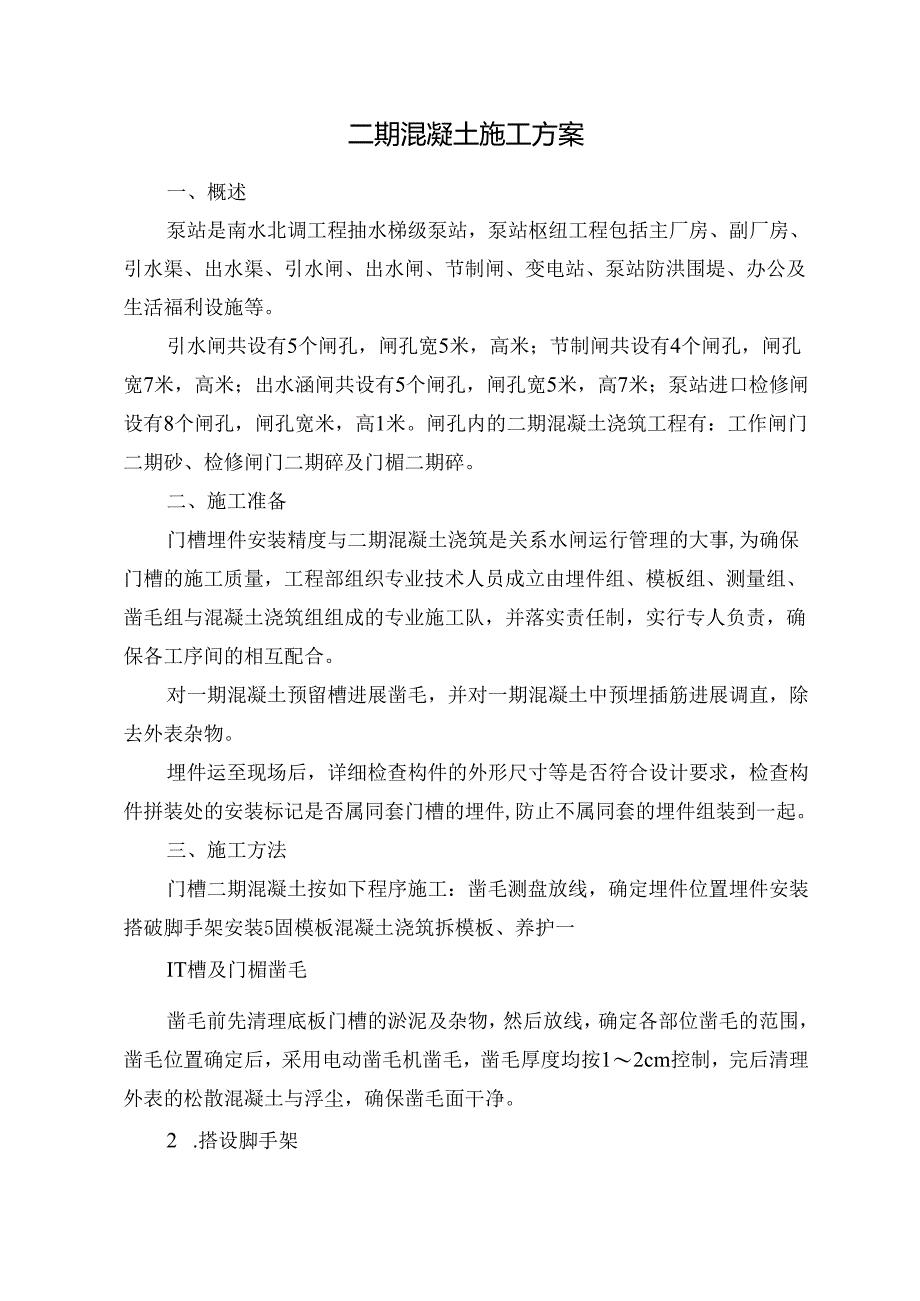

1、二期混凝土施工方案一、概述泵站是南水北调工程抽水梯级泵站,泵站枢纽工程包括主厂房、副厂房、引水渠、出水渠、引水闸、出水闸、节制闸、变电站、泵站防洪围堤、办公及生活福利设施等。引水闸共设有5个闸孔,闸孔宽5米,高米;节制闸共设有4个闸孔,闸孔宽7米,高米;出水涵闸共设有5个闸孔,闸孔宽5米,高7米;泵站进口检修闸设有8个闸孔,闸孔宽米,高1米。闸孔内的二期混凝土浇筑工程有:工作闸门二期砂、检修闸门二期碎及门楣二期碎。二、施工准备门槽埋件安装精度与二期混凝土浇筑是关系水闸运行管理的大事,为确保门槽的施工质量,工程部组织专业技术人员成立由埋件组、模板组、测量组、凿毛组与混凝土浇筑组组成的专业施工队,

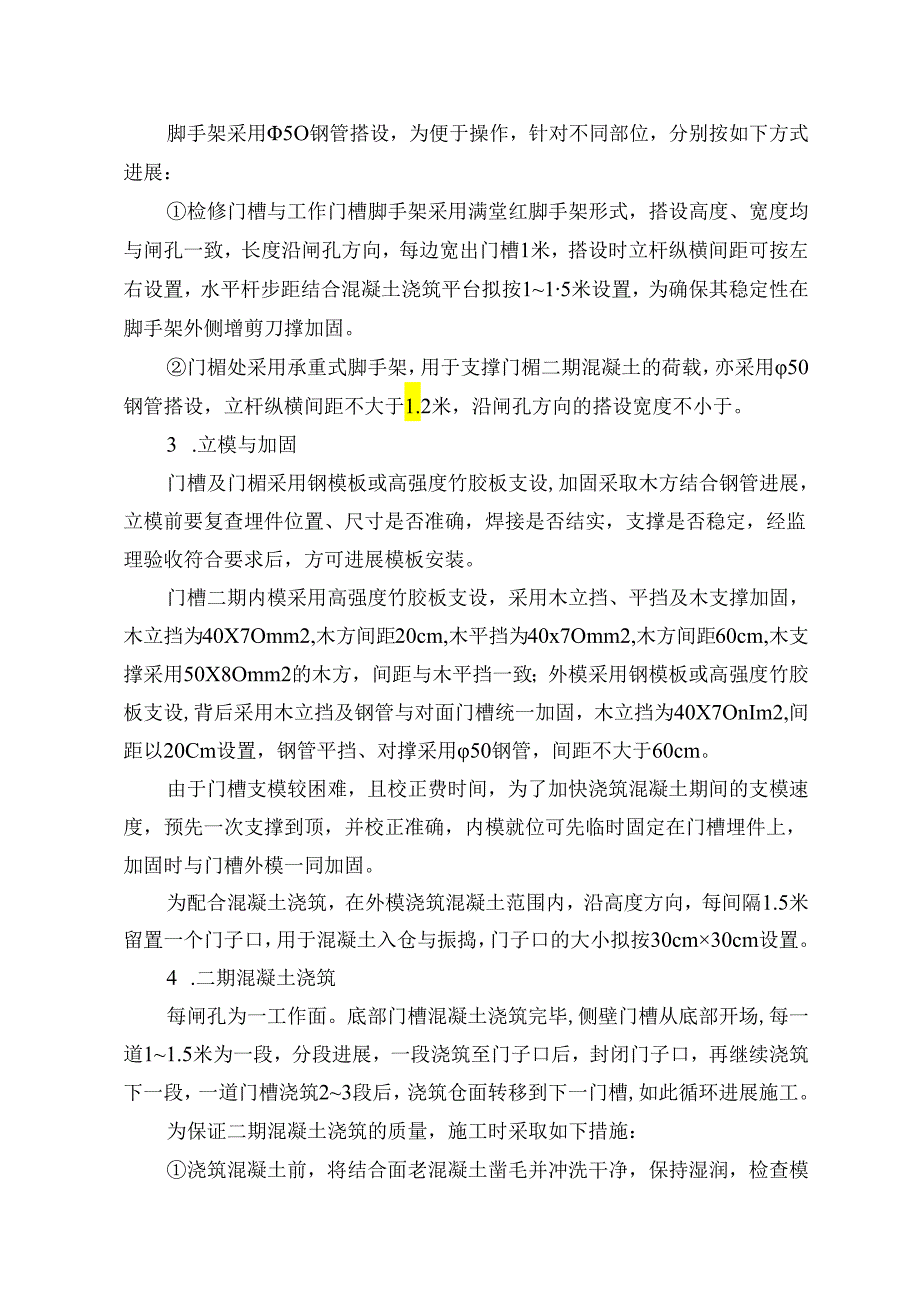

2、并落实责任制,实行专人负责,确保各工序间的相互配合。对一期混凝土预留槽进展凿毛,并对一期混凝土中预埋插筋进展调直,除去外表杂物。埋件运至现场后,详细检查构件的外形尺寸等是否符合设计要求,检查构件拼装处的安装标记是否属同套门槽的埋件,防止不属同套的埋件组装到一起。三、施工方法门槽二期混凝土按如下程序施工:凿毛测盘放线,确定埋件位置埋件安装搭破脚手架安装5固模板混凝土浇筑拆模板、养护一IT槽及门楣凿毛凿毛前先清理底板门槽的淤泥及杂物,然后放线,确定各部位凿毛的范围,凿毛位置确定后,采用电动凿毛机凿毛,凿毛厚度均按12cm控制,完后清理外表的松散混凝土与浮尘,确保凿毛面干净。2 .搭设脚手架脚手架采

3、用5O钢管搭设,为便于操作,针对不同部位,分别按如下方式进展:检修门槽与工作门槽脚手架采用满堂红脚手架形式,搭设高度、宽度均与闸孔一致,长度沿闸孔方向,每边宽出门槽1米,搭设时立杆纵横间距可按左右设置,水平杆步距结合混凝土浇筑平台拟按115米设置,为确保其稳定性在脚手架外侧增剪刀撑加固。门楣处采用承重式脚手架,用于支撑门楣二期混凝土的荷载,亦采用50钢管搭设,立杆纵横间距不大于1.2米,沿闸孔方向的搭设宽度不小于。3 .立模与加固门槽及门楣采用钢模板或高强度竹胶板支设,加固采取木方结合钢管进展,立模前要复查埋件位置、尺寸是否准确,焊接是否结实,支撑是否稳定,经监理验收符合要求后,方可进展模板安

4、装。门槽二期内模采用高强度竹胶板支设,采用木立挡、平挡及木支撑加固,木立挡为40X7Omm2,木方间距20cm,木平挡为40x7Omm2,木方间距60cm,木支撑采用50X8Omm2的木方,间距与木平挡一致;外模采用钢模板或高强度竹胶板支设,背后采用木立挡及钢管与对面门槽统一加固,木立挡为40X7OnIm2,间距以20Cm设置,钢管平挡、对撑采用50钢管,间距不大于60cm。由于门槽支模较困难,且校正费时间,为了加快浇筑混凝土期间的支模速度,预先一次支撑到顶,并校正准确,内模就位可先临时固定在门槽埋件上,加固时与门槽外模一同加固。为配合混凝土浇筑,在外模浇筑混凝土范围内,沿高度方向,每间隔1.

5、5米留置一个门子口,用于混凝土入仓与振捣,门子口的大小拟按30cm30cm设置。4 .二期混凝土浇筑每闸孔为一工作面。底部门槽混凝土浇筑完毕,侧壁门槽从底部开场,每一道11.5米为一段,分段进展,一段浇筑至门子口后,封闭门子口,再继续浇筑下一段,一道门槽浇筑23段后,浇筑仓面转移到下一门槽,如此循环进展施工。为保证二期混凝土浇筑的质量,施工时采取如下措施:浇筑混凝土前,将结合面老混凝土凿毛并冲洗干净,保持湿润,检查模板各部位尺寸,要完全符合要求,并仔细封堵各模板缝隙,以防漏浆,在确保没有任何问题的情况下方可施工。由于二期混凝土的仓面空间小,所以施工时要提高混凝土的与易性,增大流动性,适当增大含

6、砂率。先用溜槽把混凝土下落在每层的工作台上,然后用小桶与铁锹翻倒入仓,每层混凝土厚度控制在2030cm为宜,每个工作面的门槽二期混凝土均匀上升。振捣方法,用30mm棒头的小型插入式振动器进展振捣,在振动器无法到达的地方,用人工插钎的方法进展捣实。根据浇筑气温控制混凝土允许浇筑间歇时间。四、劳动力配置1 .凿毛6人;2 .埋件安装8人;3 .支模搭架6人;4 .混凝土浇筑12人。五、质量保证措施1、严格执行质量“三检制,即班组自检、施工队复检,质检部终检,终检合格后报监理工程师验收,严格控制各施工工序,任何一道工序不合格,不得进展下道工序施工。2、对施工人员进展进展施工技术交底与岗前培训。3、严

7、把材料关,制止不合格的材料进场,确保工程质量。4、所用工程设备经过试运转检验,保证性能与工作状态良好。5、严格执行工艺标准要求与有关标准标准的规定,保证操作过程的严格标准控制。六、平安保证措施1、结实树立“施工标准化,平安责任化的思想,严格遵守平安操作规程,杜绝平安事故发生;2、建立工程部平安保证体系,完善各项平安技术措施,设专职平安员,负责对职工平安教育。3、加强对变换工种,特殊作业人员的平安教育工作;4、进入施工现场必须佩带平安帽,高空作业必须系平安带。5、检查卷扬机钢丝绳固定端与松紧情况,检查提引装置是否牢靠,各种设施上均不得破损老化。6、施工用电必须有配电箱与漏电保护装置,实行“一机一闸制,严禁乱接乱挂。电缆要求不破损,并有绝缘杆架空。七、文明施工1、在现场文明施工领导小组的领导下组织生产,把管理目标进展分解并落实到有关部门与人员,作到各项工作都有人负责。2、现场文明施工管理员,负责现场文明施工的管理与维护,确保施工现场文明施工管理始终处于受控状态。3、教育全体操作人员,作到工完场清,并与考核相联系。4、工作人员要着装整齐,进入现场的施工人员不得随便打闹、嬉戏,在自己的工作范围内活动,一切行动均统一指挥,统一调动。6、施工中产生的施工垃圾要及时收集、统一堆放、及时外运,决不能随意丢弃,保证文明施工。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
