荻港海螺制造二分厂 —综合检查通报.docx

上传人:p** 文档编号:1019840 上传时间:2024-06-15 格式:DOCX 页数:3 大小:15.22KB
下载 相关 举报
荻港海螺制造二分厂 —综合检查通报.docx_第1页
第1页 / 共3页
荻港海螺制造二分厂 —综合检查通报.docx_第2页
第2页 / 共3页
荻港海螺制造二分厂 —综合检查通报.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《荻港海螺制造二分厂 —综合检查通报.docx》由会员分享,可在线阅读,更多相关《荻港海螺制造二分厂 —综合检查通报.docx(3页珍藏版)》请在第壹文秘上搜索。

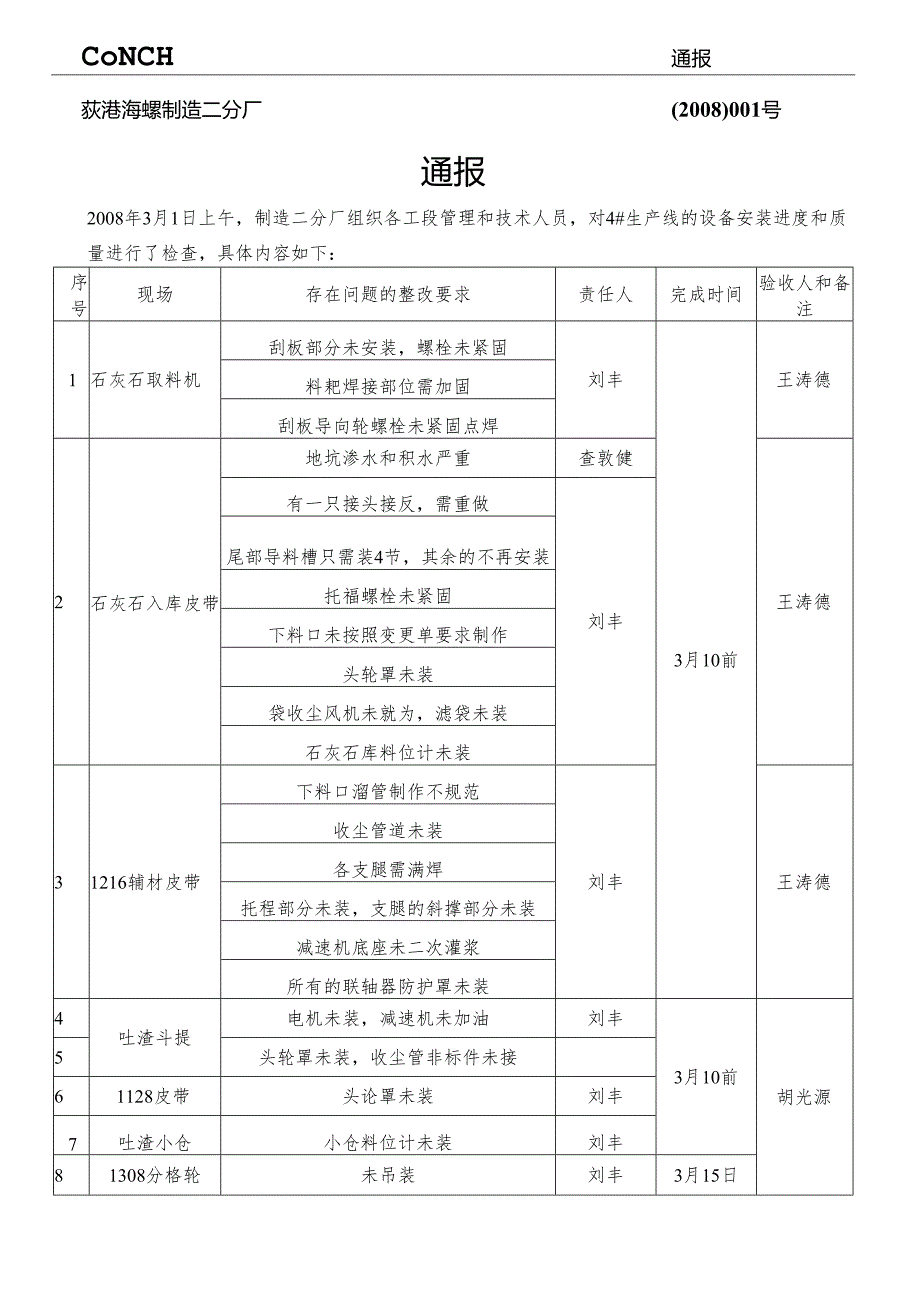

1、CoNCH通报荻港海螺制造二分厂(2008)001号通报2008年3月1日上午,制造二分厂组织各工段管理和技术人员,对4#生产线的设备安装进度和质量进行了检查,具体内容如下:序号现场存在问题的整改要求责任人完成时间验收人和备注1石灰石取料机刮板部分未安装,螺栓未紧固刘丰3月10前王涛德料耙焊接部位需加固刮板导向轮螺栓未紧固点焊2石灰石入库皮带地坑渗水和积水严重查敦健王涛德有一只接头接反,需重做刘丰尾部导料槽只需装4节,其余的不再安装托福螺栓未紧固下料口未按照变更单要求制作头轮罩未装袋收尘风机未就为,滤袋未装石灰石库料位计未装31216辅材皮带下料口溜管制作不规范刘丰王涛德收尘管道未装各支腿需满

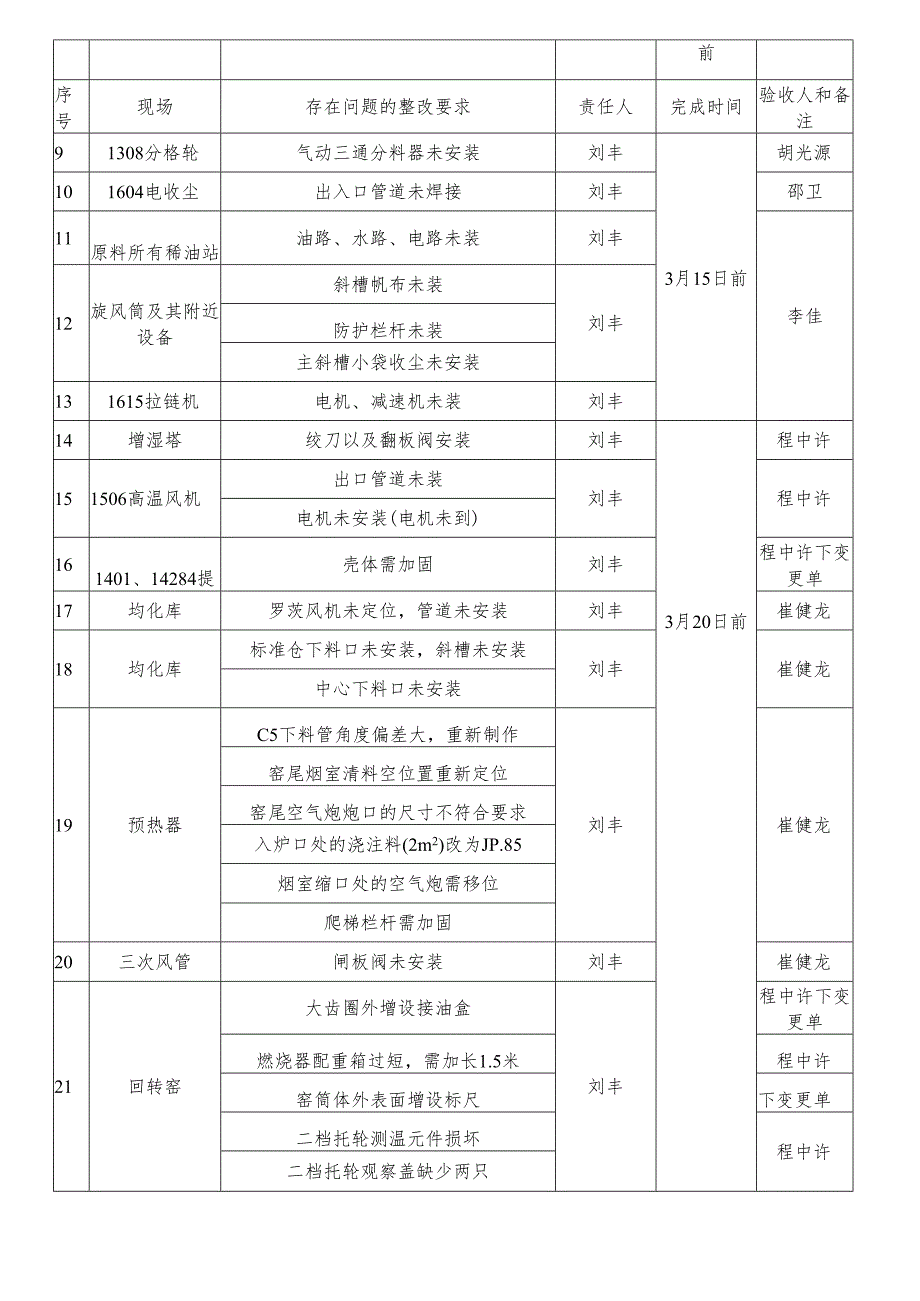

2、焊托程部分未装,支腿的斜撑部分未装减速机底座未二次灌浆所有的联轴器防护罩未装4吐渣斗提电机未装,减速机未加油刘丰3月10前胡光源5头轮罩未装,收尘管非标件未接61128皮带头论罩未装刘丰7吐渣小仓小仓料位计未装刘丰81308分格轮未吊装刘丰3月15日前序号现场存在问题的整改要求责任人完成时间验收人和备注91308分格轮气动三通分料器未安装刘丰3月15日前胡光源101604电收尘出入口管道未焊接刘丰邵卫11原料所有稀油站油路、水路、电路未装刘丰李佳12旋风筒及其附近设备斜槽帆布未装刘丰防护栏杆未装主斜槽小袋收尘未安装131615拉链机电机、减速机未装刘丰14增湿塔绞刀以及翻板阀安装刘丰3月20日

3、前程中许151506高温风机出口管道未装刘丰程中许电机未安装(电机未到)161401、14284提壳体需加固刘丰程中许下变更单17均化库罗茨风机未定位,管道未安装刘丰崔健龙18均化库标准仓下料口未安装,斜槽未安装刘丰崔健龙中心下料口未安装19预热器C5下料管角度偏差大,重新制作刘丰崔健龙窑尾烟室清料空位置重新定位窑尾空气炮炮口的尺寸不符合要求入炉口处的浇注料(2m2)改为JP.85烟室缩口处的空气炮需移位爬梯栏杆需加固20三次风管闸板阀未安装刘丰崔健龙21回转窑大齿圈外增设接油盒刘丰程中许下变更单燃烧器配重箱过短,需加长1.5米程中许窑筒体外表面增设标尺下变更单二档托轮测温元件损坏程中许二档托

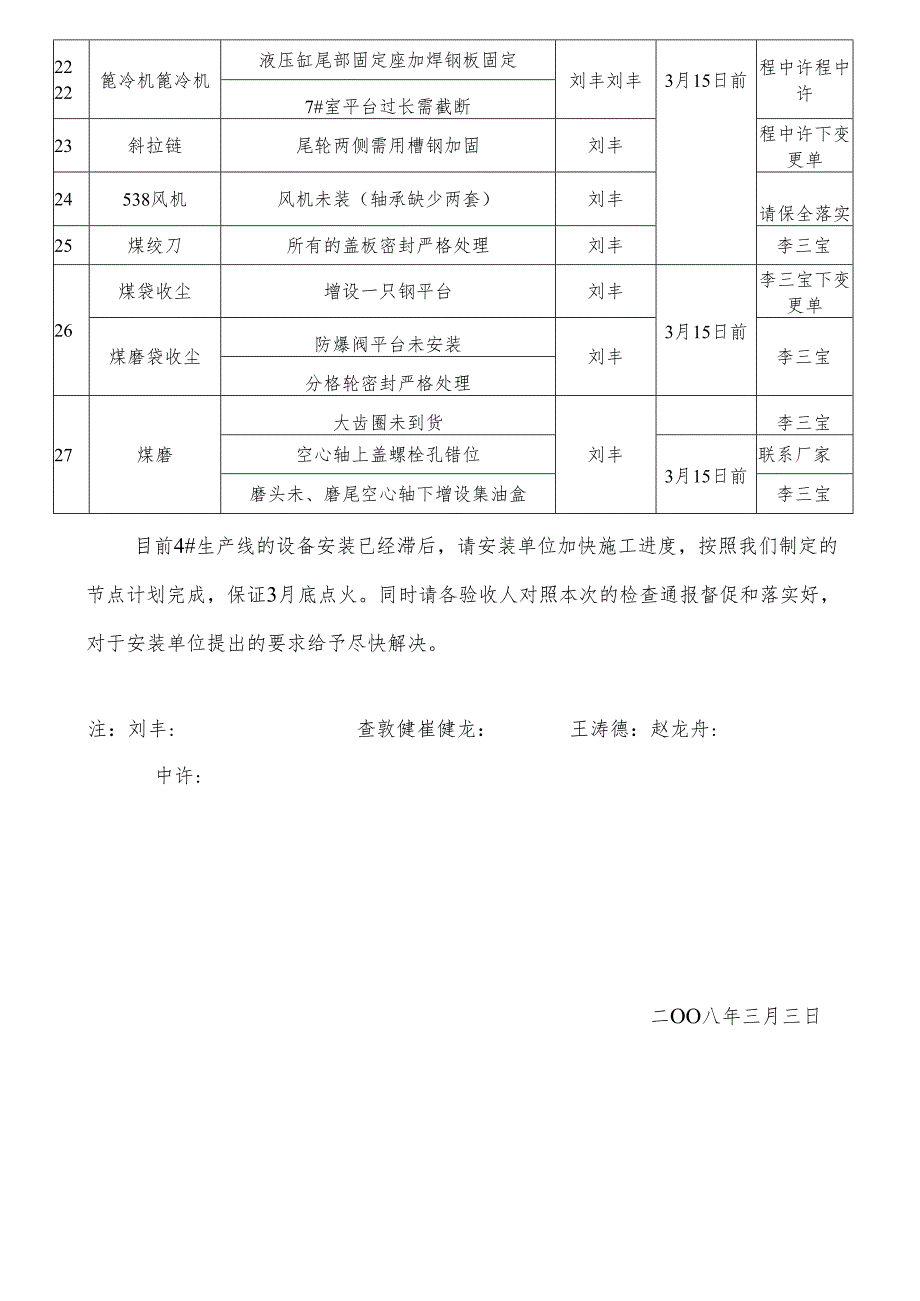

4、轮观察盖缺少两只2222篦冷机篦冷机液压缸尾部固定座加焊钢板固定刘丰刘丰3月15日前程中许程中许7#室平台过长需截断23斜拉链尾轮两侧需用槽钢加固刘丰程中许下变更单24538风机风机未装(轴承缺少两套)刘丰请保全落实25煤绞刀所有的盖板密封严格处理刘丰李三宝26煤袋收尘增设一只钢平台刘丰3月15日前李三宝下变更单煤磨袋收尘防爆阀平台未安装刘丰李三宝分格轮密封严格处理27煤磨大齿圈未到货刘丰李三宝空心轴上盖螺栓孔错位3月15日前联系厂家磨头未、磨尾空心轴下增设集油盒李三宝目前4#生产线的设备安装已经滞后,请安装单位加快施工进度,按照我们制定的节点计划完成,保证3月底点火。同时请各验收人对照本次的检查通报督促和落实好,对于安装单位提出的要求给予尽快解决。注:刘丰:查敦健崔健龙:王涛德:赵龙舟:中许:二OO八年三月三日

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 高等教育 > 大学课件

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
