彩钢复合风管制作施工方案.docx

上传人:p** 文档编号:1020913 上传时间:2024-06-15 格式:DOCX 页数:10 大小:23.97KB
下载 相关 举报
彩钢复合风管制作施工方案.docx_第1页
第1页 / 共10页
彩钢复合风管制作施工方案.docx_第2页
第2页 / 共10页
彩钢复合风管制作施工方案.docx_第3页
第3页 / 共10页
彩钢复合风管制作施工方案.docx_第4页
第4页 / 共10页
彩钢复合风管制作施工方案.docx_第5页
第5页 / 共10页
彩钢复合风管制作施工方案.docx_第6页
第6页 / 共10页
彩钢复合风管制作施工方案.docx_第7页
第7页 / 共10页
彩钢复合风管制作施工方案.docx_第8页
第8页 / 共10页
彩钢复合风管制作施工方案.docx_第9页
第9页 / 共10页
彩钢复合风管制作施工方案.docx_第10页
第10页 / 共10页
亲,该文档总共10页,全部预览完了,如果喜欢就下载吧!
资源描述

《彩钢复合风管制作施工方案.docx》由会员分享,可在线阅读,更多相关《彩钢复合风管制作施工方案.docx(10页珍藏版)》请在第壹文秘上搜索。

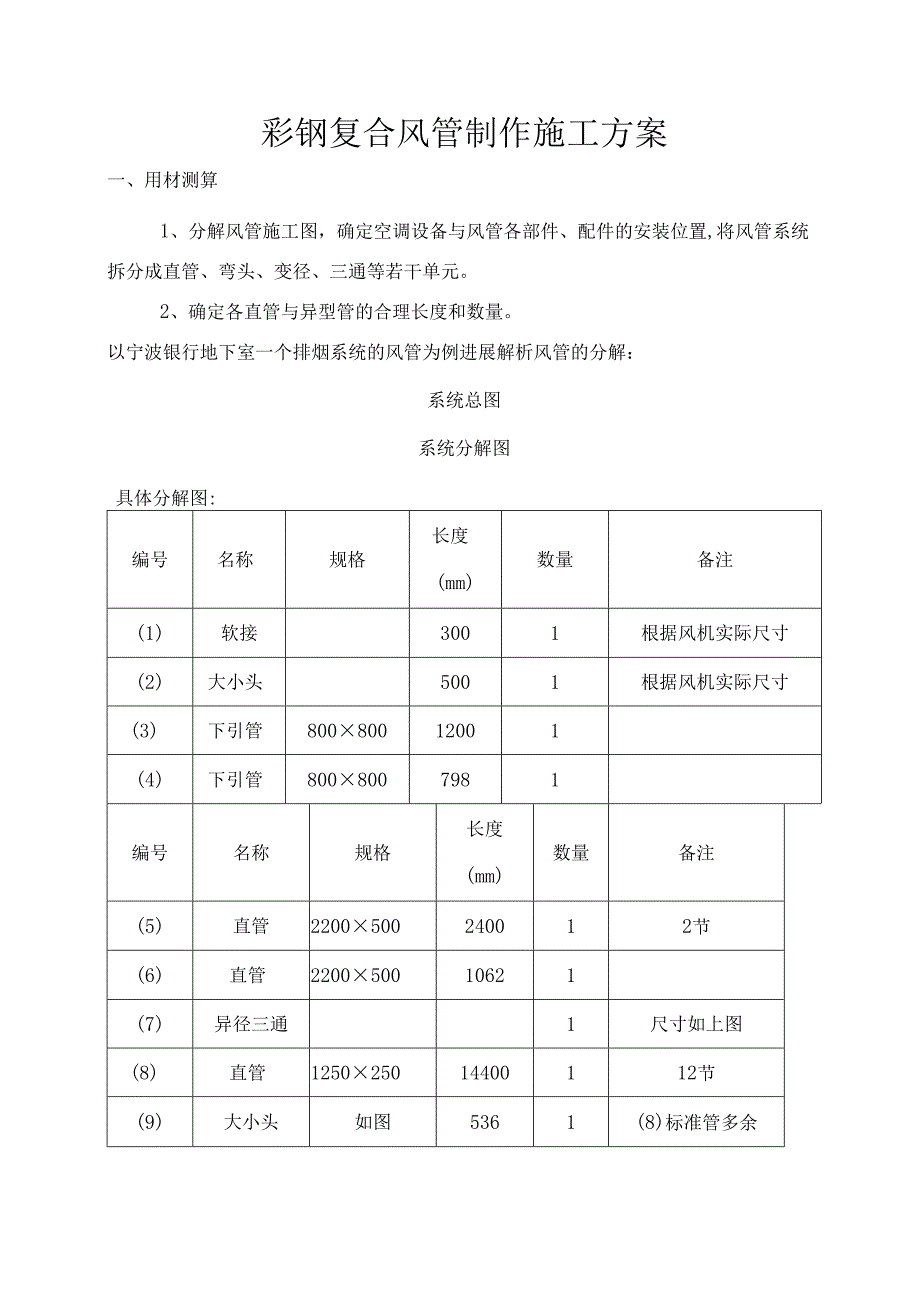

1、彩钢复合风管制作施工方案一、用材测算1、分解风管施工图,确定空调设备与风管各部件、配件的安装位置,将风管系统拆分成直管、弯头、变径、三通等若干单元。2、确定各直管与异型管的合理长度和数量。以宁波银行地下室一个排烟系统的风管为例进展解析风管的分解:系统总图系统分解图具体分解图:编号名称规格长度(mm)数量备注(1)软接3001根据风机实际尺寸(2)大小头5001根据风机实际尺寸(3)下引管80080012001(4)下引管8008007981编号名称规格长度(mm)数量备注(5)直管2200500240012节(6)直管220050010621(7)异径三通1尺寸如上图(8)直管12502501

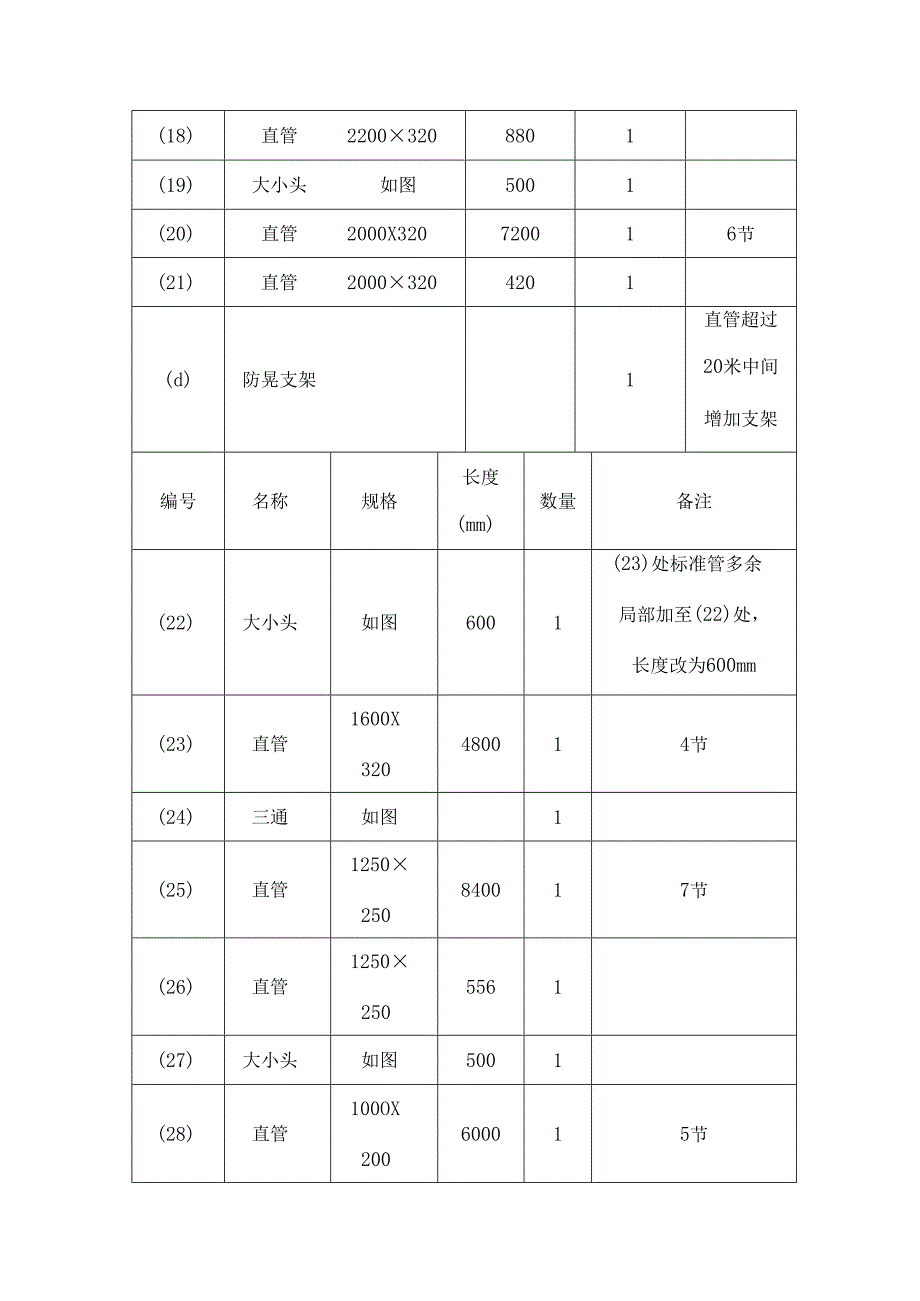

2、4400112节(9)大小头如图5361(8)标准管多余局部加至(9)处,长度变为536mm(八)防晃支架1三通处支架(b)防晃支架1直管超过20米中间增加支架编号名称规格长度(mm)数量备注(10)直管1000200600015节(三)直管10002007591(12)大小头如图5931(13)标准管多余局部加至(12)处,长度改为593mm(13)直管500X200600015节(c)防晃支架1末端处支架编号名称规格长度(mm)数量备注(14)直管2200320240012节(15)直管22003205441(16)弯头如图1(17)直管2200320480014节(18)直管220032

3、08801(19)大小头如图5001(20)直管2000X320720016节(21)直管20003204201(d)防晃支架1直管超过20米中间增加支架编号名称规格长度(mm)数量备注(22)大小头如图6001(23)处标准管多余局部加至(22)处,长度改为600mm(23)直管1600X320480014节(24)三通如图1(25)直管1250250840017节(26)直管12502505561(27)大小头如图5001(28)直管100OX200600015节(29)直管100020011311(30)直管125025014400112节(e)防晃支架1末端处支架(f)防晃支架1三通处

4、支架编号名称规格长度(mm)数量备注(31)直管12502504751(32)弯头如图1(33)直管1250250840017节(34)直管12502503561(35)大小头如图5001(36)直管100OX200600015节(37)直管100OX20011311(g)防晃支架1弯头处支架(三)防晃支架1末端处支架二、风管制作风管系统分解完成后进展汇总,制成EXCel表格发给厂方,要求厂方严格根据表格中所标注的规格尺寸进展制作。在风管制作完成后再每个部件上标注系统编号与风管分段编号,如PFY-Dl-01-(6)o1、直管制作字型:风管的四边总长小于或等于1015mm时,可用一块板材制成。一

5、端的彩钢板面与保温层齐平,另一端彩钢板比保温层多预留15-25mm长的搭边。U字型:风管三边总长小于或等于1080时,可用一块板制成三面,另加一块封板,封板两端彩钢板比保温层多预留15-25mm长的搭边。如风管三边总长小于或等于1030时,可以一块板上预留搭边。1.型:风管二边总长小于或等于1095mm时,可用两块板制成。每块板的一端多预留15-25mm长的彩钢板。一字型:单面宽度大于IIlOmm小于或等到于120Omm时,可用一块板制成一面。彩钢板搭边可以相对两边等于或小于的IlOOmm的两端上预留。直管标准长度为120Omm每节2、弯管制作在风管系统中,弯头是使汽流变更流向的部件,从构造上

6、可分为侧板、外板、内板。内板弯曲半径hr12504003、大小头风管大小头的标准长度为500mm,但可根据前后两端直管段的实际状况适当增加其长度。4、三通、四通在风管系统中,分叉管用于气流和转向,分叉管根据实际须要有多种形式,弯曲半径与弯头一样。三、风管的运输以与进场验收风管制作完成后最好避开长途运输,实在无法避开时必需做好防护工作,因为长间隔运输颠簸,简单导致风管法兰破损、咬口处脱开、彩钢板凹陷等现像,特殊是口径大于1000X1000的风管,极易造成四边错位,从而影响运用。因此在装车时必需在车上铺一层软性物质,风管与风管之间,风管与车厢之间必需牢靠固定,防止风管滑动互相挤压,长间隔运输时风管

7、不行上下叠加装车。风管运至工地现场后要根据汇总的Excel表格进展数量、规格尺寸的验收。若出现法兰破损、咬口处脱开、彩钢板凹陷等现像,局部能在现场修复的修复后再进展整个系统风管的签收;若现场无法修复则退回厂方重新制作发至现场后再进展整个系统风管的签收;若局部系统厂方未按料单消费、发货,则该系统风管不予签收,全部的风管部件只有按系统完好的签收后才允许安装,由此造成的人员窝工费用由厂方负责。签收后还要解决好风管的堆放问题。最志向的状况是按系统运至安装地点靠边堆放,但现场的实际状况(如人货梯、各工种穿插作业工作面占用等)往往做不到这一点。一般状况下是堆放到一处指定地点,各系统风管分开一段间隔堆放,并

8、放置标识牌,须要安装时一个系统一个系统的运至安装饰进展安装。这样可以避开工人漫无目的的找风管,也可以避开各系统之间风管穿插运用,最终导致这个系统中间缺一段风管,那个系统中间缺一段风管,始终无法收尾的现象发生,同时也能进步劳动效率。四、风机吊装留意事项1、安装示意图落地式风机安装示意图(适用于落地式风机柜、组合式空调箱与落地新风机)吊顶式风机安装示意图(适用于圆形、方形轴流风机与新风机)2、关于风机吊装槽钢、吊杆、膨胀螺栓与减震器的规格选择风机型号吊杆规格槽钢规格减震器6#以下105#角铁风机总重量X1.3/4=单个减震器规格6#12#,126#槽钢12#-15#0168#槽钢15#以上。181

9、0#槽钢膨胀螺栓选用表螺栓规格(毫米)钻孔直径(毫米)受力性能(公斤)直径深度允许拉力允许剪力M610.540240180M812.550440330MlO14.560700520四、风管与通风设备的连接软接材质有硅玻钛金、帆布、不锈钢软接等,目前设计最常用的为硅玻钛金软接。软接与设备与通风设备必需牢靠连接,一般用自攻螺丝或者螺栓连接,连接后最好在接缝处匀称涂抹一圈胶水,可以有效的防止漏风。软接的长度一般2030cm为宜,软接过短工人的操作难度增大,软接过长设备运行时可能会导致软接互相贴合影响效果。软接的安装必需与时,风机、风管安装完成后要与时量取软接的尺寸,并进展加工制作,完成后马上进展安装

10、,有效削减到处缺一段现象的出现,也可有效防止遗漏。五、风管与风管连接风管采纳法兰连接:利用专用法兰、工字插条、锌铁补偿角等进展风管的连接。在风管连接处的四角必需用密封胶和封口胶封堵,风管与风管的接缝处最好再匀称的涂抹一层胶水,可以最大限度的杜绝漏风。六、风管安装风管安装前首先要根据综合布线图确定的标高、位置绘制风管穿墙留洞图,并与土建单位进展沟通。但是实际的状况往往是梁底的洞会预留出来,梁下多少厘米以下留洞一般就不给留了,这涉与到过梁的问题,砌墙的工人为保证速度往往就略过了,最好是在砌墙时特地派人到现场巡查,发觉问题与时汇报沟通。风管留洞图风管安装前我方出具施工交底记录,厂方安装人员细致阅读没

11、有疑义后双方签字,作为验收根据。风管安装时要根据综合布线图确定的标高、位置进展吊杆的安装。风管分段重量较轻,一般采纳人工搬运的方式进展组装,安装高度较高时,也可采纳简易滑轮的方式进展风管的搬运。风管边长大于120Omm的风管要增加下喷头,安装时要考虑喷淋主管的位置以与主管上已开三通的位置。风管下设喷淋头程度风管安装时要留意吊杆的垂直度,吊杆位置不正会导致风管呈现不规则的扭曲状,在吊装时要随时调整吊杆的位置来保持风管的程度。垂直风管安装时要留意风管的承重问题,彩钢复合风管不像铁皮风管有专用的角铁法兰,在安装时可以有效的解决承重的问题。因此在安装时要再风管分段上增加角铁法兰,以解决承重问题,每层安

12、装一处即可。假如承重问题没有有效解决,待系统运行一段时间后会造成风管整体下沉。彩钢风管增加角铁法兰七、风管安装时留意事项风管吊装示意图1、风管的连接应平直、不扭曲。明装风管程度安装,程度度的允许偏向为2/1000,总偏向不大于20mm。明装风管垂直安装,垂直度的允许偏向为2/1000,总偏向不大于20mm。2、支吊架下料宜采纳机械加工,采纳气焊切割口应进展打磨处理。不得采纳电气焊开孔或扩孔。3、吊杆应平直,螺纹应完好、光滑。吊杆加长采纳螺纹连接时,拧入连接螺母的螺长度应大于吊杆直径,并有防松动措施。4、矩形风管程度安装在最大允许安装间隔下,其承重横担、吊杆直径与吊架的最大间距应符合下表的规定风

13、管类别轻钢龙骨或C型钢轻35*10*1.0C型钢C型钢彩20*40*1.040*40*1.0钢B800800B16001600B酚2400醛吊杆直径复合风管B800800B24002400B300068l程度安装支吊架最大间距风管边长(B)B10001000B16001600B2400吊架间距3000mm2200mm1800mm5、当风管垂直吊装时:支架间距为3.6m(标准要求4m)每根立管支架不应小于2个。6、防晃支架安装位置:风管直段长度20m时设置防晃支架;风管三通、弯头、末端处设置防晃支架。7、吊杆位置应精确,杆身应垂直,横担应在安装前应做好防锈。8、风管穿过须要封闭的防火防爆楼板或地面时,应设壁厚不小于1.6mm的预埋

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
