《成品库厕所改造施工方案.docx》由会员分享,可在线阅读,更多相关《成品库厕所改造施工方案.docx(5页珍藏版)》请在第壹文秘上搜索。

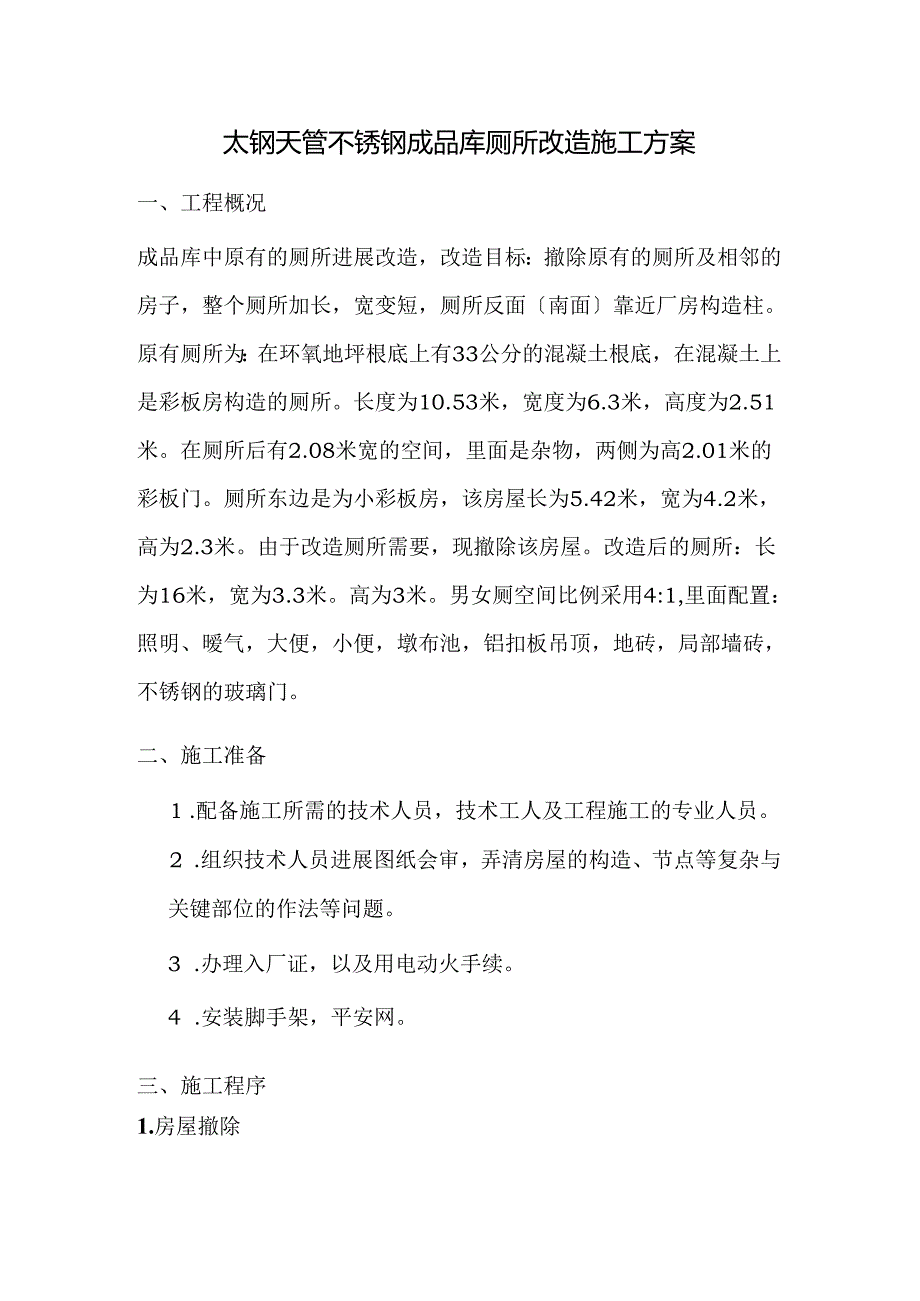

1、太钢天管不锈钢成品库厕所改造施工方案一、工程概况成品库中原有的厕所进展改造,改造目标:撤除原有的厕所及相邻的房子,整个厕所加长,宽变短,厕所反面南面靠近厂房构造柱。原有厕所为:在环氧地坪根底上有33公分的混凝土根底,在混凝土上是彩板房构造的厕所。长度为10.53米,宽度为6.3米,高度为2.51米。在厕所后有2.08米宽的空间,里面是杂物,两侧为高2.01米的彩板门。厕所东边是为小彩板房,该房屋长为5.42米,宽为4.2米,高为2.3米。由于改造厕所需要,现撤除该房屋。改造后的厕所:长为16米,宽为3.3米。高为3米。男女厕空间比例采用4:1,里面配置:照明、暧气,大便,小便,墩布池,铝扣板吊

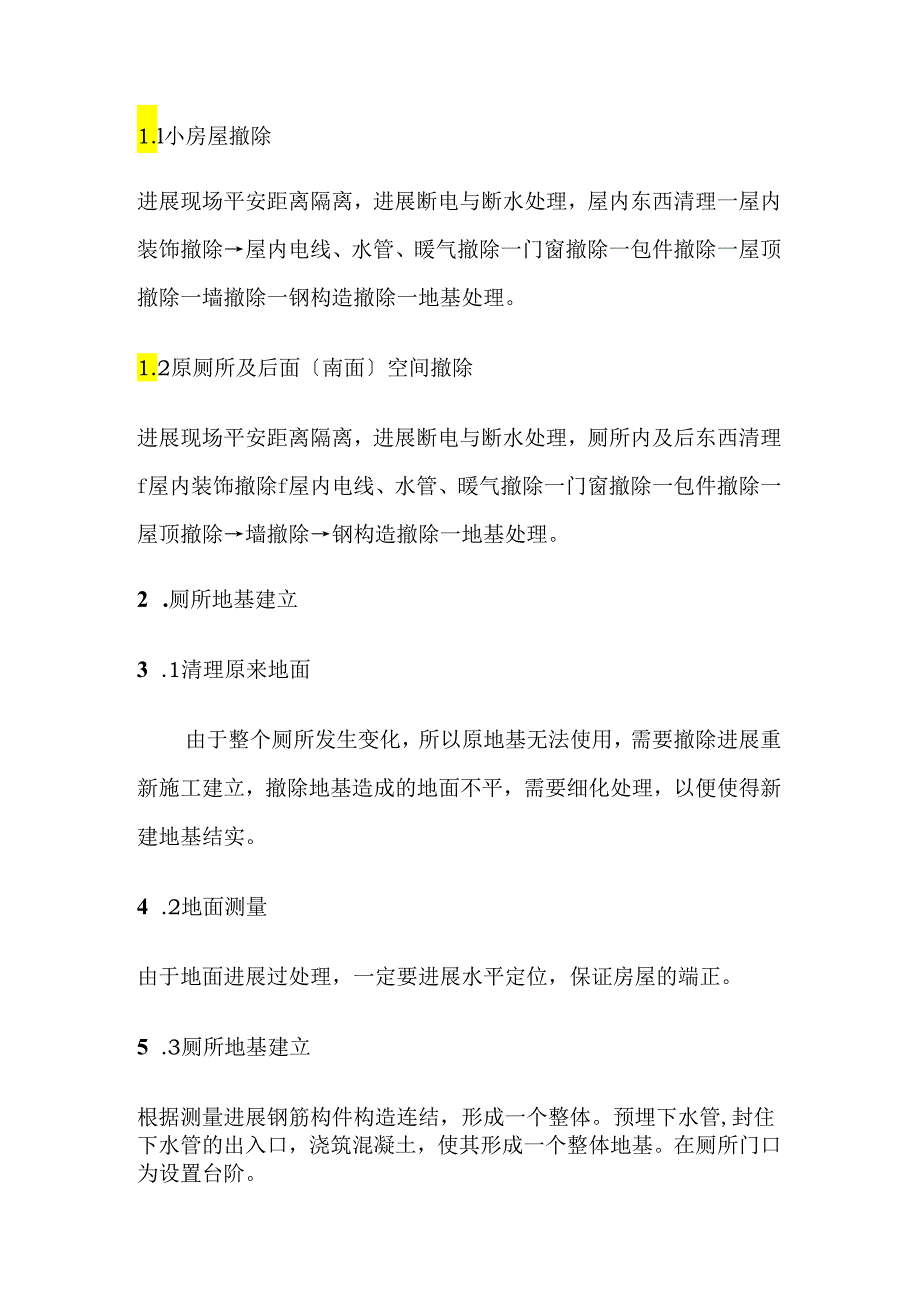

2、顶,地砖,局部墙砖,不锈钢的玻璃门。二、施工准备1 .配备施工所需的技术人员,技术工人及工程施工的专业人员。2 .组织技术人员进展图纸会审,弄清房屋的构造、节点等复杂与关键部位的作法等问题。3 .办理入厂证,以及用电动火手续。4 .安装脚手架,平安网。三、施工程序1.房屋撤除1.l小房屋撤除进展现场平安距离隔离,进展断电与断水处理,屋内东西清理一屋内装饰撤除屋内电线、水管、暖气撤除一门窗撤除一包件撤除一屋顶撤除一墙撤除一钢构造撤除一地基处理。1.2原厕所及后面南面空间撤除进展现场平安距离隔离,进展断电与断水处理,厕所内及后东西清理f屋内装饰撤除f屋内电线、水管、暖气撤除一门窗撤除一包件撤除一屋

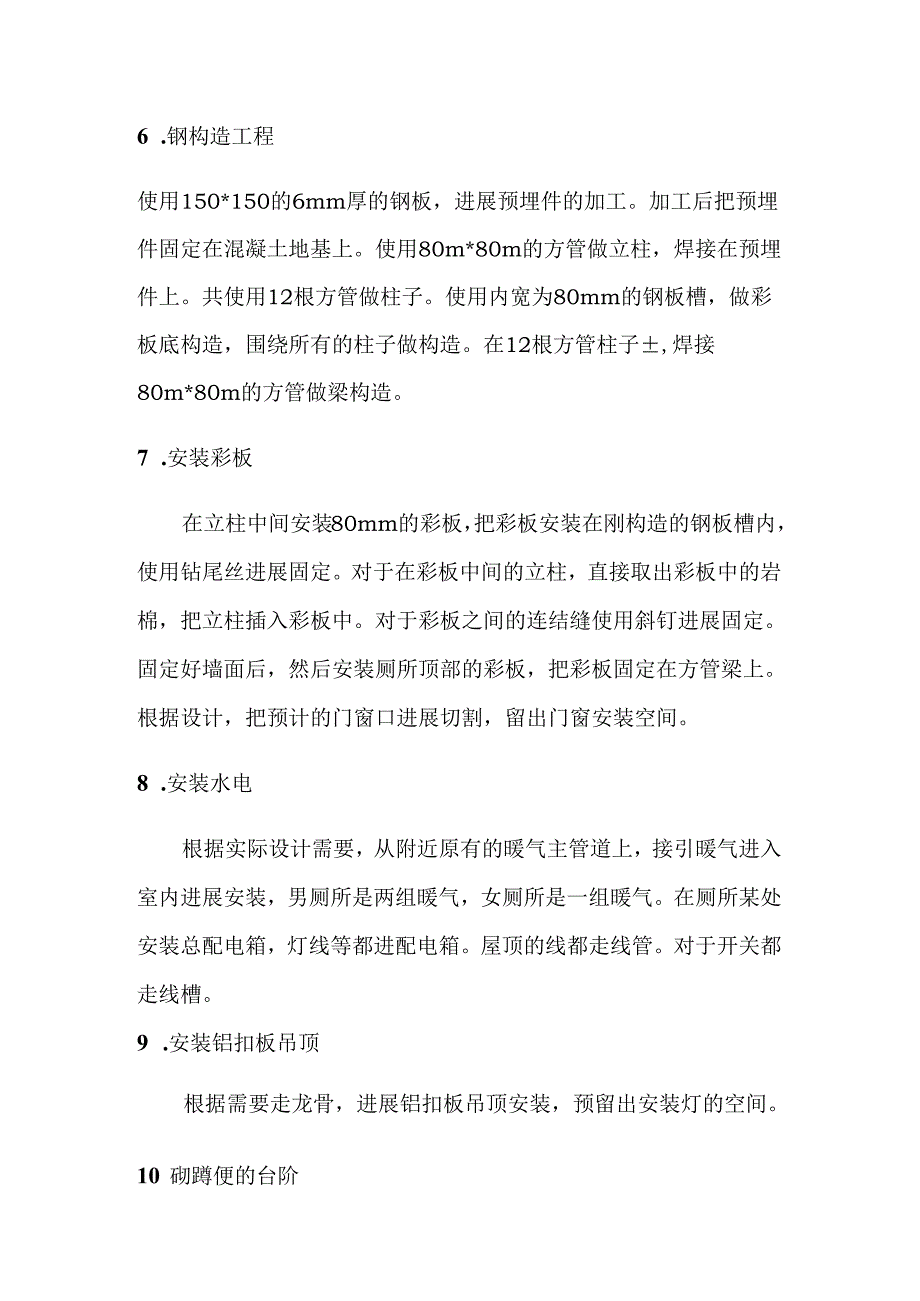

3、顶撤除墙撤除钢构造撤除一地基处理。2 .厕所地基建立3 .1清理原来地面由于整个厕所发生变化,所以原地基无法使用,需要撤除进展重新施工建立,撤除地基造成的地面不平,需要细化处理,以便使得新建地基结实。4 .2地面测量由于地面进展过处理,一定要进展水平定位,保证房屋的端正。5 .3厕所地基建立根据测量进展钢筋构件构造连结,形成一个整体。预埋下水管,封住下水管的出入口,浇筑混凝土,使其形成一个整体地基。在厕所门口为设置台阶。6 .钢构造工程使用150*150的6mm厚的钢板,进展预埋件的加工。加工后把预埋件固定在混凝土地基上。使用80m*80m的方管做立柱,焊接在预埋件上。共使用12根方管做柱子。
4、使用内宽为80mm的钢板槽,做彩板底构造,围绕所有的柱子做构造。在12根方管柱子,焊接80m*80m的方管做梁构造。7 .安装彩板在立柱中间安装80mm的彩板,把彩板安装在刚构造的钢板槽内,使用钻尾丝进展固定。对于在彩板中间的立柱,直接取出彩板中的岩棉,把立柱插入彩板中。对于彩板之间的连结缝使用斜钉进展固定。固定好墙面后,然后安装厕所顶部的彩板,把彩板固定在方管梁上。根据设计,把预计的门窗口进展切割,留出门窗安装空间。8 .安装水电根据实际设计需要,从附近原有的暖气主管道上,接引暖气进入室内进展安装,男厕所是两组暖气,女厕所是一组暖气。在厕所某处安装总配电箱,灯线等都进配电箱。屋顶的线都走线管
5、。对于开关都走线槽。9 .安装铝扣板吊顶根据需要走龙骨,进展铝扣板吊顶安装,预留出安装灯的空间。10 砌蹲便的台阶台阶高为25公分,使用砖砌。过程中要进展下水管的铺设。11 安装洁具及彩板房的包件安装蹲便池,男厕9个,女厕4个,并接好脚踏延时阀。安装小便池12个。安装墩布池两个。安装洗手盆2套及大理石台面。安装彩板房各个接口的包件。12 进展装饰进展地砖安装,在蹲便后挂水泥板,安装墙砖。高为1.5m。安装格栅灯。13 .安装门窗在预留门窗口处进展,门窗安装,男女厕的门为IM宽,2M高各一扇。大门采用双开的不锈钢玻璃门。四、质量标准本工程底板与柱、柱于梁的焊接、梁与板的焊接,均为等强的对接拼接,
6、焊接的质量检验应符合二级规定。1、 钢构造工程施工质量应符合GB50205-2001有关规定。2、 塑钢门、窗的安装应符合国家标准98J4一3、 地板砖的铺贴应符合建筑地面工程施工质量验收标准建标200278号。4、 电气工程质量应符合GB50303-2002有关规定。五、平安措施1、 作业人员进入现场,必须戴好平安帽。2、 焊工必须穿绝缘鞋,戴焊工手套。3、 脚手架按规定的技术要求搭设,脚手架要铺设稳定,并经检察前方准使用。4、 各种电机设备与线路,必须绝缘良好,接地可靠,并安装漏电保护器。5、 做好经常性平安施工教育工作,配备专职平安检查员。6、 施工前做好技术交底。太钢不锈钢厂厕所改造施工方案山西万荣正大建筑安装工程公司第二工程处增加预埋件2个,150*1506mm的钢板增加彩板顶架子钢构造:原为80*80方管,3.3*3+16*1改为:3.3*6+16*2
