挂瓦坡屋面施工方案.docx

上传人:p** 文档编号:1025180 上传时间:2024-06-15 格式:DOCX 页数:12 大小:19.77KB
下载 相关 举报
挂瓦坡屋面施工方案.docx_第1页
第1页 / 共12页
挂瓦坡屋面施工方案.docx_第2页
第2页 / 共12页
挂瓦坡屋面施工方案.docx_第3页
第3页 / 共12页
挂瓦坡屋面施工方案.docx_第4页
第4页 / 共12页
挂瓦坡屋面施工方案.docx_第5页
第5页 / 共12页
挂瓦坡屋面施工方案.docx_第6页
第6页 / 共12页
挂瓦坡屋面施工方案.docx_第7页
第7页 / 共12页
挂瓦坡屋面施工方案.docx_第8页
第8页 / 共12页
挂瓦坡屋面施工方案.docx_第9页
第9页 / 共12页
挂瓦坡屋面施工方案.docx_第10页
第10页 / 共12页
亲,该文档总共12页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《挂瓦坡屋面施工方案.docx》由会员分享,可在线阅读,更多相关《挂瓦坡屋面施工方案.docx(12页珍藏版)》请在第壹文秘上搜索。

1、挂瓦坡屋面施工方案安定镇幸福小区13#16#楼延安海舜建筑有限公司安定幸福小区13#16#楼挂瓦坡屋面施工方案1.工程概况:该工程屋面包括平屋面、坡屋面。屋面防水层采用一道SBS改性沥青防水卷材,平屋面面层为细石碎保护层。坡屋面防水层采用一道SBS改性沥青防水卷材,面层为平瓦屋面。平屋面排水坡度为2%,坡屋面排水坡度为45。70oo2 .施工顺序坡屋面:基层清理f找坡层一找平层f防水层一钉顺水条f粘保温板f钉挂瓦条f挂瓦一细部处理一检查验收一淋水试验。平屋面:基层清理一找坡层一找平层一防水层一保温板一钢筋网片f细石碎f嵌缝f细部处理f检查验收3 .主要施工方法3.1 找坡层(最薄处40厚膨胀水

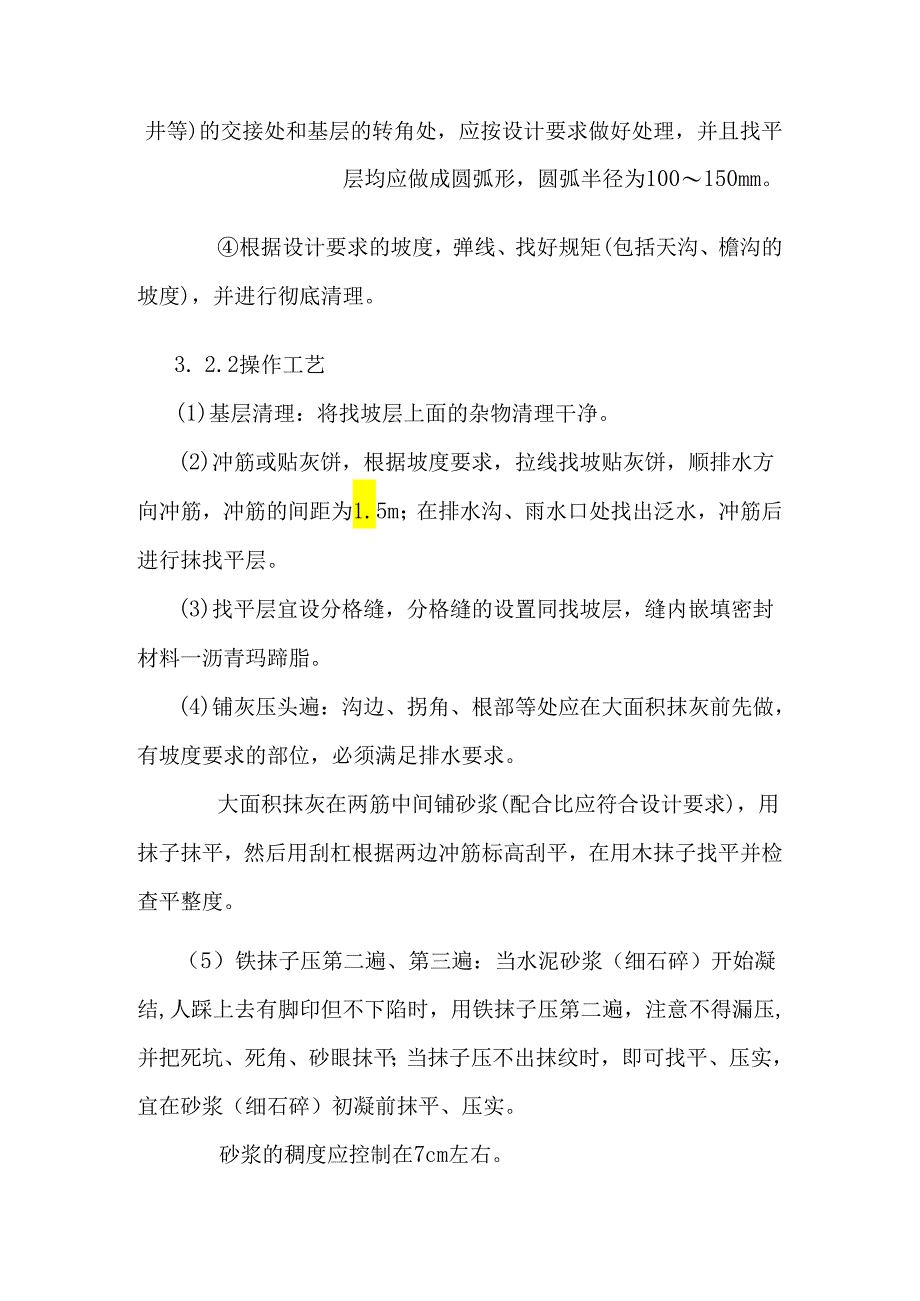

2、泥珍珠岩找坡)3.1.1配合比:1:8(水泥:珍珠岩)3.1.2所用材料的质量、技术性能及砂浆配合比,必须符合设计要求和规范规定。3.1.3留置分格缝(兼做排气道):每5m见方留10宽缝,缝内敷设中50PVC管,管身周体打孔,作为排气通道。出屋面排气管采用50PVC管情况留设),同时要做好防水措施,排气孔高度自屋面最高点向上30cm。其管体埋入屋面部分周体打孔。3.1.4坡度应满足设计要求。3. 2找平层(25(20、15)厚1:3水泥砂浆找平层)1. 2.1作业条件基层(找坡层)应进行隐蔽工程检查验收,合格后方可进行找平层施工。找平层的排水坡度应符合设计要求。各种穿过屋面的预埋管件根部及基层

3、及突出屋面结构(女儿墙、天井等)的交接处和基层的转角处,应按设计要求做好处理,并且找平层均应做成圆弧形,圆弧半径为100150mm。根据设计要求的坡度,弹线、找好规矩(包括天沟、檐沟的坡度),并进行彻底清理。3. 2.2操作工艺(1)基层清理:将找坡层上面的杂物清理干净。(2)冲筋或贴灰饼,根据坡度要求,拉线找坡贴灰饼,顺排水方向冲筋,冲筋的间距为1.5m;在排水沟、雨水口处找出泛水,冲筋后进行抹找平层。(3)找平层宜设分格缝,分格缝的设置同找坡层,缝内嵌填密封材料一沥青玛蹄脂。(4)铺灰压头遍:沟边、拐角、根部等处应在大面积抹灰前先做,有坡度要求的部位,必须满足排水要求。大面积抹灰在两筋中间

4、铺砂浆(配合比应符合设计要求),用抹子抹平,然后用刮杠根据两边冲筋标高刮平,在用木抹子找平并检查平整度。(5)铁抹子压第二遍、第三遍:当水泥砂浆(细石碎)开始凝结,人踩上去有脚印但不下陷时,用铁抹子压第二遍,注意不得漏压,并把死坑、死角、砂眼抹平;当抹子压不出抹纹时,即可找平、压实,宜在砂浆(细石碎)初凝前抹平、压实。砂浆的稠度应控制在7cm左右。(6)养护:找平层抹平压实后,常温时在24h后浇水养护,养护时间一般不小于7d,干燥后即可进行防水层施工。3.3防水层(SBS防水卷材6mm厚)3.3.1作业条件(1)卷材及胶结材料的质量、技术性能必须符合设计和施工验收规范的要求。(2)材料进场后,

5、应按规定抽样复验,合格后方可使用;严禁使用不合格产品。(3)铺贴防水层的基层表面必须清洁、平整、坚实、干燥,并不得有空鼓和起砂开裂等现象。(4)采用排气管(孔)保证屋面的排气。屋面有保温时宜在找平层上留设排气槽;排气道要纵横贯通不得堵塞并留出排气管(孔),其数量应根据基层潮湿的程度和屋面构造而定,以每3611)2留一个排气管(孔)为宜(具体位置根据工程实际情况留设),同时要做好防水措施屋面找平层的坡度应符合设计和施工验收规范要求,并不得有积水现象。(6)所有穿过屋面的管道、预埋件、吊钩、拖拉绳、吊架子钩等应在防水层施工前做好基层处理。(7)屋面阴阳角、排气管、女儿墙、檐沟,天井侧壁、等处,应抹

6、成半径为10015Omm的圆弧,并加设防水卷材附加层。3.3.2施工方法(1)施工顺序:防水层施工时,应按规范规定先做好节点、附加层和屋面排水比较集中部位(如:屋面及水落口连接处、天沟、檐沟、檐口、屋面转角处、排气洞及伸出屋面管道、阴阳角等特殊部位)的处理,然后由屋面最低标高处向上施工。(2)卷材铺设方法采用热熔满铺法。施工时必须注意:距屋面周边800内的防水层应满粘,保证防水层四周及基层粘结牢固,卷材及卷材之间应满粘,保证搭接严密。(3)卷材铺贴方向应符合下列规定:屋面坡度小于3%时,卷材宜平行屋脊铺贴;应顺天沟、落水口处由低向高逐条铺贴。(4)卷材定位完重新卷好,点燃喷灯烘烤卷材底面及基层

7、接触处,火焰及卷材之间的距离宜为0.5米,能保证卷材表面温度达到200C230C使其熔化为宜,调节好火焰的大小和卷材滚动的速度使卷材表面熔化后及基层很好地粘结。不得过分加热或烧穿卷材。(5)铺贴卷材采用搭接法时,上下层及相邻两幅卷材的搭接缝应错开。热熔满铺法改性沥青防水卷材的搭接宽度应符合以下规定:长边搭接不小于80mm,短边搭接不小于80mm,相邻两幅卷材短边搭接错开应不小于500mmo(6)卷材铺贴应平整顺直,避免扭曲、过分拉紧和皱折。基层及卷材排气要充分,向横向两侧排气后方可用辐子压平粘实,不允许有翘边、脱层现象。防水层不得有裂纹、脱皮、流淌、鼓泡、露胎体和皱皮等现象,厚度应符合设计要求

8、。(7)檐口:檐口端头的卷材裁齐后压入凹槽内,然后将凹槽用密封材料嵌填密实。天沟、檐沟卷材铺设前,应先对水落口进行密封处理。水落口杯及竖管承插口的连接处应用密封材料嵌填密实,防止该部位在暴雨时产生倒水现象,水落口周围50Omnl范围内用防水涂料或密封材料涂封作为附加层,水落口杯及基层接触处应留宽20mm.深20mm的凹槽,嵌填密封材料。天沟转角处应先用密封材料涂封,每边宽度不少于30mm,干燥后再铺一层卷材作为附加层。铺设时从沟底开始,顺天沟从水落口向分水岭方向铺贴,如有纵向搭接缝,必须用密封材料封口。铺至水落口的卷材附加层应深入水落口内5Omnb大面铺贴的卷材应深入水落口内100rnm,并用

9、密封材料封口,同时上面的水泥砂浆应压进来。(8)热熔封边:卷材搭接处用喷灯烘烤,火焰方向及施工人员前进方向相反,卷材接缝部位必须溢出热熔的改性沥青胶,烘烤熔化后用封边工具抹平。封边要求平滑无针眼。(9)泛水卷材铺贴前,应先进行试铺,将立面卷材长度留足,先铺贴平面卷材至转角处,然后从下向上铺贴立面卷材。卷材铺贴完成后,将端头裁齐,若采用预留凹槽收头,将端头全部压入凹槽内,用压条钉压固定,再用密封材料封严,最后用水泥砂浆抹封凹槽,如无法预留凹槽,应先用带垫片钉子或金属压条钉压作盖板,盖板及立墙间用密封材料封固。其他部位应严格按规范规定做好防水卷材的收头处理。立面部位采用带砂的卷材铺贴,有利于抹灰。

10、(IO)严禁在雨天施工,五级风及其以上时不得施工,施工中途下雨时,应做好已铺卷材四周的防护工作。(11)应做好分项工程的交接检查,未经检查验收,不得进行后续施工。每一道防水层完成后,应由质检员进行专项检查,合格后方可进行下一道防水层的施工,并做好隐蔽工程验收记录。(12)检验屋面有无渗漏和积水、排水系统是否通畅,可在雨后或持续淋水2h后进行。有可能作蓄水检验的屋面宜作蓄水检验,其蓄水时间不宜小于24小时,并做好记录。3. 3.3质量标准卷材防水层所用卷材及其配套材料,必须符合设计要求。卷材防水层不得有渗漏或积水现象。卷材防水层在天沟、檐口、水落口、泛水、和伸出屋面管道的防水构造,必须符合设计要

11、求。1 .4保温层(50、60、70厚挤塑板)3 .4.1作业条件(1)基层应平整、干燥和干净,并经验收合格后方可进行保温层的施工。(2)穿过屋面的管根部位,应做好细部处理。(3)材料的运输、存放应注意防潮,防止破损和污染。3.4.2操作工艺(1)应先将基层清理干净,保温板块应铺平垫稳。(2)粘贴的板块保温材料应贴严、粘牢。使用保温板专用胶每立方米保温板需耗用7.5kg。保温板铺完后,应采取保护措施,做好成品保护工作。(3)水落口周围直径50Omm范围内坡度不应小于5%,以满足规范规定的排水坡度要求。3.4.3质量标准保温板应紧贴(靠)基层,铺平垫稳,拼缝严密,找坡正确。板状保温材料的保温层厚

12、度的允许偏差为2mmo3.5细石砂保护层平屋面细石碎保护层施工前,应将挤塑板表面清扫干净,检查挤塑板平整度、排水坡度和完整性,支设好分格缝的木条,根据工程实际情况,分格缝规格为2000X3000,外围分格缝距女儿墙边及斜屋面阴角为300,缝宽为30,厚度为细石碎保护层厚度(35厚)。同时,钢筋网片应符合设计要求,中4200双向钢筋网,双向钢筋网片,采用成品钢筋网片,规格为2000X3000,其位置已居中偏上为宜,保护层不小于10mm.钢筋要调直,不得有弯曲,锈蚀、沾油污。同时,钢筋网应在分格缝处断开,一个分格内的碎应尽可能连续浇筑,不得留施工缝,振捣采用铁辐滚压或人工拍实,不宜采用机械振捣,以

13、免破坏防水层,碎浇筑时宜边插捣边滚压直至密实和表面泛浆,泛浆后用铁抹子压实抹平,并要保证保护层的设计厚度和排水坡度。铺设、振动、滚压碎时必须保证钢筋间距及位置得准确。碎收水初凝后,及时取出分格缝条,用铁抹子第二次压实抹光,并及时修补分格缝的缺损部分,做到平直整齐,待碎终凝前进行第三次压实抹光,要求做到表面平光,不起砂、起皮无抹板压痕位置,抹压时,不得撒干水泥。待碎终凝后,必须立即进行养护,用草袋、锯末覆盖后浇水养护,养护时间不少于14天,养护期间保证覆盖材料的湿润,并禁止闲人上屋面踩踏或在上继续施工。分格缝用油膏嵌缝。3.6平瓦屋面3.6.1施工准备工作(1)顺水条、挂瓦条的施工要求先将30X

14、35木顺水条用7Cm钢钉钉在防水层上,钢钉间距300,顺水条的间距60Omm。顺水条固定后,在顺水条侧面、水平面满刷聚氨脂,自顺水条侧面每边5cm范围均刷聚氨脂。顺水条上铺钉木挂瓦条。挂瓦条的间距为200。檐口第一根挂瓦条,要保证瓦头出檐(或出封檐板)外50-70mm,上下排平瓦的瓦头和瓦屋的搭扣长度50-70mm,屋脊处的两个坡面上最上两根挂瓦条,要保证挂瓦后,两个瓦屋的间距在搭盖脊瓦时,脊瓦搭接瓦尾的宽度每边不小于40mm。挂瓦条断面为30X25,长度一般不小于楝条间距,挂瓦条必须平直(特别要保证挂瓦条上边口的平直),钉挂瓦条时,要随时校核挂瓦条间距尺寸的一致,为保证尺寸准确,可在一个坡面

15、两端,准确量出瓦条间距,通长拉线钉挂瓦条。顺水条、挂瓦条刷沥青油防腐。3.6.2平瓦屋面施工平瓦屋面的施工工艺:清理基层一一钉顺水条一一钉挂瓦条一一铺瓦一一检查验收一一淋水试验。平瓦屋面的施工要求:屋面,檐口瓦:挂瓦次序从檐口由下到上,自左向右方向进行,檐口瓦要挑出檐口507Omnb瓦后爪均应挂在挂瓦条上,及左边、下边两块瓦落槽密合,随时注意瓦面、瓦楞垂直,不符合质量要求的瓦不能铺挂。为保证瓦的平整顺直,应从屋脊拉一斜线到檐口,即斜线对准屋脊第一张瓦的右下脚,顺次及第二排的第二张瓦,第三排的第三张瓦,直到檐口瓦的右下角,都在一直线上,然后由下到上依次逐张铺挂,可以达到瓦沟顺直,整齐美观。平瓦用3cm不锈钢木螺丝固定在挂瓦条上。瓦的搭接应顺主导风向,以防漏水。檐口瓦应铺成一条直线,天沟处的瓦要根据宽度及斜度弹线锯料。整坡瓦要平整,排列横平竖直,无翘角和张口现象。上部第一排瓦及下部第一排瓦,安装时为使施工质量更安全可靠,分别用水泥砂浆粘贴。斜脊,斜沟瓦:先将整瓦(或选择可用的缺边瓦)挂上,沟边要求搭盖宽度不小于15Omnb弹出墨线,编好号码,将多余的瓦面砍去(最好用钢锯锯掉,保证锯边平直),然后按号码次序挂上,斜脊处的平瓦边按上述方法挂上,保证脊瓦搭接平瓦每边不小于40mm。斜脊、斜沟处地平瓦要保证使用部分的瓦面器具。脊瓦

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
