车库后浇带专项施工方案.docx

上传人:p** 文档编号:1026016 上传时间:2024-06-15 格式:DOCX 页数:3 大小:9.85KB
下载 相关 举报
车库后浇带专项施工方案.docx_第1页
第1页 / 共3页
车库后浇带专项施工方案.docx_第2页
第2页 / 共3页
车库后浇带专项施工方案.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《车库后浇带专项施工方案.docx》由会员分享,可在线阅读,更多相关《车库后浇带专项施工方案.docx(3页珍藏版)》请在第壹文秘上搜索。

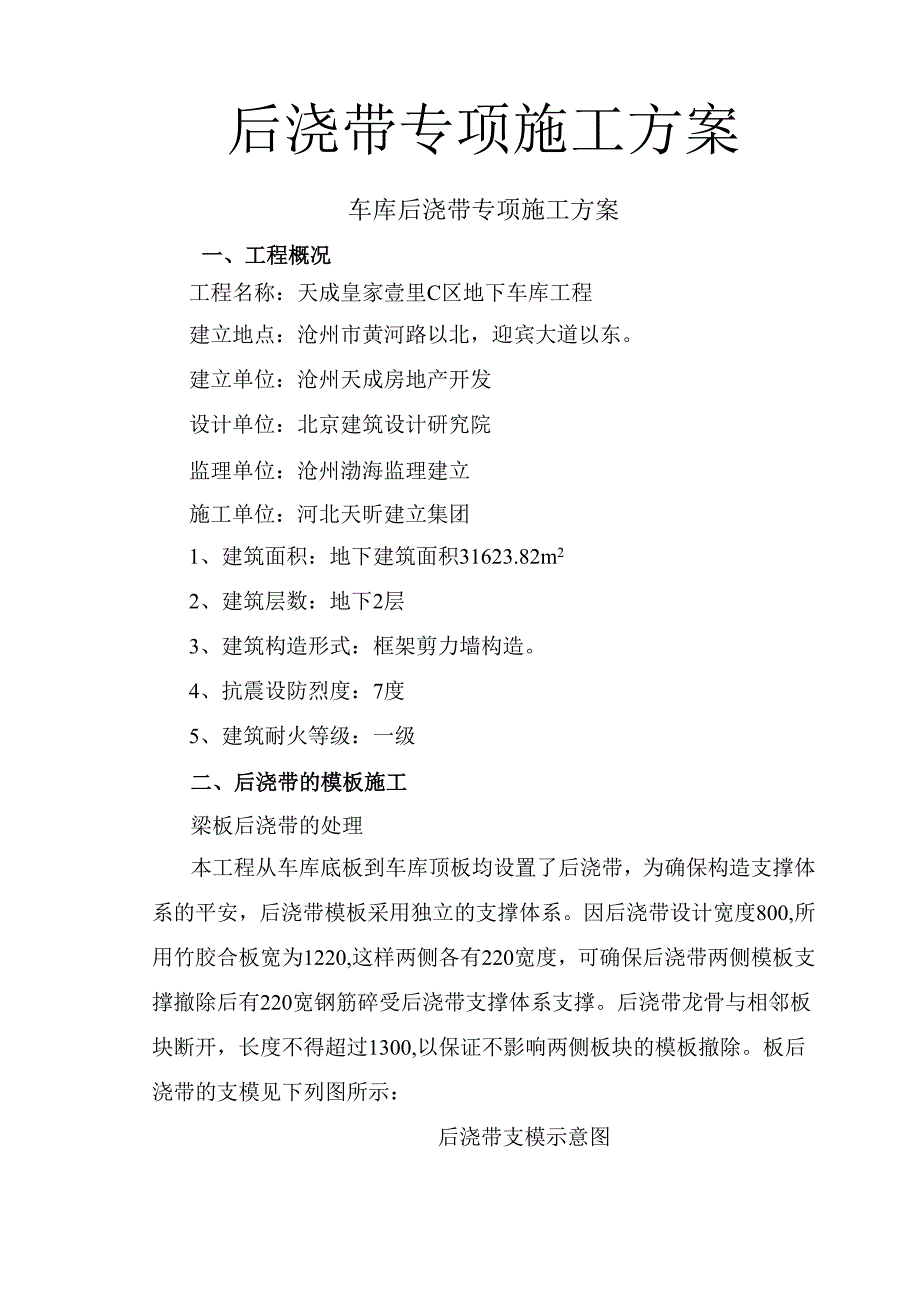

1、后浇带专项施工方案车库后浇带专项施工方案一、工程概况工程名称:天成皇家壹里C区地下车库工程建立地点:沧州市黄河路以北,迎宾大道以东。建立单位:沧州天成房地产开发设计单位:北京建筑设计研究院监理单位:沧州渤海监理建立施工单位:河北天昕建立集团1、建筑面积:地下建筑面积31623.82m22、建筑层数:地下2层3、建筑构造形式:框架剪力墙构造。4、抗震设防烈度:7度5、建筑耐火等级:一级二、后浇带的模板施工梁板后浇带的处理本工程从车库底板到车库顶板均设置了后浇带,为确保构造支撑体系的平安,后浇带模板采用独立的支撑体系。因后浇带设计宽度800,所用竹胶合板宽为1220,这样两侧各有220宽度,可确保

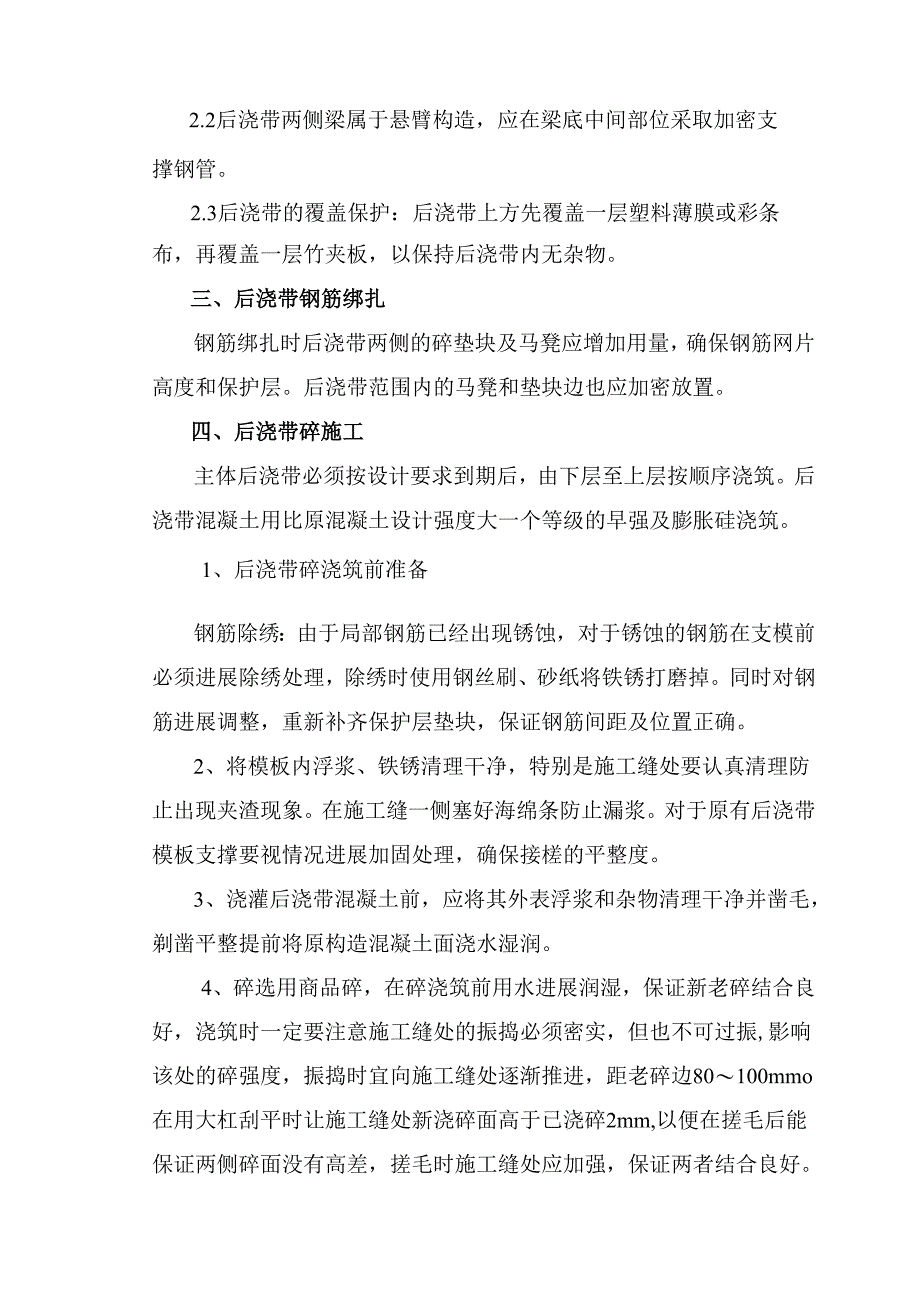

2、后浇带两侧模板支撑撤除后有220宽钢筋碎受后浇带支撑体系支撑。后浇带龙骨与相邻板块断开,长度不得超过1300,以保证不影响两侧板块的模板撤除。板后浇带的支模见下列图所示:后浇带支模示意图2.2后浇带两侧梁属于悬臂构造,应在梁底中间部位采取加密支撑钢管。2.3后浇带的覆盖保护:后浇带上方先覆盖一层塑料薄膜或彩条布,再覆盖一层竹夹板,以保持后浇带内无杂物。三、后浇带钢筋绑扎钢筋绑扎时后浇带两侧的碎垫块及马凳应增加用量,确保钢筋网片高度和保护层。后浇带范围内的马凳和垫块边也应加密放置。四、后浇带碎施工主体后浇带必须按设计要求到期后,由下层至上层按顺序浇筑。后浇带混凝土用比原混凝土设计强度大一个等级的

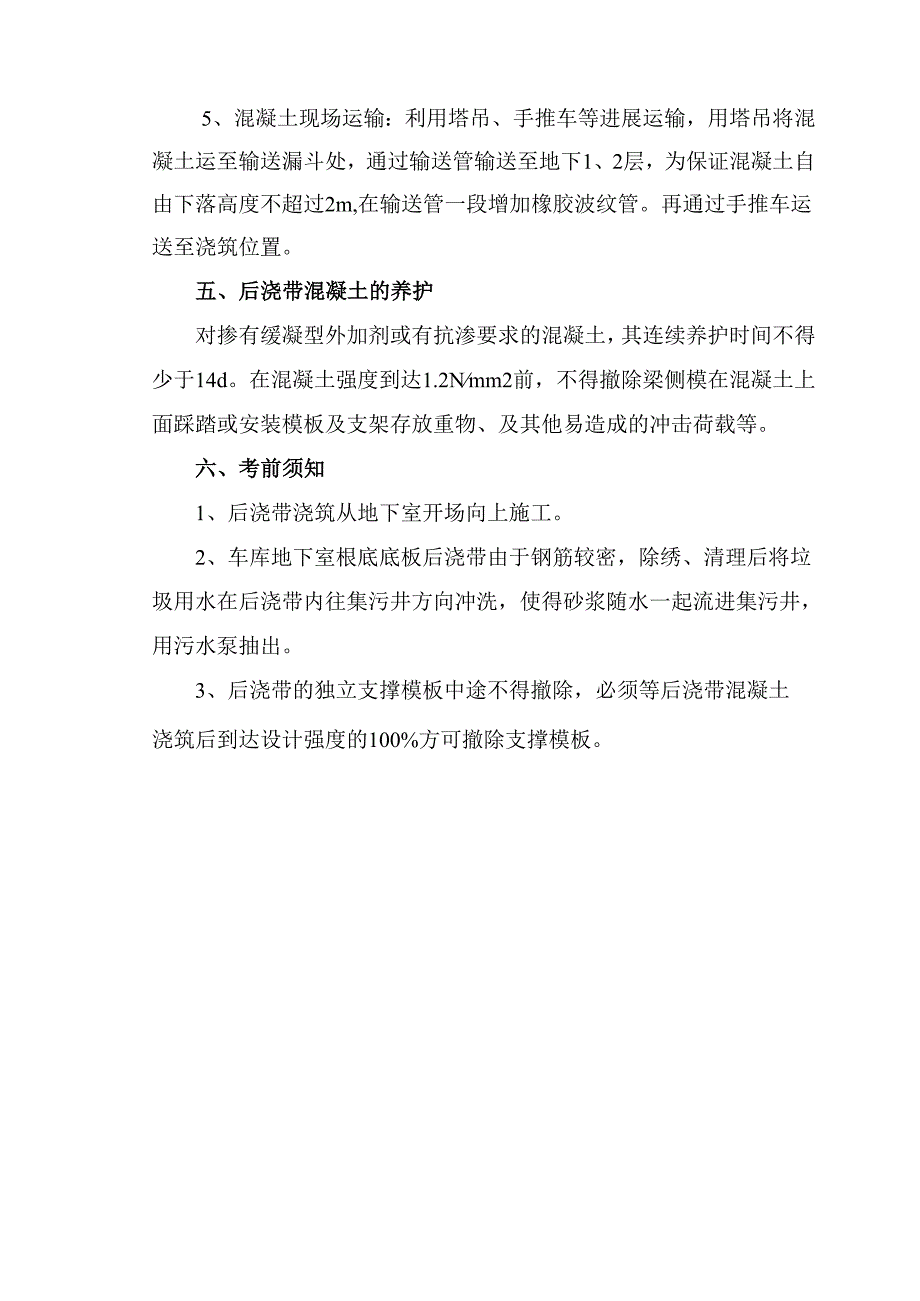

3、早强及膨胀硅浇筑。1、后浇带碎浇筑前准备钢筋除绣:由于局部钢筋已经出现锈蚀,对于锈蚀的钢筋在支模前必须进展除绣处理,除绣时使用钢丝刷、砂纸将铁锈打磨掉。同时对钢筋进展调整,重新补齐保护层垫块,保证钢筋间距及位置正确。2、将模板内浮浆、铁锈清理干净,特别是施工缝处要认真清理防止出现夹渣现象。在施工缝一侧塞好海绵条防止漏浆。对于原有后浇带模板支撑要视情况进展加固处理,确保接槎的平整度。3、浇灌后浇带混凝土前,应将其外表浮浆和杂物清理干净并凿毛,剃凿平整提前将原构造混凝土面浇水湿润。4、碎选用商品碎,在碎浇筑前用水进展润湿,保证新老碎结合良好,浇筑时一定要注意施工缝处的振捣必须密实,但也不可过振,影

4、响该处的碎强度,振捣时宜向施工缝处逐渐推进,距老碎边80100mmo在用大杠刮平时让施工缝处新浇碎面高于已浇碎2mm,以便在搓毛后能保证两侧碎面没有高差,搓毛时施工缝处应加强,保证两者结合良好。5、混凝土现场运输:利用塔吊、手推车等进展运输,用塔吊将混凝土运至输送漏斗处,通过输送管输送至地下1、2层,为保证混凝土自由下落高度不超过2m,在输送管一段增加橡胶波纹管。再通过手推车运送至浇筑位置。五、后浇带混凝土的养护对掺有缓凝型外加剂或有抗渗要求的混凝土,其连续养护时间不得少于14d。在混凝土强度到达1.2Nmm2前,不得撤除梁侧模在混凝土上面踩踏或安装模板及支架存放重物、及其他易造成的冲击荷载等。六、考前须知1、后浇带浇筑从地下室开场向上施工。2、车库地下室根底底板后浇带由于钢筋较密,除绣、清理后将垃圾用水在后浇带内往集污井方向冲洗,使得砂浆随水一起流进集污井,用污水泵抽出。3、后浇带的独立支撑模板中途不得撤除,必须等后浇带混凝土浇筑后到达设计强度的100%方可撤除支撑模板。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
