施工组织设计、施工方案审查记录.docx

上传人:p** 文档编号:1029548 上传时间:2024-06-15 格式:DOCX 页数:4 大小:14.52KB
下载 相关 举报
施工组织设计、施工方案审查记录.docx_第1页
第1页 / 共4页
施工组织设计、施工方案审查记录.docx_第2页
第2页 / 共4页
施工组织设计、施工方案审查记录.docx_第3页
第3页 / 共4页
施工组织设计、施工方案审查记录.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《施工组织设计、施工方案审查记录.docx》由会员分享,可在线阅读,更多相关《施工组织设计、施工方案审查记录.docx(4页珍藏版)》请在第壹文秘上搜索。

1、施工组织设计/施工方案审查记录根据江苏省建设工程监理现场用表(第六版修订版)的要求,对于施工组织设计和专项施工方案,专业监理工程师应提出具体的审查意见,并留下书面审查记录。根据此规定,综合法规、规范的要求,编制施工组织设计/施工方案审查记录表,供专业监理工程师使用。一、本表的编制依据1、危大工程的管理规定。例如:危险性较大的分部分项工程安全管理规定,中华人民共和国住房和城乡建设部令第37号;江苏省房屋建筑和市政基础设施工程危险性较大的分部分项工程安全管理实施细则(2019版),苏建质安(2019)378号。2、各专业规范。例如:施工现场临时用电安全技术规范JGJ46-2005,建筑施工塔式起重

2、机安装、使用、拆卸安全技术规程JGJ196-2010,等等。3、建筑施工组织设计规范GB/T50502-2009O二、部分专项施工方案需要按有关规定要求,组织专家论证。专家论证前、后,均需要报监理审查。专家论证前,监理审查的重点,是看专项施工方案是否符合工程合同、设计及现场实际情况,专家论证后,监理审查的重点,是看专项施工方案是否根据专家论证会提出的意见逐条修改。这两次审查的内容,与不需要专家论证的方案审查内容,是不一样的。因此,审查记录表也分为专家论证前、专家论证后、不需要专家论证,三张表格。专业监理工程师应根据所审查方案的情况,分别选用。三、表格空间有限,如果审查中发现的问题比较多,表格中

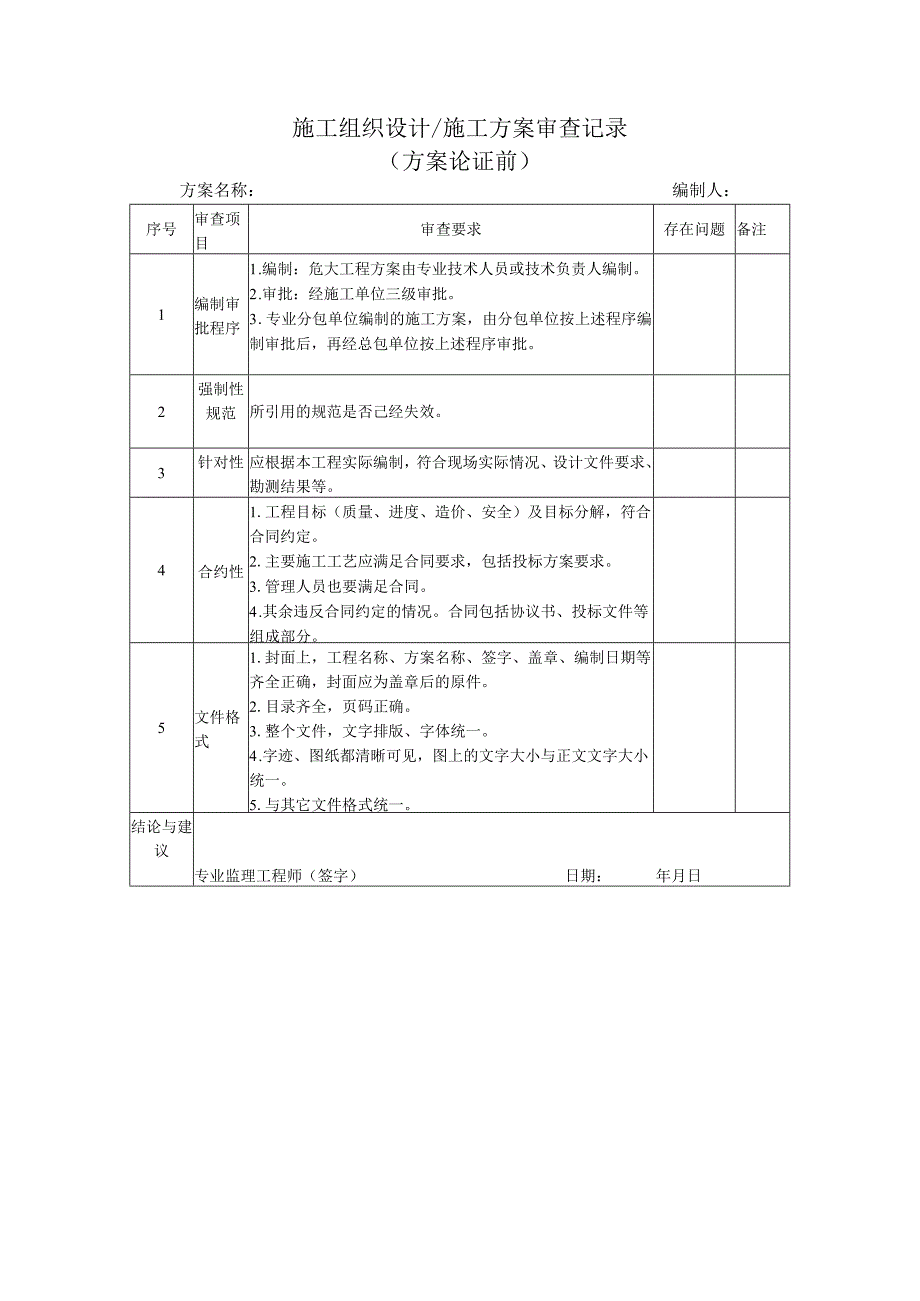

3、填写不下,可以在表格后附页,把意见填写在附页上。四、.此表应附在报审表B.0.1后,作为监理审查记录,保存、归档。总监理工程师在审核施工组织设计/施工方案时,应首先核对本表中的内容,确认专业监理工程师的审查意见。附表见后。施工组织设计/施工方案审查记录(方案论证前)方案名称:编制人:序号审查项目审查要求存在问题备注1编制审批程序1 .编制:危大工程方案由专业技术人员或技术负责人编制。2 .审批:经施工单位三级审批。3 .专业分包单位编制的施工方案,由分包单位按上述程序编制审批后,再经总包单位按上述程序审批。2强制性规范所引用的规范是否己经失效。3针对性应根据本工程实际编制,符合现场实际情况、设

4、计文件要求、勘测结果等。4合约性1 .工程目标(质量、进度、造价、安全)及目标分解,符合合同约定。2 .主要施工工艺应满足合同要求,包括投标方案要求。3 .管理人员也要满足合同。4 .其余违反合同约定的情况。合同包括协议书、投标文件等组成部分。5文件格式1 .封面上,工程名称、方案名称、签字、盖章、编制日期等齐全正确,封面应为盖章后的原件。2 .目录齐全,页码正确。3 .整个文件,文字排版、字体统一。4 .字迹、图纸都清晰可见,图上的文字大小与正文文字大小统一。5 .与其它文件格式统一。结论与建议专业监理工程师(签字)日期:年月日施工组织设计/施工方案审查记录(方案论证后)名称:编制人:序号专

5、家论证会意见施工方案修改情况页码1234567结论与建议专业监理工程师(签字)日期:年月日注:本表可根据专家论证会提出的意见情况而调整。施工组织设计/施工方案审查记录(无须方案论证)名称:编制人:序号审查项目审查要求存在问题备注1编制审批程序1 .编制人:施工组织设计为项目负责人,临时用电方案为电气技术人员,其余为专业技术人员或技术负责人。2 .施工组织设计、临时用电方案、危大工程方案,经三级审批。超过一定规模的危大工程,组织专家论证。一般方案由项目技术负责人审批。3 .专业分包单位编制的施工方案,由分包单位按上述程序编制审批后,再经总包单位按上述程序审批。2强制性规范1 .所引用的规范的适用

6、性、有效性。2 .施工组织设计、施工方案中,是否存在违反强制性标准的情况。3针对性应根据本工程实际编制,符合现场实际情况、设计文件要求、勘测结果等。4合约性1 .工程目标(质量、进度、造价、安全)及目标分解,符合合同约定。2 .主要施工工艺应满足合同要求,包括投标方案要求。3 .管理人员也要满足合同。4 .其余违反合同约定的情况。合同包括协议书、投标文件等组成部分。5齐全性1 .内容应满足指导施工的需求。2 .危大工程方案内容应符合江苏省【2019】378号文要求。3 .方案内容符合相应专业规范要求。4 .内容符合GB/T50502-2009要求。5 .配备了必要的平面图、立面图、大样图、流程图,以指导施工。6 .保证措施等相关内容齐全。6可操作性施工组织设计、施工方案经济合理,具备可操作性。7文件格式1 .封面上,工程名称、方案名称、签字、盖章、编制日期等齐全正确,封面应为盖章后的原件。2 .目录齐全,页码正确。3 .整个文件,文字排版、字体统一。4 .字迹、图纸都清晰可见,图上的文字大小与正文文字大小统一。5 .与其它文件格式统一。结论与建议专业监理工程师(签字)日期:年月日

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
