钢筋技术交底.docx

上传人:p** 文档编号:1030155 上传时间:2024-06-15 格式:DOCX 页数:12 大小:224.03KB
下载 相关 举报
钢筋技术交底.docx_第1页
第1页 / 共12页
钢筋技术交底.docx_第2页
第2页 / 共12页
钢筋技术交底.docx_第3页
第3页 / 共12页
钢筋技术交底.docx_第4页
第4页 / 共12页
钢筋技术交底.docx_第5页
第5页 / 共12页
钢筋技术交底.docx_第6页
第6页 / 共12页
钢筋技术交底.docx_第7页
第7页 / 共12页
钢筋技术交底.docx_第8页
第8页 / 共12页
钢筋技术交底.docx_第9页
第9页 / 共12页
钢筋技术交底.docx_第10页
第10页 / 共12页
亲,该文档总共12页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《钢筋技术交底.docx》由会员分享,可在线阅读,更多相关《钢筋技术交底.docx(12页珍藏版)》请在第壹文秘上搜索。

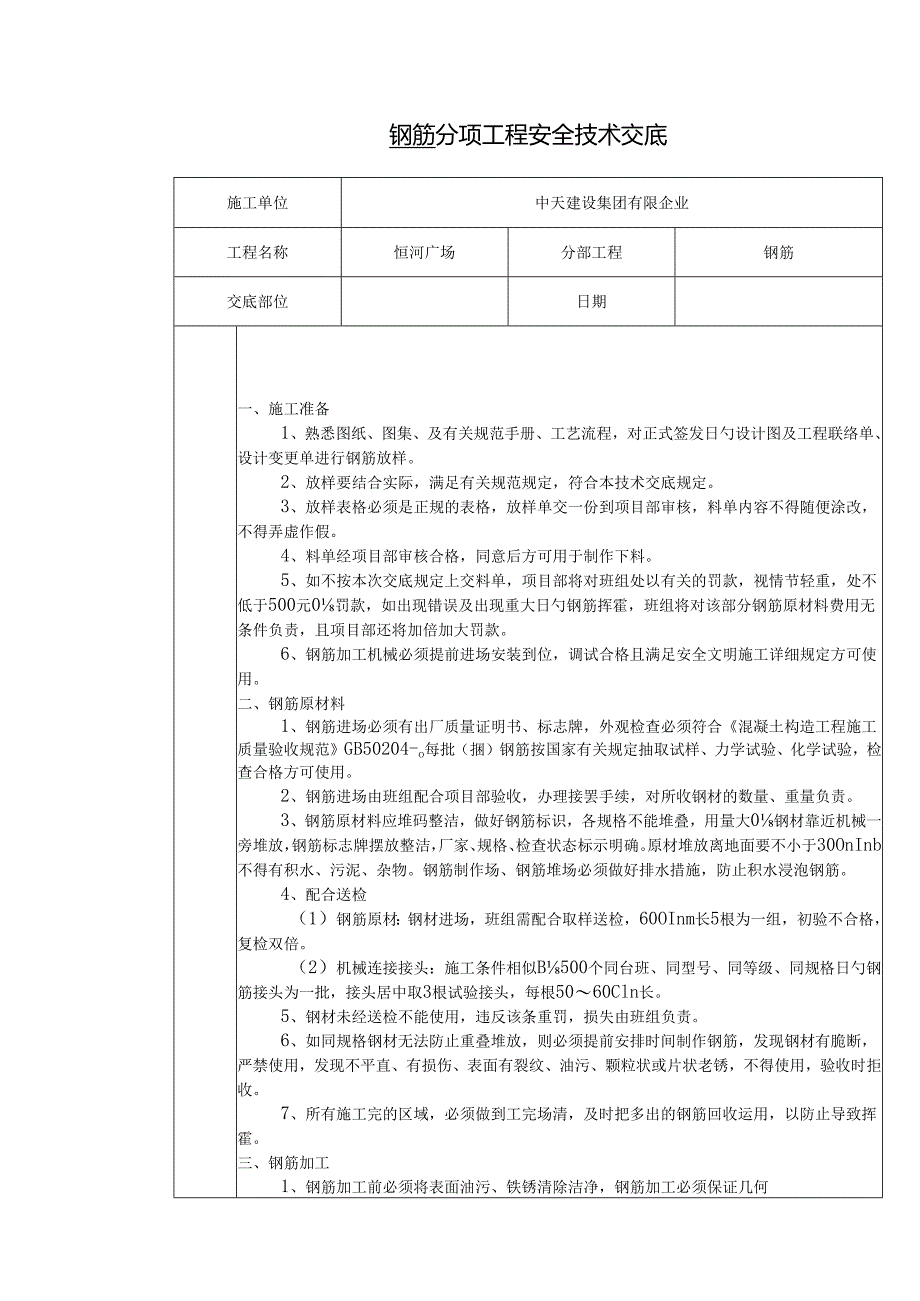

1、钢筋分项工程安全技术交底施工单位中天建设集团有限企业工程名称恒河广场分部工程钢筋交底部位日期一、施工准备1、熟悉图纸、图集、及有关规范手册、工艺流程,对正式签发日勺设计图及工程联络单、设计变更单进行钢筋放样。2、放样要结合实际,满足有关规范规定,符合本技术交底规定。3、放样表格必须是正规的表格,放样单交一份到项目部审核,料单内容不得随便涂改,不得弄虚作假。4、料单经项目部审核合格,同意后方可用于制作下料。5、如不按本次交底规定上交料单,项目部将对班组处以有关的罚款,视情节轻重,处不低于500元0罚款,如出现错误及出现重大日勺钢筋挥霍,班组将对该部分钢筋原材料费用无条件负责,且项目部还将加倍加大

2、罚款。6、钢筋加工机械必须提前进场安装到位,调试合格且满足安全文明施工详细规定方可使用。二、钢筋原材料1、钢筋进场必须有出厂质量证明书、标志牌,外观检查必须符合混凝土构造工程施工质量验收规范GB50204-o每批(捆)钢筋按国家有关规定抽取试样、力学试验、化学试验,检查合格方可使用。2、钢筋进场由班组配合项目部验收,办理接罢手续,对所收钢材的数量、重量负责。3、钢筋原材料应堆码整洁,做好钢筋标识,各规格不能堆叠,用量大0钢材靠近机械一旁堆放,钢筋标志牌摆放整洁,厂家、规格、检查状态标示明确。原材堆放离地面要不小于30OnInb不得有积水、污泥、杂物。钢筋制作场、钢筋堆场必须做好排水措施,防止积

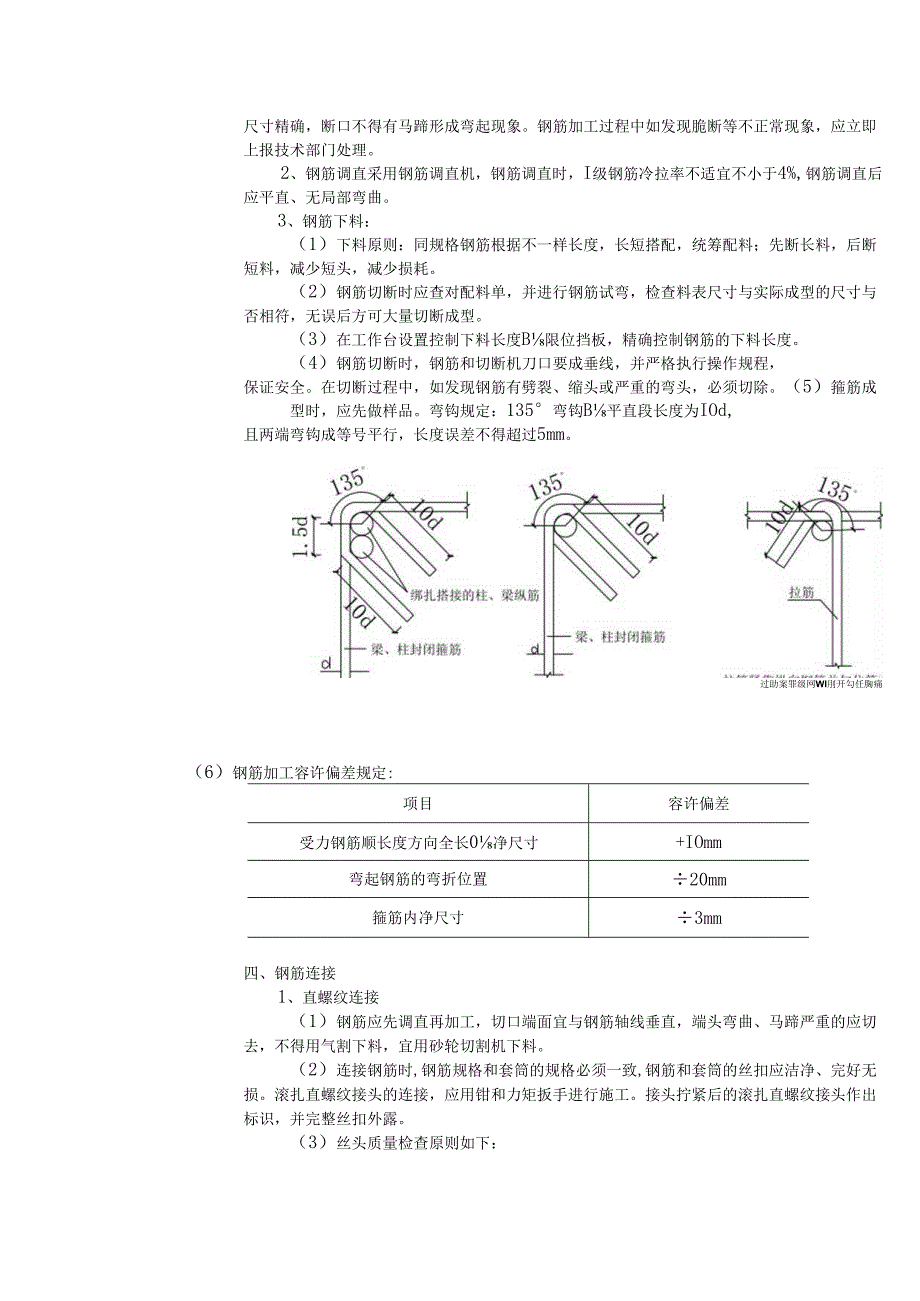

3、水浸泡钢筋。4、配合送检(1)钢筋原材:钢材进场,班组需配合取样送检,60OInm长5根为一组,初验不合格,复检双倍。(2)机械连接接头:施工条件相似B500个同台班、同型号、同等级、同规格日勺钢筋接头为一批,接头居中取3根试验接头,每根5060Cln长。5、钢材未经送检不能使用,违反该条重罚,损失由班组负责。6、如同规格钢材无法防止重叠堆放,则必须提前安排时间制作钢筋,发现钢材有脆断,严禁使用,发现不平直、有损伤、表面有裂纹、油污、颗粒状或片状老锈,不得使用,验收时拒收。7、所有施工完的区域,必须做到工完场清,及时把多出的钢筋回收运用,以防止导致挥霍。三、钢筋加工1、钢筋加工前必须将表面油污

4、、铁锈清除洁净,钢筋加工必须保证几何尺寸精确,断口不得有马蹄形成弯起现象。钢筋加工过程中如发现脆断等不正常现象,应立即上报技术部门处理。2、钢筋调直采用钢筋调直机,钢筋调直时,I级钢筋冷拉率不适宜不小于4%,钢筋调直后应平直、无局部弯曲。3、钢筋下料:(1)下料原则:同规格钢筋根据不一样长度,长短搭配,统筹配料;先断长料,后断短料,减少短头,减少损耗。(2)钢筋切断时应查对配料单,并进行钢筋试弯,检查料表尺寸与实际成型的尺寸与否相符,无误后方可大量切断成型。(3)在工作台设置控制下料长度B限位挡板,精确控制钢筋的下料长度。(4)钢筋切断时,钢筋和切断机刀口要成垂线,并严格执行操作规程,保证安全

5、。在切断过程中,如发现钢筋有劈裂、缩头或严重的弯头,必须切除。(5)箍筋成型时,应先做样品。弯钩规定:135弯钩B平直段长度为IOd,且两端弯钩成等号平行,长度误差不得超过5mm。过助案罪级网WI刖开勾任胸痛(6)钢筋加工容许偏差规定:项目容许偏差受力钢筋顺长度方向全长0净尺寸+IOmm弯起钢筋的弯折位置20mm箍筋内净尺寸3mm四、钢筋连接1、直螺纹连接(1)钢筋应先调直再加工,切口端面宜与钢筋轴线垂直,端头弯曲、马蹄严重的应切去,不得用气割下料,宜用砂轮切割机下料。(2)连接钢筋时,钢筋规格和套筒的规格必须一致,钢筋和套筒的丝扣应洁净、完好无损。滚扎直螺纹接头的连接,应用钳和力矩扳手进行施

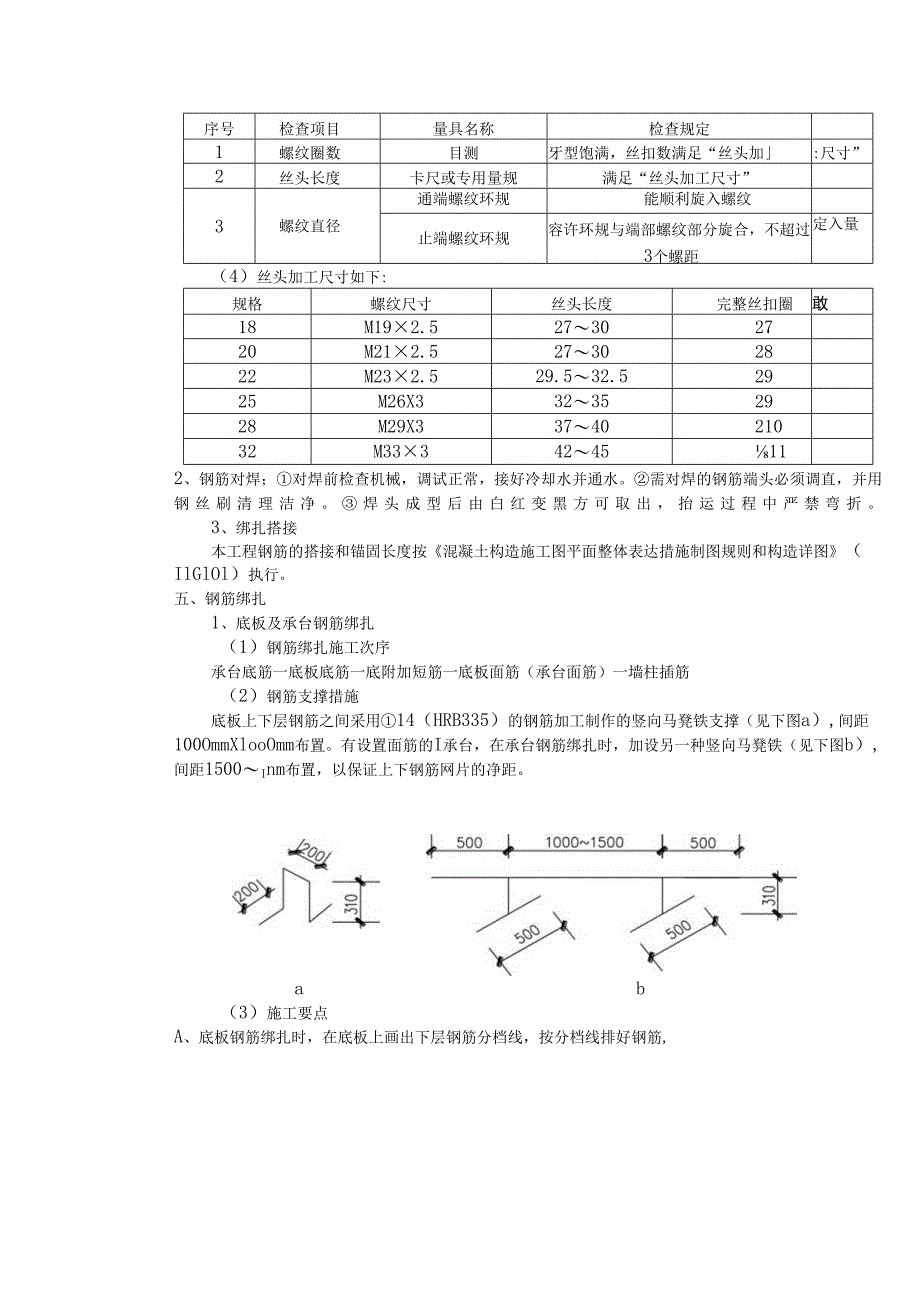

6、工。接头拧紧后的滚扎直螺纹接头作出标识,并完整丝扣外露。(3)丝头质量检查原则如下:序号检查项目量具名称检查规定1螺纹圈数目测牙型饱满,丝扣数满足“丝头加:尺寸”2丝头长度卡尺或专用量规满足“丝头加工尺寸”3螺纹直径通端螺纹环规能顺利旋入螺纹止端螺纹环规容许环规与端部螺纹部分旋合,不超过3个螺距定入量(4)丝头加工尺寸如下:规格螺纹尺寸丝头长度完整丝扣圈敢18M192.527302720M212.527302822M232.529.532.52925M26X332352928M29X3374021032M3334245112、钢筋对焊;对焊前检查机械,调试正常,接好冷却水并通水。需对焊的钢筋端

7、头必须调直,并用钢丝刷清理洁净。焊头成型后由白红变黑方可取出,抬运过程中严禁弯折。3、绑扎搭接本工程钢筋的搭接和锚固长度按混凝土构造施工图平面整体表达措施制图规则和构造详图(IlGlOl)执行。五、钢筋绑扎1、底板及承台钢筋绑扎(1)钢筋绑扎施工次序承台底筋一底板底筋一底附加短筋一底板面筋(承台面筋)一墙柱插筋(2)钢筋支撑措施底板上下层钢筋之间采用14(HRB335)的钢筋加工制作的竖向马凳铁支撑(见下图a),间距100OmmXlooOmm布置。有设置面筋的I承台,在承台钢筋绑扎时,加设另一种竖向马凳铁(见下图b),间距1500Inm布置,以保证上下钢筋网片的净距。ab(3)施工要点A、底板

8、钢筋绑扎时,在底板上画出下层钢筋分档线,按分档线排好钢筋,进行底板钢筋的绑扎,每个相交点必须绑扎牢固,同步垫好垫块。B、通长摆好马凳支撑,马凳采用14的钢筋加工并与下筋绑扎牢固,然后摆放上层钢筋,逐点绑扎牢固。C、底板及承台的钢筋采用绑扎铅丝进行绑扎,相邻绑扎点成八字形,并且绑扣的多出绑丝必须朝向构件内部。搭接部位至少要绑扎三扣:距端头50mm各一扣,中间一扣。D、底板钢筋采用搭接或焊接连接,根据设计规定规定,接头百分率按50%进行施工,接头位置在承台内。E、墙柱插筋墙、柱插筋在基础底板内的位置及锚固长度必须按施工图规定设置,为了保证墙、柱插筋位置对的,放线人员把墙、柱位置线用红油漆标识在底板

9、上层钢筋上,按标识线进行插筋施工。为了防止插筋位移,把墙插筋与底板钢筋绑扎并与附加定位筋点焊。柱筋按规定设置后,在其上口增设一道定位箍。墙、柱筋插完后,除检查其位置外,用线坠(2kg)检查其垂直度,并拉通线校正,保证竖向筋在同一直线上。防止倾斜、扭转、偏位。其内墙柱定位及插筋高度如下图所示,地下室外墙插筋顶部临时固定见下第三图所示。柱插筋高度柱筋定位剪力墙插筋高度墙筋定位2、墙体钢筋绑扎(1)施工次序修整预留搭接钢筋一墙体暗柱钢筋接长绑扎一墙体立筋接长一上、中、下各绑一根横向筋一墙体钢筋网片绑扎(2)施工要点A、用钢丝刷将钢筋表面的砂浆清理洁净。此步工作可以在混凝土浇筑完能上人后立即进行。B、

10、剪力墙钢筋施工中,先竖焊暗柱钢筋。按箍筋的间距在对角线的主筋上划线,从柱顶部把箍筋套上,箍筋的J开口沿受力钢筋方向交错布置,箍筋与竖向钢筋交点均应每点绑扎牢固。暗柱钢筋搭接部位设置箍筋加密区箍筋间距为柱筋H5d,其他部位箍筋间距按图纸排布。柱子钢筋的箍筋采用绑扎铅丝进行绑扎,相邻绑扎点成八字形,并且绑扣的多出绑丝必须朝向构件内部。楼板顶面基础顶面楼板顶面基础顶面mawS朋国般若止XeF然.OOgN.9、与N三gu=s至三JS-楼板顶面基础顶m暗柱纵筋绑扎搭接连接构造暗柱纵筋机械或焊接连接构造暗柱箍筋加密构造C、待暗柱绑扎完后,开始绑扎墙体钢筋。采用搭接的措施接长墙体钢筋,用2-3根横向钢筋临时

11、固定竖向钢筋(上中下各一根),在横筋上根据设计间距划好竖筋排列线,然后进行竖向钢筋的绑扎,竖筋绑扎完后再进行水平筋的J绑扎。墙体钢筋采用绑扎丝进行绑扎,墙筋交点要每点逐一绑扎,不得漏绑,相邻绑扎点成八字形,并且绑扣的多出绑丝必须朝向构件内部。D、墙体竖向钢筋距暗柱第一根立筋时间距控制在50mm。E、墙体保护层为净保护,严格控制保护层垫块0强度及精度。如使用定位筋,两端头必须打磨并刷防锈漆。F、剪力墙体水平钢筋错开搭接,在转角墙与翼墙处采用水平筋锚入暗柱(如下页图)。G、墙体连梁钢筋根据标高放置连梁上铁与下铁,并满足洞口连梁的纵向钢筋在端支座0直锚长度,根据图纸在梁筋上画箍筋间距,再完毕箍筋绑扎

12、。(连梁与墙顶连梁绑扎措施详见第9页图)H、剪力墙如遇变截面时,应按设计及图集规定施工,其竖向钢筋变截面构造如下页图。N为钢筋搭接长度伸至对边三1.aE时可不设当钩山e_|_0均受阁伸至对边N1.aE时可不设弯钩端柱剪力墙水平钢筋锚固墙柱或墙身墙柱或墙身墙柱或墙身剪力墙变截面处竖向分布钢筋构造直径同跨中,间距150堵顶1.1.直径问跨中,间距150x0.I1.aE1K0.I1.aE0.I1.a)百径同跨中.间距150直径同跨中.间距150堵顶1.1.直径同跳中.间距150单洞口连梁(单跨)墙顶1.1.直径同跨中,间距150双洞口连梁(单跨)3、框架柱钢筋绑扎(1)绑扎次序修整预留钢筋f钢筋直螺

13、纹或竖焊接长一划箍筋间距一套箍筋一绑柱子箍筋(2)施工要点A、清理预留钢筋上残留B水泥浆等污染物。B、采用竖焊或直螺纹机械连接的措施接长柱子主筋,按箍筋时间距在对角线的主筋上划线,从柱顶部把箍筋套上,箍筋的J开口要沿受力钢筋方向交错布置,箍筋与竖向钢筋交点均应每点绑扎牢固。柱箍筋按设计规定加密。柱子竖向钢筋连接构造及箍筋加密范围见卜.图。9、至M、#区Ja*世地顶制Affl(&臣B三fflil!y惬注:图中加密范围为:己柱长边尺寸(圆柱直径),Hn6,2500,取其最大值框架柱钢筋竖向连接构造框架柱钢筋箍筋加密范围C、柱子钢筋的箍筋采用铅丝进行绑扎,相邻绑扎点成八字形,并且绑扣J多出绑丝必须朝

14、向构件内部。D、柱上下层变截面时,必须在绑梁筋之前将下层柱筋露出的搭接部分按1:6的比例在梁高度内进行调整,若在梁的高度内无法按1:6调整,按构造做法进行施工(见下图)。华1RJE想煌三三H(l6hbc)(l6hbc)4、梁钢筋绑扎(1)绑扎次序布设主梁上部钢筋、架立筋一穿主梁箍筋一穿主梁下部钢筋一绑扎主梁上下部钢筋及箍筋一穿次梁下、上部纵筋一穿次梁箍筋并与次梁上下筋固定(2)施工要点A、在上筋上画好箍筋间距,套上所有箍筋,箍筋开口朝上,且沿受力钢筋方向互相错开,按画好的位置与梁上筋绑扎牢固,穿梁下筋,与箍筋逐点绑扎牢固,最终穿梁腰筋,并且与箍筋逐点绑扎牢固。梁箍筋按施工图的规定加密。抽出梁绑扎架,将已绑好的梁钢筋落在梁底模上,同步垫好垫块。B、主次梁相交处,主梁筋在下,次梁筋在上。梁端第一种箍筋应设置在距离柱节点边缘50mm处。梁端与柱交接处箍筋应加密,其间距与加密区长度均要符合设计规定。C、在主、次梁受力筋下均应垫垫块,保证保护层的厚度。受力筋为双排时,可用短钢筋垫在两层钢筋之间,钢筋排距应符合设计规定。5、楼板钢筋绑扎(1)

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
