钢筋石笼护脚施工方案.docx

上传人:p** 文档编号:1030187 上传时间:2024-06-15 格式:DOCX 页数:3 大小:10.88KB
下载 相关 举报
钢筋石笼护脚施工方案.docx_第1页
第1页 / 共3页
钢筋石笼护脚施工方案.docx_第2页
第2页 / 共3页
钢筋石笼护脚施工方案.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《钢筋石笼护脚施工方案.docx》由会员分享,可在线阅读,更多相关《钢筋石笼护脚施工方案.docx(3页珍藏版)》请在第壹文秘上搜索。

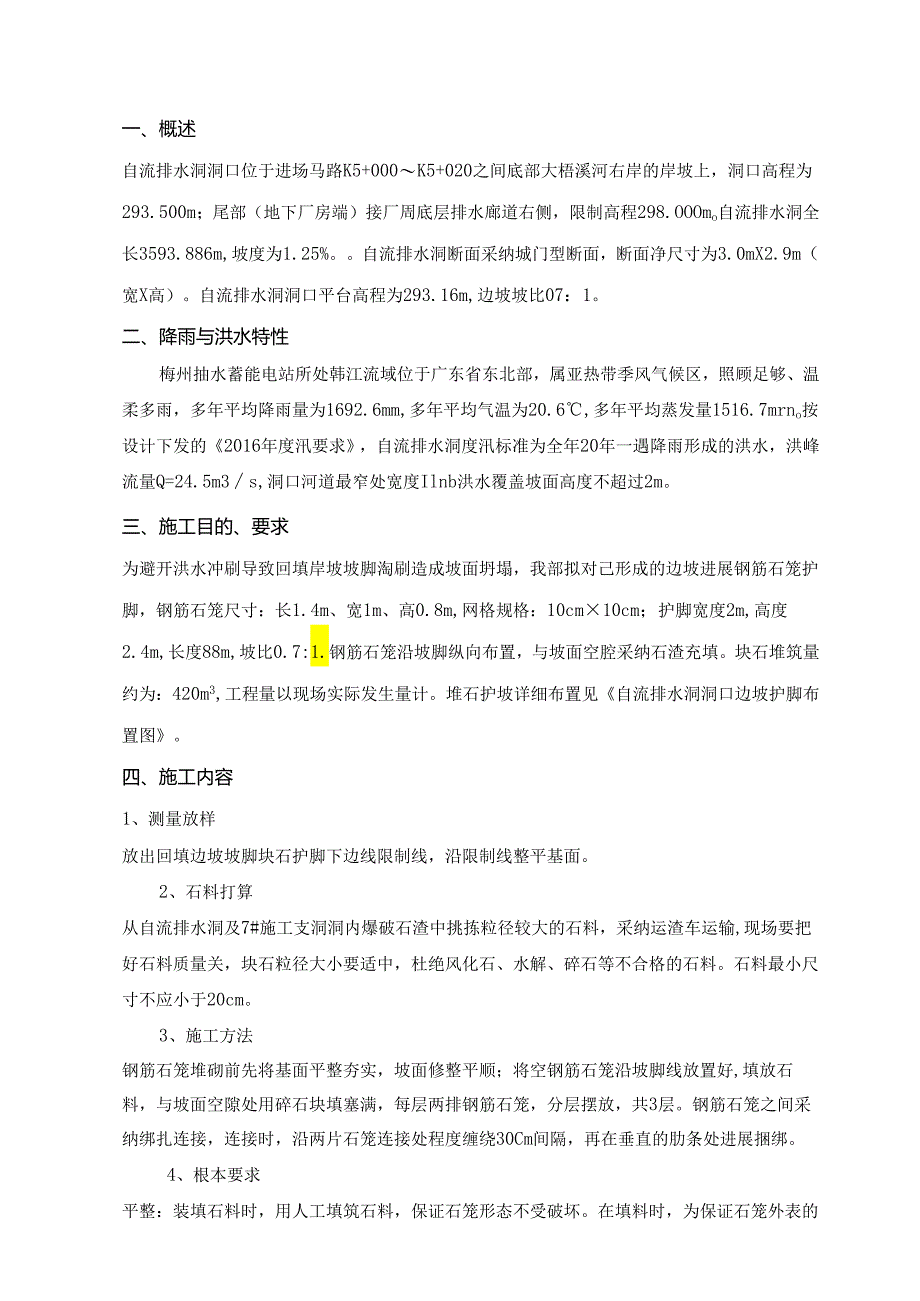

1、梅州抽水蓄能电站交通洞、通风洞及自流排水洞工程合同编号:MXB20150102GC011自流排水洞平台边坡护脚方案审批:审查:编写:中国水利水电第八工程局梅州抽水蓄能电站交通洞、通风洞及自流排水洞工程施工工程部二。一六年三月九日一、概述自流排水洞洞口位于进场马路K5+000K5+020之间底部大梧溪河右岸的岸坡上,洞口高程为293.500m;尾部(地下厂房端)接厂周底层排水廊道右侧,限制高程298.OOOmo自流排水洞全长3593.886m,坡度为1.25%。自流排水洞断面采纳城门型断面,断面净尺寸为3.0mX2.9m(宽X高)。自流排水洞洞口平台高程为293.16m,边坡坡比07:1。二、降

2、雨与洪水特性梅州抽水蓄能电站所处韩江流域位于广东省东北部,属亚热带季风气候区,照顾足够、温柔多雨,多年平均降雨量为1692.6mm,多年平均气温为20.6,多年平均蒸发量1516.7mrno按设计下发的2016年度汛要求,自流排水洞度汛标准为全年20年一遇降雨形成的洪水,洪峰流量Q=24.5m3s,洞口河道最窄处宽度Ilnb洪水覆盖坡面高度不超过2m。三、施工目的、要求为避开洪水冲刷导致回填岸坡坡脚淘刷造成坡面坍塌,我部拟对己形成的边坡进展钢筋石笼护脚,钢筋石笼尺寸:长1.4m、宽1m、高0.8m,网格规格:10cm10cm;护脚宽度2m,高度2.4m,长度88m,坡比0.7:1.钢筋石笼沿坡

3、脚纵向布置,与坡面空腔采纳石渣充填。块石堆筑量约为:420m3,工程量以现场实际发生量计。堆石护坡详细布置见自流排水洞洞口边坡护脚布置图。四、施工内容1、测量放样放出回填边坡坡脚块石护脚下边线限制线,沿限制线整平基面。2、石料打算从自流排水洞及7#施工支洞洞内爆破石渣中挑拣粒径较大的石料,采纳运渣车运输,现场要把好石料质量关,块石粒径大小要适中,杜绝风化石、水解、碎石等不合格的石料。石料最小尺寸不应小于20cm。3、施工方法钢筋石笼堆砌前先将基面平整夯实,坡面修整平顺;将空钢筋石笼沿坡脚线放置好,填放石料,与坡面空隙处用碎石块填塞满,每层两排钢筋石笼,分层摆放,共3层。钢筋石笼之间采纳绑扎连接,连接时,沿两片石笼连接处程度缠绕30Cm间隔,再在垂直的肋条处进展捆绑。4、根本要求平整:装填石料时,用人工填筑石料,保证石笼形态不受破坏。在填料时,为保证石笼外表的平整度,在靠近外外表的方向用人工匀称的将块石料有序、严密垒至面顶部,后填入大量剩余石料。稳定:钢筋石笼的安置必需自身稳定。密实:石料以大石为主,选型配砌,必要时可以小石搭配,人工协作堆砌,石块应互相卡紧。主要施工机械序号机械名称型号数量别地lJ制造年份额定功率(kW)消费实力备注1挖掘机PC2OO1164堆砌2运渣车15t1运输3装载机Z1.501采石

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
