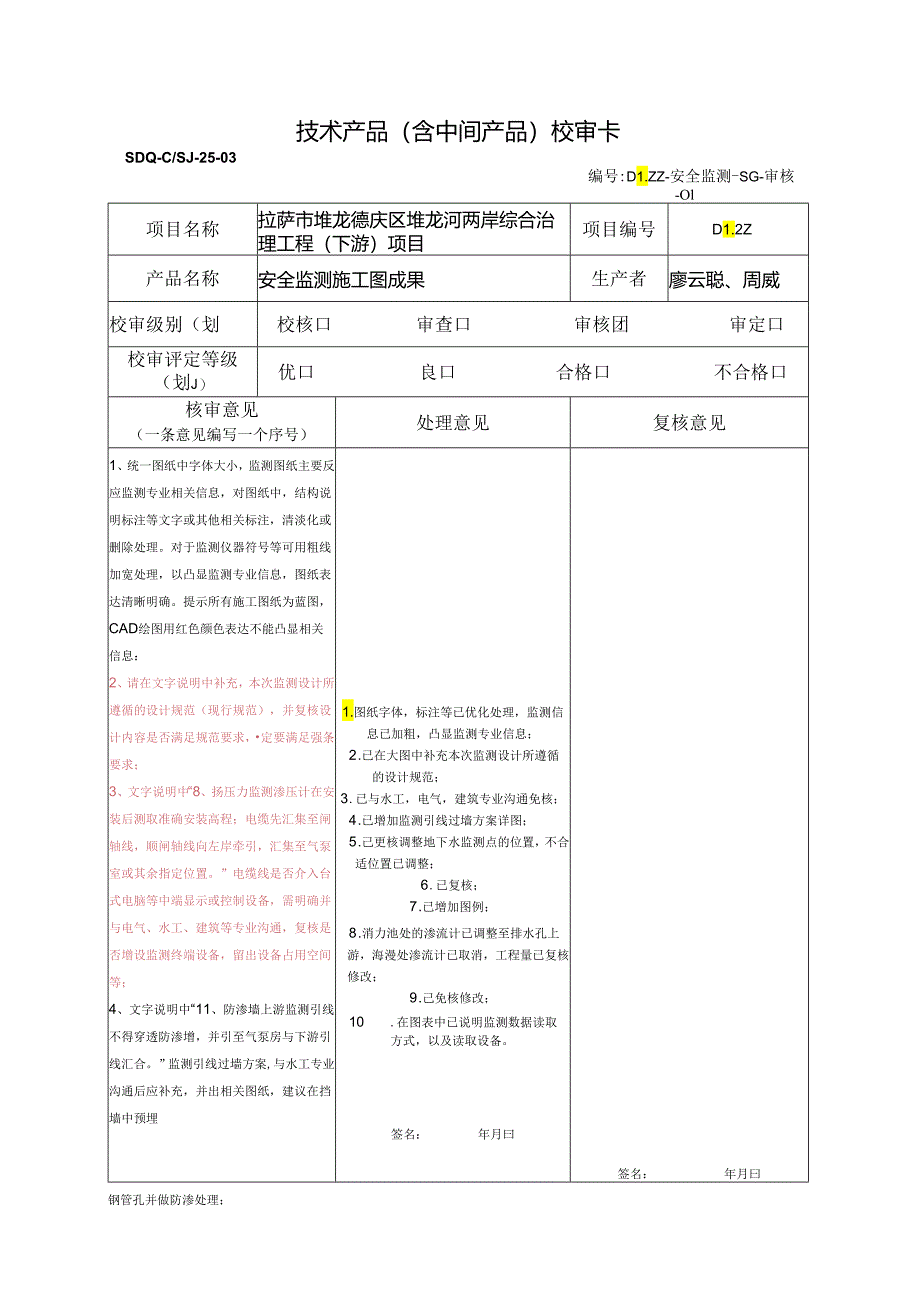

1、技术产品(含中间产品)校审卡SDQ-C/SJ-25-03编号:D1.ZZ-安全监测-SG-审核-Ol项目名称拉萨市堆龙德庆区堆龙河两岸综合治理工程(下游)项目项目编号D1.2Z产品名称安全监测施工图成果生产者廖云聪、周威校审级别(划校核口审查口审核团审定口校审评定等级(划J)优口良口合格口不合格口核审意见(一条意见编写一个序号)处理意见复核意见1、统一图纸中字体大小,监测图纸主要反应监测专业相关信息,对图纸中,结构说明标注等文字或其他相关标注,清淡化或删除处理。对于监测仪器符号等可用粗线加宽处理,以凸显监测专业信息,图纸表达清晰明确。提示所有施工图纸为蓝图,CAD绘图用红色颜色表达不能凸显相关
2、信息:2、请在文字说明中补充,本次监测设计所遵循的设计规范(现行规范),并复核设计内容是否满足规范要求,定要满足强条要求;3、文字说明中“8、扬压力监测渗压计在安装后测取准确安装高程;电缆先汇集至闸轴线,顺闸轴线向左岸牵引,汇集至气泵室或其余指定位置。”电缆线是否介入台式电脑等中端显示或控制设备,需明确并与电气、水工、建筑等专业沟通,复核是否增设监测终端设备,留出设备占用空间等;4、文字说明中“11、防渗墙上游监测引线不得穿透防渗增,并引至气泵房与下游引线汇合。”监测引线过墙方案,与水工专业沟通后应补充,并出相关图纸,建议在挡墙中预埋1.图纸字体,标注等已优化处理,监测信息已加粗,凸显监测专业

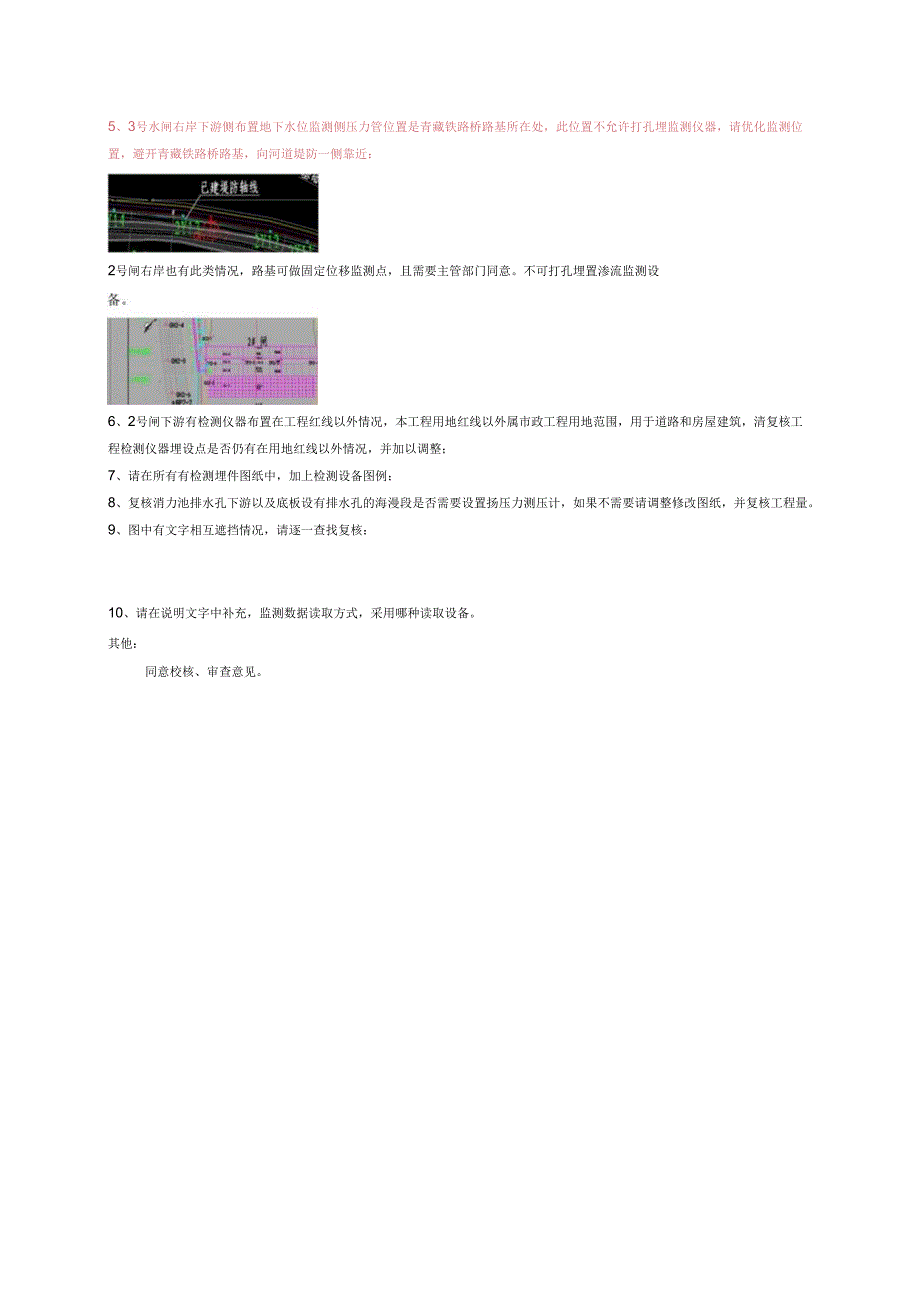

3、信息;2 .已在大图中补充本次监测设计所遵循的设计规范;3 .已与水工,电气,建筑专业沟通免核;4 .已增加监测引线过墙方案详图;5 .己更核调整地下水监测点的位置,不合适位置已调整;6 .已复核;7 .已增加图例;8 .消力池处的渗流计已调整至排水孔上游,海漫处渗流计已取消,工程量已复核修改;9 .己免核修改;10 .在图表中已说明监测数据读取方式,以及读取设备。签名:年月曰签名:年月曰钢管孔并做防渗处理;5、3号水闸右岸下游侧布置地下水位监测侧压力管位置是青藏铁路桥路基所在处,此位置不允许打孔埋监测仪器,请优化监测位置,避开青藏铁路桥路基,向河道堤防一侧靠近:2号闸右岸也有此类情况,路基可做固定位移监测点,且需要主管部门同意。不可打孔埋置渗流监测设6、2号闸下游有检测仪器布置在工程红线以外情况,本工程用地红线以外属市政工程用地范围,用于道路和房屋建筑,清复核工程检测仪器埋设点是否仍有在用地红线以外情况,并加以调整;7、请在所有有检测埋件图纸中,加上检测设备图例;8、复核消力池排水孔下游以及底板设有排水孔的海漫段是否需要设置扬压力测压计,如果不需要请调整修改图纸,并复核工程量。9、图中有文字相互遮挡情况,请逐一查找复核:10、请在说明文字中补充,监测数据读取方式,采用哪种读取设备。其他:同意校核、审查意见。签名:年月日第页共页
