门式钢管脚手架技术交底记录.docx

上传人:p** 文档编号:1031555 上传时间:2024-06-15 格式:DOCX 页数:4 大小:14.74KB
下载 相关 举报
门式钢管脚手架技术交底记录.docx_第1页
第1页 / 共4页
门式钢管脚手架技术交底记录.docx_第2页
第2页 / 共4页
门式钢管脚手架技术交底记录.docx_第3页
第3页 / 共4页
门式钢管脚手架技术交底记录.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《门式钢管脚手架技术交底记录.docx》由会员分享,可在线阅读,更多相关《门式钢管脚手架技术交底记录.docx(4页珍藏版)》请在第壹文秘上搜索。

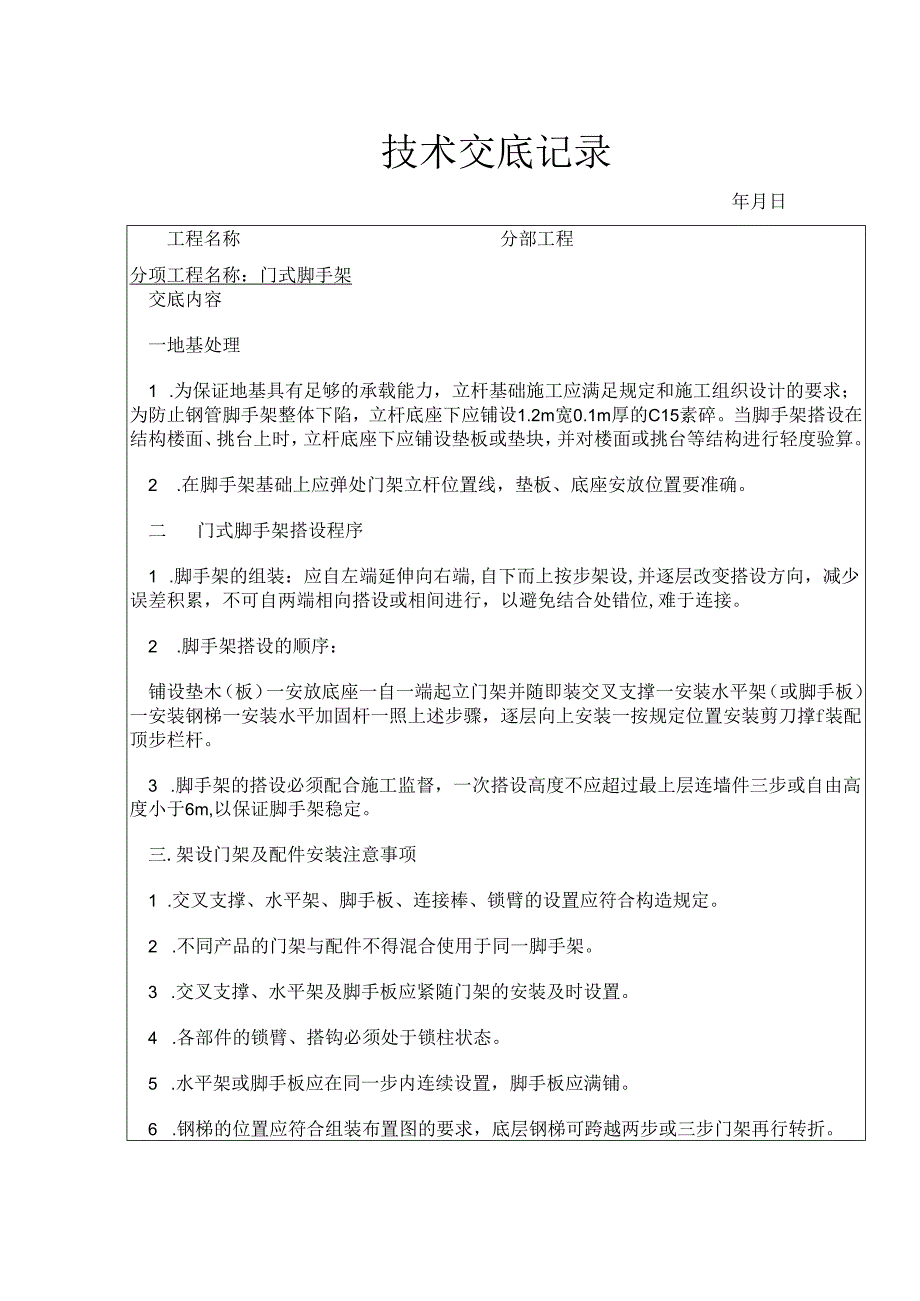

1、技术交底记录年月日工程名称分部工程分项工程名称:门式脚手架交底内容一地基处理1 .为保证地基具有足够的承载能力,立杆基础施工应满足规定和施工组织设计的要求;为防止钢管脚手架整体下陷,立杆底座下应铺设1.2m宽0.1m厚的C15素碎。当脚手架搭设在结构楼面、挑台上时,立杆底座下应铺设垫板或垫块,并对楼面或挑台等结构进行轻度验算。2 .在脚手架基础上应弹处门架立杆位置线,垫板、底座安放位置要准确。二门式脚手架搭设程序1 .脚手架的组装:应自左端延伸向右端,自下而上按步架设,并逐层改变搭设方向,减少误差积累,不可自两端相向搭设或相间进行,以避免结合处错位,难于连接。2 .脚手架搭设的顺序:铺设垫木(

2、板)一安放底座一自一端起立门架并随即装交叉支撑一安装水平架(或脚手板)一安装钢梯一安装水平加固杆一照上述步骤,逐层向上安装一按规定位置安装剪刀撑f装配顶步栏杆。3 .脚手架的搭设必须配合施工监督,一次搭设高度不应超过最上层连墙件三步或自由高度小于6m,以保证脚手架稳定。三.架设门架及配件安装注意事项1 .交叉支撑、水平架、脚手板、连接棒、锁臂的设置应符合构造规定。2 .不同产品的门架与配件不得混合使用于同一脚手架。3 .交叉支撑、水平架及脚手板应紧随门架的安装及时设置。4 .各部件的锁臂、搭钩必须处于锁柱状态。5 .水平架或脚手板应在同一步内连续设置,脚手板应满铺。6 .钢梯的位置应符合组装布

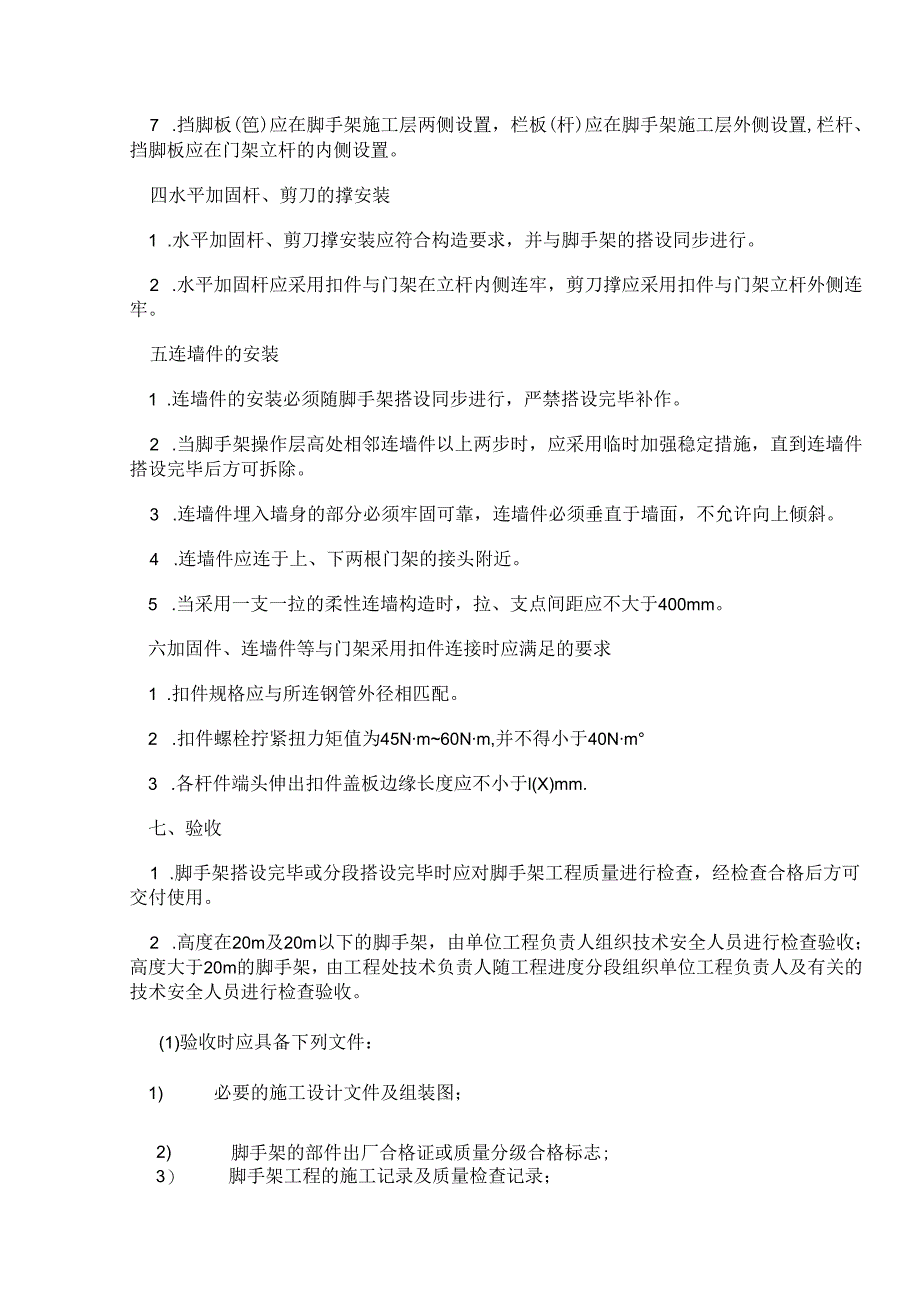

3、置图的要求,底层钢梯可跨越两步或三步门架再行转折。7 .挡脚板(笆)应在脚手架施工层两侧设置,栏板(杆)应在脚手架施工层外侧设置,栏杆、挡脚板应在门架立杆的内侧设置。四水平加固杆、剪刀的撑安装1 .水平加固杆、剪刀撑安装应符合构造要求,并与脚手架的搭设同步进行。2 .水平加固杆应采用扣件与门架在立杆内侧连牢,剪刀撑应采用扣件与门架立杆外侧连牢。五连墙件的安装1 .连墙件的安装必须随脚手架搭设同步进行,严禁搭设完毕补作。2 .当脚手架操作层高处相邻连墙件以上两步时,应采用临时加强稳定措施,直到连墙件搭设完毕后方可拆除。3 .连墙件埋入墙身的部分必须牢固可靠,连墙件必须垂直于墙面,不允许向上倾斜。

4、4 .连墙件应连于上、下两根门架的接头附近。5 .当采用一支一拉的柔性连墙构造时,拉、支点间距应不大于400mm。六加固件、连墙件等与门架采用扣件连接时应满足的要求1 .扣件规格应与所连钢管外径相匹配。2 .扣件螺栓拧紧扭力矩值为45Nm60Nm,并不得小于40Nm3 .各杆件端头伸出扣件盖板边缘长度应不小于l(X)mm.七、验收1 .脚手架搭设完毕或分段搭设完毕时应对脚手架工程质量进行检查,经检查合格后方可交付使用。2 .高度在20m及20m以下的脚手架,由单位工程负责人组织技术安全人员进行检查验收;高度大于20m的脚手架,由工程处技术负责人随工程进度分段组织单位工程负责人及有关的技术安全人

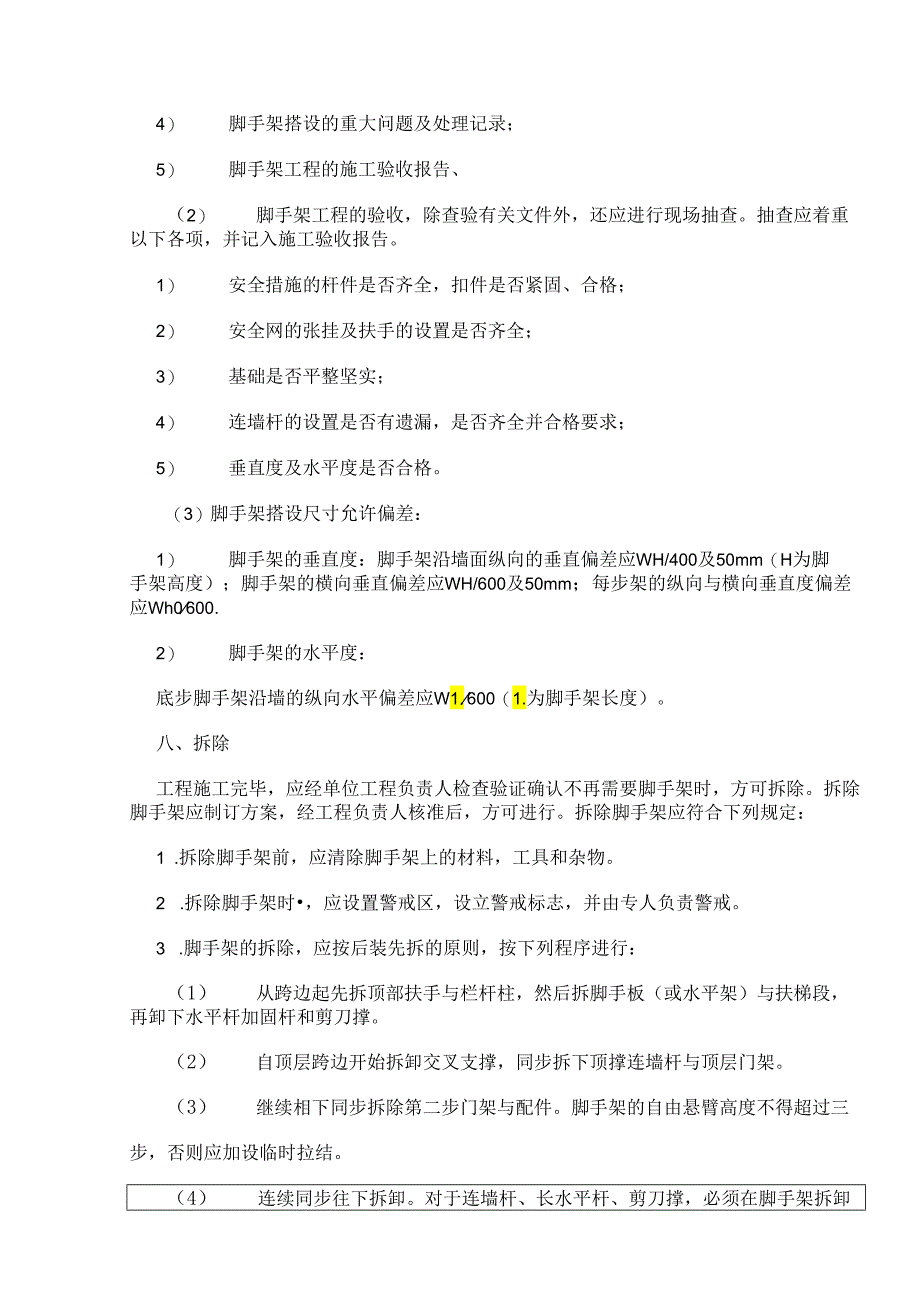

5、员进行检查验收。(1)验收时应具备下列文件:1)必要的施工设计文件及组装图;2)脚手架的部件出厂合格证或质量分级合格标志;3) 脚手架工程的施工记录及质量检查记录;4) 脚手架搭设的重大问题及处理记录;5) 脚手架工程的施工验收报告、(2)脚手架工程的验收,除查验有关文件外,还应进行现场抽查。抽查应着重以下各项,并记入施工验收报告。1) 安全措施的杆件是否齐全,扣件是否紧固、合格;2) 安全网的张挂及扶手的设置是否齐全;3) 基础是否平整坚实;4) 连墙杆的设置是否有遗漏,是否齐全并合格要求;5) 垂直度及水平度是否合格。(3)脚手架搭设尺寸允许偏差:1) 脚手架的垂直度:脚手架沿墙面纵向的垂

6、直偏差应WH/400及50mm(H为脚手架高度);脚手架的横向垂直偏差应WH/600及50mm;每步架的纵向与横向垂直度偏差应Wh0600.2) 脚手架的水平度:底步脚手架沿墙的纵向水平偏差应W1.600(1.为脚手架长度)。八、拆除工程施工完毕,应经单位工程负责人检查验证确认不再需要脚手架时,方可拆除。拆除脚手架应制订方案,经工程负责人核准后,方可进行。拆除脚手架应符合下列规定:1 .拆除脚手架前,应清除脚手架上的材料,工具和杂物。2 .拆除脚手架时,应设置警戒区,设立警戒标志,并由专人负责警戒。3 .脚手架的拆除,应按后装先拆的原则,按下列程序进行:(1) 从跨边起先拆顶部扶手与栏杆柱,然

7、后拆脚手板(或水平架)与扶梯段,再卸下水平杆加固杆和剪刀撑。(2) 自顶层跨边开始拆卸交叉支撑,同步拆下顶撑连墙杆与顶层门架。(3) 继续相下同步拆除第二步门架与配件。脚手架的自由悬臂高度不得超过三步,否则应加设临时拉结。(4) 连续同步往下拆卸。对于连墙杆、长水平杆、剪刀撑,必须在脚手架拆卸到相关跨门架后,方可拆除。(5) 拆除扫地杆、底层门架及封口杆。(6) 拆除基座,运走垫板和垫块。4 .脚手架的拆卸必须遵守下列安全要求:(1) 工人必须站在临时设置的脚手板上进行拆除作业。(2) 拆除工作中,严禁使用榔头等硬物击打、撬挖。拆下的连接棒应放入袋内,锁臂应先传递至地面并放入室内堆存。(3) 拆卸连接部件时,应先将锁座上的锁板与搭钩上的锁片转至开启位置,然后开始拆卸,不准硬拉,严禁敲击。(4) 拆除的门架、钢管与配件,应成捆用机械吊运或井架传送至地面,防止碰撞,严禁抛掷。技术负责人交底人接受人

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
