《[监理资料]主体验收会义纪要.docx》由会员分享,可在线阅读,更多相关《[监理资料]主体验收会义纪要.docx(4页珍藏版)》请在第壹文秘上搜索。

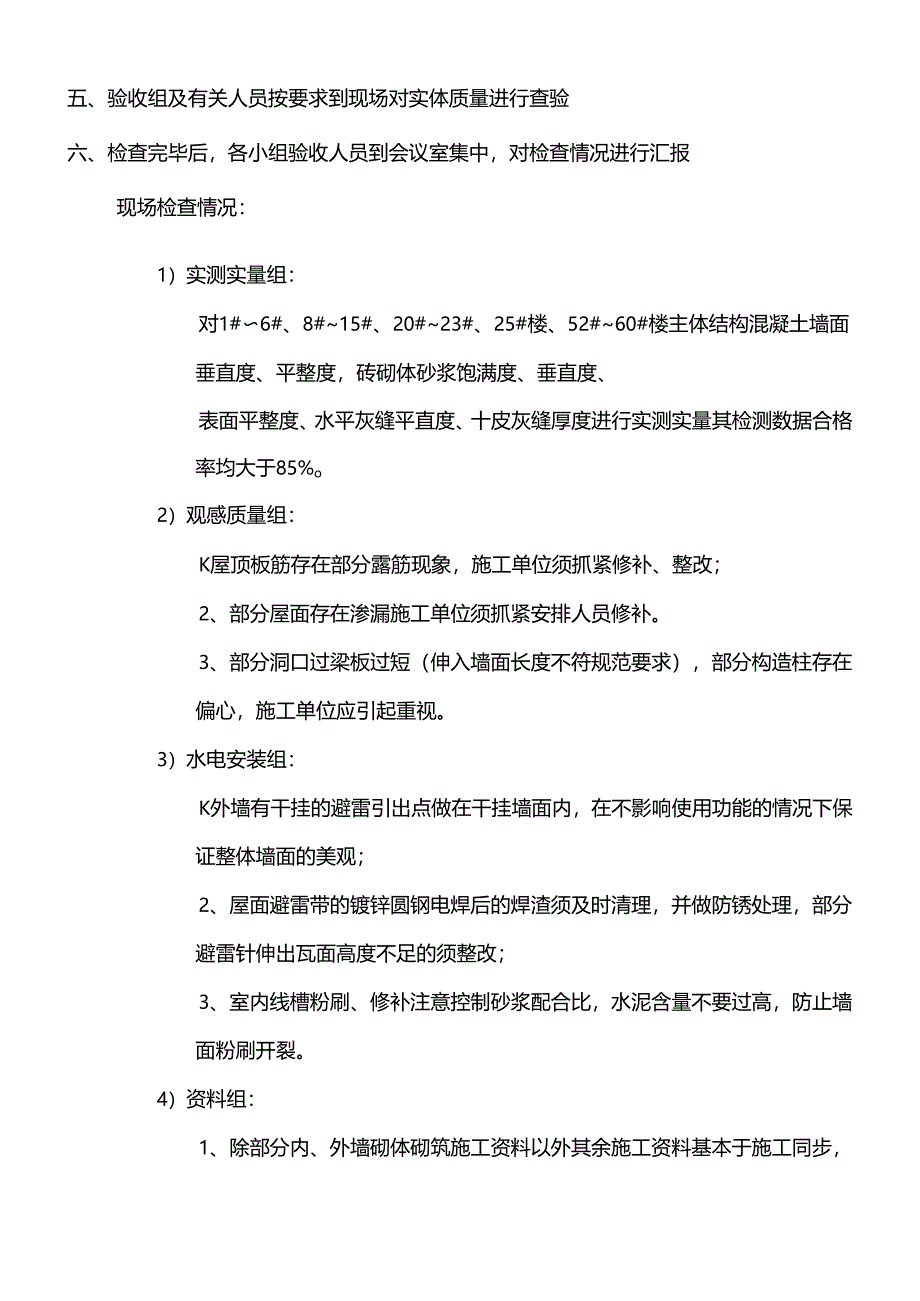

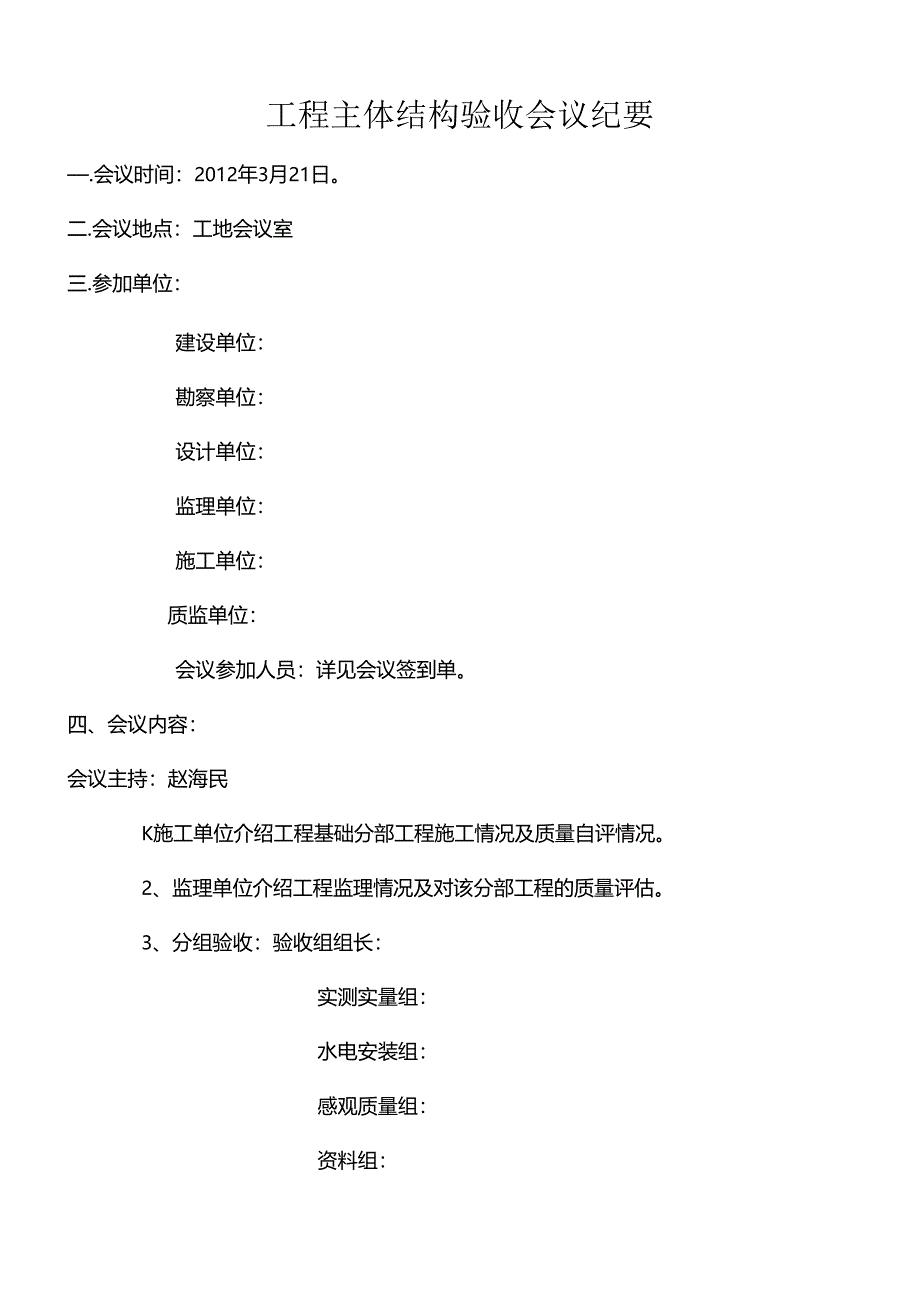

1、工程主体结构验收会议纪要.会议时间:2012年3月21日。二.会议地点:工地会议室三.参加单位:建设单位:勘察单位:设计单位:监理单位:施工单位:质监单位:会议参加人员:详见会议签到单。四、会议内容:会议主持:赵海民K施工单位介绍工程基础分部工程施工情况及质量自评情况。2、监理单位介绍工程监理情况及对该分部工程的质量评估。3、分组验收:验收组组长:实测实量组:水电安装组:感观质量组:资料组:五、验收组及有关人员按要求到现场对实体质量进行查验六、检查完毕后,各小组验收人员到会议室集中,对检查情况进行汇报现场检查情况:1)实测实量组:对1#6#、8#15#、20#23#、25#楼、52#60#楼主
2、体结构混凝土墙面垂直度、平整度,砖砌体砂浆饱满度、垂直度、表面平整度、水平灰缝平直度、十皮灰缝厚度进行实测实量其检测数据合格率均大于85%o2)观感质量组:K屋顶板筋存在部分露筋现象,施工单位须抓紧修补、整改;2、部分屋面存在渗漏施工单位须抓紧安排人员修补。3、部分洞口过梁板过短(伸入墙面长度不符规范要求),部分构造柱存在偏心,施工单位应引起重视。3)水电安装组:K外墙有干挂的避雷引出点做在干挂墙面内,在不影响使用功能的情况下保证整体墙面的美观;2、屋面避雷带的镀锌圆钢电焊后的焊渣须及时清理,并做防锈处理,部分避雷针伸出瓦面高度不足的须整改;3、室内线槽粉刷、修补注意控制砂浆配合比,水泥含量不

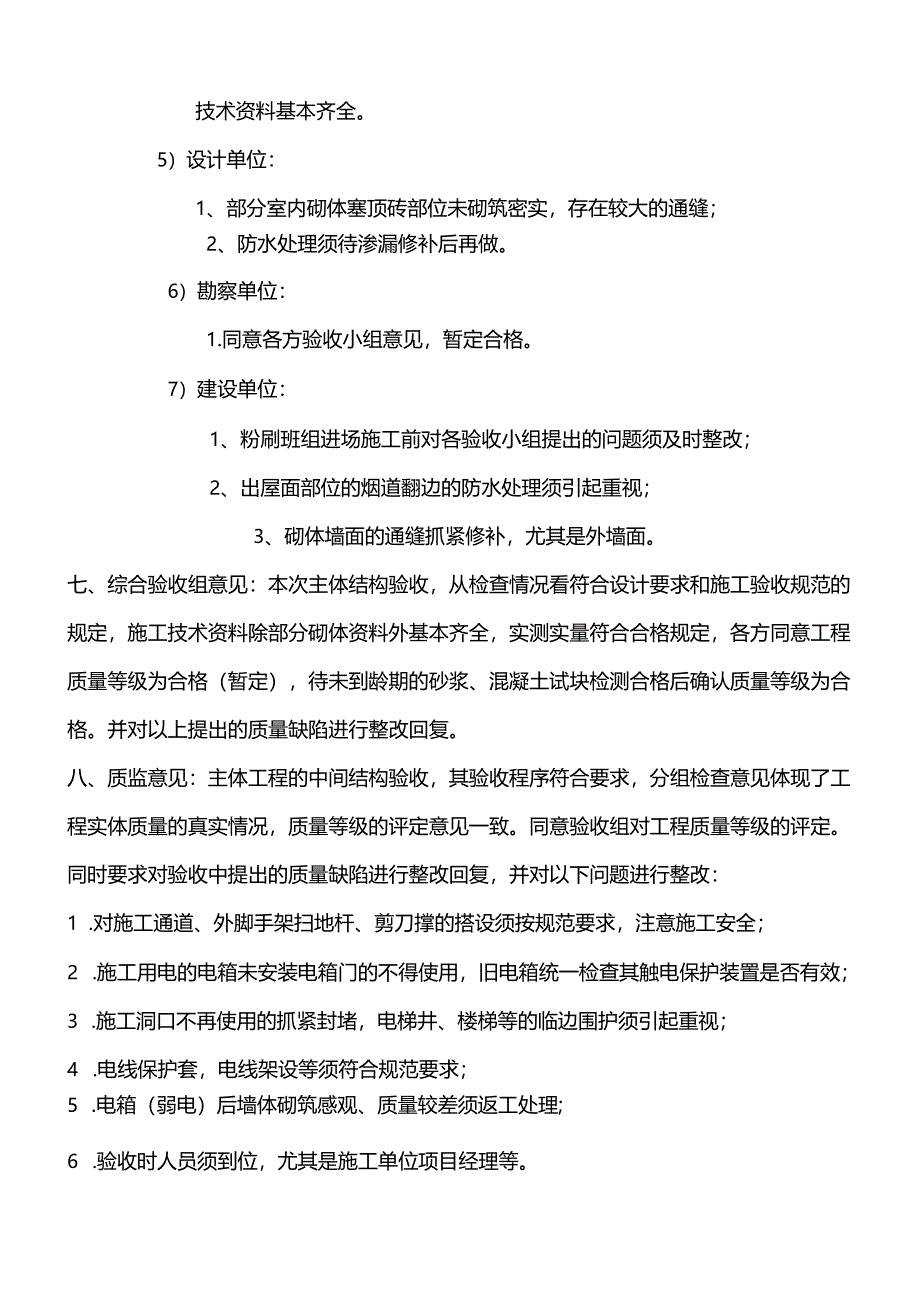

3、要过高,防止墙面粉刷开裂。4)资料组:1、除部分内、外墙砌体砌筑施工资料以外其余施工资料基本于施工同步,技术资料基本齐全。5)设计单位:1、部分室内砌体塞顶砖部位未砌筑密实,存在较大的通缝;2、防水处理须待渗漏修补后再做。6)勘察单位:1.同意各方验收小组意见,暂定合格。7)建设单位:1、粉刷班组进场施工前对各验收小组提出的问题须及时整改;2、出屋面部位的烟道翻边的防水处理须引起重视;3、砌体墙面的通缝抓紧修补,尤其是外墙面。七、综合验收组意见:本次主体结构验收,从检查情况看符合设计要求和施工验收规范的规定,施工技术资料除部分砌体资料外基本齐全,实测实量符合合格规定,各方同意工程质量等级为合格
4、(暂定),待未到龄期的砂浆、混凝土试块检测合格后确认质量等级为合格。并对以上提出的质量缺陷进行整改回复。八、质监意见:主体工程的中间结构验收,其验收程序符合要求,分组检查意见体现了工程实体质量的真实情况,质量等级的评定意见一致。同意验收组对工程质量等级的评定。同时要求对验收中提出的质量缺陷进行整改回复,并对以下问题进行整改:1 .对施工通道、外脚手架扫地杆、剪刀撑的搭设须按规范要求,注意施工安全;2 .施工用电的电箱未安装电箱门的不得使用,旧电箱统一检查其触电保护装置是否有效;3 .施工洞口不再使用的抓紧封堵,电梯井、楼梯等的临边围护须引起重视;4 .电线保护套,电线架设等须符合规范要求;5 .电箱(弱电)后墙体砌筑感观、质量较差须返工处理;6 .验收时人员须到位,尤其是施工单位项目经理等。7 .施工单位对各方整改要求抓紧落实。建设单位:勘察单位:设计单位:监理单位:施工单位:2012年3月21日
