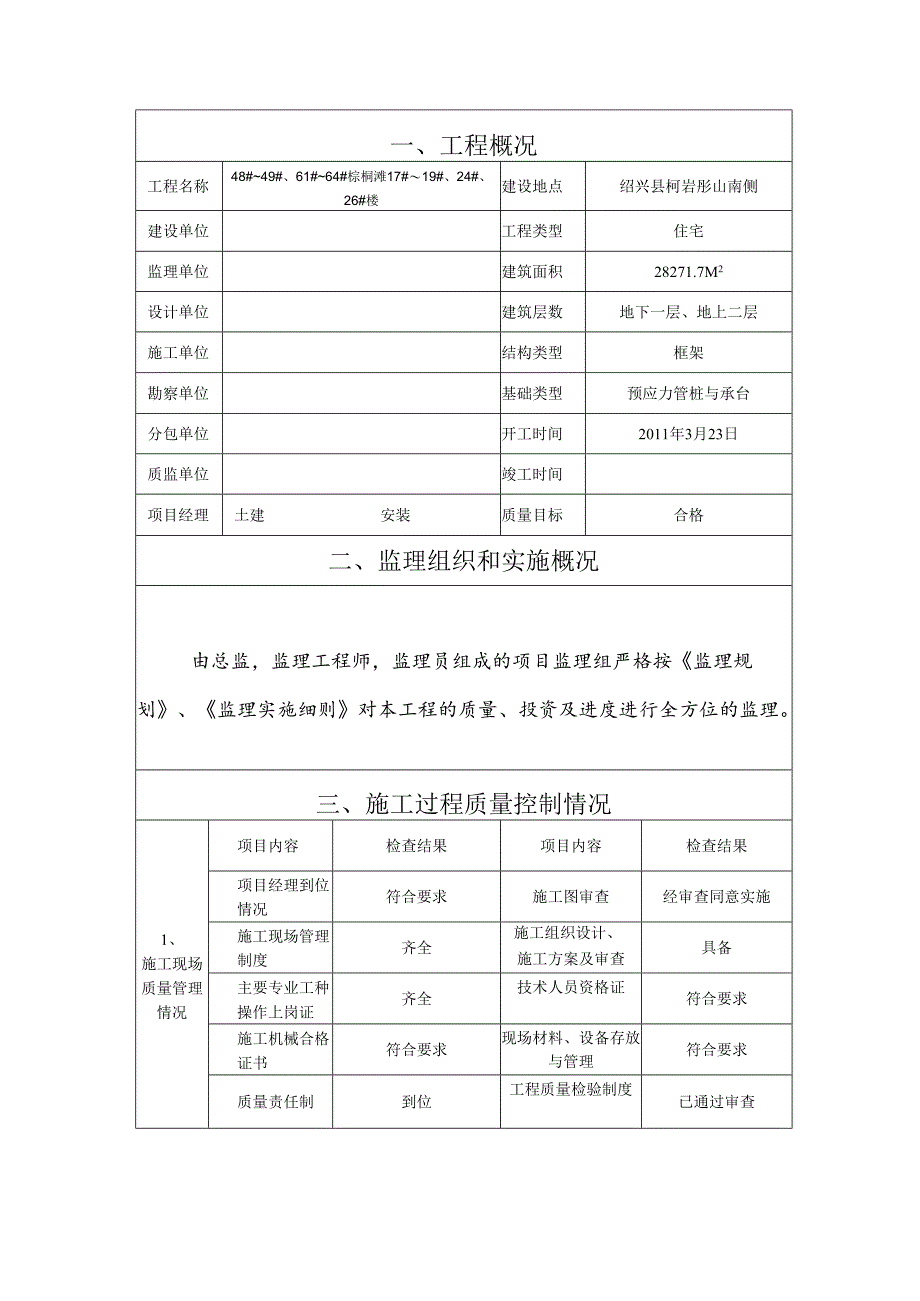

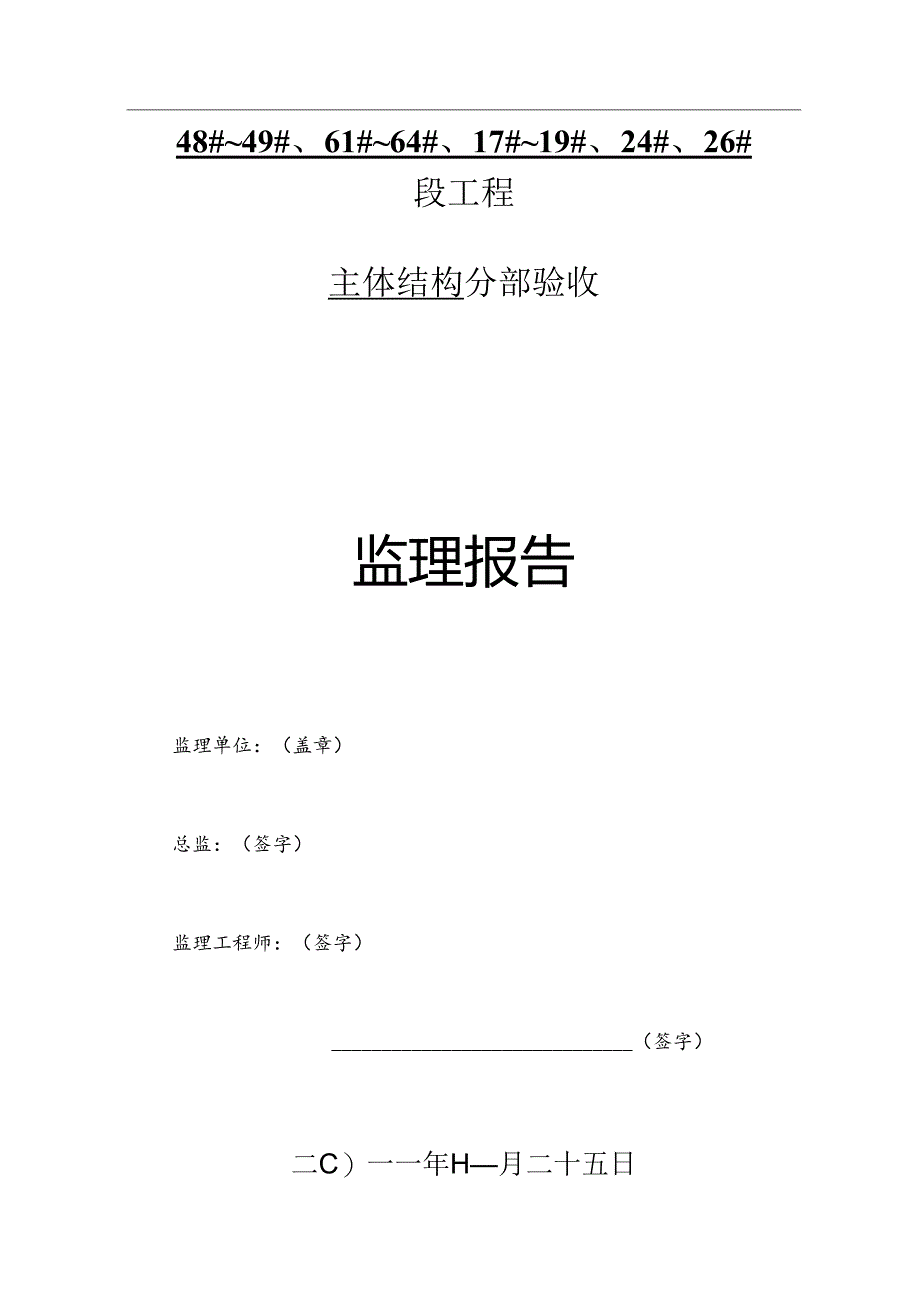

1、48#49#、61#64#、17#19#、24#、26#段工程主体结构分部验收监理报告监理单位:(盖章)总监:(签字)监理工程师:(签字)(签字)二C)一一年H月二十五日一、工程概况工程名称48#49#、61#64#棕桐滩17#19#、24#、26#楼建设地点绍兴县柯岩彤山南侧建设单位工程类型住宅监理单位建筑面积28271.7M2设计单位建筑层数地下一层、地上二层施工单位结构类型框架勘察单位基础类型预应力管桩与承台分包单位开工时间2011年3月23日质监单位竣工时间项目经理土建安装质量目标合格二、监理组织和实施概况由总监,监理工程师,监理员组成的项目监理组严格按监理规划、监理实施细则对本工程的

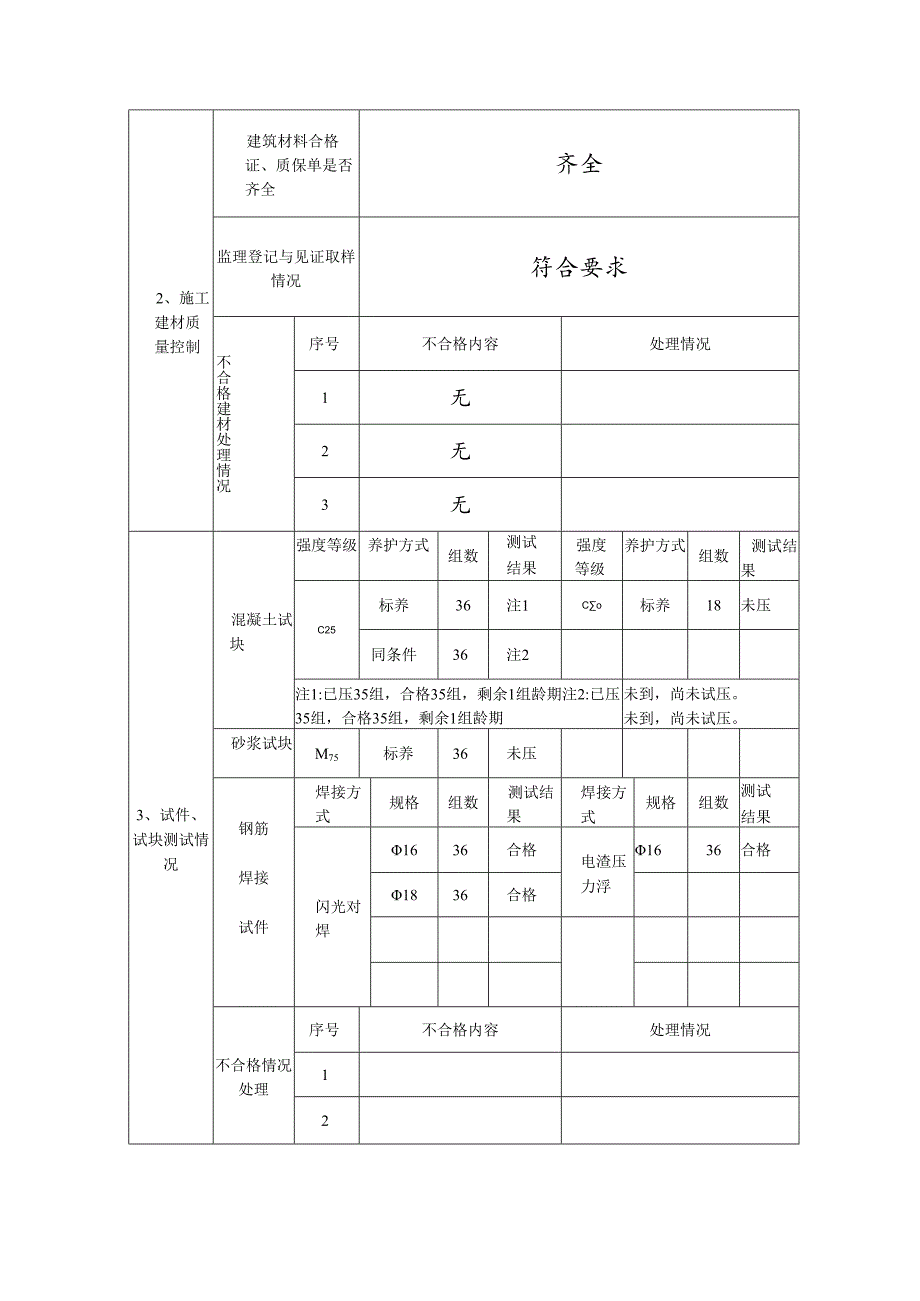

2、质量、投资及进度进行全方位的监理。三、施工过程质量控制情况1、施工现场质量管理情况项目内容检查结果项目内容检查结果项目经理到位情况符合要求施工图审查经审查同意实施施工现场管理制度齐全施工组织设计、施工方案及审查具备主要专业工种操作上岗证齐全技术人员资格证符合要求施工机械合格证书符合要求现场材料、设备存放与管理符合要求质量责任制到位工程质量检验制度已通过审查2、施工建材质量控制建筑材料合格证、质保单是否齐全齐全监理登记与见证取样情况符合要求不合格建材处理情况序号不合格内容处理情况1无2无3无3、试件、试块测试情况混凝土试块强度等级养护方式组数测试结果强度等级养护方式组数测试结果C25标养36注1
3、Co标养18未压同条件36注2注1:已压35组,合格35组,剩余1组龄期注2:已压35组,合格35组,剩余1组龄期未到,尚未试压。未到,尚未试压。砂浆试块M75标养36未压钢筋焊接试件焊接方式规格组数测试结果焊接方式规格组数测试结果闪光对焊1636合格电渣压力浮1636合格1836合格不合格情况处理序号不合格内容处理情况124、施工技术资料完整情况施工资料基本齐全、完整。5、重要设计变更情况序号变更内容123456、监理整改(停工)单情况编号整改(停工)单内容整改结果1要求施工方做好混凝土浇水养护工作已整改23457、质监整改(停工)单情况1无23438、沉降倾斜观测情况沉降观测情况楼号观测点
4、数量沉降值mm楼号观测点数量沉降值mm最大最小最大最小14423343I245235442343136431444237432544238431643239431743240442844454429452464421044247441观测点位置示意图4V-9、质量问题(事故)处理情况无10、有关工程质量方面其它需要说明的情况经过预验,本工程20幢楼实测实量合格率均达到85%以上;碎回弹数值经计算均符合设计要求。用于水电安装工程的进场材料经检查合格后才用于本工程。基础接地装置按施工图连成环形网路、埋设深度和搭接长度均符合规范规定,避雷引下线焊接及建筑物等电位联接可靠。接地电阻经测试小于1Q,达到
5、设计要求。四、工程投资、进度控制情况1、投资控制:基本符合施工合同的工程款支付要求。2、进度控制:基本符合经审核的施工进度计划要求。五、工程质量验收情况序号分部工程名称子分部工程名称分项工程名称检验批数分项工程验收意见备注1地基与基础见基础验收报告合格2主体结构混凝土模板72合格钢筋144合格混凝土108合格现浇结构72合格砌体砖砌体36合格3给排水室内给水给水管道及配件安装36合格室内排水排水管道及配件安装/4建筑电气防雷及接地安装接地装置安装避雷引下线36合格建筑物等电位连接安装18合格屋面避雷带电气照明安装电线、电缆导管安装36合格照明配电箱安装5智能一防盗报警系统电线、电缆导管安装/六
6、、工程安全和功能检验资料及主要功能抽样检测结果项目资料核查意见主要功能抽查结果建筑与结构符合要求合格给排水与采暖符合要求合格建筑电气符合要求合格通风与空调电梯智能建筑七、工程观感质量情况混凝土结构一般建筑电气一般砌体结构一般通风与空调给排水与采暖一般综合评价一般八、工程质量综合评价该主体结构分部工程所用工程材料质保资料基本齐全,并经监理见证取样合格。施工技术资料与施工同步形成,各施工检验批均符合要求。现浇结构偏差及砌体方面等均符合要求。在安装方面,各等电位焊接正确,实测接地电阻符合设计要求,各预埋管线、预留孔、洞位置正确。鉴于部分经试块和砂浆试块未到龄期,尚未试压,故评定48#49#、61#64#、17#19#、24#、25#楼II幢别墅主体结构分部工程质量等级暂定为合格,待全部试块试压合格后再确定其质量等级。
