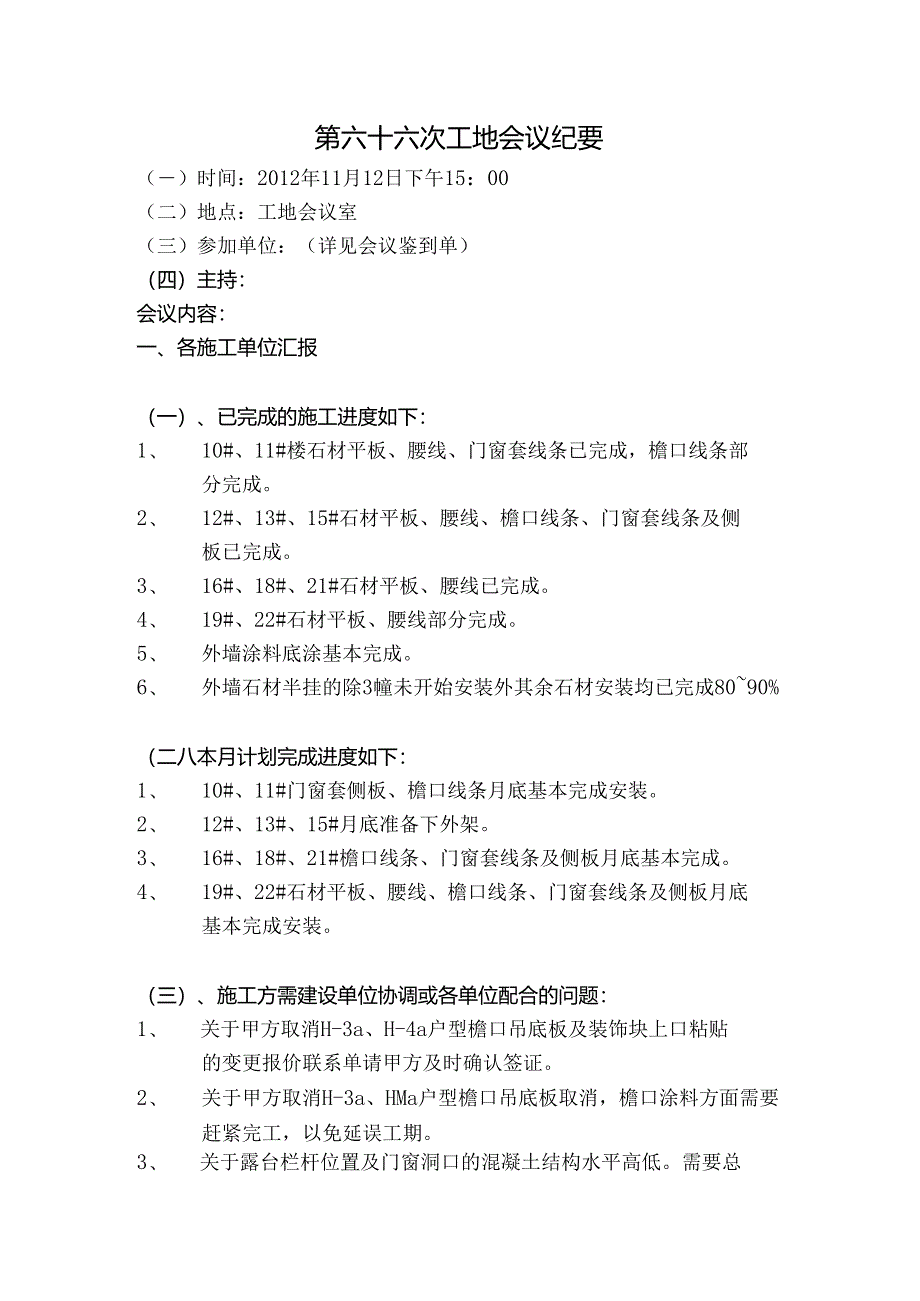

1、第六十六次工地会议纪要()时间:2012年11月12日下午15:00(二)地点:工地会议室(三)参加单位:(详见会议鉴到单)(四)主持:会议内容:一、各施工单位汇报(一)、已完成的施工进度如下:1、 10#、11#楼石材平板、腰线、门窗套线条已完成,檐口线条部分完成。2、 12#、13#、15#石材平板、腰线、檐口线条、门窗套线条及侧板已完成。3、 16#、18#、21#石材平板、腰线已完成。4、 19#、22#石材平板、腰线部分完成。5、 外墙涂料底涂基本完成。6、 外墙石材半挂的除3幢未开始安装外其余石材安装均已完成8090%(二八本月计划完成进度如下:1、 10#、11#门窗套侧板、檐口
2、线条月底基本完成安装。2、 12#、13#、15#月底准备下外架。3、 16#、18#、21#檐口线条、门窗套线条及侧板月底基本完成。4、 19#、22#石材平板、腰线、檐口线条、门窗套线条及侧板月底基本完成安装。(三)、施工方需建设单位协调或各单位配合的问题:1、 关于甲方取消H-3a、H-4a户型檐口吊底板及装饰块上口粘贴的变更报价联系单请甲方及时确认签证。2、 关于甲方取消H-3a、HMa户型檐口吊底板取消,檐口涂料方面需要赶紧完工,以免延误工期。3、 关于露台栏杆位置及门窗洞口的混凝土结构水平高低。需要总包派人敲平,以免影响露台及门窗侧板安装进度。4、 GRC线条、挂板须抓紧施工,以影
3、响后续其他单位的施工进度。5、 甲方还未签复的联系单须抓紧签复,以便施工单位确定后续施工的施工工艺。6、 已上报的工程款,望早日签复。并酌情给予工程款,以免因工程款不到位造成工期延误。7、 17#GRC线条抓紧安装。8、 各分包单位施工人员不得在在建工程内留宿(允许仓库留宿一人看管物品)。9、 门窗因外墙涂料未施工无法安装,望涂料单位抓紧安排施工人员施工。二、监理方提出本工程中要求施工方需整改及注意问题:1、 16#楼石材密拼缝留缝过大,胶缝分缝不均。且阴阳角等部位有超过3c11的缝隙,须整改。2、 石材面的沉降观测点必须按规范设置,符合验收标准。3、 石材半挂墙面的部分龙骨因长期暴露在空气中

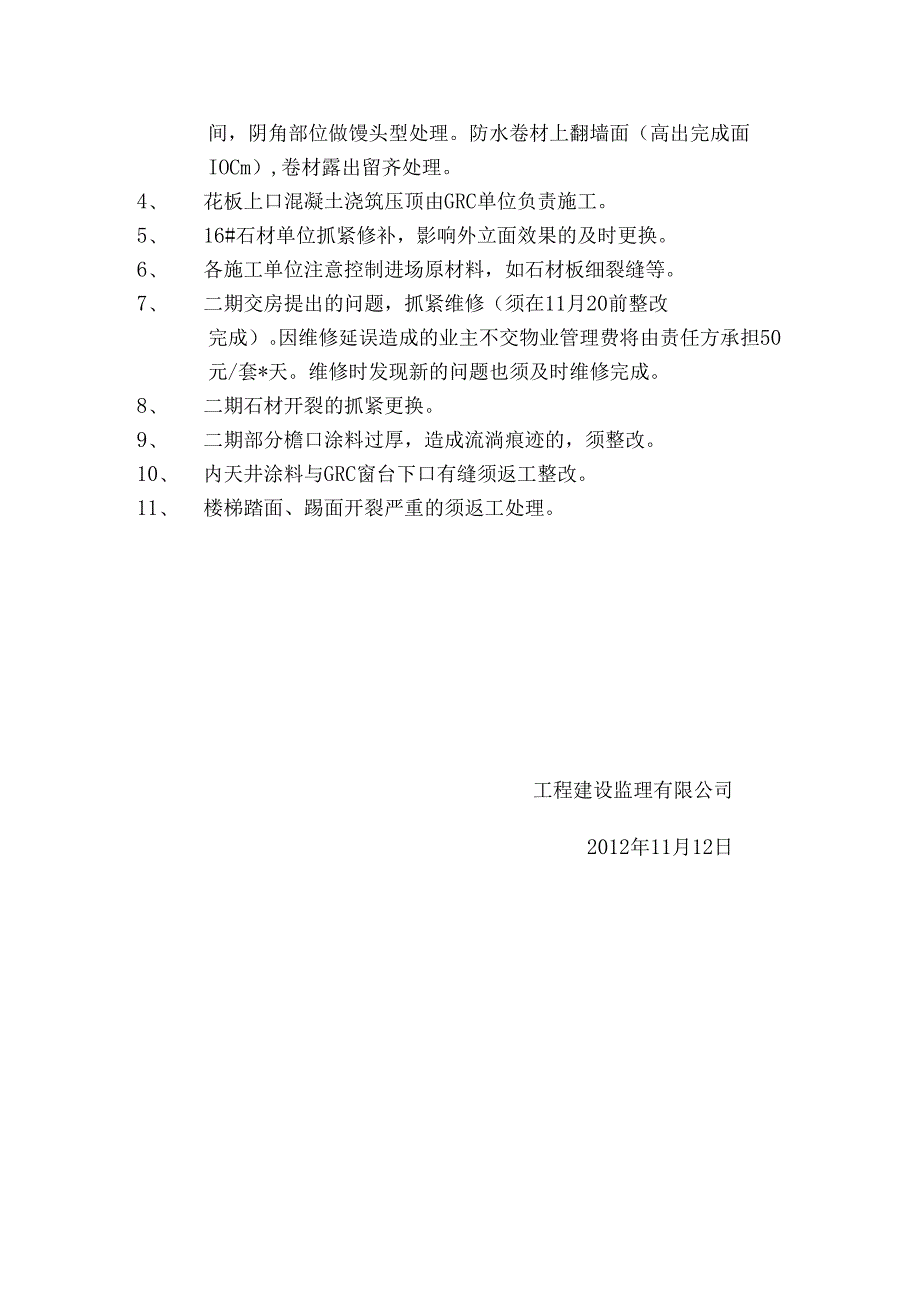

4、有锈蚀斑点的须再做。4、 管道井、非地下室部分地梁须按设计要求设置腰筋。钢筋班须加强结点的读图。5、 外架拆除时注意成品石材线条等的保护,同时施工单位对25#、26#、27#、28#楼已碰坏的石材线条要及时进行修补、整改。6、 在建工程中不得住人,同时注意施工安全。三、甲方要求施工方整改问题:1、 GRC施工进度确认为3天完成一幢,逐幢完成,逐幢移交。超过三天造成的架子费等有GRC施工方自行承担。2、 全干挂部分檐口部位的涂料抓紧施工。3、 露台施工采用刚性、柔性双层防水。施工单位须注意碎面的收浆时间,阴角部位做馒头型处理。防水卷材上翻墙面(高出完成面IOCm),卷材露出留齐处理。4、 花板上口混凝土浇筑压顶由GRC单位负责施工。5、 16#石材单位抓紧修补,影响外立面效果的及时更换。6、 各施工单位注意控制进场原材料,如石材板细裂缝等。7、 二期交房提出的问题,抓紧维修(须在11月20前整改完成)。因维修延误造成的业主不交物业管理费将由责任方承担50元/套*天。维修时发现新的问题也须及时维修完成。8、 二期石材开裂的抓紧更换。9、 二期部分檐口涂料过厚,造成流淌痕迹的,须整改。10、 内天井涂料与GRC窗台下口有缝须返工整改。11、 楼梯踏面、踢面开裂严重的须返工处理。工程建设监理有限公司2012年11月12日
