《[监理资料]工地监理例会会议纪要(20).docx》由会员分享,可在线阅读,更多相关《[监理资料]工地监理例会会议纪要(20).docx(3页珍藏版)》请在第壹文秘上搜索。

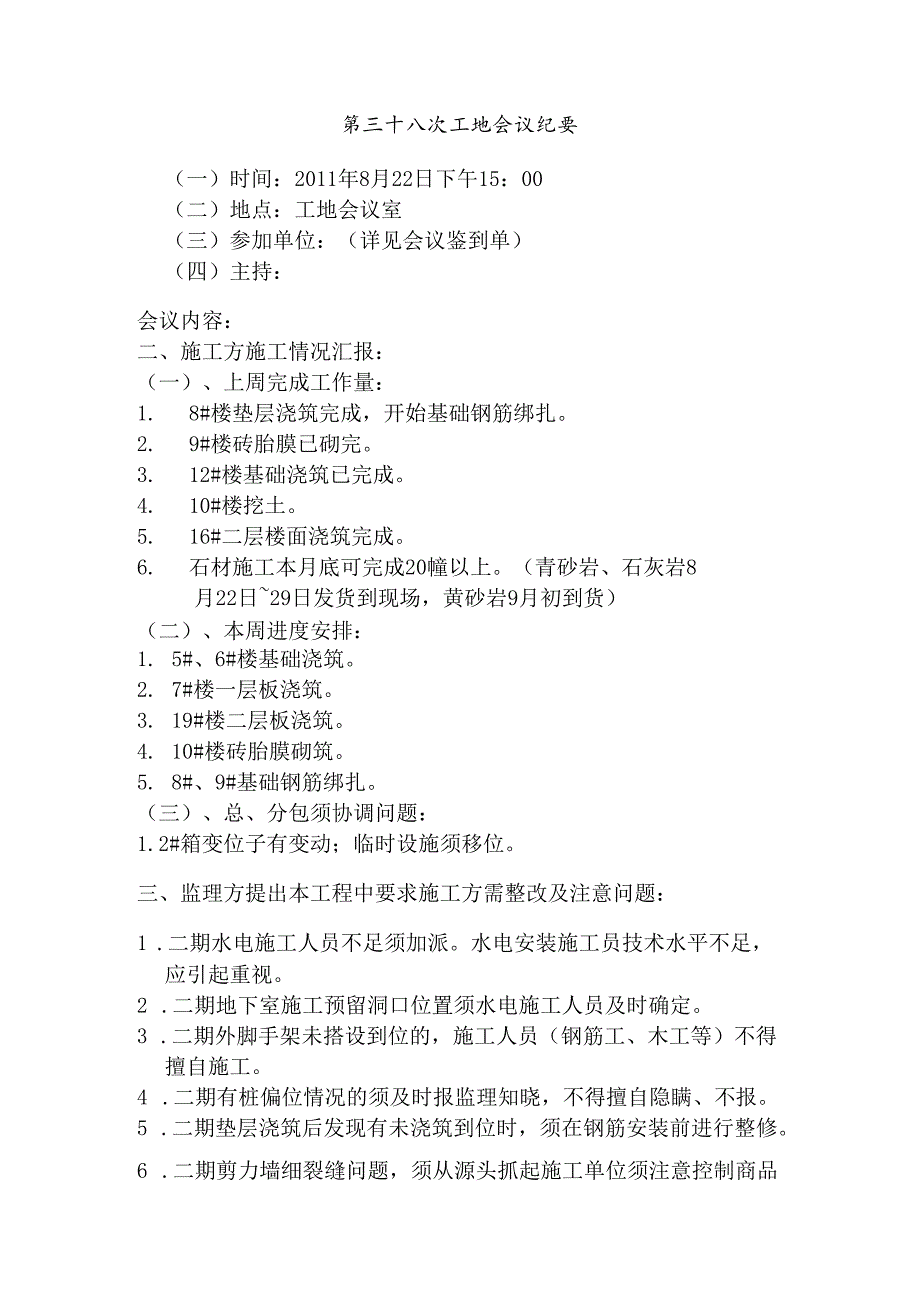

1、第三十八次工地会议纪要(一)时间:2011年8月22日下午15:00(二)地点:工地会议室(三)参加单位:(详见会议鉴到单)(四)主持:会议内容:二、施工方施工情况汇报:(一)、上周完成工作量:1. 8#楼垫层浇筑完成,开始基础钢筋绑扎。2. 9#楼砖胎膜已砌完。3. 12#楼基础浇筑已完成。4. 10#楼挖土。5. 16#二层楼面浇筑完成。6. 石材施工本月底可完成20幢以上。(青砂岩、石灰岩8月22日29日发货到现场,黄砂岩9月初到货)(二)、本周进度安排:1. 5#、6#楼基础浇筑。2. 7#楼一层板浇筑。3. 19#楼二层板浇筑。4. 10#楼砖胎膜砌筑。5. 8#、9#基础钢筋绑扎。

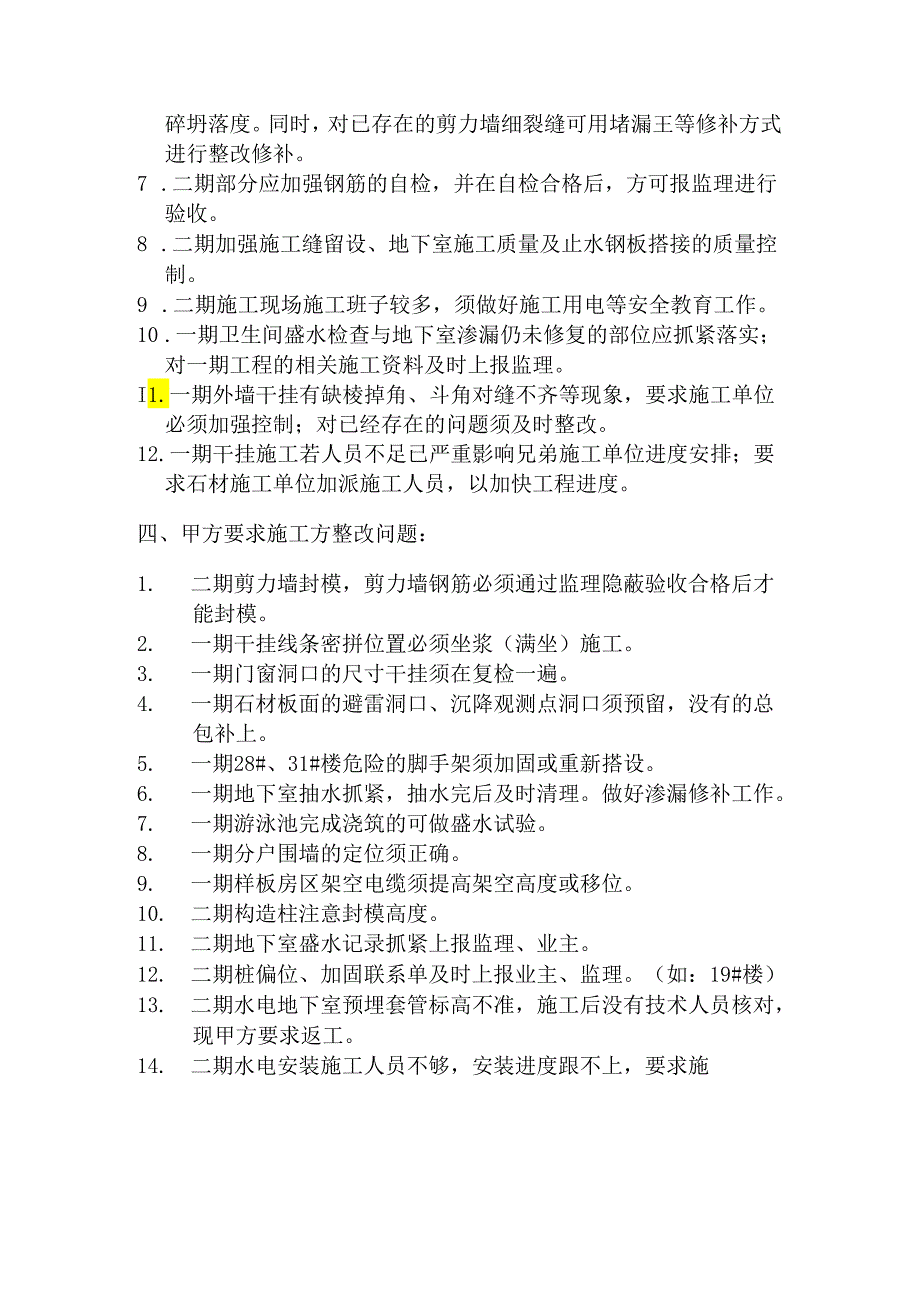

2、(三)、总、分包须协调问题:1.2#箱变位子有变动;临时设施须移位。三、监理方提出本工程中要求施工方需整改及注意问题:1 .二期水电施工人员不足须加派。水电安装施工员技术水平不足,应引起重视。2 .二期地下室施工预留洞口位置须水电施工人员及时确定。3 .二期外脚手架未搭设到位的,施工人员(钢筋工、木工等)不得擅自施工。4 .二期有桩偏位情况的须及时报监理知晓,不得擅自隐瞒、不报。5 .二期垫层浇筑后发现有未浇筑到位时,须在钢筋安装前进行整修。6 .二期剪力墙细裂缝问题,须从源头抓起施工单位须注意控制商品碎坍落度。同时,对已存在的剪力墙细裂缝可用堵漏王等修补方式进行整改修补。7 .二期部分应加强
3、钢筋的自检,并在自检合格后,方可报监理进行验收。8 .二期加强施工缝留设、地下室施工质量及止水钢板搭接的质量控制。9 .二期施工现场施工班子较多,须做好施工用电等安全教育工作。10 .一期卫生间盛水检查与地下室渗漏仍未修复的部位应抓紧落实;对一期工程的相关施工资料及时上报监理。I1.一期外墙干挂有缺棱掉角、斗角对缝不齐等现象,要求施工单位必须加强控制;对已经存在的问题须及时整改。12.一期干挂施工若人员不足已严重影响兄弟施工单位进度安排;要求石材施工单位加派施工人员,以加快工程进度。四、甲方要求施工方整改问题:1. 二期剪力墙封模,剪力墙钢筋必须通过监理隐蔽验收合格后才能封模。2. 一期干挂线

4、条密拼位置必须坐浆(满坐)施工。3. 一期门窗洞口的尺寸干挂须在复检一遍。4. 一期石材板面的避雷洞口、沉降观测点洞口须预留,没有的总包补上。5. 一期28#、31#楼危险的脚手架须加固或重新搭设。6. 一期地下室抽水抓紧,抽水完后及时清理。做好渗漏修补工作。7. 一期游泳池完成浇筑的可做盛水试验。8. 一期分户围墙的定位须正确。9. 一期样板房区架空电缆须提高架空高度或移位。10. 二期构造柱注意封模高度。11. 二期地下室盛水记录抓紧上报监理、业主。12. 二期桩偏位、加固联系单及时上报业主、监理。(如:19#楼)13. 二期水电地下室预埋套管标高不准,施工后没有技术人员核对,现甲方要求返工。14. 二期水电安装施工人员不够,安装进度跟不上,要求施工方增派人员。2011年8月22日
