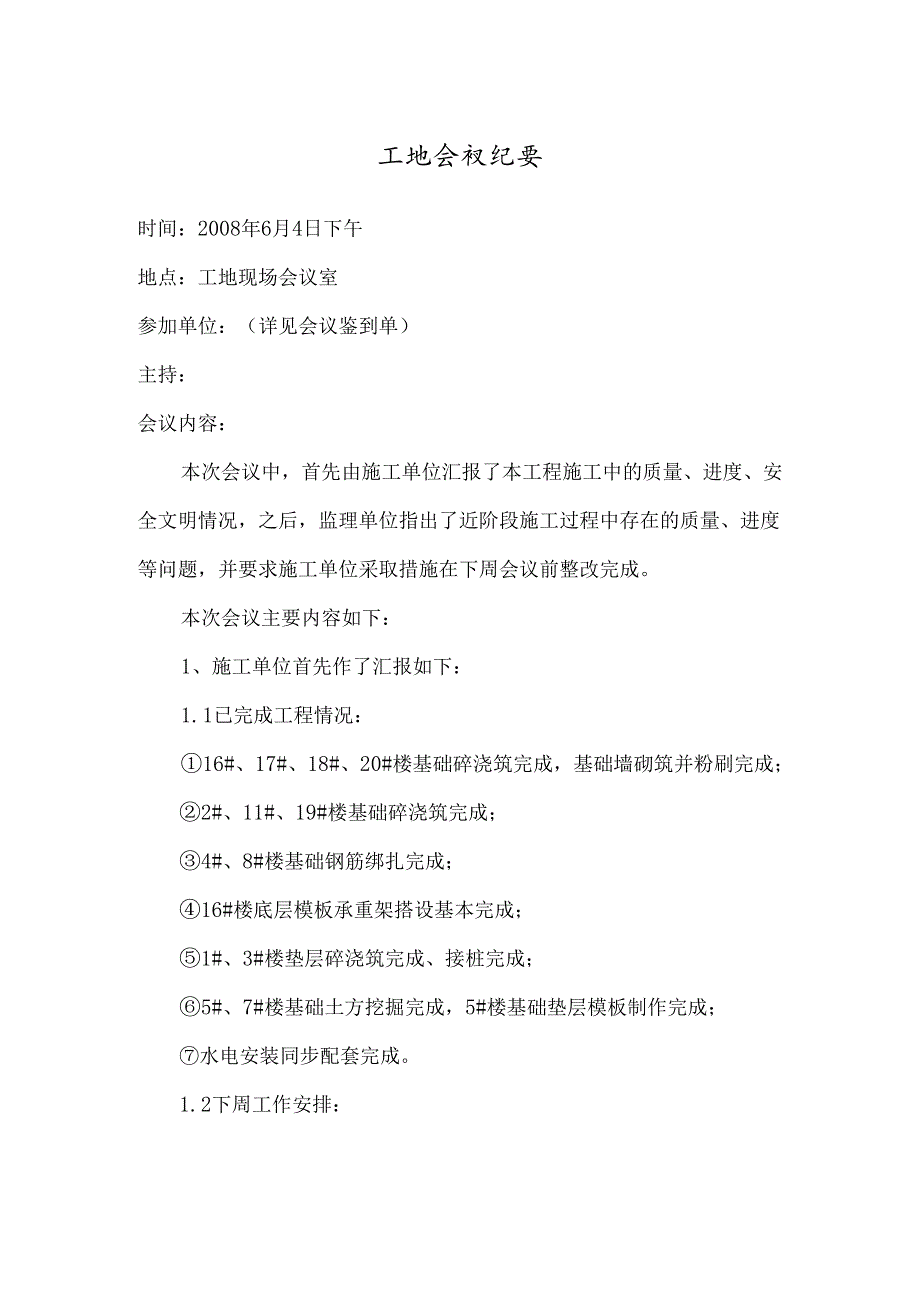

1、工地会衩纪要时间:2008年6月4日下午地点:工地现场会议室参加单位:(详见会议鉴到单)主持:会议内容:本次会议中,首先由施工单位汇报了本工程施工中的质量、进度、安全文明情况,之后,监理单位指出了近阶段施工过程中存在的质量、进度等问题,并要求施工单位采取措施在下周会议前整改完成。本次会议主要内容如下:1、施工单位首先作了汇报如下:1.1已完成工程情况:16#、17#、18#、20#楼基础碎浇筑完成,基础墙砌筑并粉刷完成;2#、11#、19#楼基础碎浇筑完成;4#、8#楼基础钢筋绑扎完成;16#楼底层模板承重架搭设基本完成;1#、3#楼垫层碎浇筑完成、接桩完成;5#、7#楼基础土方挖掘完成,5#

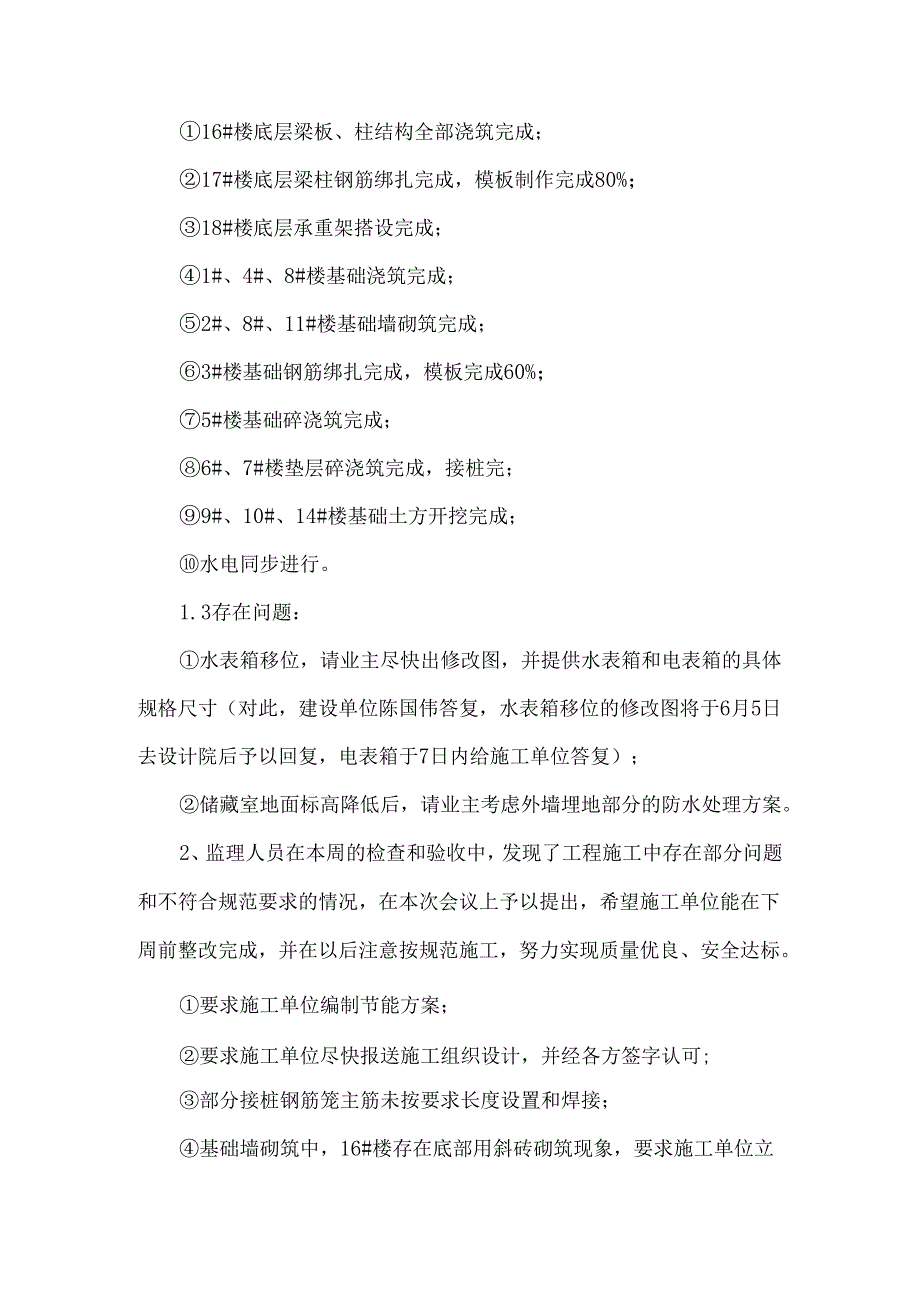

2、楼基础垫层模板制作完成;水电安装同步配套完成。1.2下周工作安排:16#楼底层梁板、柱结构全部浇筑完成;17#楼底层梁柱钢筋绑扎完成,模板制作完成80%;18#楼底层承重架搭设完成;1#、4#、8#楼基础浇筑完成;2#、8#、11#楼基础墙砌筑完成;3#楼基础钢筋绑扎完成,模板完成60%;5#楼基础碎浇筑完成;6#、7#楼垫层碎浇筑完成,接桩完;9#、10#、14#楼基础土方开挖完成;水电同步进行。1.3存在问题:水表箱移位,请业主尽快出修改图,并提供水表箱和电表箱的具体规格尺寸(对此,建设单位陈国伟答复,水表箱移位的修改图将于6月5日去设计院后予以回复,电表箱于7日内给施工单位答复);储藏室

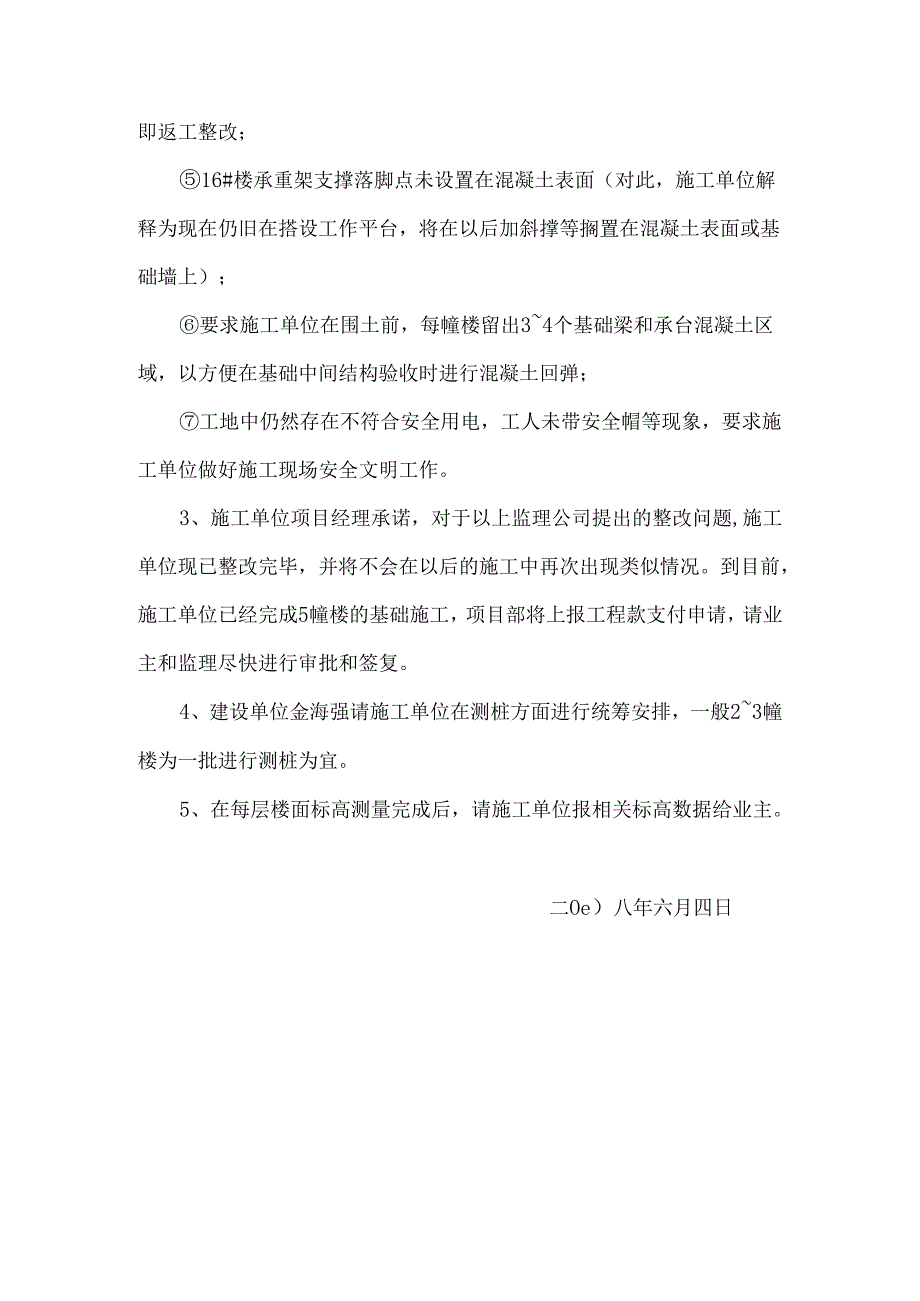

3、地面标高降低后,请业主考虑外墙埋地部分的防水处理方案。2、监理人员在本周的检查和验收中,发现了工程施工中存在部分问题和不符合规范要求的情况,在本次会议上予以提出,希望施工单位能在下周前整改完成,并在以后注意按规范施工,努力实现质量优良、安全达标。要求施工单位编制节能方案;要求施工单位尽快报送施工组织设计,并经各方签字认可;部分接桩钢筋笼主筋未按要求长度设置和焊接;基础墙砌筑中,16#楼存在底部用斜砖砌筑现象,要求施工单位立即返工整改;16#楼承重架支撑落脚点未设置在混凝土表面(对此,施工单位解释为现在仍旧在搭设工作平台,将在以后加斜撑等搁置在混凝土表面或基础墙上);要求施工单位在围土前,每幢楼留出34个基础梁和承台混凝土区域,以方便在基础中间结构验收时进行混凝土回弹;工地中仍然存在不符合安全用电,工人未带安全帽等现象,要求施工单位做好施工现场安全文明工作。3、施工单位项目经理承诺,对于以上监理公司提出的整改问题,施工单位现已整改完毕,并将不会在以后的施工中再次出现类似情况。到目前,施工单位已经完成5幢楼的基础施工,项目部将上报工程款支付申请,请业主和监理尽快进行审批和签复。4、建设单位金海强请施工单位在测桩方面进行统筹安排,一般23幢楼为一批进行测桩为宜。5、在每层楼面标高测量完成后,请施工单位报相关标高数据给业主。二Oe)八年六月四日
