《[监理资料]工地监理例会会议纪要(7).docx》由会员分享,可在线阅读,更多相关《[监理资料]工地监理例会会议纪要(7).docx(4页珍藏版)》请在第壹文秘上搜索。

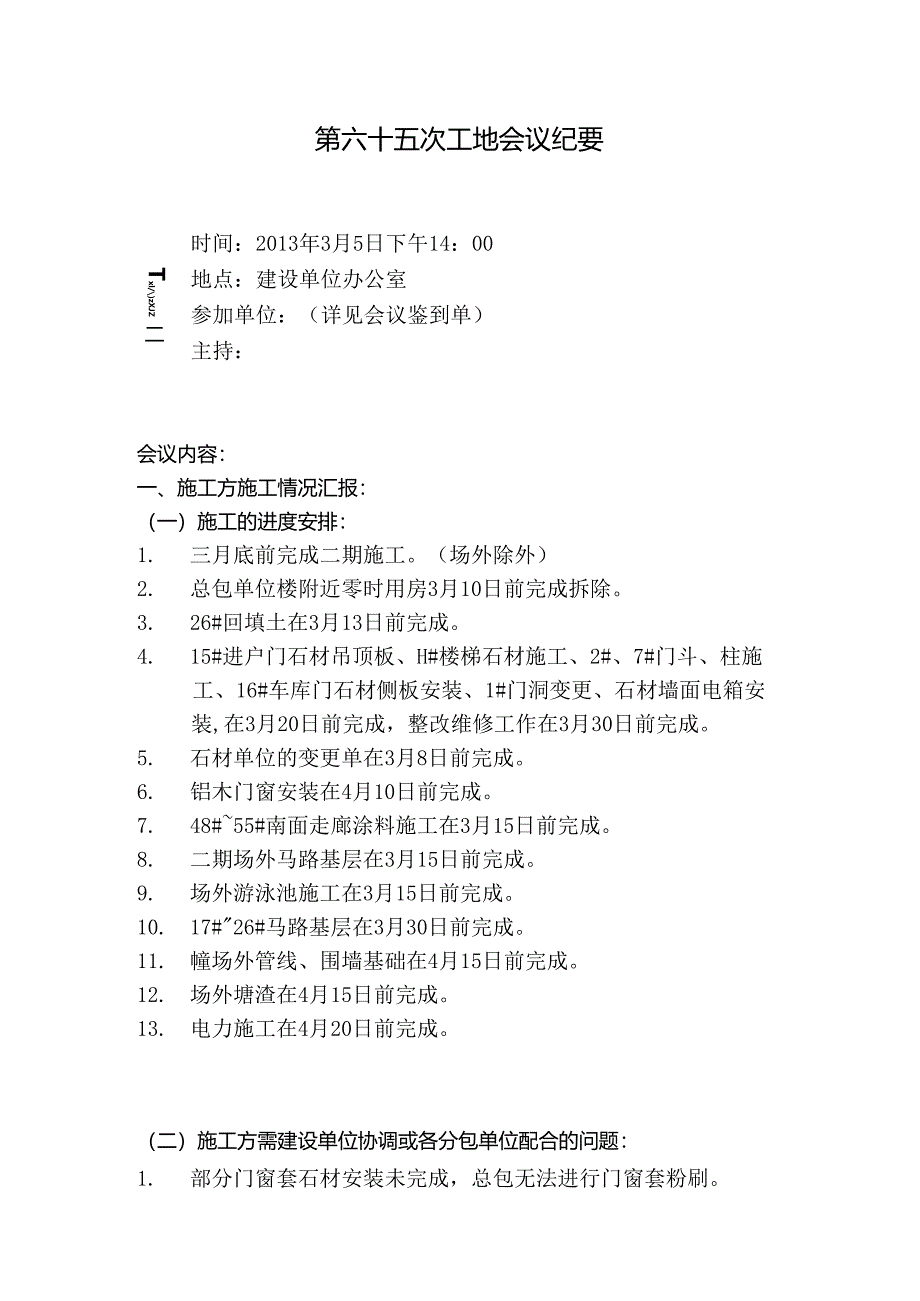

1、第六十五次工地会议纪要Txl/)zXJZ二三四z(/(/(/(时间:2013年3月5日下午14:00地点:建设单位办公室参加单位:(详见会议鉴到单)主持:会议内容:一、施工方施工情况汇报:(一)施工的进度安排:1. 三月底前完成二期施工。(场外除外)2. 总包单位楼附近零时用房3月10日前完成拆除。3. 26#回填土在3月13日前完成。4. 15#进户门石材吊顶板、H#楼梯石材施工、2#、7#门斗、柱施工、16#车库门石材侧板安装、1#门洞变更、石材墙面电箱安装,在3月20日前完成,整改维修工作在3月30日前完成。5. 石材单位的变更单在3月8日前完成。6. 铝木门窗安装在4月10日前完成。7

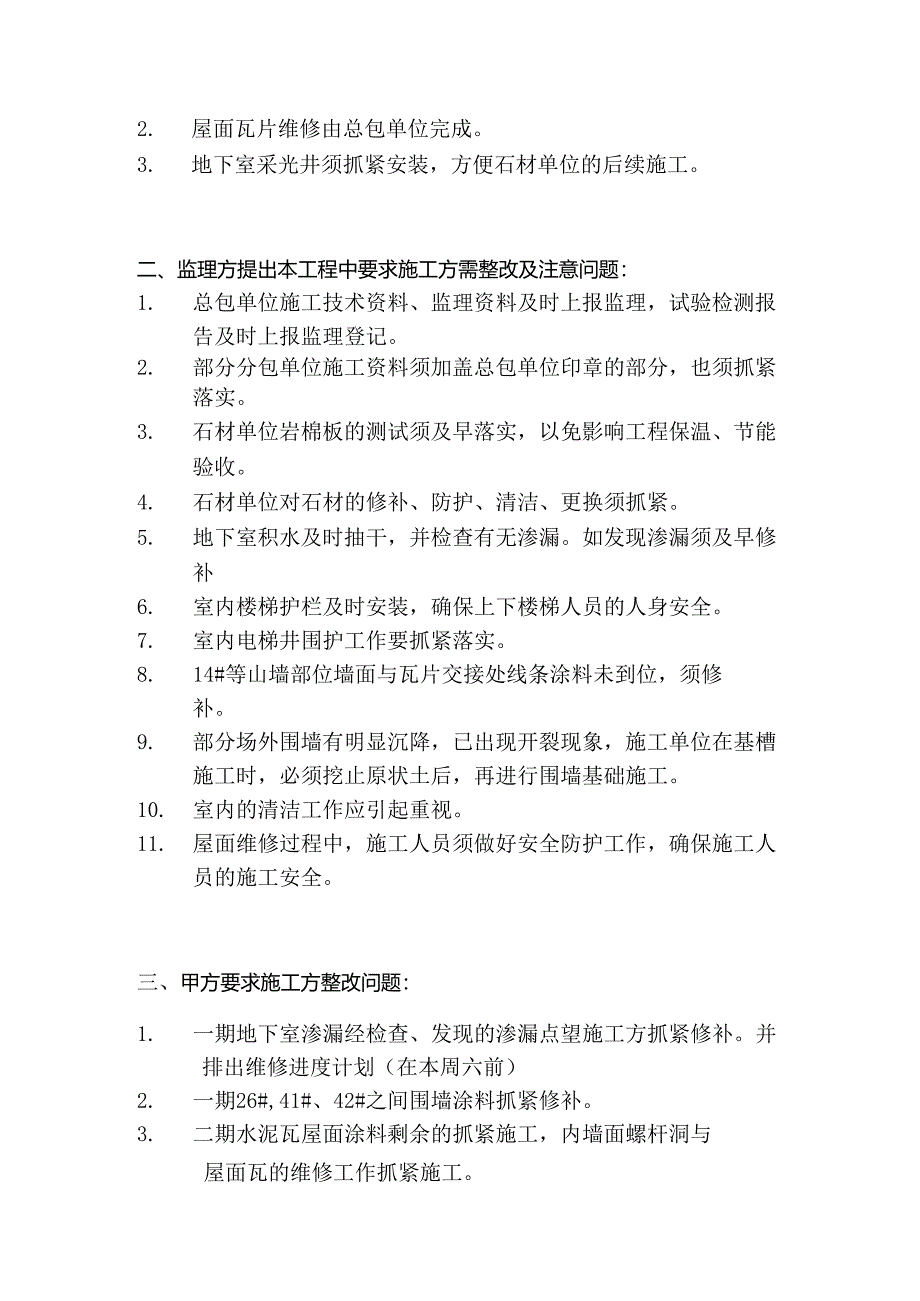

2、. 48#55#南面走廊涂料施工在3月15日前完成。8. 二期场外马路基层在3月15日前完成。9. 场外游泳池施工在3月15日前完成。10. 17#26#马路基层在3月30日前完成。11. 幢场外管线、围墙基础在4月15日前完成。12. 场外塘渣在4月15日前完成。13. 电力施工在4月20日前完成。(二)施工方需建设单位协调或各分包单位配合的问题:1. 部分门窗套石材安装未完成,总包无法进行门窗套粉刷。2. 屋面瓦片维修由总包单位完成。3. 地下室采光井须抓紧安装,方便石材单位的后续施工。二、监理方提出本工程中要求施工方需整改及注意问题:1. 总包单位施工技术资料、监理资料及时上报监理,试验
3、检测报告及时上报监理登记。2. 部分分包单位施工资料须加盖总包单位印章的部分,也须抓紧落实。3. 石材单位岩棉板的测试须及早落实,以免影响工程保温、节能验收。4. 石材单位对石材的修补、防护、清洁、更换须抓紧。5. 地下室积水及时抽干,并检查有无渗漏。如发现渗漏须及早修补6. 室内楼梯护栏及时安装,确保上下楼梯人员的人身安全。7. 室内电梯井围护工作要抓紧落实。8. 14#等山墙部位墙面与瓦片交接处线条涂料未到位,须修补。9. 部分场外围墙有明显沉降,已出现开裂现象,施工单位在基槽施工时,必须挖止原状土后,再进行围墙基础施工。10. 室内的清洁工作应引起重视。11. 屋面维修过程中,施工人员须

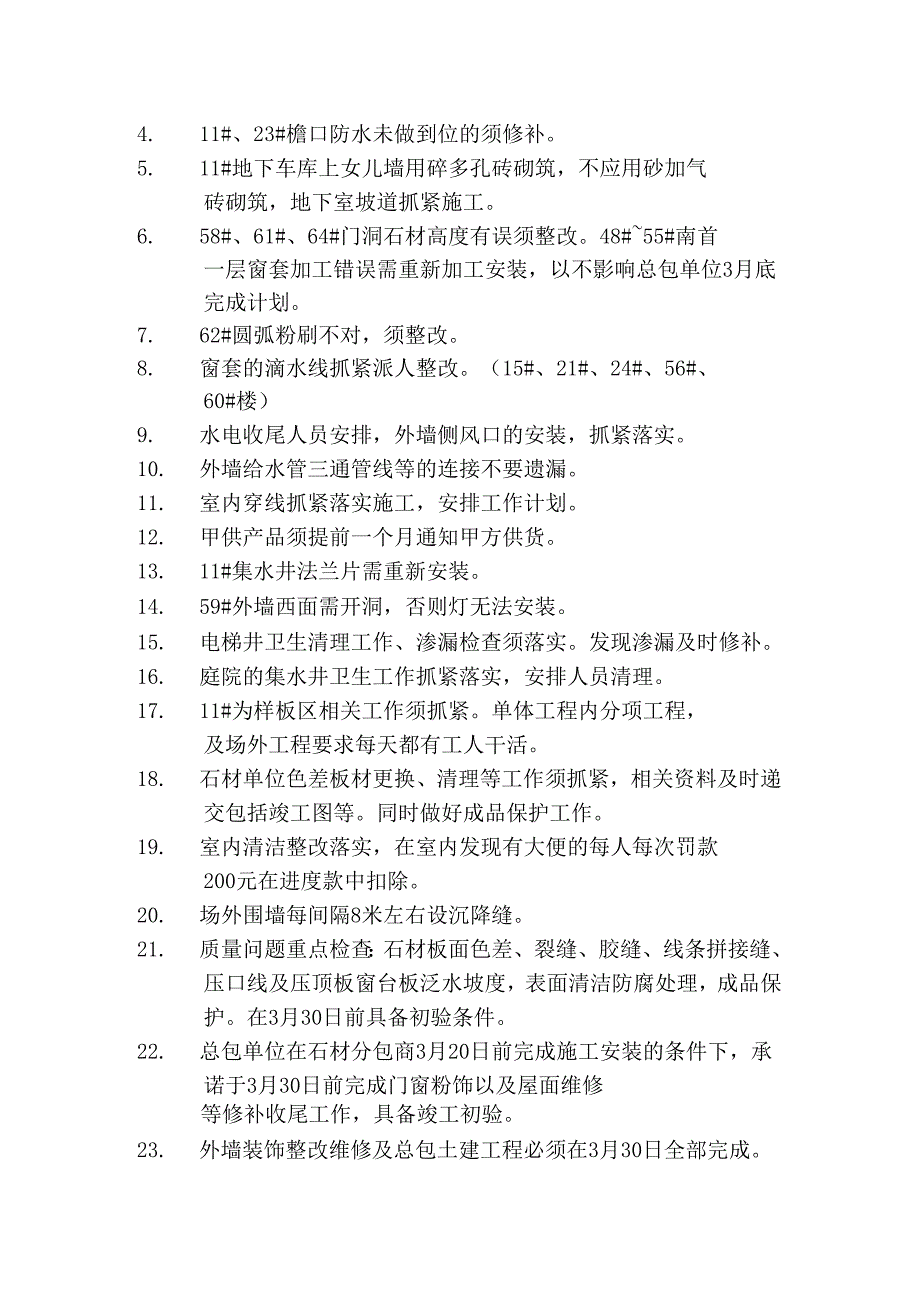

4、做好安全防护工作,确保施工人员的施工安全。三、甲方要求施工方整改问题:1. 一期地下室渗漏经检查、发现的渗漏点望施工方抓紧修补。并排出维修进度计划(在本周六前)2. 一期26#,41#、42#之间围墙涂料抓紧修补。3. 二期水泥瓦屋面涂料剩余的抓紧施工,内墙面螺杆洞与屋面瓦的维修工作抓紧施工。4. 11#、23#檐口防水未做到位的须修补。5. 11#地下车库上女儿墙用碎多孔砖砌筑,不应用砂加气砖砌筑,地下室坡道抓紧施工。6. 58#、61#、64#门洞石材高度有误须整改。48#55#南首一层窗套加工错误需重新加工安装,以不影响总包单位3月底完成计划。7. 62#圆弧粉刷不对,须整改。8. 窗套
5、的滴水线抓紧派人整改。(15#、21#、24#、56#、60#楼)9. 水电收尾人员安排,外墙侧风口的安装,抓紧落实。10. 外墙给水管三通管线等的连接不要遗漏。11. 室内穿线抓紧落实施工,安排工作计划。12. 甲供产品须提前一个月通知甲方供货。13. 11#集水井法兰片需重新安装。14. 59#外墙西面需开洞,否则灯无法安装。15. 电梯井卫生清理工作、渗漏检查须落实。发现渗漏及时修补。16. 庭院的集水井卫生工作抓紧落实,安排人员清理。17. 11#为样板区相关工作须抓紧。单体工程内分项工程,及场外工程要求每天都有工人干活。18. 石材单位色差板材更换、清理等工作须抓紧,相关资料及时递交
6、包括竣工图等。同时做好成品保护工作。19. 室内清洁整改落实,在室内发现有大便的每人每次罚款200元在进度款中扣除。20. 场外围墙每间隔8米左右设沉降缝。21. 质量问题重点检查:石材板面色差、裂缝、胶缝、线条拼接缝、压口线及压顶板窗台板泛水坡度,表面清洁防腐处理,成品保护。在3月30日前具备初验条件。22. 总包单位在石材分包商3月20日前完成施工安装的条件下,承诺于3月30日前完成门窗粉饰以及屋面维修等修补收尾工作,具备竣工初验。23. 外墙装饰整改维修及总包土建工程必须在3月30日全部完成。4月30日前安装完成。24. 场外道路基层及围墙基础分别在3月15日、3月30日分(二)、二次完成交验。电力排管在4月20日前完成。25. 施工技术资料在3月30日前统一批验。工期违约工程部按有关规定作出处罚。26. 要求监理公司及时整理会议纪要、及时盖章及时发放会议纪要。工程建设监理有限公司2013年3月5日
