[监理资料]干挂石材施工、监理、甲方质量控制专题会议纪要.docx

上传人:p** 文档编号:1032917 上传时间:2024-06-15 格式:DOCX 页数:3 大小:10.77KB
下载 相关 举报
[监理资料]干挂石材施工、监理、甲方质量控制专题会议纪要.docx_第1页
第1页 / 共3页
[监理资料]干挂石材施工、监理、甲方质量控制专题会议纪要.docx_第2页
第2页 / 共3页
[监理资料]干挂石材施工、监理、甲方质量控制专题会议纪要.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《[监理资料]干挂石材施工、监理、甲方质量控制专题会议纪要.docx》由会员分享,可在线阅读,更多相关《[监理资料]干挂石材施工、监理、甲方质量控制专题会议纪要.docx(3页珍藏版)》请在第壹文秘上搜索。

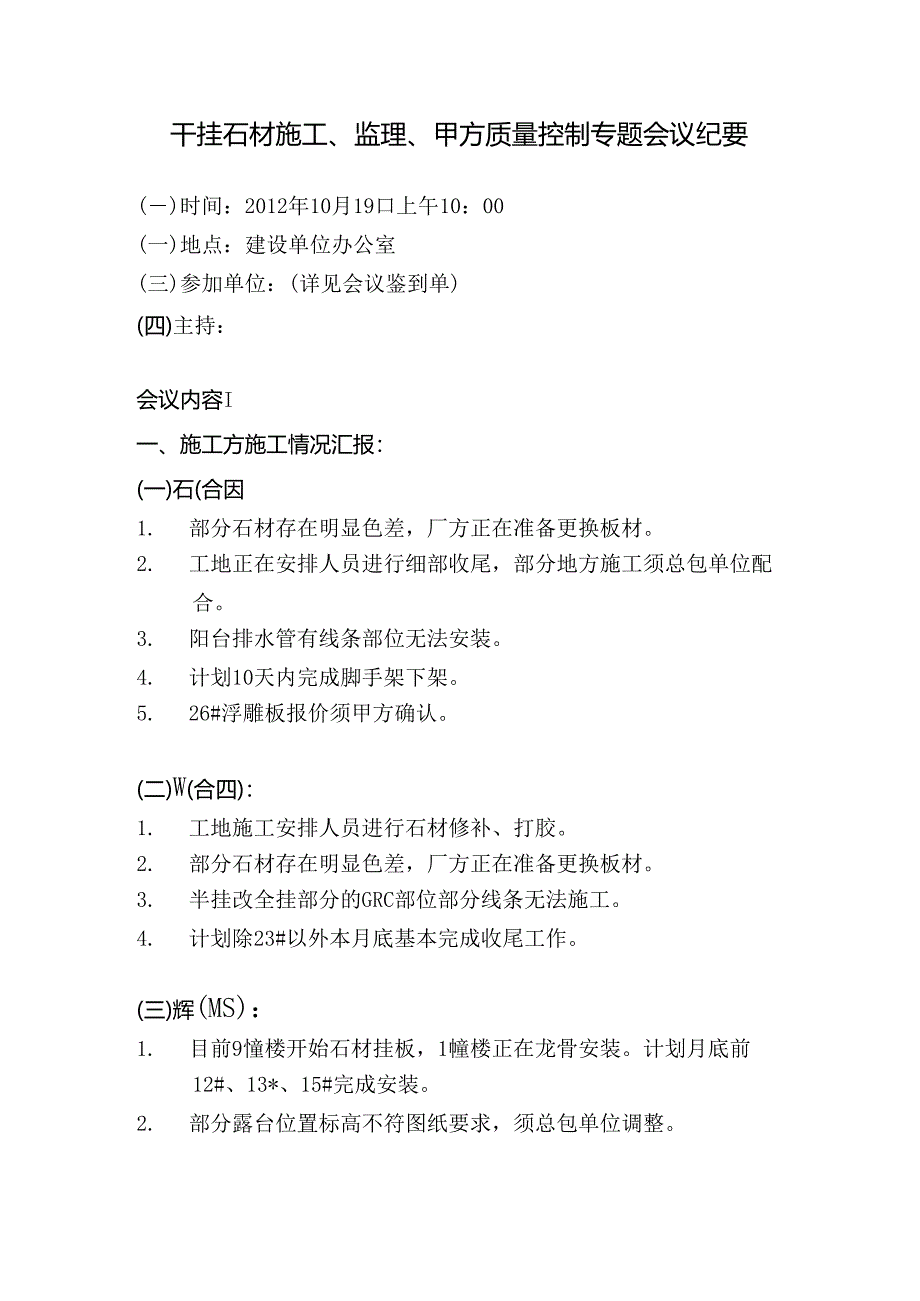

1、干挂石材施工、监理、甲方质量控制专题会议纪要()时间:2012年10月19口上午10:00(一)地点:建设单位办公室(三)参加单位:(详见会议鉴到单)(四)主持:会议内容I一、施工方施工情况汇报:(一)石(合因1. 部分石材存在明显色差,厂方正在准备更换板材。2. 工地正在安排人员进行细部收尾,部分地方施工须总包单位配合。3. 阳台排水管有线条部位无法安装。4. 计划10天内完成脚手架下架。5. 26#浮雕板报价须甲方确认。(二)W(合四):1. 工地施工安排人员进行石材修补、打胶。2. 部分石材存在明显色差,厂方正在准备更换板材。3. 半挂改全挂部分的GRC部位部分线条无法施工。4. 计划除

2、23#以外本月底基本完成收尾工作。(三)辉(MS):1. 目前9憧楼开始石材挂板,1幢楼正在龙骨安装。计划月底前12#、13*、15#完成安装。2. 部分露台位置标高不符图纸要求,须总包单位调整。(四)恒(MS):1.半挂部分1#、2#、3#、4#、20#正在施工二、监理方提出本工程中要求镰工方需整改及注意问题:1. 石材打胶时胶缝漏点较多,部分线条与石材大板交接处胶缝不饱满。2. 大墙面、线条等有明显花板、色爰的须更换板材。3. 石材破板须抓紧修补,掉角严重的须更换。4. 部分位置的腰线存在倒坡现象,必须返工。5. 石材修补、打胶人员不足,要求施工单位增派专业修补、施工人员。6. 平屋面与石

3、材交接处的打胶抓紧落实。7. 埋件安装中的穿墙螺杆埋深应给粉刷留有一定的粉刷厚度空间。三、甲方要求施工方整改问题:1. 25#部分线条施工错误,门窗套的接差须抓紧修补2. 62#东、西面石材细裂缝较多须更换。3. 檐D后加工的部位要做防腐、防锈处理。4. GRC施工时注意与石材单位的配合。5. 露台部位的宝瓶柱每一栏均要求为六个。6. 部分有色差的板材要求更换。7. 石材grc单位抓紧施工注意控制进度。8. 21#、22*石材上有安装预埋板开错的须更换。9. 20#煤气管线预留洞须抓紧开。10. 61#檐口修补抓紧。11. 注意控制板材色差、板材掉角严重的不要上墙。12. 要求穿墙螺杆拧紧。1

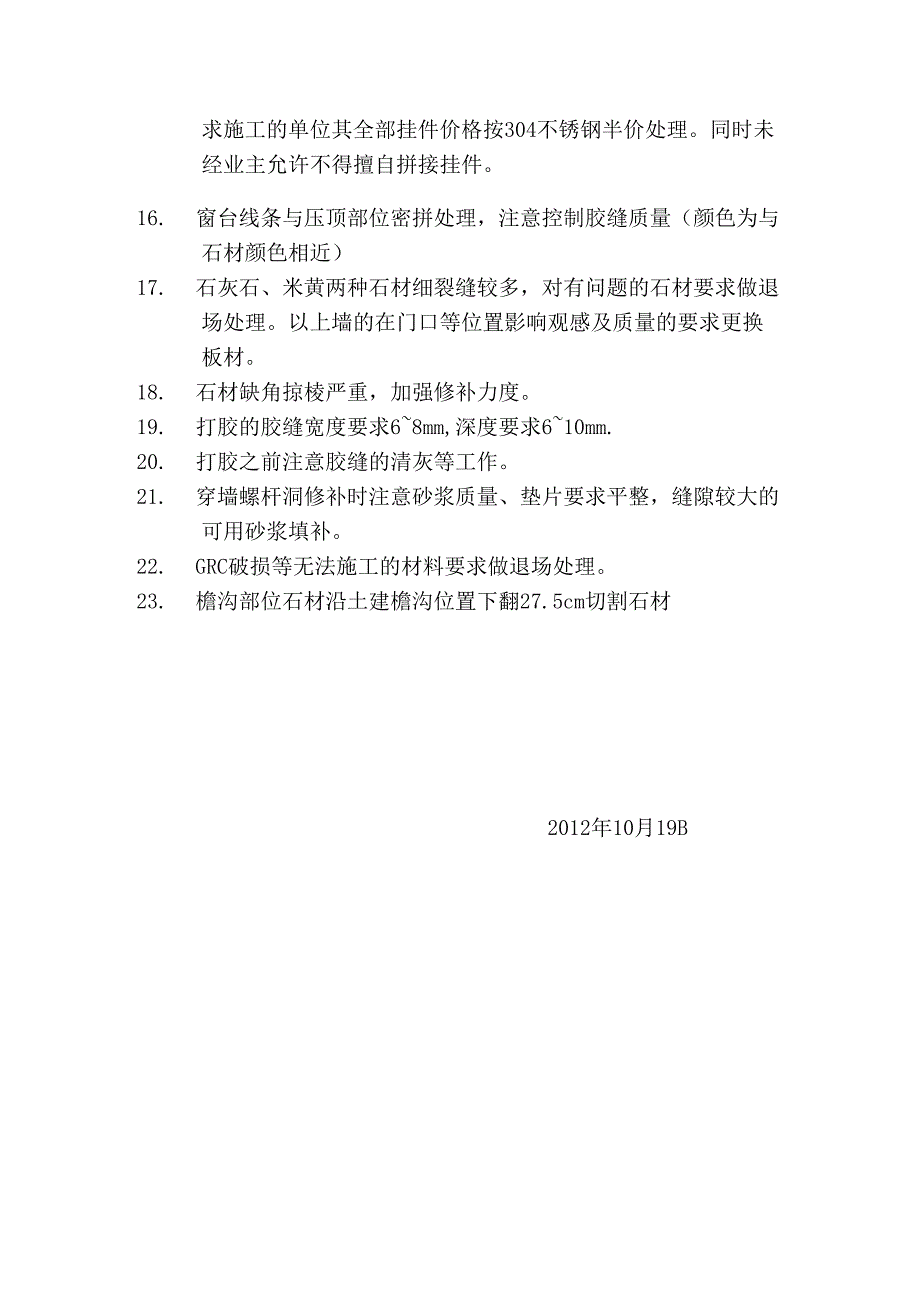

4、3. 13#大墙面有色差的板必须更换。14. 石材细裂缝较多,施工方须注意控制进场原材料的质量。15. 部分挂件未按业主要求采用304不锈钢,现决定对未按施工要求施工的单位其全部挂件价格按304不锈钢半价处理。同时未经业主允许不得擅自拼接挂件。16. 窗台线条与压顶部位密拼处理,注意控制胶缝质量(颜色为与石材颜色相近)17. 石灰石、米黄两种石材细裂缝较多,对有问题的石材要求做退场处理。以上墙的在门口等位置影响观感及质量的要求更换板材。18. 石材缺角掠棱严重,加强修补力度。19. 打胶的胶缝宽度要求68mm,深度要求610mm.20. 打胶之前注意胶缝的清灰等工作。21. 穿墙螺杆洞修补时注意砂浆质量、垫片要求平整,缝隙较大的可用砂浆填补。22. GRC破损等无法施工的材料要求做退场处理。23. 檐沟部位石材沿土建檐沟位置下翻27.5cm切割石材2012年10月19B

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑资料

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
