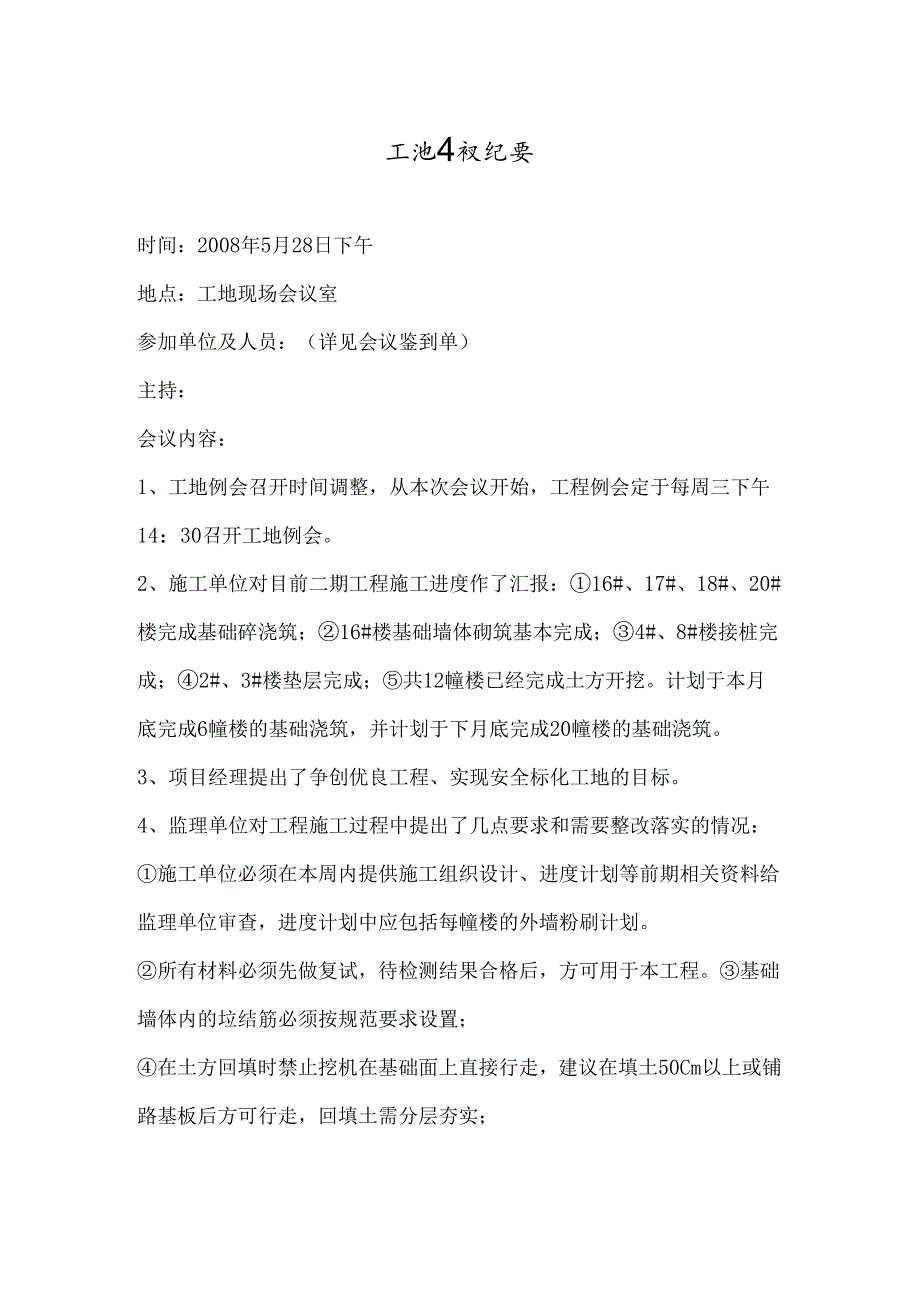

1、工池4衩纪要时间:2008年5月28日下午地点:工地现场会议室参加单位及人员:(详见会议鉴到单)主持:会议内容:1、工地例会召开时间调整,从本次会议开始,工程例会定于每周三下午14:30召开工地例会。2、施工单位对目前二期工程施工进度作了汇报:16#、17#、18#、20#楼完成基础碎浇筑;16#楼基础墙体砌筑基本完成;4#、8#楼接桩完成;2#、3#楼垫层完成;共12幢楼已经完成土方开挖。计划于本月底完成6幢楼的基础浇筑,并计划于下月底完成20幢楼的基础浇筑。3、项目经理提出了争创优良工程、实现安全标化工地的目标。4、监理单位对工程施工过程中提出了几点要求和需要整改落实的情况:施工单位必须在

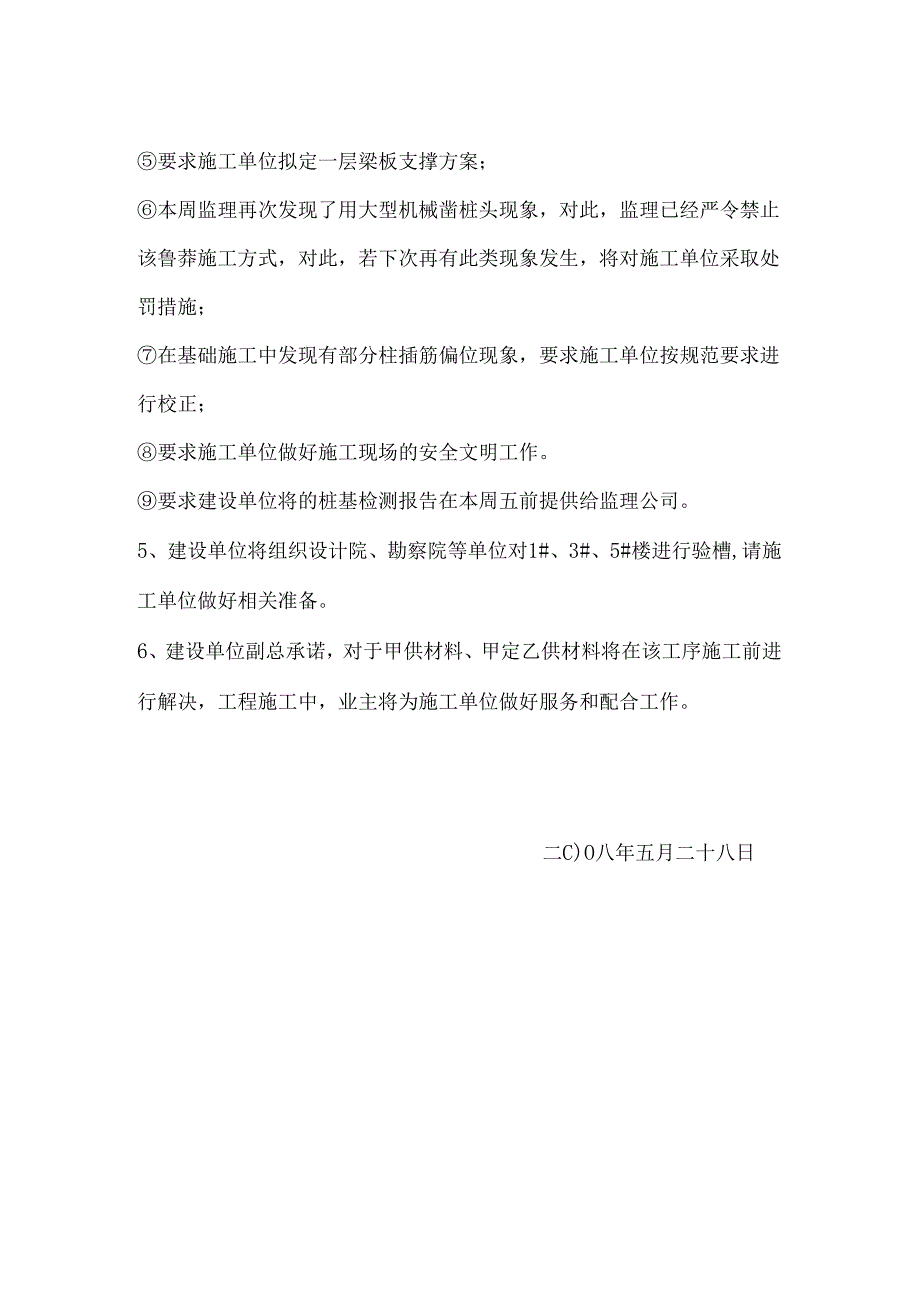

2、本周内提供施工组织设计、进度计划等前期相关资料给监理单位审查,进度计划中应包括每幢楼的外墙粉刷计划。所有材料必须先做复试,待检测结果合格后,方可用于本工程。基础墙体内的垃结筋必须按规范要求设置;在土方回填时禁止挖机在基础面上直接行走,建议在填土50Cm以上或铺路基板后方可行走,回填土需分层夯实;要求施工单位拟定一层梁板支撑方案;本周监理再次发现了用大型机械凿桩头现象,对此,监理已经严令禁止该鲁莽施工方式,对此,若下次再有此类现象发生,将对施工单位采取处罚措施;在基础施工中发现有部分柱插筋偏位现象,要求施工单位按规范要求进行校正;要求施工单位做好施工现场的安全文明工作。要求建设单位将的桩基检测报告在本周五前提供给监理公司。5、建设单位将组织设计院、勘察院等单位对1#、3#、5#楼进行验槽,请施工单位做好相关准备。6、建设单位副总承诺,对于甲供材料、甲定乙供材料将在该工序施工前进行解决,工程施工中,业主将为施工单位做好服务和配合工作。二C)O八年五月二十八日

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 会议纪要

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
