[监理资料]监理月报(11).docx

上传人:p** 文档编号:1033000 上传时间:2024-06-15 格式:DOCX 页数:5 大小:16.69KB
下载 相关 举报
[监理资料]监理月报(11).docx_第1页
第1页 / 共5页
[监理资料]监理月报(11).docx_第2页
第2页 / 共5页
[监理资料]监理月报(11).docx_第3页
第3页 / 共5页
[监理资料]监理月报(11).docx_第4页
第4页 / 共5页
[监理资料]监理月报(11).docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《[监理资料]监理月报(11).docx》由会员分享,可在线阅读,更多相关《[监理资料]监理月报(11).docx(5页珍藏版)》请在第壹文秘上搜索。

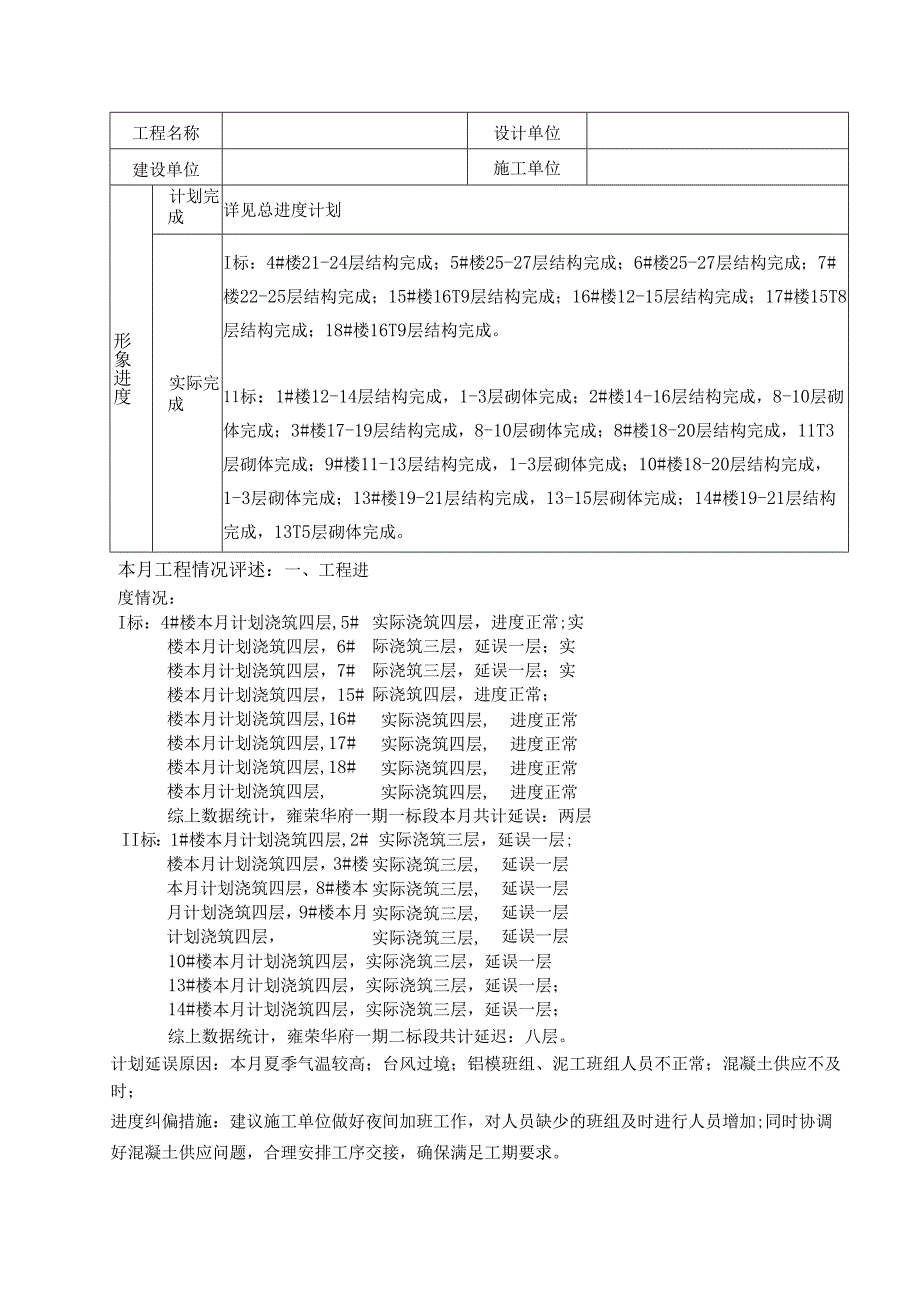

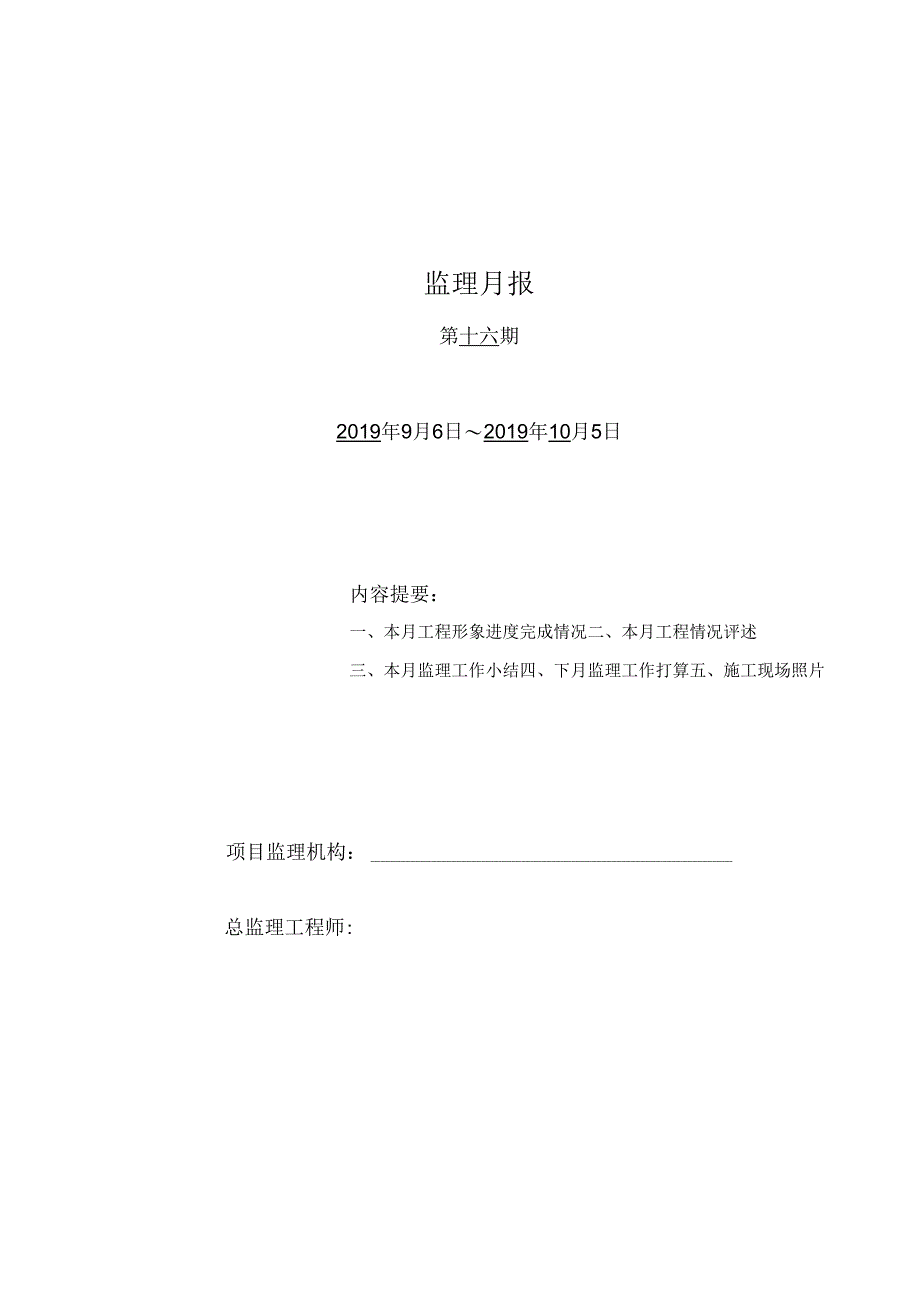

1、监理月报第十六期2019年9月6日2019年10月5日内容提要:一、本月工程形象进度完成情况二、本月工程情况评述三、本月监理工作小结四、下月监理工作打算五、施工现场照片项目监理机构:总监理工程师:工程名称设计单位建设单位施工单位形象进度计划完成详见总进度计划实际完成I标:4#楼21-24层结构完成;5#楼25-27层结构完成;6#楼25-27层结构完成;7#楼22-25层结构完成;15#楼16T9层结构完成;16#楼12-15层结构完成;17#楼15T8层结构完成;18#楼16T9层结构完成。11标:1#楼12-14层结构完成,1-3层砌体完成;2#楼14-16层结构完成,8-10层砌体完成;

2、3#楼17-19层结构完成,8-10层砌体完成;8#楼18-20层结构完成,11T3层砌体完成;9#楼11-13层结构完成,1-3层砌体完成;10#楼18-20层结构完成,1-3层砌体完成;13#楼19-21层结构完成,13-15层砌体完成;14#楼19-21层结构完成,13T5层砌体完成。本月工程情况评述:一、工程进度情况:I标:4#楼本月计划浇筑四层,5#楼本月计划浇筑四层,6#楼本月计划浇筑四层,7#楼本月计划浇筑四层,15#楼本月计划浇筑四层,16#楼本月计划浇筑四层,17#楼本月计划浇筑四层,18#楼本月计划浇筑四层,实际浇筑四层,进度正常;实际浇筑三层,延误一层;实际浇筑三层,延误

3、一层;实际浇筑四层,进度正常;实际浇筑四层,实际浇筑四层,实际浇筑四层,实际浇筑四层,进度正常进度正常进度正常进度正常综上数据统计,雍荣华府一期一标段本月共计延误:两层II标:1#楼本月计划浇筑四层,2#楼本月计划浇筑四层,3#楼本月计划浇筑四层,8#楼本月计划浇筑四层,9#楼本月计划浇筑四层,实际浇筑三层,延误一层;实际浇筑三层,实际浇筑三层,实际浇筑三层,实际浇筑三层,延误一层延误一层延误一层延误一层10#楼本月计划浇筑四层,实际浇筑三层,延误一层13#楼本月计划浇筑四层,实际浇筑三层,延误一层;14#楼本月计划浇筑四层,实际浇筑三层,延误一层;综上数据统计,雍荣华府一期二标段共计延迟:八

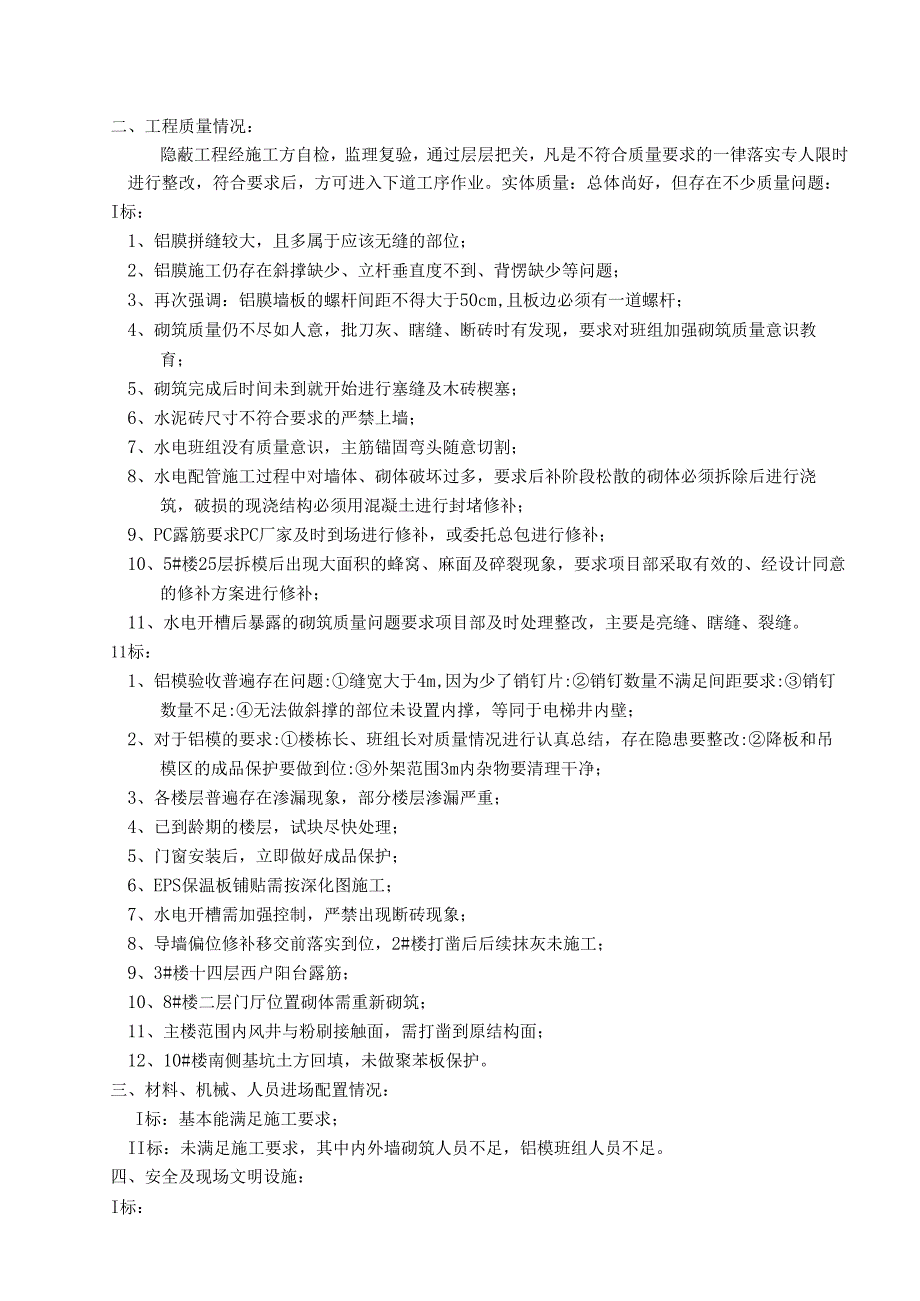

4、层。计划延误原因:本月夏季气温较高;台风过境;铝模班组、泥工班组人员不正常;混凝土供应不及时;进度纠偏措施:建议施工单位做好夜间加班工作,对人员缺少的班组及时进行人员增加;同时协调好混凝土供应问题,合理安排工序交接,确保满足工期要求。二、工程质量情况:隐蔽工程经施工方自检,监理复验,通过层层把关,凡是不符合质量要求的一律落实专人限时进行整改,符合要求后,方可进入下道工序作业。实体质量:总体尚好,但存在不少质量问题:I标:1、铝膜拼缝较大,且多属于应该无缝的部位;2、铝膜施工仍存在斜撑缺少、立杆垂直度不到、背愣缺少等问题;3、再次强调:铝膜墙板的螺杆间距不得大于50cm,且板边必须有一道螺杆;4

5、、砌筑质量仍不尽如人意,批刀灰、瞎缝、断砖时有发现,要求对班组加强砌筑质量意识教育;5、砌筑完成后时间未到就开始进行塞缝及木砖楔塞;6、水泥砖尺寸不符合要求的严禁上墙;7、水电班组没有质量意识,主筋锚固弯头随意切割;8、水电配管施工过程中对墙体、砌体破坏过多,要求后补阶段松散的砌体必须拆除后进行浇筑,破损的现浇结构必须用混凝土进行封堵修补;9、PC露筋要求PC厂家及时到场进行修补,或委托总包进行修补;10、5#楼25层拆模后出现大面积的蜂窝、麻面及碎裂现象,要求项目部采取有效的、经设计同意的修补方案进行修补;11、水电开槽后暴露的砌筑质量问题要求项目部及时处理整改,主要是亮缝、瞎缝、裂缝。11

6、标:1、铝模验收普遍存在问题:缝宽大于4m,因为少了销钉片:销钉数量不满足间距要求:销钉数量不足:无法做斜撑的部位未设置内撑,等同于电梯井内壁;2、对于铝模的要求:楼栋长、班组长对质量情况进行认真总结,存在隐患要整改:降板和吊模区的成品保护要做到位:外架范围3m内杂物要清理干净;3、各楼层普遍存在渗漏现象,部分楼层渗漏严重;4、已到龄期的楼层,试块尽快处理;5、门窗安装后,立即做好成品保护;6、EPS保温板铺贴需按深化图施工;7、水电开槽需加强控制,严禁出现断砖现象;8、导墙偏位修补移交前落实到位,2#楼打凿后后续抹灰未施工;9、3#楼十四层西户阳台露筋;10、8#楼二层门厅位置砌体需重新砌筑

7、;11、主楼范围内风井与粉刷接触面,需打凿到原结构面;12、10#楼南侧基坑土方回填,未做聚苯板保护。三、材料、机械、人员进场配置情况:I标:基本能满足施工要求;II标:未满足施工要求,其中内外墙砌筑人员不足,铝模班组人员不足。四、安全及现场文明设施:I标:1、15#楼下方睡眠套管加工场地电箱无门、插座破损;2、安全帽不佩戴、佩戴不正确的情况有抬头的迹象;3、15#楼外架北侧东角、6号楼西侧外架安全网在施工完毕后未及时恢复;4、7#楼南侧模板堆放处灭火器失效;5、2#开关站内圆盘锯防护罩设置到位,较好;6、6#楼外架西侧剪刀撑外露长度小于10cm;7、长短不一的钢筋一捆起吊;8、17#楼西侧顶

8、托围护场地无防护;9、15#楼西侧电箱门未及时锁闭,且电箱周围材料堆放混乱,人员不能及时赶到电箱门口;10、7#楼20层电梯井防护门未牢固固定;11、17#楼南侧二期主电缆拖地问题请总包联系解决;12、15#楼南侧被污染、破损的安全网未及时更换,材料堆放混;13、18#楼南侧材料堆放混乱。11标:1、10#楼北侧人货梯顶部转轮与防护罩摩擦;2、人货梯位置平台间隙过大未处理;3、楼层内垃圾还有未清理的;4、9#楼一层楼梯位置临边缺少;5、中设电箱,巡查记录需及时更换,交底需设置到位;6、气泵防护罩未设置,传动皮带裸露;7、第三方检查提出的内架楼层隔离要抓紧落实;人货梯平台两侧间隙已在整改中,平台

9、架斜撑如何安排?其他按照当时的照片等逐项做回复准备工作;五、本月监理工作小结:1、及时签署施工单位上报的各种资料,不影响工程进度;2、及时做好监理资料;3、配合业主做好现场协调工作;4、复核底板标高及开始施工的各楼栋坐标点;5、做好碎浇筑旁站及混凝土塌落度抽查工作;6、在巡检过程中对于发现的问题积极督促整改落实;7、每周定期进行安全检查及工程例会;8、平行检查中对存在问题及时落实;9、做好现场实测实量检查工作;10、做好对外墙粉刷基层验收及巡检工作;11、检查加气块砌筑过程的砌筑质量;12、巡视并检查各分包单位施工质量及安全文明情况;13、精装修样板房相关材料进场、工序控制、隐蔽验收、总包工作

10、面移交工作。六、下月监理工作打算:1、做好原材料、试件及试块的取样复试和登记工作,严把材料质量关。2、做好旁站、巡视、平行检验工作,发现问题,及时解决。3、收集施工单位提交的质保资料,督促和配合施工单位把资料工作做到及时、真实、齐全。4、对施工单位进行砌体及粉刷监理交底,对砌体粉刷砂浆配合比严格按照设计要求标准进行控制,对不合格墙面要求立即整改或下发监理通知单督促返工。5、保持和设计单位的密切联系,及时反馈图纸中存在的问题,尽量减少因图纸缺陷对工程造成的进度和质量影响。6、根据工程进展情况,随时召开碰头会,统一认识。7、督促施工单位落实安全文明施工措施,加强安全、文明施工监理工作。8、及时签署施工单位上报的各种资料,不影响工程进度;9、及时做好监理资料;10、配合业主做好现场协调工作;11、复核底板标高及开始施工的各楼栋坐标点;12、做好碎浇筑旁站及混凝土塌落度抽查工作;13、在巡检过程中对于发现的问题积极督促整改落实;14、每周定期进行安全检查及工程例会;15、平行检查中对存在问题及时落实。16、对施工单位进行栏杆及涂料交底,对外墙涂料施工严格按照设计要求标准进行控制,对不合格墙面要求立即整改或下发监理通知单督促返工。17、检查精装修进场材料及精装修移交工作;18、复核精装修施工轴线,确定施工工艺;19、验收精装修吊顶龙骨及内墙石膏板锚栓设置情况等;七、施工现场照片:

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 工程监理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
