1、监理月报第十八期2019年11月6日2019年12月10日内容提要:一、本月工程形象进度完成情况二、本月工程情况评述三、本月监理工作小结四、下月监理工作打算项目监理机构:总监理工程师:工程名称陆逊设计单位黄祖建设单位黄忠施工单位黄盖形象进度计戈完成详见总进度计划际成实完I标:4#楼屋面机房层施工;5#楼屋面机房层施工;6#楼屋面机房层施工;7#楼屋面导墙浇筑;15#楼27层顶板梁板钢筋绑扎,木模加固;16#楼二十二层柱二十三层梁板碎浇筑完成;17#楼二十六层墙柱钢筋绑扎完成,PC调整,外架搭设;18#楼27层板面碎待浇筑。11标:1#楼廿四层墙柱廿五层梁板支模;2#楼25F水电墙管预埋,pc灌

2、浆,铝模倒运;3#楼廿七层墙柱水电墙管预埋;8#楼屋面女儿墙支模;9#楼25层PC吊装,电渣压力焊;10#楼27层导墙浇筑完成;13#楼屋面放线;14#楼屋面梁钢筋绑扎。本月工程情况评述:一、工程进度情况:I标:1、4#楼26-27层砌体砌筑完成;排水管2-20层完成,给水管2-20层完成,挂网冲筋2-20层完成,墙面石膏完成2-20层,厨卫砌筑完成3T0层,厨卫抹灰2T0层,保温板完成2-13层,地面找平完成5T0层,公区天花龙骨3层,户内吊顶龙骨10-9层,门套基层10-5层,天花封板3层,防水10-8层,厨房地砖3-4层,厨房墙柱3-4层,卫生间门槛石3-4层,卫生间墙地砖3-4层,客厅

3、地面砖3-4层,阳台地面前、踢脚线3-4层;2、5#楼23层以上外墙护角施工结束、喷浆结束;排水管2-20层完成,给水管3T6层完成,插座穿线完成3-20层,粉刷灰饼完成2-26层,挂网冲筋5-20层完成,墙面石膏完成5-20层,厨卫砌筑完成11-21层,厨卫抹灰9-14层,保温板完成3-12层,地面找平完成4-20层,公区天花板3T8层,户内吊顶龙骨3-18层,门套基层3-17层,天花隐蔽验收完成至3层,天花封板完成至3层,防水3-6层;3、6#楼屋面构架层及23-27层外墙抹灰结束;排水管2-20层完成,给水管2T6层完成,插座穿线完成2T0层,粉刷灰饼完成2-26层,挂网冲筋2-27层完

4、成,墙面石膏完成2-20层,厨卫砌筑完成2-8层,厨卫抹灰2-6层,保温板完成2-7层,公区天花板9T5层,户内吊顶龙骨放线2-6层,门套基层2-3层;4、7#楼屋而清理基本完成;排水管6T0层完成,给水管2-22层完成,挂网冲筋2-20层完成,墙面石膏完成2-20层,厨卫砌筑完成6T0层,厨卫抹灰7-10层,保温板完成2T0层,门套基层10-6层;5、15#楼27层墙板封模完成70%排架搭设完成,顶板铺设完成;排水管2-20层,给水管2-5层,挂网冲筋2-15层,墙面石膏5T0层;6、16#楼23层结构混凝土浇筑完成(12月6日),19层墙体砌筑完成;给水管2T2层完成,插座穿线完成2T0层

5、,粉刷灰饼完成278层,挂网冲筋2T1层完成,墙面石膏完成2T0层,公区天花板2-5层,保温板2层,公区天花龙骨2-20层,户内吊顶龙骨放线2-9层,门套基层2-3层;7、17#楼25层结构混凝土浇筑完成(12月8日),21层墙体砌筑完成;给水管2-6层完成,插座穿线完成2-7层,粉刷灰饼完成2-20层,挂网冲筋2T2层完成,墙面石膏完成2T0层,厨卫砌筑2-4层,地面找平2-4层,公区天花板2T1层,户内吊顶龙骨打眼2-9层,门套基层2T2层8、18#楼26层结构铝模安装完成,梁板钢筋绑扎基本完成,准备浇筑混凝土;排水管2-3层完成,给水管6T0层完成,挂网冲筋2T5层完成,墙面石膏完成2-

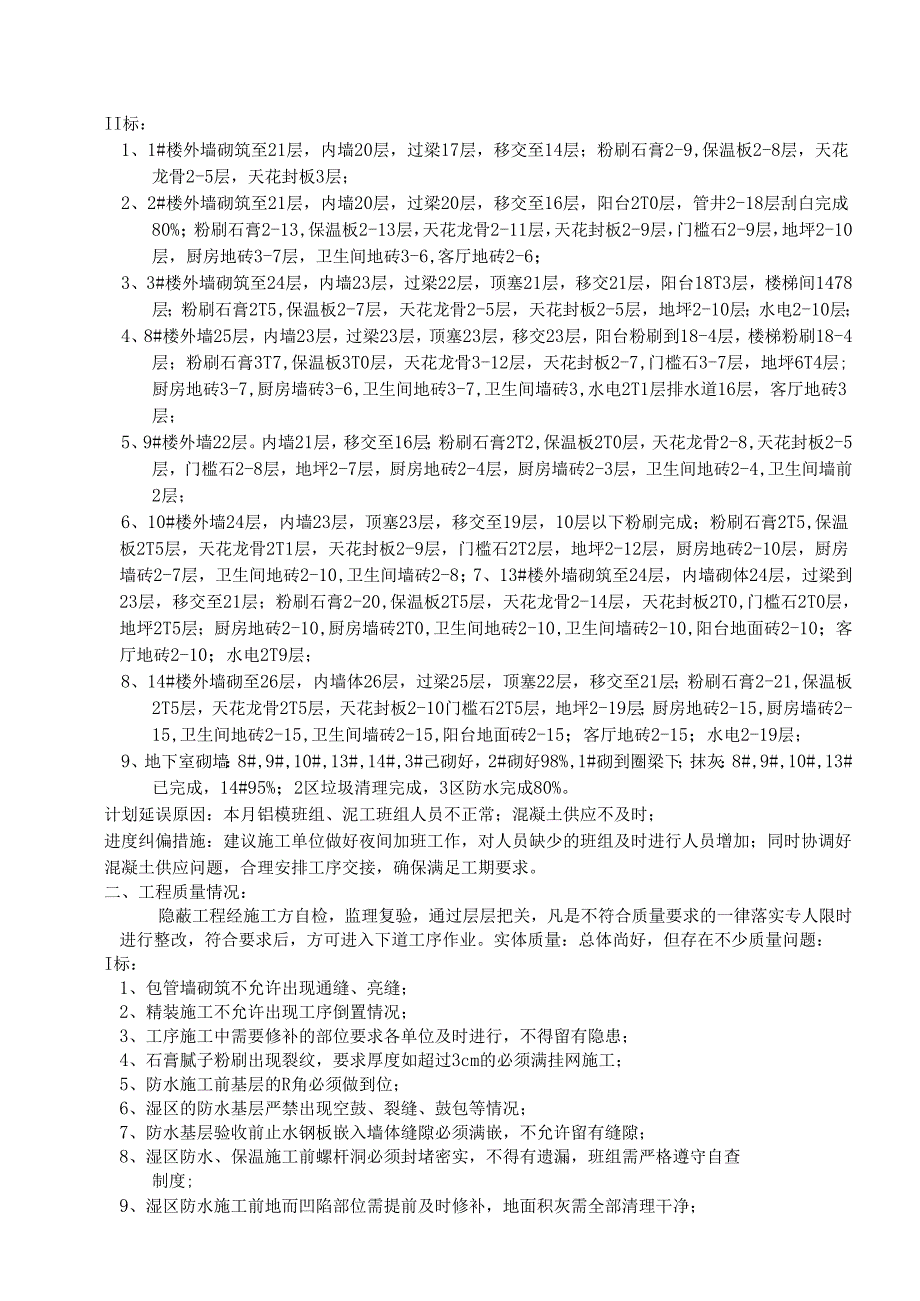

6、3层,厨卫砌筑2-3层,厨卫抹灰2-3层,保温板2层,地面找平完成2层,公区天花龙骨2层,户内吊顶龙骨2层,门套基层2-3层,天花封板2层,防水2层,厨房地砖2层,卫生间门槛石2层,卫生间地砖2层9、地下室15#16#楼主楼砌体全部完成;17#18#楼腰梁以下砌体砌筑完成;人防区地库砌体全部完成。II标:1、1#楼外墙砌筑至21层,内墙20层,过梁17层,移交至14层;粉刷石膏2-9,保温板2-8层,天花龙骨2-5层,天花封板3层;2、2#楼外墙砌筑至21层,内墙20层,过梁20层,移交至16层,阳台2T0层,管井2-18层刮白完成80%;粉刷石膏2-13,保温板2-13层,天花龙骨2-11层

7、,天花封板2-9层,门槛石2-9层,地坪2-10层,厨房地砖3-7层,卫生间地砖3-6,客厅地砖2-6;3、3#楼外墙砌筑至24层,内墙23层,过梁22层,顶塞21层,移交21层,阳台18T3层,楼梯间1478层;粉刷石膏2T5,保温板2-7层,天花龙骨2-5层,天花封板2-5层,地坪2-10层;水电2-10层;4、8#楼外墙25层,内墙23层,过梁23层,顶塞23层,移交23层,阳台粉刷到18-4层,楼梯粉刷18-4层;粉刷石膏3T7,保温板3T0层,天花龙骨3-12层,天花封板2-7,门槛石3-7层,地坪6T4层;厨房地砖3-7,厨房墙砖3-6,卫生间地砖3-7,卫生间墙砖3,水电2T1层

8、排水道16层,客厅地砖3层;5、9#楼外墙22层。内墙21层,移交至16层;粉刷石膏2T2,保温板2T0层,天花龙骨2-8,天花封板2-5层,门槛石2-8层,地坪2-7层,厨房地砖2-4层,厨房墙砖2-3层,卫生间地砖2-4,卫生间墙前2层;6、10#楼外墙24层,内墙23层,顶塞23层,移交至19层,10层以下粉刷完成;粉刷石膏2T5,保温板2T5层,天花龙骨2T1层,天花封板2-9层,门槛石2T2层,地坪2-12层,厨房地砖2-10层,厨房墙砖2-7层,卫生间地砖2-10,卫生间墙砖2-8;7、13#楼外墙砌筑至24层,内墙砌体24层,过梁到23层,移交至21层;粉刷石膏2-20,保温板2

9、T5层,天花龙骨2-14层,天花封板2T0,门槛石2T0层,地坪2T5层;厨房地砖2-10,厨房墙砖2T0,卫生间地砖2-10,卫生间墙砖2-10,阳台地面砖2-10;客厅地砖2-10;水电2T9层;8、14#楼外墙砌至26层,内墙体26层,过梁25层,顶塞22层,移交至21层;粉刷石膏2-21,保温板2T5层,天花龙骨2T5层,天花封板2-10门槛石2T5层,地坪2-19层;厨房地砖2-15,厨房墙砖2-15,卫生间地砖2-15,卫生间墙砖2-15,阳台地面砖2-15;客厅地砖2-15;水电2-19层;9、地下室砌墙:8#,9#,10#,13#,14#,3#己砌好,2#砌好98%,1#砌到圈

10、梁下;抹灰:8#,9#,10#,13#已完成,14#95%;2区垃圾清理完成,3区防水完成80%。计划延误原因:本月铝模班组、泥工班组人员不正常;混凝土供应不及时;进度纠偏措施:建议施工单位做好夜间加班工作,对人员缺少的班组及时进行人员增加;同时协调好混凝土供应问题,合理安排工序交接,确保满足工期要求。二、工程质量情况:隐蔽工程经施工方自检,监理复验,通过层层把关,凡是不符合质量要求的一律落实专人限时进行整改,符合要求后,方可进入下道工序作业。实体质量:总体尚好,但存在不少质量问题:I标:1、包管墙砌筑不允许出现通缝、亮缝;2、精装施工不允许出现工序倒置情况;3、工序施工中需要修补的部位要求各

11、单位及时进行,不得留有隐患;4、石膏腻子粉刷出现裂纹,要求厚度如超过3cm的必须满挂网施工;5、防水施工前基层的R角必须做到位;6、湿区的防水基层严禁出现空鼓、裂缝、鼓包等情况;7、防水基层验收前止水钢板嵌入墙体缝隙必须满嵌,不允许留有缝隙;8、湿区防水、保温施工前螺杆洞必须封堵密实,不得有遗漏,班组需严格遵守自查制度;9、湿区防水施工前地而凹陷部位需提前及时修补,地面积灰需全部清理干净;10、5#楼屋面植筋长度过短,不满足钢筋搭接长度要求;11、5#楼2001次卧顶板泵管洞修补质量极差。要求精装单位施工前仔细检查,有需要及时与总包进行沟通;12、户内各类型线管布线完毕线槽修补过程中需严格注意

12、不得留有孔洞;13、内门门吸不具备安装条件时,内侧门把手需要妥善包裹,注意门和已施工完成的墙面的成品保护;14、户内地坪浇筑前,地面积灰、积浆、凹凸不平等缺陷需及时修补、清扫,处理完毕后经自查方可报验;15、门洞口增加部分浇筑质量亟需提高;16、公区,龙骨与墙体之间不允许用层板代替;17、龙骨吊杆与桥架位置发生冲突,要求精装单位与总包水电及时沟通,协调处理;18、出风口位置板材排布错误;19、窗台口积浆在保温板施工前就需要凿除干净,确保保温板施工空间;20、铺贴完成的墙、地砖及时进行空鼓检查,发现立即处。口标:1、精装修装施工出现工序倒置情况;2、石膏砂浆粉刷存在平整度不平整及阴阳角等问题;3

13、、防水施工前基层不平整,;4、湿区的防水基层严禁出现空鼓、裂缝、鼓包等情况;5、防水基层验收前止水钢板嵌入墙体缝隙必须满嵌,不允许留有缝隙;6、湿区防水、保温施工前螺杆洞必须封堵密实,不得有遗漏,班组需严格遵守自查制度;7、湿区防水施工前地面凹陷部位需提前及时修补,地面积灰需全部清理干净;8、植筋长度过短,不满足钢筋搭接长度要求;9、户内各类型线管布线完毕线槽修补过程中需严格注意不得留有孔洞;10、内门门吸不具备安装条件时,内侧门把手需要妥善包裹,注意门和已施工完成的墙面的成品保护;11、户内地坪浇筑前,地面积灰、积浆、凹凸不平等缺陷需及时修补、清扫,处理完毕后经自查方可报验;12、门洞口增加

14、部分浇筑质量亟需提高;13、龙骨吊杆与桥架位置发生冲突,要求精装单位与总包水电及时沟通,协调处理14、窗台口积浆在保温板施工前就需要凿除干净,确保保温板施工空间;15、铺贴完成的墙、地砖及时进行空鼓检查,发现立即处理;三、材料、机械、人员进场配置情况:【标:基本能满足施工要求;11标:未满足施工要求,其中内外墙砌筑人员不足,铝模班组人员不足。四、安全及现场文明设施:【标:1、要求总包加强大门出入人员管理;2、精单位拌制细石碎未垫板;3、豪锐违规使用拖线板;4、楼层内材料堆放仍然局部集中荷载堆放。11标:1、施工现场烟尘未有效控制;2、地库顶板特别是13-14,10-13之间建渣垃圾堆放过多;3

15、、阳台顶板腻子施工时需做好安全防护措施;4、楼层内施工用电做好电线电缆的架设,严禁拖地;5、施工现场安全帽不带现象逐渐增加;6、防水卷材施工时需配置好灭火器及动火证;7、加强门卫管理制度,严禁闲杂人等进入施工现场;8、爬架需做好二层一封闭隔离。五、本月监理工作小结:1、及时签署施工单位上报的各种资料,不影响工程进度;2、及时做好监理资料;3、配合业主做好现场协调工作;4、复核底板标高及开始施工的各楼栋坐标点;5、做好碎浇筑旁站及混凝土塌落度抽查工作;6、在巡检过程中对于发现的问题积极督促整改落实;7、每周定期进行安全检查及工程例会;8、平行检查中对存在问题及时落实;9、做好现场实测实量检查工作;10、做好对外墙粉刷基层验收及巡检工作;11、检查加气块砌筑过程的砌筑质量;12、巡视并检查各分包单位施工质量及安全文明情况;13、精装修样板房相关材料进场、工序控制、隐蔽验收、总包工作面移交工作。六、下月监理工作打算:1、做好原材料、试件及试块的取样复试和登记工作,严把材料质量关。2、做好旁站、巡视、平行检验工作,发现问题,及时解决。3、收集施工单位提交的质保资料,督促和配合施工单位把资料工作做到及时、真实、齐全。4、对施工单位进行砌体及粉刷监理交底,对砌体粉刷砂浆配合比严格按照设计要求标

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 工程监理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
