《[监理资料]监理月报(33).docx》由会员分享,可在线阅读,更多相关《[监理资料]监理月报(33).docx(3页珍藏版)》请在第壹文秘上搜索。

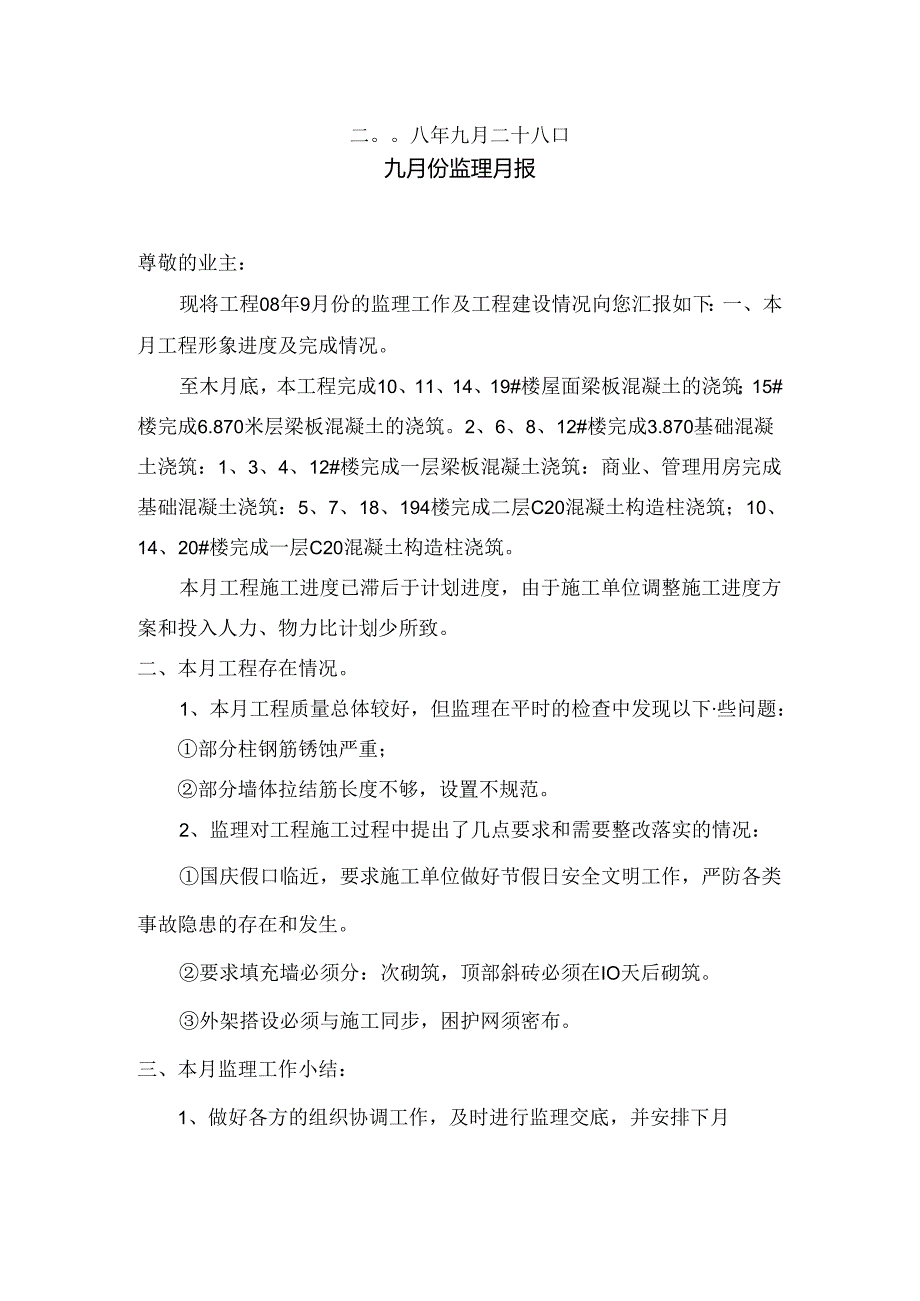

1、(九月份)理想编制:审核:二。八年九月二十八口九月份监理月报尊敬的业主:现将工程08年9月份的监理工作及工程建设情况向您汇报如下:一、本月工程形象进度及完成情况。至木月底,本工程完成10、11、14、19#楼屋面梁板混凝土的浇筑;15#楼完成6.870米层梁板混凝土的浇筑。2、6、8、12#楼完成3.870基础混凝土浇筑:1、3、4、12#楼完成一层梁板混凝土浇筑:商业、管理用房完成基础混凝土浇筑:5、7、18、194楼完成二层C20混凝土构造柱浇筑;10、14、20#楼完成一层C20混凝土构造柱浇筑。本月工程施工进度已滞后于计划进度,由于施工单位调整施工进度方案和投入人力、物力比计划少所致。

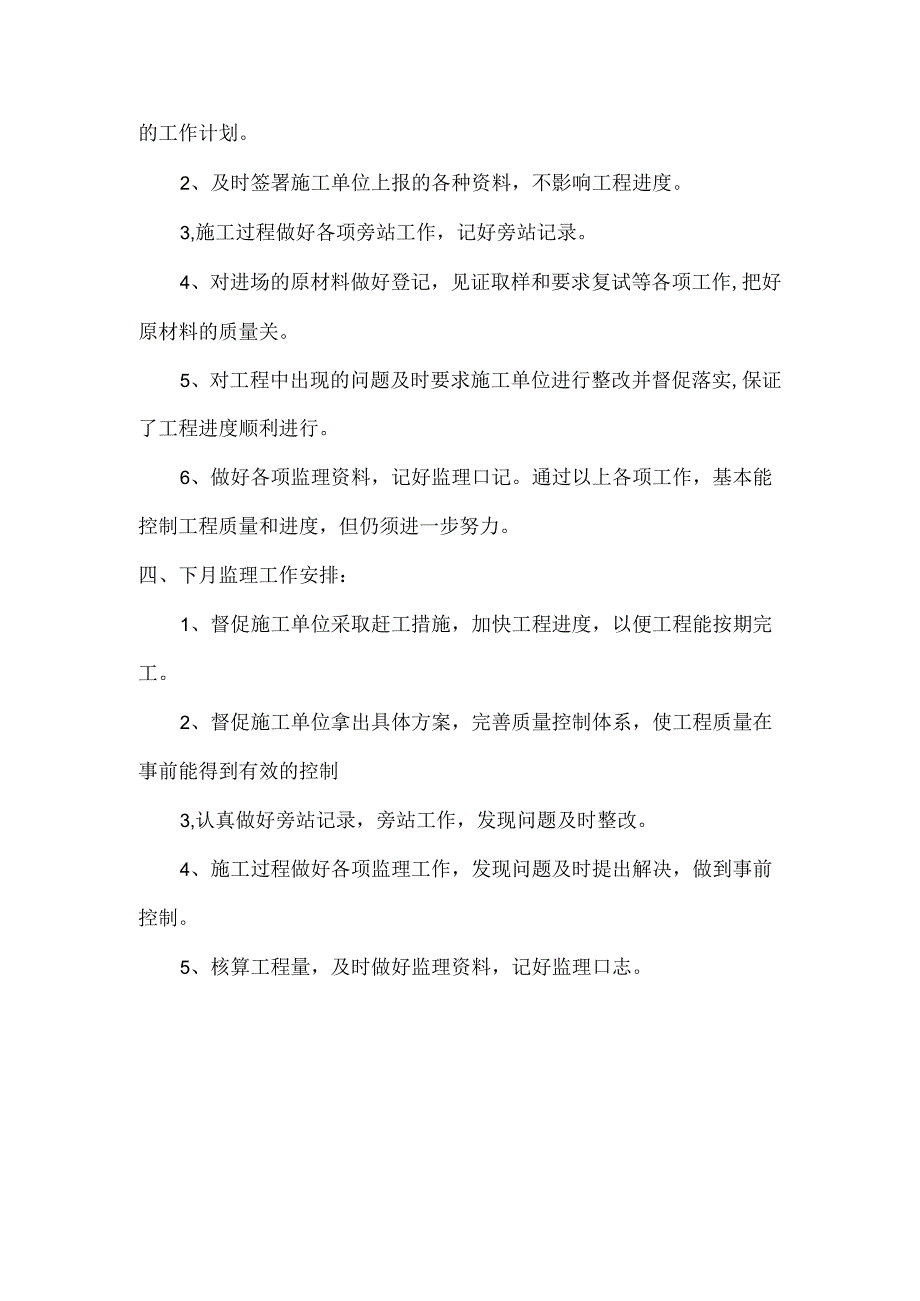

2、二、本月工程存在情况。1、本月工程质量总体较好,但监理在平时的检查中发现以下些问题:部分柱钢筋锈蚀严重;部分墙体拉结筋长度不够,设置不规范。2、监理对工程施工过程中提出了几点要求和需要整改落实的情况:国庆假口临近,要求施工单位做好节假日安全文明工作,严防各类事故隐患的存在和发生。要求填充墙必须分:次砌筑,顶部斜砖必须在IO天后砌筑。外架搭设必须与施工同步,困护网须密布。三、本月监理工作小结:1、做好各方的组织协调工作,及时进行监理交底,并安排下月的工作计划。2、及时签署施工单位上报的各种资料,不影响工程进度。3,施工过程做好各项旁站工作,记好旁站记录。4、对进场的原材料做好登记,见证取样和要求复试等各项工作,把好原材料的质量关。5、对工程中出现的问题及时要求施工单位进行整改并督促落实,保证了工程进度顺利进行。6、做好各项监理资料,记好监理口记。通过以上各项工作,基本能控制工程质量和进度,但仍须进一步努力。四、下月监理工作安排:1、督促施工单位采取赶工措施,加快工程进度,以便工程能按期完工。2、督促施工单位拿出具体方案,完善质量控制体系,使工程质量在事前能得到有效的控制3,认真做好旁站记录,旁站工作,发现问题及时整改。4、施工过程做好各项监理工作,发现问题及时提出解决,做到事前控制。5、核算工程量,及时做好监理资料,记好监理口志。
