《[监理资料]监理月报(29).docx》由会员分享,可在线阅读,更多相关《[监理资料]监理月报(29).docx(4页珍藏版)》请在第壹文秘上搜索。

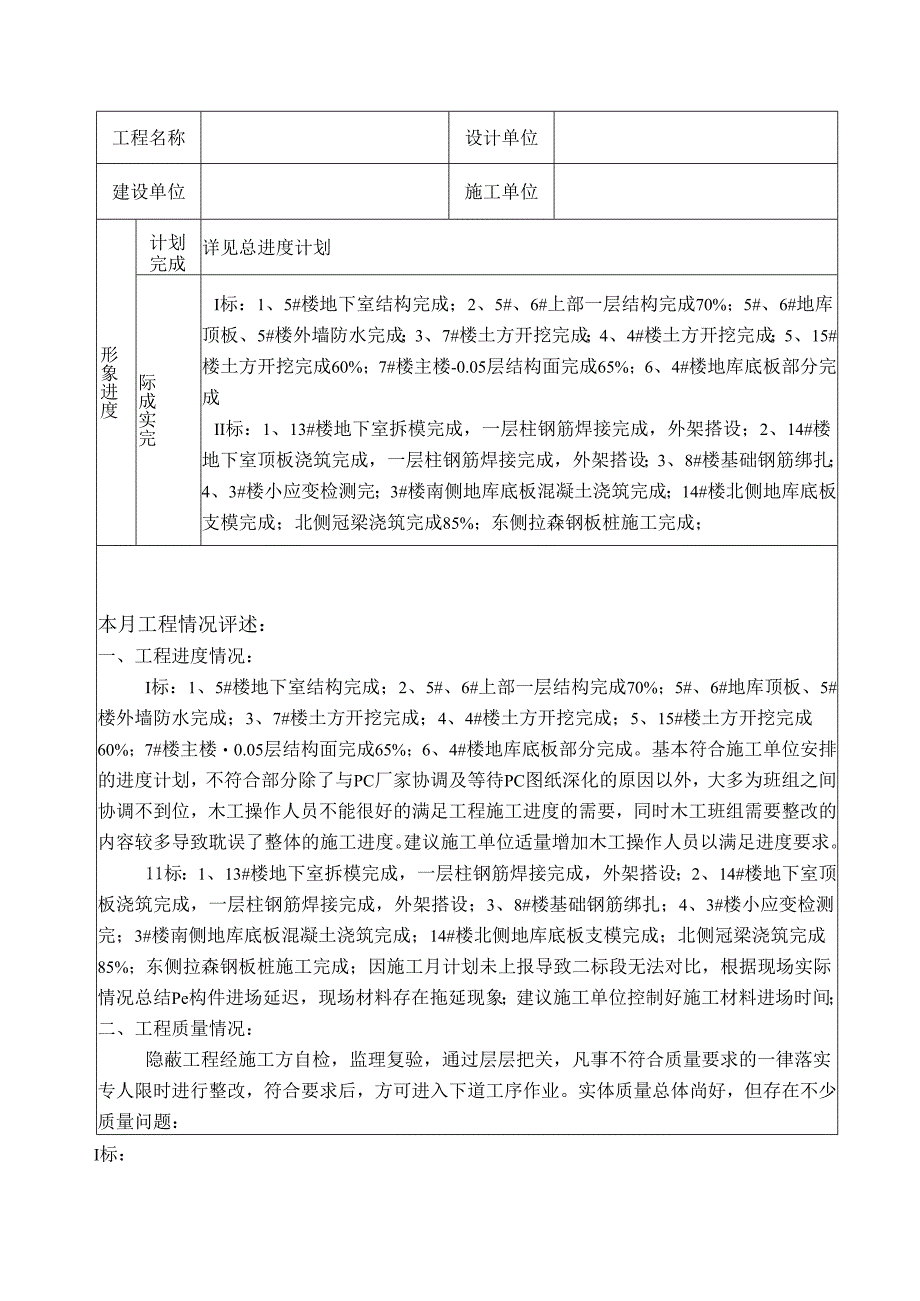

1、监理月报第五期2018年10月01日2018年11月01日内容提要:一、本月工程形象进度完成情况二、本月工程情况评述三、本月监理工作小结四、下月监理工作打算五、工程照片项目监理机构:总监理工程师:工程名称设计单位建设单位施工单位形象进度计划完成详见总进度计划际成实完I标:1、5#楼地下室结构完成;2、5#、6#上部一层结构完成70%;5#、6#地库顶板、5#楼外墙防水完成;3、7#楼土方开挖完成;4、4#楼土方开挖完成;5、15#楼土方开挖完成60%;7#楼主楼-0.05层结构面完成65%;6、4#楼地库底板部分完成II标:1、13#楼地下室拆模完成,一层柱钢筋焊接完成,外架搭设;2、14#楼

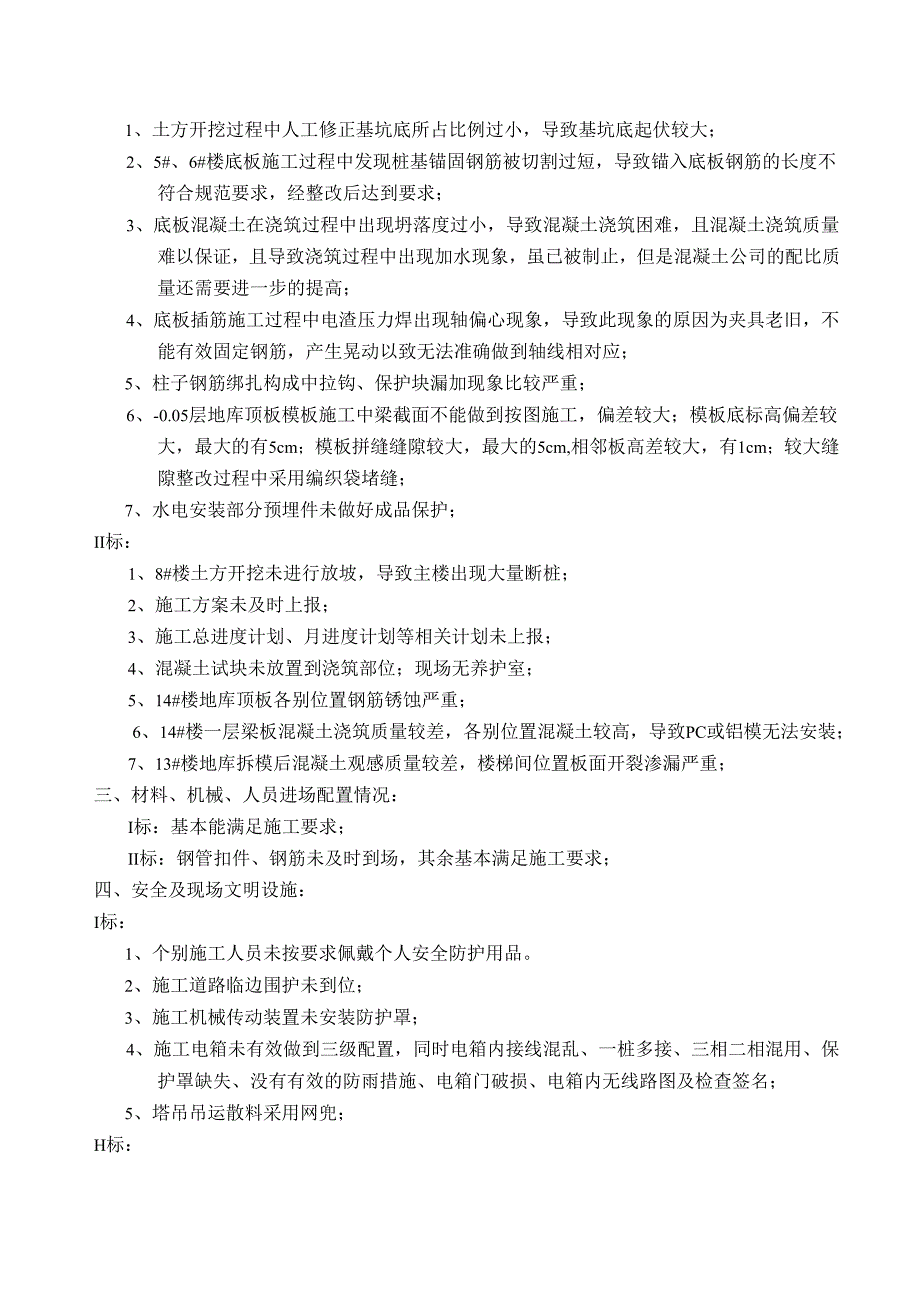

2、地下室顶板浇筑完成,一层柱钢筋焊接完成,外架搭设;3、8#楼基础钢筋绑扎;4、3#楼小应变检测完;3#楼南侧地库底板混凝土浇筑完成;14#楼北侧地库底板支模完成;北侧冠梁浇筑完成85%;东侧拉森钢板桩施工完成;本月工程情况评述:一、工程进度情况:I标:1、5#楼地下室结构完成;2、5#、6#上部一层结构完成70%;5#、6#地库顶板、5#楼外墙防水完成;3、7#楼土方开挖完成;4、4#楼土方开挖完成;5、15#楼土方开挖完成60%;7#楼主楼0.05层结构面完成65%;6、4#楼地库底板部分完成。基本符合施工单位安排的进度计划,不符合部分除了与PC厂家协调及等待PC图纸深化的原因以外,大多为班
3、组之间协调不到位,木工操作人员不能很好的满足工程施工进度的需要,同时木工班组需要整改的内容较多导致耽误了整体的施工进度。建议施工单位适量增加木工操作人员以满足进度要求。11标:1、13#楼地下室拆模完成,一层柱钢筋焊接完成,外架搭设;2、14#楼地下室顶板浇筑完成,一层柱钢筋焊接完成,外架搭设;3、8#楼基础钢筋绑扎;4、3#楼小应变检测完;3#楼南侧地库底板混凝土浇筑完成;14#楼北侧地库底板支模完成;北侧冠梁浇筑完成85%;东侧拉森钢板桩施工完成;因施工月计划未上报导致二标段无法对比,根据现场实际情况总结Pe构件进场延迟,现场材料存在拖延现象;建议施工单位控制好施工材料进场时间;二、工程质
4、量情况:隐蔽工程经施工方自检,监理复验,通过层层把关,凡事不符合质量要求的一律落实专人限时进行整改,符合要求后,方可进入下道工序作业。实体质量总体尚好,但存在不少质量问题:I标:1、土方开挖过程中人工修正基坑底所占比例过小,导致基坑底起伏较大;2、5#、6#楼底板施工过程中发现桩基锚固钢筋被切割过短,导致锚入底板钢筋的长度不符合规范要求,经整改后达到要求;3、底板混凝土在浇筑过程中出现坍落度过小,导致混凝土浇筑困难,且混凝土浇筑质量难以保证,且导致浇筑过程中出现加水现象,虽已被制止,但是混凝土公司的配比质量还需要进一步的提高;4、底板插筋施工过程中电渣压力焊出现轴偏心现象,导致此现象的原因为夹
5、具老旧,不能有效固定钢筋,产生晃动以致无法准确做到轴线相对应;5、柱子钢筋绑扎构成中拉钩、保护块漏加现象比较严重;6、-0.05层地库顶板模板施工中梁截面不能做到按图施工,偏差较大;模板底标高偏差较大,最大的有5cm;模板拼缝缝隙较大,最大的5cm,相邻板高差较大,有1cm;较大缝隙整改过程中采用编织袋堵缝;7、水电安装部分预埋件未做好成品保护;II标:1、8#楼土方开挖未进行放坡,导致主楼出现大量断桩;2、施工方案未及时上报;3、施工总进度计划、月进度计划等相关计划未上报;4、混凝土试块未放置到浇筑部位;现场无养护室;5、14#楼地库顶板各别位置钢筋锈蚀严重;6、14#楼一层梁板混凝土浇筑质
6、量较差,各别位置混凝土较高,导致PC或铝模无法安装;7、13#楼地库拆模后混凝土观感质量较差,楼梯间位置板面开裂渗漏严重;三、材料、机械、人员进场配置情况:I标:基本能满足施工要求;II标:钢管扣件、钢筋未及时到场,其余基本满足施工要求;四、安全及现场文明设施:I标:1、个别施工人员未按要求佩戴个人安全防护用品。2、施工道路临边围护未到位;3、施工机械传动装置未安装防护罩;4、施工电箱未有效做到三级配置,同时电箱内接线混乱、一桩多接、三相二相混用、保护罩缺失、没有有效的防雨措施、电箱门破损、电箱内无线路图及检查签名;5、塔吊吊运散料采用网兜;H标:1施工现场基坑上下未设置临时通道;2、13-1
7、4#楼之间堆放材料混乱,无施工通道;3、14#楼南侧积水严重,影响基坑安全;4、施工电箱漏电保护开关失灵,同时电箱内接线混乱、三相二相混用、保护罩缺失、没有有效的防雨措施;5、1#塔吊基础积水严重长期浸泡在水中;本月监理工作小结:1、及时签署施工单位上报的各种资料,不影响工程进度;2、及时做好监理资料;3、配合业主做好现场协调工作;4、复核底板标高及开始施工的各楼栋坐标点;5、做好碎浇筑旁站及混凝土塌落度抽查工作;6、在巡检过程中对于发现的问题积极督促整改落实;7、每周定期进行安全检查及工程例会;8、平行检查中对存在问题及时落实;下月监理工作打算:1、做好原材料、试件及试块的取样复试和登记工作
8、,严把材料质量关。2、做好旁站、巡视、平行检验工作,发现问题,及时解决。3、收集施工单位提交的质保资料,督促和配合施工单位把资料工作做到及时、真实、齐全。4、保持和设计单位的密切联系,及时反馈图纸中存在的问题,尽量减少因图纸缺陷对工程造成的进度和质量影响。5、根据工程进展情况,随时召开碰头会,统一认识。6、督促施工单位落实安全文明施工措施,加强安全、文明施工监理工作。7、及时签署施工单位上报的各种资料,不影响工程进度;8、及时做好监理资料;9、配合业主做好现场协调工作;10、复核底板标高及开始施工的各楼栋坐标点;11、做好碎浇筑旁站及混凝土塌落度抽查工作;12、在巡检过程中对于发现的问题积极督促整改落实;13、每周定期进行安全检查及工程例会;14、平行检查中对存在问题及时落实;工程图片:
