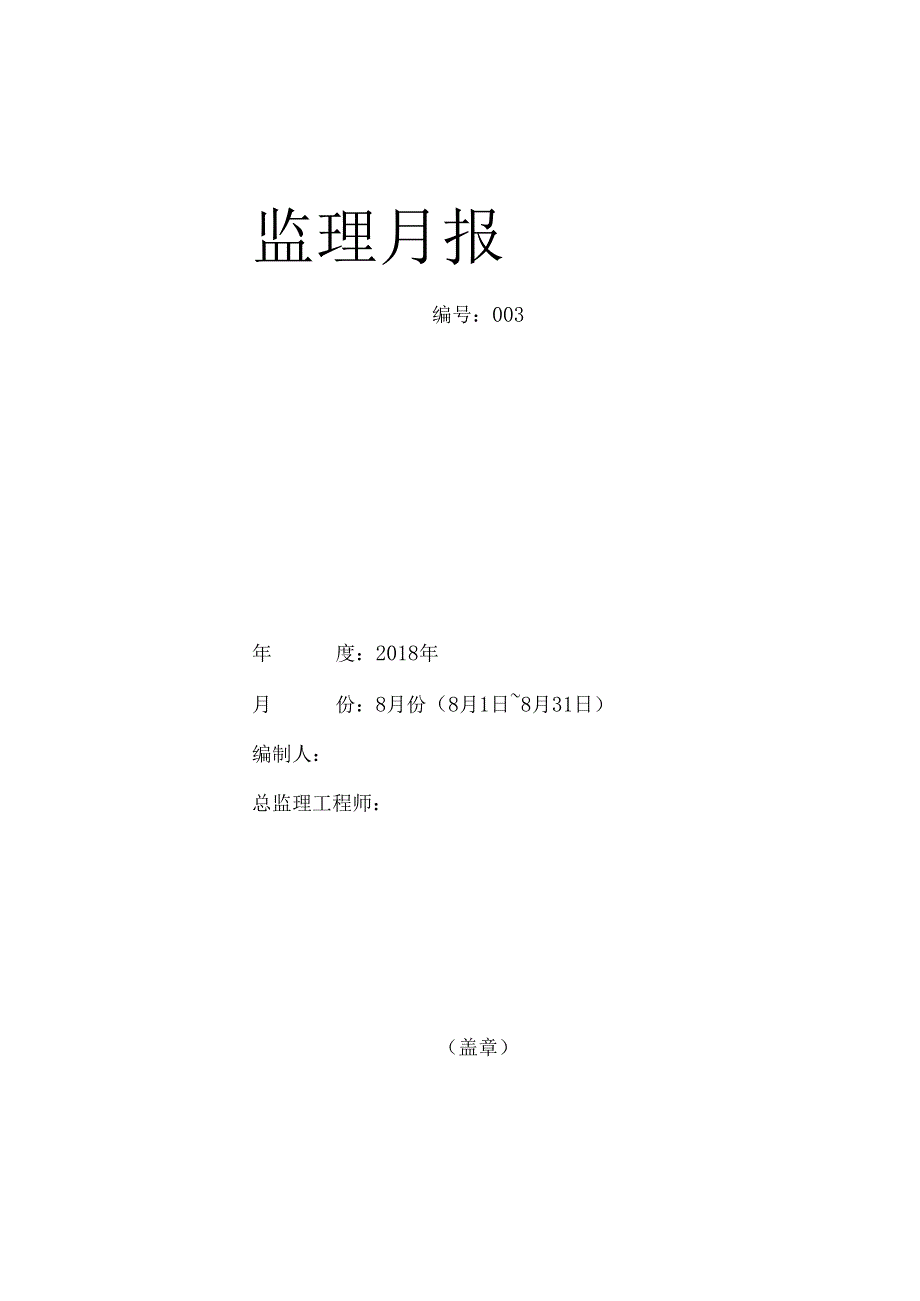

1、监理月报编号:003年度:2018年月份:8月份(8月1日8月31日)编制人:总监理工程师:(盖章)2018年8月31日内容提要:一、本期工程进度完成情况评述二、本期现场施工质量情况评述三、本期安全文明事项评述四、其他协调处理事项情况描述五、本月监理工作小结及下月监理打算一、工程形象进度完成情况本月从8月1日开始至8月31日,桩基:地库管桩已全部完成,楼主楼桩已全部完成;围护桩施工完成454根,地库管桩改灌注桩完成46根;I标:地库西北角冠梁及水平支撑梁浇筑完成,西侧冠梁至6#楼西侧段浇筑完成,6#楼3#塔吊安装完成,5#楼塔吊安装完成,5#楼北侧高压旋喷锚索施工完成,5#楼北侧冠梁混凝土浇筑
2、完成,4#楼北侧高压旋喷锚索施工完成,4#楼北侧冠梁混凝土浇筑完成,4#楼塔吊基础浇筑完成;11标:11#楼幕墙石材干挂完成,铝板安装完成,玻璃及铝格栅安装完成,玻璃栏杆安装完成;精装修二层吊顶石膏板完成,石材干挂完成85%,12#楼幕墙玻璃安装完成,石材干挂及外墙涂料完成,铝板安装完成;精装修大厅吊顶及腻子施工完成,大厅顶棚灯具安装完成,一层隔墙封板完成,吊顶石膏板封板完成,二层宴会厅造型石膏板封板完成,过道干挂完成;景观前广场石材铺贴完成,前广场南北两侧水池底板浇筑完成,南侧水池石材铺装,南侧景墙模板加固,2进北侧钢筋绑扎,2进南侧模板拆模,停车场位置侧石铺装,道路区人行道混凝土基层浇筑完
3、成,主干道混凝土基层浇筑完成;围挡安装完成,草皮挂完。样板房内外墙粉刷完成,窗框安装完成,屋面铝板打胶完成,精装修材料进场。二、本月工程情况评述本月工程主要是对桩基钢筋笼制作、桩身测孔深度、水泥搅拌桩水灰比,对主体钢筋绑扎搭接及锚固长度、混凝土浇筑配合比、模板加固、标高检查、龙骨焊接质量、原材料厚度、铝板安装及打胶等施工进行平行检查。施工过程中对钢筋绑扎安装,模板制作安装,钢筋笼制作,桩身进行测孔,桩一清时间,混凝土塌落度及配合比,钢龙骨焊接、原材料厚度等进行了检查,对存在的一些问题督促要求施工单位及时整改,基本符合施工规范要求,对进场的钢筋、混凝土、加气块、粘胶剂、石材、防水材料、玻璃、铝板
4、、石膏板等进行检查验收,质保单、登记证资料齐全并按规定进行原材料及焊接试验,试验结果全部合格。安全方面由监理单位、施工单位、建设单位组织检查小组对施工现场的施工机械、临时用电、三宝四口、夜间施工等存在的安全隐患进行定期检查,发现问题及时落实到位进行整改。在进度上由于施工人员偏少及天气因素等原因要滞后多天。三、工程计量及工程款支付按合同约定已支付工程款。四、合同及其他事项处理情况暂无五、本月监理工作小结及下月监理打算1 .对钢筋绑扎安装、模板制作安装、钢筋笼制作及焊接、桩深、铝板安装平整度,玻璃打胶尺寸等施工进行了巡视督促检查,对存在问题及时整改,整改完毕合格后才同意进入下道工序进行施工。2 .

5、对桩基施工、幕墙施工、精装修及场外景观等施工进行了巡视、旁站督促检查,对一些存在的问题要求施工单位及时整改。3 .对进场的主要原材料钢筋、砖块、铝板、玻璃、石膏板、阻燃板等进行了检查验收,并按规定见证取样进行了复试,复试合格后方同意使用本工程。4 .及时向建设业主反映工程施工情况及存在问题。5 .下月对钢筋笼制作及焊接、混凝土浇筑、幕墙装饰条安装、精装修地砖安装、塔吊安装进行巡视、旁站,对地下室基坑围护、冠梁施工、土方开挖、碎浇筑等施工进行巡视,旁站监理发现问题及时督促施工单位整改。6 .对桩基成孔、碎浇筑施工进行全程旁站监理,对桩基钢筋笼下笼及一清工作、钢筋绑扎模板安装及墙体砌筑等进行认真核对检查,及时进行每道工序质量检验,严格控制施工单位按设计及规范要求进行施工。7 .督促施工单位做好施工现场的文明施工及安全生产工作。8 .督促施工单位在确保工程质量的情况下及时抓紧施工进度。2018年8月31日
