[监理资料]监理月报.docx

上传人:p** 文档编号:1033226 上传时间:2024-06-15 格式:DOCX 页数:4 大小:9.16KB
下载 相关 举报
[监理资料]监理月报.docx_第1页
第1页 / 共4页
[监理资料]监理月报.docx_第2页
第2页 / 共4页
[监理资料]监理月报.docx_第3页
第3页 / 共4页
[监理资料]监理月报.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《[监理资料]监理月报.docx》由会员分享,可在线阅读,更多相关《[监理资料]监理月报.docx(4页珍藏版)》请在第壹文秘上搜索。

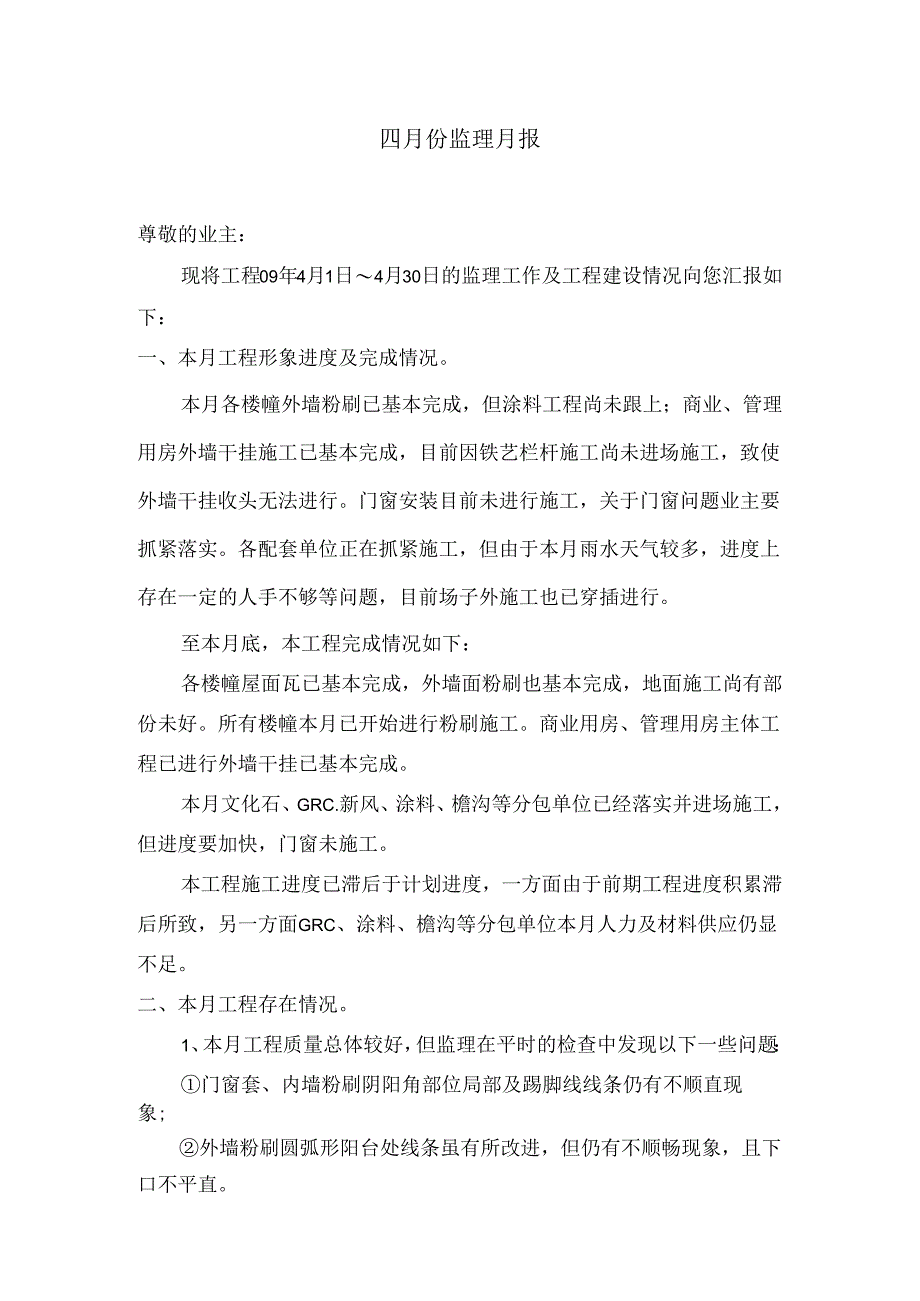

1、(四月份)编制:审核:二C)C)九年四月三十日四月份监理月报尊敬的业主:现将工程09年4月1日4月30日的监理工作及工程建设情况向您汇报如下:一、本月工程形象进度及完成情况。本月各楼幢外墙粉刷已基本完成,但涂料工程尚未跟上;商业、管理用房外墙干挂施工已基本完成,目前因铁艺栏杆施工尚未进场施工,致使外墙干挂收头无法进行。门窗安装目前未进行施工,关于门窗问题业主要抓紧落实。各配套单位正在抓紧施工,但由于本月雨水天气较多,进度上存在一定的人手不够等问题,目前场子外施工也已穿插进行。至本月底,本工程完成情况如下:各楼幢屋面瓦已基本完成,外墙面粉刷也基本完成,地面施工尚有部份未好。所有楼幢本月已开始进行

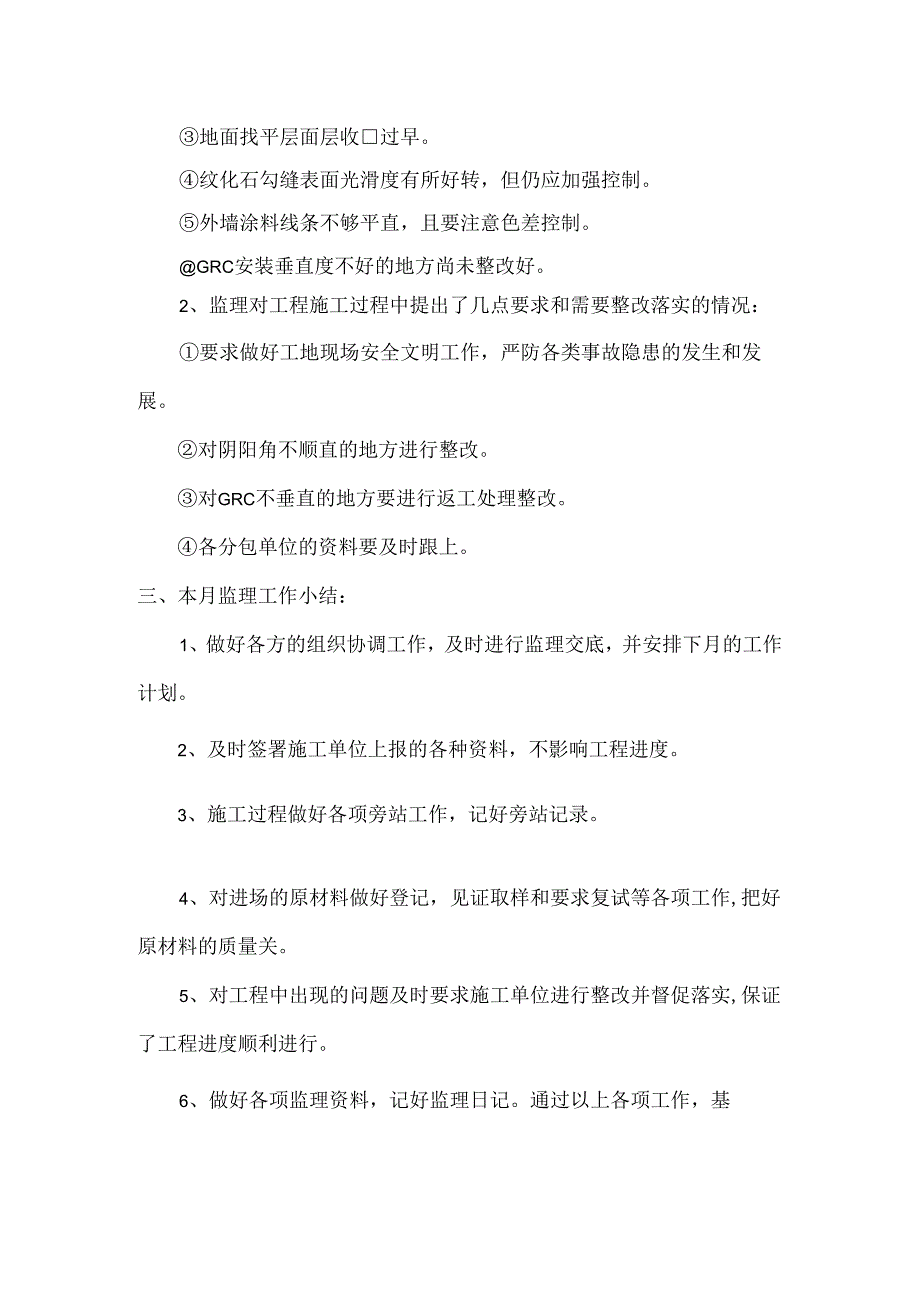

2、粉刷施工。商业用房、管理用房主体工程已进行外墙干挂已基本完成。本月文化石、GRC.新风、涂料、檐沟等分包单位已经落实并进场施工,但进度要加快,门窗未施工。本工程施工进度已滞后于计划进度,一方面由于前期工程进度积累滞后所致,另一方面GRC、涂料、檐沟等分包单位本月人力及材料供应仍显不足。二、本月工程存在情况。1、本月工程质量总体较好,但监理在平时的检查中发现以下一些问题:门窗套、内墙粉刷阴阳角部位局部及踢脚线线条仍有不顺直现象;外墙粉刷圆弧形阳台处线条虽有所改进,但仍有不顺畅现象,且下口不平直。地面找平层面层收过早。纹化石勾缝表面光滑度有所好转,但仍应加强控制。外墙涂料线条不够平直,且要注意色差

3、控制。GRC安装垂直度不好的地方尚未整改好。2、监理对工程施工过程中提出了几点要求和需要整改落实的情况:要求做好工地现场安全文明工作,严防各类事故隐患的发生和发展。对阴阳角不顺直的地方进行整改。对GRC不垂直的地方要进行返工处理整改。各分包单位的资料要及时跟上。三、本月监理工作小结:1、做好各方的组织协调工作,及时进行监理交底,并安排下月的工作计划。2、及时签署施工单位上报的各种资料,不影响工程进度。3、施工过程做好各项旁站工作,记好旁站记录。4、对进场的原材料做好登记,见证取样和要求复试等各项工作,把好原材料的质量关。5、对工程中出现的问题及时要求施工单位进行整改并督促落实,保证了工程进度顺利进行。6、做好各项监理资料,记好监理日记。通过以上各项工作,基本能控制工程质量和进度,但仍须进一步努力。四、下月监理工作安排:1、督促门窗施工单位采取措施,落实进场,以便工程能按期完工。2、督促施工单位拿出具体方案,完善质量控制体系,使工程质量在事前能得到有效的控制3、认真做好旁站记录,旁站工作,发现问题及时整改。4、施工过程做好各项监理工作,发现问题及时提出解决,做到事前控制。5、核算工程量,及时做好监理资料,记好监理日志。6、督促施工单位及时做好分包资料。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 工程监理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
