《高压防护架施工方案.docx》由会员分享,可在线阅读,更多相关《高压防护架施工方案.docx(10页珍藏版)》请在第壹文秘上搜索。

1、外电防护方案中国航空港建设总企业安慧北里学校教学楼及试验楼项目部编制人:审核人:同意人:2023年5月18日(一)工程概况31 .工程概况32 .编制阐明3(二)编制根据3(三)防护措施3(四)施工技术规定51 .搭设材料52 .搭设尺寸53 .参照原则6(五)搭设措施61 .准备工作62 .施工程序63 .搭设原则7(六)施工安全及技术措施8(七) 防护架的维护与检查81 .搭设和使用前的检查82 .有效期间的检查与维护9(八) 防护架的拆除9(九)安全文明施工9(+)注意事项91 .一般注意事项92 .塔吊注意事项10(一)工程概况1 .工程概况安慧北里学校教学楼及试验楼工程位于朝阳区安慧
2、北里本工程为框架构造,地上四、五层,建筑全高;教学楼17.70m、试验楼15.Omo2 .编制阐明本工程0西南侧靠近工地一边有高压线通过,塔吊选用为5015型塔吊,高压线在塔吊大臂0回转半径之内,须做好防护工作。根据施工现场临时用电安全技术规范B规定:建筑工程(包括外脚手架具)日勺外侧边与外电架空线路(包括变压器)0边线之间0最小安全距离不得不不小于6mo旋转臂架式起重机0任何部位或被吊物边缘与IOKv如下0架空线路(包括变压器)边线最小水平距离不得不不小于2m。(二)编制根据1、总平面图;2、施工现场实地勘察;3、施工现场临时用电安全技术规范(JGJ46-2023);4、建筑施工安全检查原则

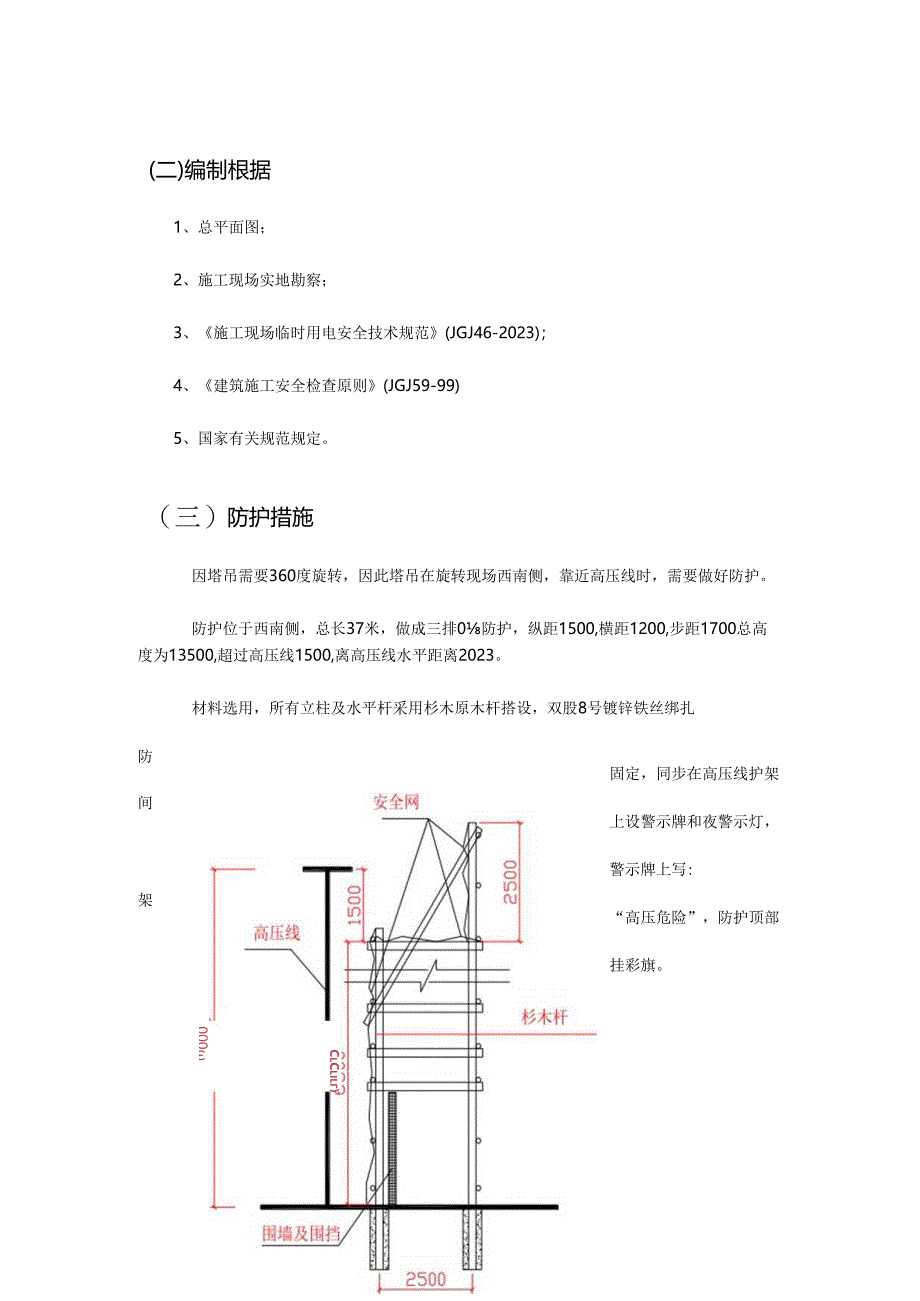

3、(JGJ59-99)5、国家有关规范规定。(三)防护措施因塔吊需要360度旋转,因此塔吊在旋转现场西南侧,靠近高压线时,需要做好防护。防护位于西南侧,总长37米,做成三排0防护,纵距1500,横距1200,步距1700总高度为13500,超过高压线1500,离高压线水平距离2023。材料选用,所有立柱及水平杆采用杉木原木杆搭设,双股8号镀锌铁丝绑扎防间固定,同步在高压线护架上设警示牌和夜警示灯,警示牌上写:“高压危险”,防护顶部挂彩旗。ClClil)9000架(四)施工技术规定1 .搭设材料根据实际状况,下部采用直径48毫米0钢管搭设,上部分采用50毫米毛竹搭设。钢管用扣件连接,毛竹用12#镀
4、锌新铁丝绑扎,斜拉采用直径15.5毫米钢丝绳,采用预制0锚固用砂板,中间预留20毫米洞口,拉住钢丝绳,锚入1500毫米深的地面如下。2 .搭设尺寸搭设0步距、跨距等应符合以上图B规定,斜撑每五根立杆设置。第一步扫地杆距地0.15米。防护距高压线距离不不不小于1.5米。所有钢丝绳锚入地内不少于1.5米,保证其下部牢固。基础按防护0对应尺寸采用C15混凝土硬化。3 .搭设原则施工现场临时用电安全技术规范(JGJ46-2023)第条、4.1.6条。(五)搭设措施1 .准备工作清理施工现场B障碍物,包括地面的平整,空间障碍物B清理(树枝0整顿);准备好钢管、毛竹、扣件、铁丝等材料;根据防护架的平面几何
5、形状和搭设高度,确定防护架各部分B位置,从而确定各个锚固点H位置,为挖设锚洞做好准备。确定硬化部分的位置。提前十天预制好锚件,备用。2 .施工程序制作预埋件一确定立杆位置一挖锚件坑一预埋锚件f扎实地面并硬化一绑立杆一绑大小横杆一绑斜撑、剪刀撑等一拉钢丝绳f搭设安全围栏一安装警示标志。预埋件:预埋件B尺寸为500*500*150,C30混凝土制作,采用二级12钢筋配置,详细制作如下图所示daa二级12N:1三500100CVCTO:V。O0。in。Am。o1.DbAbp-AbT二级12 OOOO OOOou1.A二*OCD500立杆:根据总长、防护B细部尺寸等确定各立杆B位置,做好对应标识,为挖
6、锚件坑做好准备。锚件坑:根据立杆B定位,确定坑的位置,挖至1500深处,大小为600*600,数量根据防护0防护架各个尺寸定出。预埋锚件:把钢丝绳安装好在锚件上,锚入地下。硬化地面:按事先确定好防护架日勺位置,扎实地面后用C15混凝土硬化并且处理平整,为绑立杆做好准备。绑立杆:待硬化0地面到达强度后,开始绑立杆,先竖两端头0立杆,再从中间立杆。立杆竖好后,应纵成行,横成方,杆身垂直。绑大小横杆:绑扎第一步架的大横杆时,应检查立杆与否正、牢。小横杆绑在大横杆上。小横杆绑在立杆上,上下相邻的两排小横杆应绑在立杆0不一样侧面。小横杆伸出立杆部分长度不得不不小于300mm。绑斜撑、剪刀撑:防护架搭设每
7、四步,即应绑设剪刀撑。拉钢丝绳:用钢丝绳拉好整个防护架。设安全围栏:在搭设完防护架后,用围挡在防护架B外边搭设围栏,并在围栏上设置“高压危险”0标志,防止外人攀爬防护架。3 .搭设原则立杆应上下垂直,搭接用扣件连接,不用扣件搭接0部分搭接长度因到达100o长,并用三个扣件连接,边扣件与搭接边B长度应不小于100o立杆杆身垂直偏差不得超过架高01/1000,且不得不小于100mm。左右相邻立杆0搭接应当错开设置,立杆接头与大横杆0距离应不不小于600。大横杆绑扎在立杆内侧,沿纵向平放。大横杆必须按规定进行接长,接头应置于立杆处,与立杆B距离应不不小于500。同一排大横杆0水平偏差不不小于该片脚手
8、架总长度01/250,且不不小于50mm。相邻步架0大横杆应错开布置在立杆0里侧和外侧,以减少立杆偏心受载状况。小横杆绑扎在大横杆上,并且应贴近立杆布置,用直角扣件扣紧。在任何状况下,均不得拆除作为基本构造杆件0小横杆。钢管之间应采用对接扣件连接,如采用搭接,其搭接长度不得不不小于1000mm,应等间距设置3个旋转扣件固定,端部扣件盖板边缘至搭接纵向杆杆端的J距离不得不不小于100mmo剪刀撑设置在脚手架外侧,是与地面成45-60度角B交叉杆件。从下至上与脚手架其他杆件同步搭设,杆件B端部应交于立杆与大横杆0结点处,并与立杆和大横杆绑牢。剪刀撑自身与立杆、大横杆相交处应绑牢。钢丝绳应按图中所示
9、斜拉,并采用螺栓扣紧,使其处在紧绷状态。(六)施工安全及技术措施防护架搭设作业人员必须是通过按现行国标特种作业人员安全技术考核管理规则(GB5036)考核合格B专业架子工。且通过高压知识学习合格者。操作时必须配戴安全帽、安全带、穿防滑鞋。必须加强安全0管理工作,施工时应带好安全帽,系好安全带,并扣好。大雾、大雨和六级以上日勺大风天气,不得进行防护架上0高处作业,雨天后作业必须采用安全防滑措施。在搭至近高压线时,须尤其注意每传递B竹竿不得与高压线相碰,操作人员必须互相提醒,互有关怀。在搭设时,必须有专业日勺安全员全程巡视监控作业人员操作0各环节日勺安全动态状况,发既有不合安全规范的地方,尤其是在
10、距高压线很近时必须全程监控。搭设前应搭设警戒线,并指派专人看护,防止人员进入警戒区。(七)防护架的维护与检查1 .搭设和使用前B检查搭设前必须对所使用0材料进行检查,符合规定才能进行搭设。防护架搭设后来,应由工地技术负责人和安全员会同搭设班组按规定项目和规定进行检查,检查合格后办理交接验罢手续方准许交付使用。整体防护架必须保持垂直、稳定,不得向外倾斜。毛竹、钢管等材料0规格尺寸和材质必须符合规定。立杆、斜杆底部要牢固,填土要扎实,不得有松动现象。各杆件0间距及倾斜角度应符合规定。扣件0连接及钢管0搭接应符合规定。2 .有效期间B检查与维护防护架有效期间必须常常进行检查,对扣件0牢固性进行检查,
11、看与否出现松动,看立杆与否出现沉陷和悬空。检查后不合格B地方应当及时修正,符合规定和,方可使用。大雨、大风、大雪及冰雪融化后,必须重新对防护架进行详细0检查,符合规定后,方准许继续使用。(八)防护架的拆除拆除作业必须由上而下逐层作业,严禁上下同步作业,拆除次序如下,剪刀撑f小横杆f大横杆f立杆等,严禁采用推倒或拉倒0措施进行拆除。(九)安全文明施工搭设人员必须持证上岗,并且定期体检、合格者方可上岗。搭设人员必须戴安全帽、系安全带、穿防滑鞋。搭拆防护架时,地面应设置围栏和警戒措施,派专人看守,严禁非操作人员入内。搭设应定期进行检查。当有六级及六级以上大风和舞、雨、雪天气时应停止防护架搭设与拆除作
12、业。防护架基础及其临近处不得进行挖掘作业。(+)注意事项1 .一般注意事项在搭设及拆除时,应高度注意旁边的高压线。并进行有关H交底,作业时应有电气工程技术人员或专职安全人员负责监护。在上部水平横杆上油漆红黄色标志和悬挂醒目0警示牌。不得在防护上搭载和负重。夜间从事施工时,必须设置足够的照明,防止意外事件日勺发生,并应设置障碍灯。防护架不得与高压电线杆拉接。绳头不得搭在高压线上。为防止高压线路感应电场,防护架上至少做两处保护接地。2 .塔吊注意事项1、施工作业中当碰到4级风以上时,塔吊司机应立即将大臂转动,远离架空线,防止大臂钢丝绳或吊物碰触电线。并应将吊物放下,将大钩收起到大臂根部2米处,停止作业。并立即锁紧旋转机构0制动器锁紧大臂。2、应严格对塔吊检查验收,塔吊司机、指挥人员、挂钩工及电工要持证上岗。进行专业安全操作培训和教育。严格岗位责任制。3、对塔吊司机及指挥人员进行安全技术交底,塔吊回转时起吊日勺高度必须在高压线上方6.Om以上。下班后,吊钩、钢丝绳回收位置也必须在高压线上方6.Om以上,并应远离高压线位置。4、在塔吊驾驶室台面上配置高压绝缘垫,所有电器装置保持绝缘良好,并安装漏电保护器。5、塔吊必须有可靠0接地装置,接地不少于2组。6、在使用防护架0过程中,常常派人检查、监护管理,发现问题及时整改。7、搭设后必须经监理验收合格后,方可使用。
