《构造柱及圈梁施工方案.docx》由会员分享,可在线阅读,更多相关《构造柱及圈梁施工方案.docx(8页珍藏版)》请在第壹文秘上搜索。

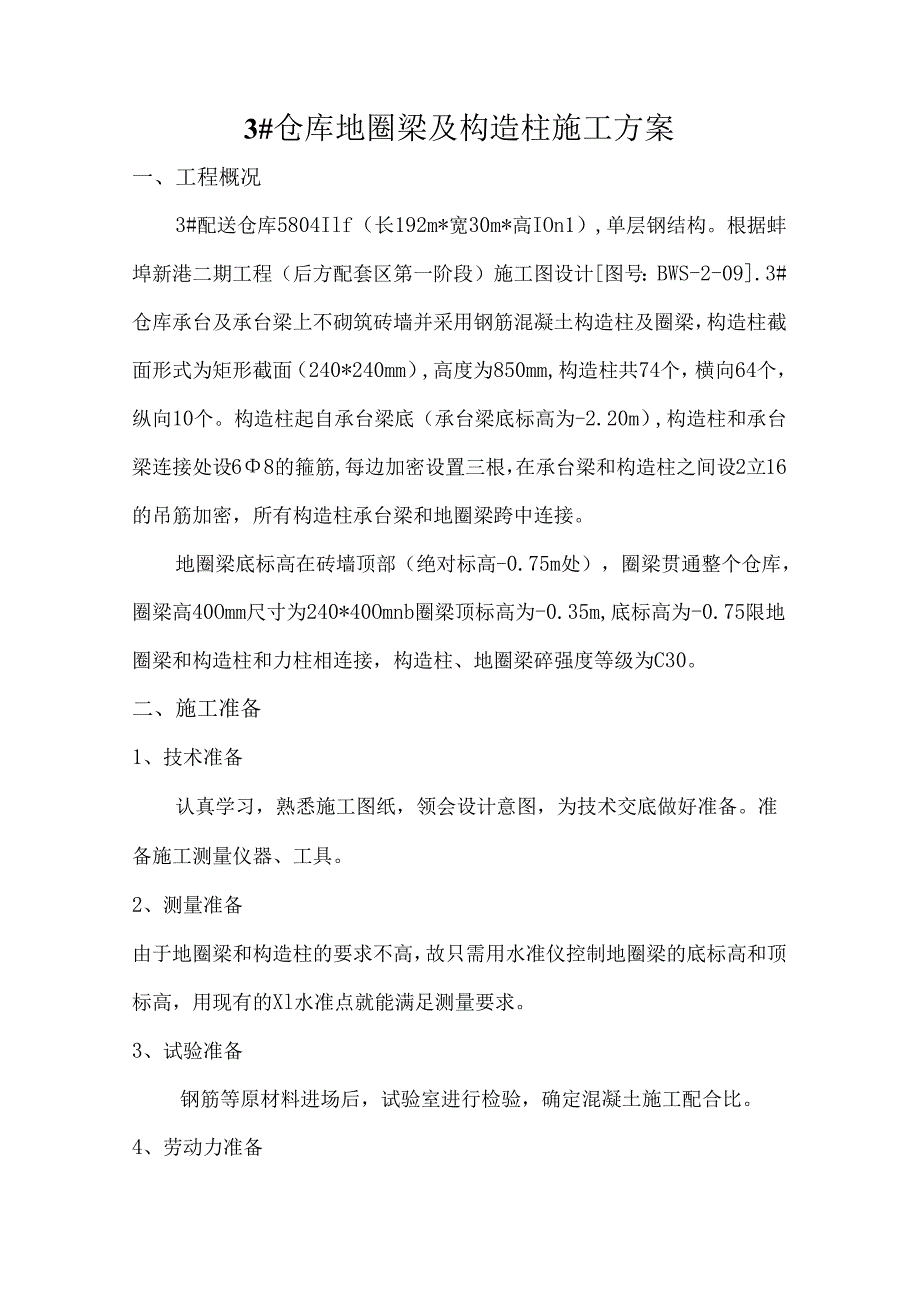

1、3#仓库地圈梁及构造柱施工方案一、工程概况3#配送仓库5804Ilf(长192m*宽30m*高IOn1),单层钢结构。根据蚌埠新港二期工程(后方配套区第一阶段)施工图设计图号:BWS-2-09.3#仓库承台及承台梁上不砌筑砖墙并采用钢筋混凝土构造柱及圈梁,构造柱截面形式为矩形截面(240*240mm),高度为850mm,构造柱共74个,横向64个,纵向10个。构造柱起自承台梁底(承台梁底标高为-2.20m),构造柱和承台梁连接处设68的箍筋,每边加密设置三根,在承台梁和构造柱之间设2立16的吊筋加密,所有构造柱承台梁和地圈梁跨中连接。地圈梁底标高在砖墙顶部(绝对标高-0.75m处),圈梁贯通整

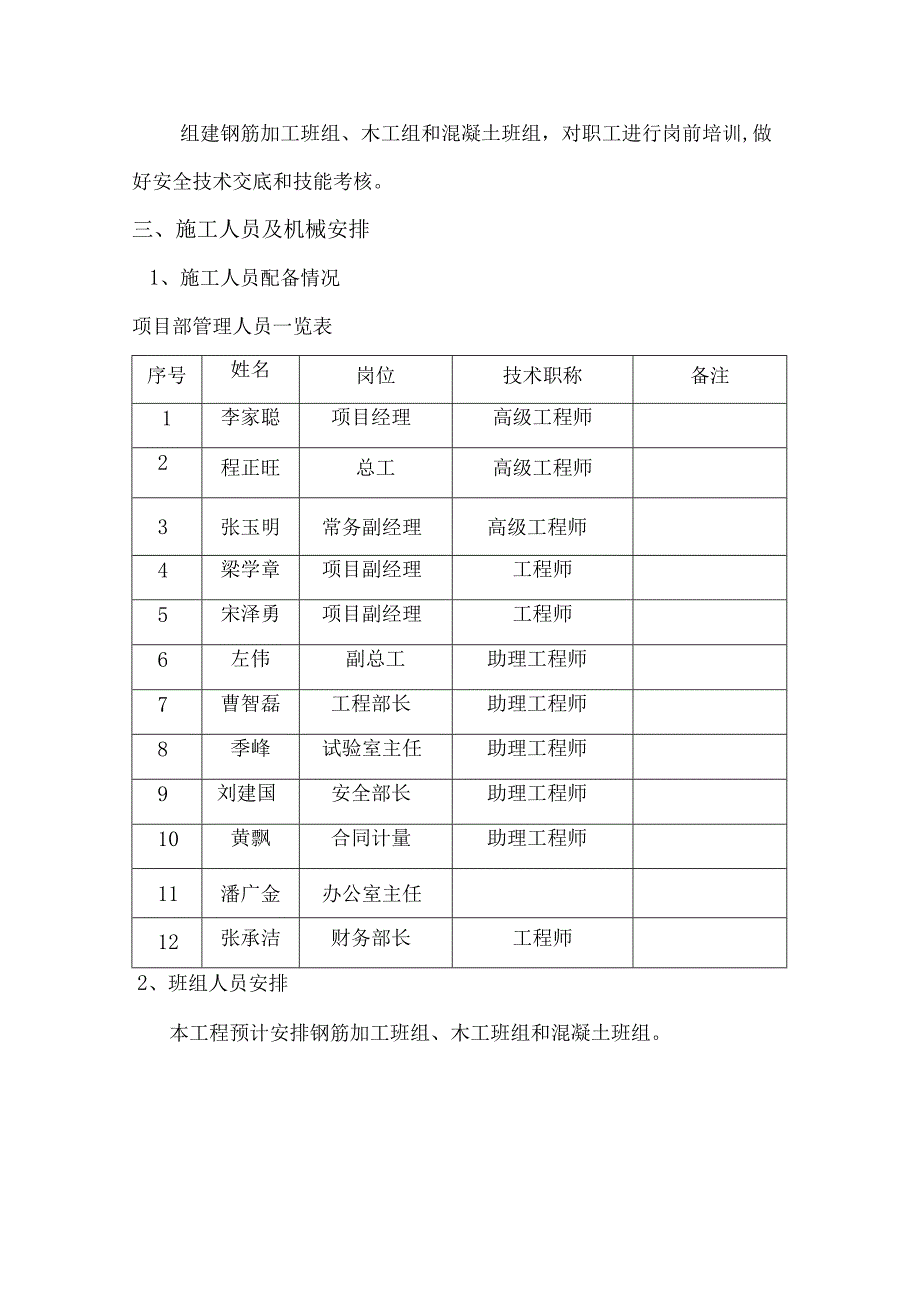

2、个仓库,圈梁高40Omm尺寸为240*40Omnb圈梁顶标高为-0.35m,底标高为-0.75限地圈梁和构造柱和力柱相连接,构造柱、地圈梁碎强度等级为C30。二、施工准备1、技术准备认真学习,熟悉施工图纸,领会设计意图,为技术交底做好准备。准备施工测量仪器、工具。2、测量准备由于地圈梁和构造柱的要求不高,故只需用水准仪控制地圈梁的底标高和顶标高,用现有的Xl水准点就能满足测量要求。3、试验准备钢筋等原材料进场后,试验室进行检验,确定混凝土施工配合比。4、劳动力准备组建钢筋加工班组、木工组和混凝土班组,对职工进行岗前培训,做好安全技术交底和技能考核。三、施工人员及机械安排1、施工人员配备情况项目

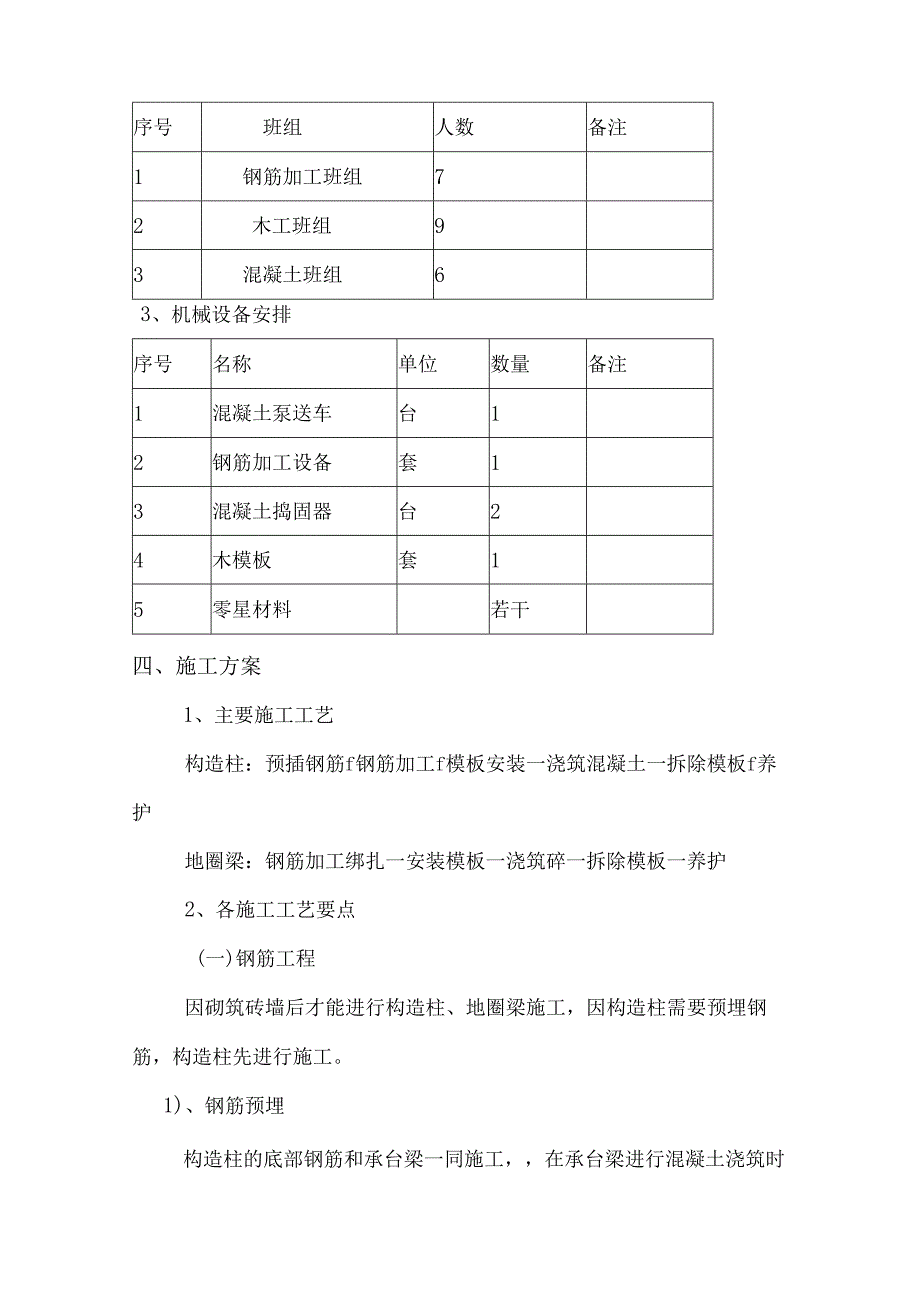

3、部管理人员一览表序号姓名岗位技术职称备注1李家聪项目经理高级工程师2程正旺总工高级工程师3张玉明常务副经理高级工程师4梁学章项目副经理工程师5宋泽勇项目副经理工程师6左伟副总工助理工程师7曹智磊工程部长助理工程师8季峰试验室主任助理工程师9刘建国安全部长助理工程师10黄飘合同计量助理工程师11潘广金办公室主任12张承洁财务部长工程师2、班组人员安排本工程预计安排钢筋加工班组、木工班组和混凝土班组。序号班组人数备注1钢筋加工班组72木工班组93混凝土班组63、机械设备安排序号名称单位数量备注1混凝土泵送车台12钢筋加工设备套13混凝土捣固器台24木模板套15零星材料若干四、施工方案1、主要施工工
4、艺构造柱:预插钢筋f钢筋加工f模板安装一浇筑混凝土一拆除模板f养护地圈梁:钢筋加工绑扎一安装模板一浇筑碎一拆除模板一养护2、各施工工艺要点(一)钢筋工程因砌筑砖墙后才能进行构造柱、地圈梁施工,因构造柱需要预埋钢筋,构造柱先进行施工。1)、钢筋预埋构造柱的底部钢筋和承台梁一同施工,在承台梁进行混凝土浇筑时构造柱的钢筋必须绑扎好,构造柱的钢筋在承台及承台梁施工时就一同预埋和绑扎好,待和地圈梁一同在进行混凝土施工。2)、钢筋加工地圈梁的在砌筑好砖墙后方能施工,在地圈梁施工时应注意用最小保护层垫块使混凝土能充分保护钢筋。钢筋除锈:钢筋在使用前如果有浮皮、铁锈和油污,应人工使用钢丝刷等清除。钢筋调直:对
5、于成盘的钢筋或发生弯曲的钢筋应调直后方可使用。钢筋调直一般采用钢筋调直机或卷扬机拉伸调直等机械调直。钢筋切断:钢筋切断应采用常温切断,不得用加热切断。断口不得有劈裂、缩头或弯头现象。应根据配料单加工下料,长短搭配,统筹排料,先下长料后下短料,减少接头,降低损耗。钢筋弯曲:钢筋弯曲应在常温下进行,不允许加热弯曲。弯制钢筋时宜以中部开始逐步弯曲两端,弯勾必须一次弯成,不得反复弯折,加工完成的钢筋应放置指定地点,应下铺上盖,避免锈蚀及污染。(二)、模板安装1)、模板组装本工程模板采用木模板,以方木和钢管作为支撑。模板应按轮廓墨线安装,表面清理干净。脚手架安装不得和模板连接,以免引起模板变形。模板的支
6、撑以及螺栓要牢固。模板的尺寸标高应符合设计要求,严格安装图纸及规范施工,纵横轴线不得有误。在混凝土浇筑之前要进行复查。2)、工艺流程弹柱中心线、标高控制线一(柱筋绑扎)一控制柱截面、轴线位置f沿柱柱皮外侧5mm贴20mm宽海绵条一安装柱内十字型支撑安装柱四周外模一安装拉杆一模板支撑加固。(2)操作工艺D在封柱模前,先凿除表层浮浆,并用水冲洗干净。2)将轴线、标高控制点引测至柱侧面。3)根据柱中心线,在距柱墩面上5cm高处焊接限位钢筋,用以控制柱截面尺寸,轴线位置。4)在柱皮外侧511三贴20mm宽海绵条,以保证下口及接缝严密。5)安装柱模板。先安装十字形支撑、后安装柱四周外模板。柱模板按通排柱
7、安装,先安装两边柱,经校正、加固后再拉通线安装中间各柱。6)柱模板校正、加固:首先按柱轴线加固、校正好两边柱模板,然后挂上通线校正中间柱模板,柱模板校正时必须确保四面在同一直线上,垂直度偏差、轴线偏差、相邻两表面高低差,表面平整度及截面内部尺寸均控制在施工规范允许偏差范围内。柱模板支撑加固在柱四周钢管排架上。(三)、混凝土施工混凝土采用商品混凝土,汽车泵送浇筑。浇筑碎之前应将模板内杂物清理干净,用水湿润模板,并对钢筋及模板再次检查。碎浇筑应从低处逐层扩展升高,并保持水平分层。振捣使用插入式振捣棒,分层厚度宜为20Cnl左右。振捣棒插入距离应以直线行列控制,间距不得超过作业半径的1.5倍。振捣时
8、应尽量避免碰触钢筋,应做到快插慢拔。碎浇筑完底层后,在浇筑上层时,振捣棒应稍微插入下层使两层结合为一体。振捣合格的要求:碎停止下沉,无气泡上升,表面平坦、泛浆。碎浇筑应连续进行,不允许超过间歇时间,在前层碎初凝前将本层浇筑振捣完毕。地圈梁及构造柱分段浇筑,浇筑前接头部分必须凿毛处理,以利碎结合。试验室在位浇筑过程中,按碎批次、方量留置碎试块。(四)、拆模及养生地圈梁构造柱属非承重构件,一般碎强度达到2.5MPa时可拆除。拆除时安排专人指挥和监督,保证其表面以及棱角不因拆模而导致损坏。碎养护采用塑料布或土工布覆盖洒水养护,保持湿润。五、工期安排本分项工程计划从2015年1月1日至2015年1月7
9、日。为保证工程进度,地圈梁和构造柱的模板支护和钢筋板扎交叉同步进行,待模板和钢筋安装完毕后方可浇筑混凝土。六、质量保证措施1、对新浇混凝土盖上土工布和撒上防冻液,防止混凝土冻坏。2、进场钢筋必须具备合格证、附件清单、有关材质报告或检查报告。3、碎浇筑时试验室必须对碎塌落度等检查,并留置碎试块。七、安全保证措施1、文明施工措施(1)、现场布置1)工地必须严格执行施工现场文明卫生规定。施工基地外侧设置工程名称和施工标语。2)施工现场必须有“五牌一图”,施工单位及工地名称牌;安全生产六大纪律牌;防火须知牌;安全无重大事故牌;工地主要管理人员名单牌;施工总平面图。图牌应规格统一,字迹端正,表示明确。3
10、)施工工地必须有安全生产宣传牌。在主要施工部位、作业点、危险主要通道口都必须挂有安全宣传标语或安全警告牌。4)采用宣传牌、墙报、标语、简报等形式宣传安全文明施工。5)建筑垃圾必须集中堆放。(2)、综合治理1)严格执行当地的治安管理条例,不准外人留宿,不准在工地进行违法活动。2)工地实行综合治理责任制,落实分工责任,搞好综合治理工作。3)进场人员按公安及有关部门规定办理手续,进行岗前培训及安全、纪律法制教育。4)教育工地人员要遵纪守法,自觉维护项目部形象。(3)、生活卫生1)生活卫生应列入工地总体规划,落实卫生专(兼)职管理人员和保洁人员落实责任制。2)在现场设一名专职保洁工,负责现场办公室、材
11、料室、休息室和厕所的清洁卫生工作。3)生活区内设有厕所,落实专人管理,保持清洁无害。4)施工人员的宿舍和饭堂设置在施工现场外边。2、环保措施(1)、施工场地四周设置警示标志。同时施工区进出大门处均设专人指挥,协调进出施工区的施工车辆及其它过往车辆的交通。(2)、施工现场设排水沟排出口处设置沉淀池,现场废水和雨水必须排入沉淀池后,方能排入施工现场外的排水系统,沉淀池派专人定期清理。(3)、施工区内设厕所,保洁工专职管理。(4)、工地设置垃圾筒,工地产生的生活垃圾经专人统一收集后用车辆运至指定的地点处理。(5)、在不妨碍施工及不影响施工质量的情况下,工地范围派专人经常撒水,减少工地的尘土。(6)、工地的施工机械要加强维护保养,维持良好的运行情况,降低噪音,减少振动。
