《高标准农田建设监理例会会议纪要.docx》由会员分享,可在线阅读,更多相关《高标准农田建设监理例会会议纪要.docx(3页珍藏版)》请在第壹文秘上搜索。

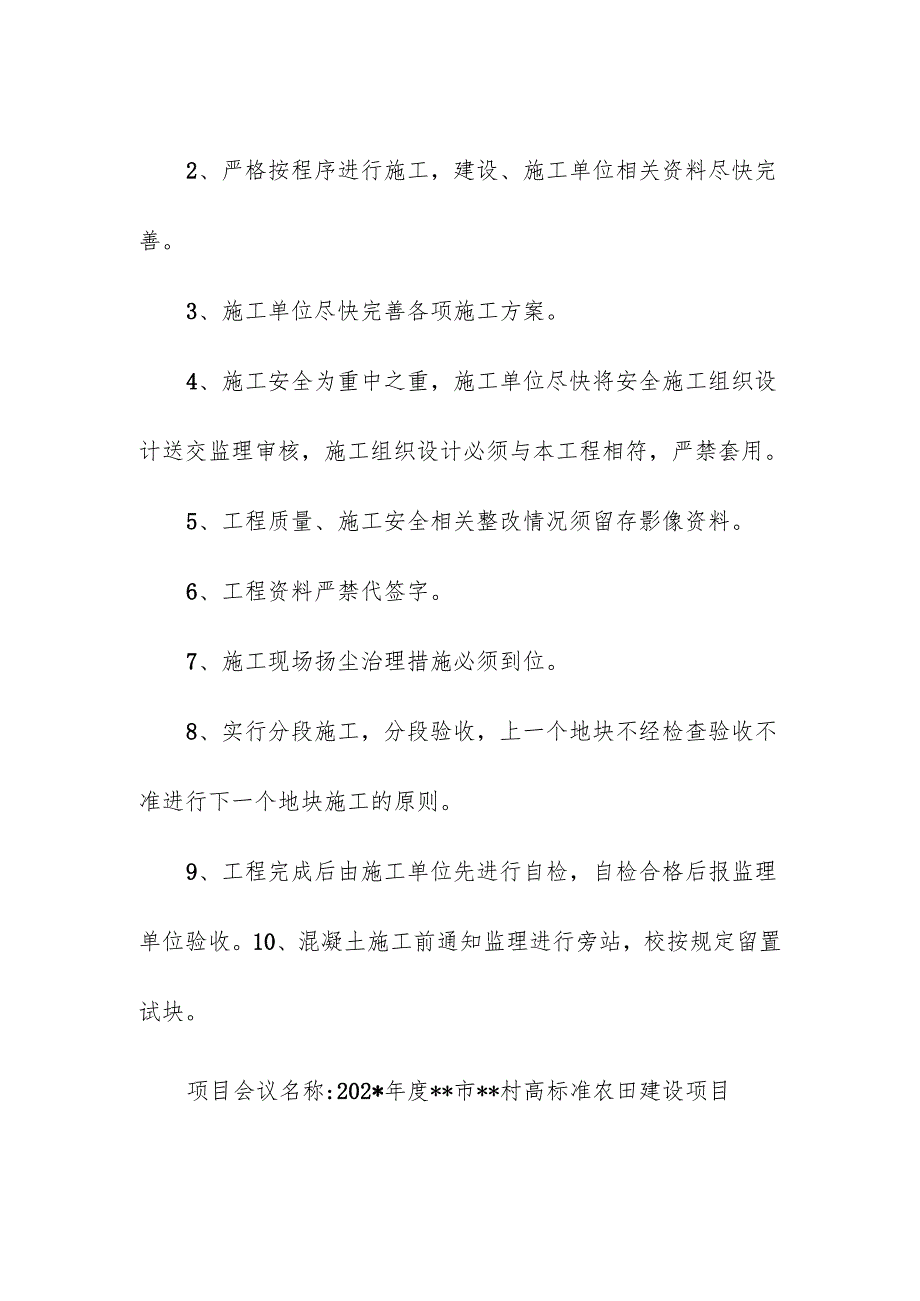

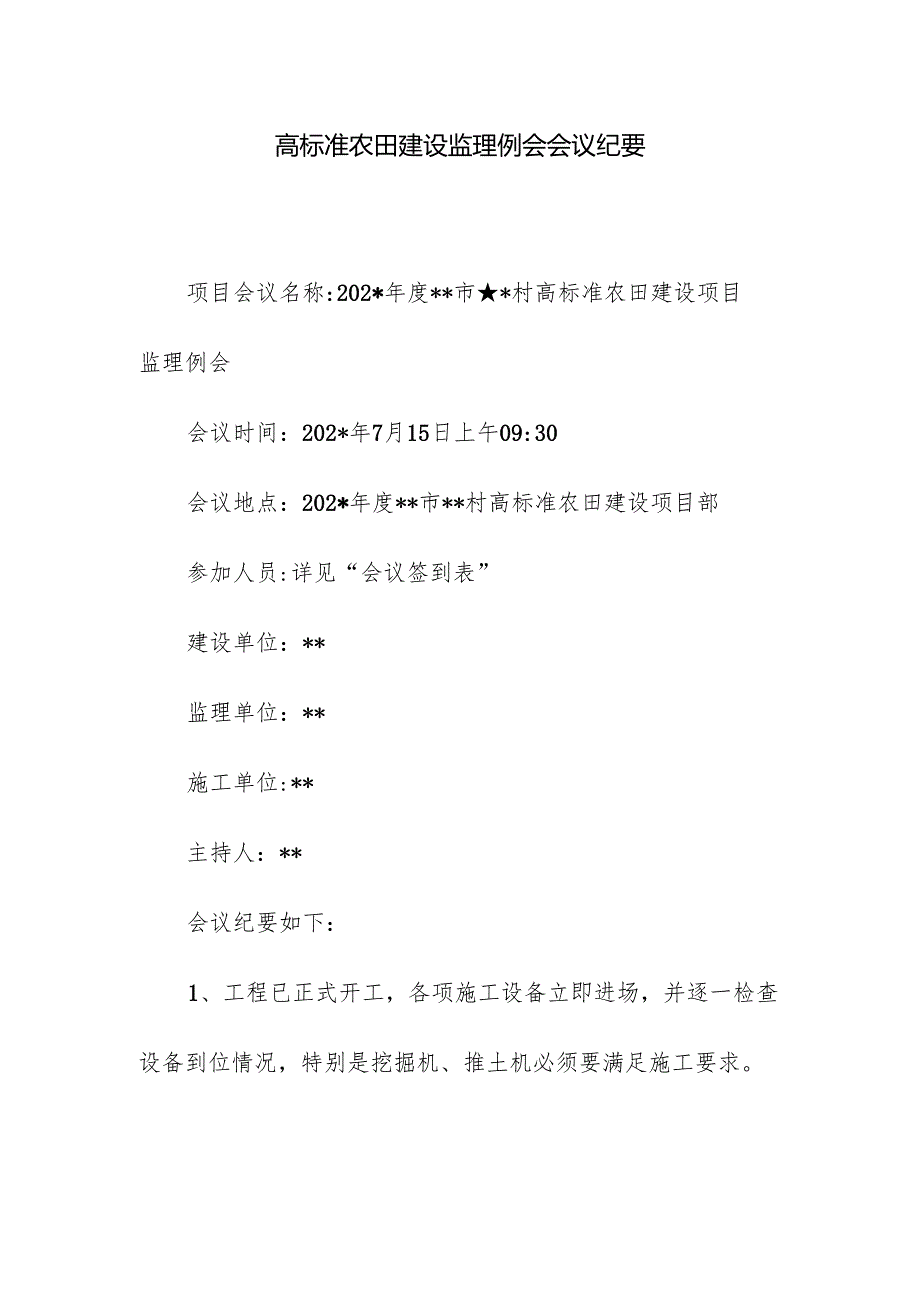

1、高标准农田建设监理例会会议纪要项目会议名称:202*年度*市*村高标准农田建设项目监理例会会议时间:202*年7月15日上午09:30会议地点:202*年度*市*村高标准农田建设项目部参加人员:详见“会议签到表”建设单位:*监理单位:*施工单位:*主持人:*会议纪要如下:1、工程已正式开工,各项施工设备立即进场,并逐一检查设备到位情况,特别是挖掘机、推土机必须要满足施工要求。2、严格按程序进行施工,建设、施工单位相关资料尽快完善。3、施工单位尽快完善各项施工方案。4、施工安全为重中之重,施工单位尽快将安全施工组织设计送交监理审核,施工组织设计必须与本工程相符,严禁套用。5、工程质量、施工安全相

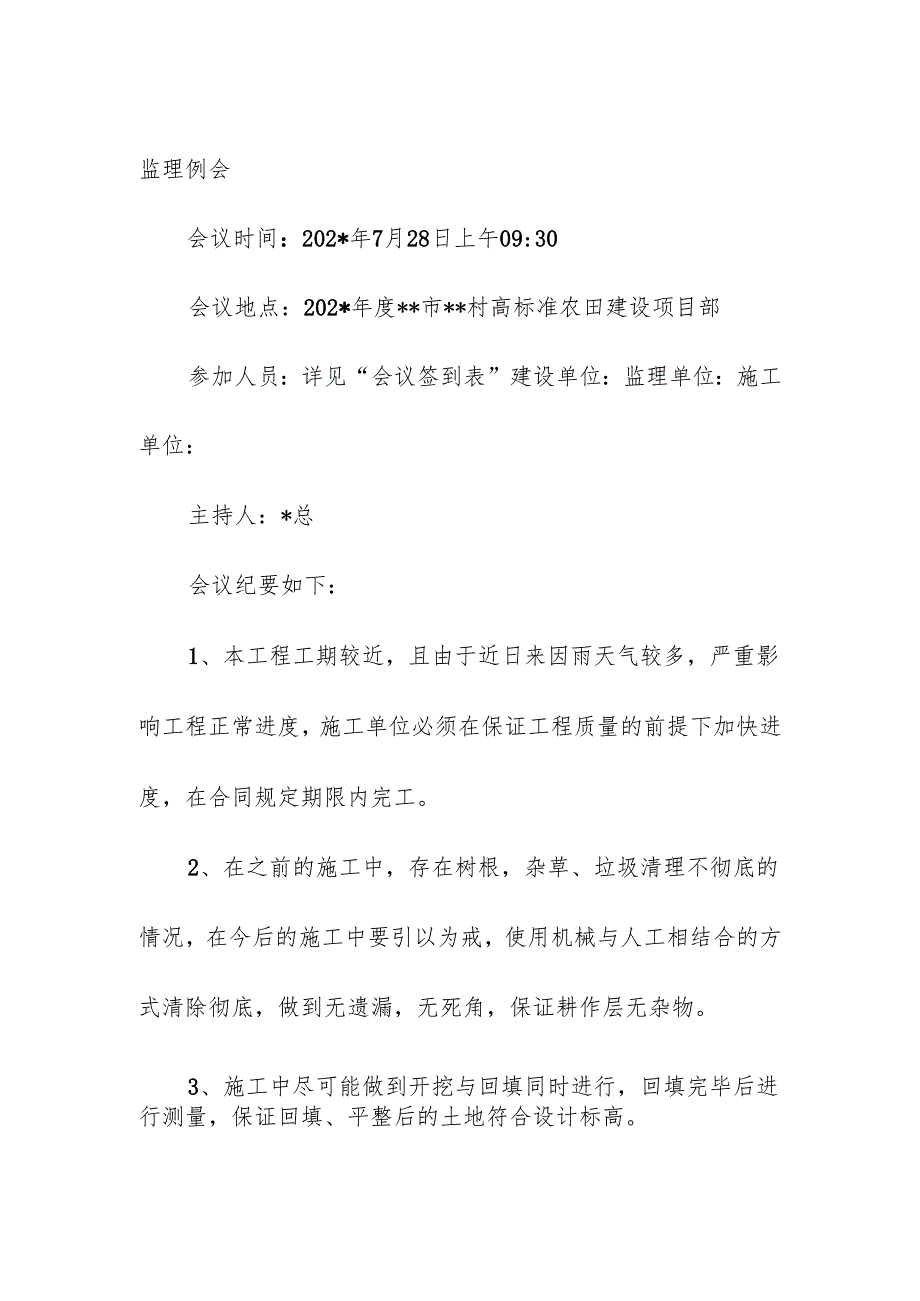

2、关整改情况须留存影像资料。6、工程资料严禁代签字。7、施工现场扬尘治理措施必须到位。8、实行分段施工,分段验收,上一个地块不经检查验收不准进行下一个地块施工的原则。9、工程完成后由施工单位先进行自检,自检合格后报监理单位验收。10、混凝土施工前通知监理进行旁站,校按规定留置试块。项目会议名称:202*年度*市*村高标准农田建设项目监理例会会议时间:202*年7月28日上午09:30会议地点:202*年度*市*村高标准农田建设项目部参加人员:详见“会议签到表”建设单位:监理单位:施工单位:主持人:*总会议纪要如下:1、本工程工期较近,且由于近日来因雨天气较多,严重影响工程正常进度,施工单位必须在保证工程质量的前提下加快进度,在合同规定期限内完工。2、在之前的施工中,存在树根,杂草、垃圾清理不彻底的情况,在今后的施工中要引以为戒,使用机械与人工相结合的方式清除彻底,做到无遗漏,无死角,保证耕作层无杂物。3、施工中尽可能做到开挖与回填同时进行,回填完毕后进行测量,保证回填、平整后的土地符合设计标高。
