《二灰碎石基层施工方案.docx》由会员分享,可在线阅读,更多相关《二灰碎石基层施工方案.docx(5页珍藏版)》请在第壹文秘上搜索。

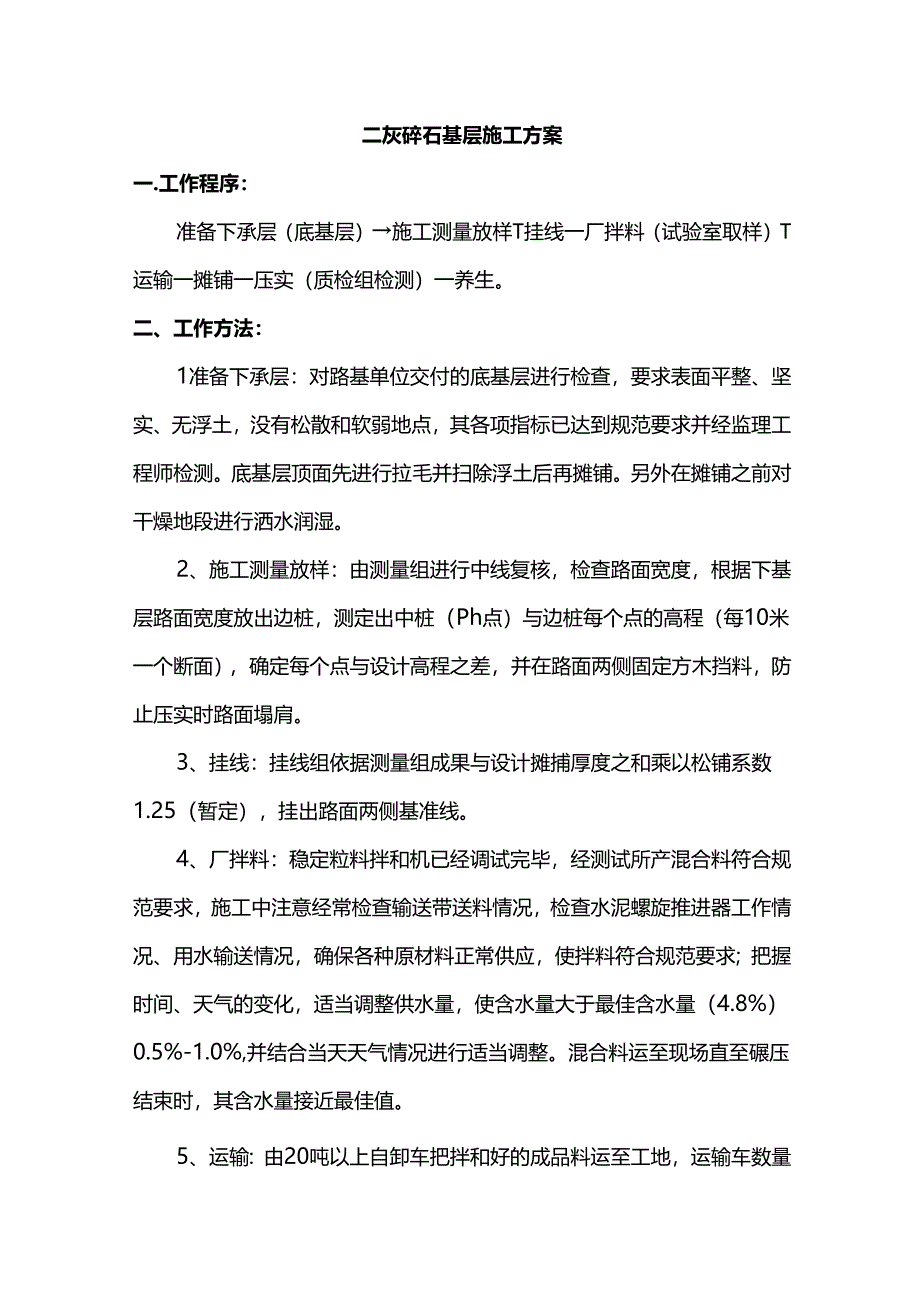

1、二灰碎石基层施工方案一.工作程序:准备下承层(底基层)施工测量放样T挂线一厂拌料(试验室取样)T运输一摊铺一压实(质检组检测)一养生。二、工作方法:1准备下承层:对路基单位交付的底基层进行检查,要求表面平整、坚实、无浮土,没有松散和软弱地点,其各项指标已达到规范要求并经监理工程师检测。底基层顶面先进行拉毛并扫除浮土后再摊铺。另外在摊铺之前对干燥地段进行洒水润湿。2、施工测量放样:由测量组进行中线复核,检查路面宽度,根据下基层路面宽度放出边桩,测定出中桩(Ph点)与边桩每个点的高程(每10米一个断面),确定每个点与设计高程之差,并在路面两侧固定方木挡料,防止压实时路面塌肩。3、挂线:挂线组依据测
2、量组成果与设计摊捕厚度之和乘以松铺系数1.25(暂定),挂出路面两侧基准线。4、厂拌料:稳定粒料拌和机已经调试完毕,经测试所产混合料符合规范要求,施工中注意经常检查输送带送料情况,检查水泥螺旋推进器工作情况、用水输送情况,确保各种原材料正常供应,使拌料符合规范要求;把握时间、天气的变化,适当调整供水量,使含水量大于最佳含水量(4.8%)0.5%-1.0%,并结合当天天气情况进行适当调整。混合料运至现场直至碾压结束时,其含水量接近最佳值。5、运输:由20吨以上自卸车把拌和好的成品料运至工地,运输车数量根据生产能力和运距确定,并有适当的余量(试验路段工程数量较小,且距拌和站较近,8部自卸车可满足需

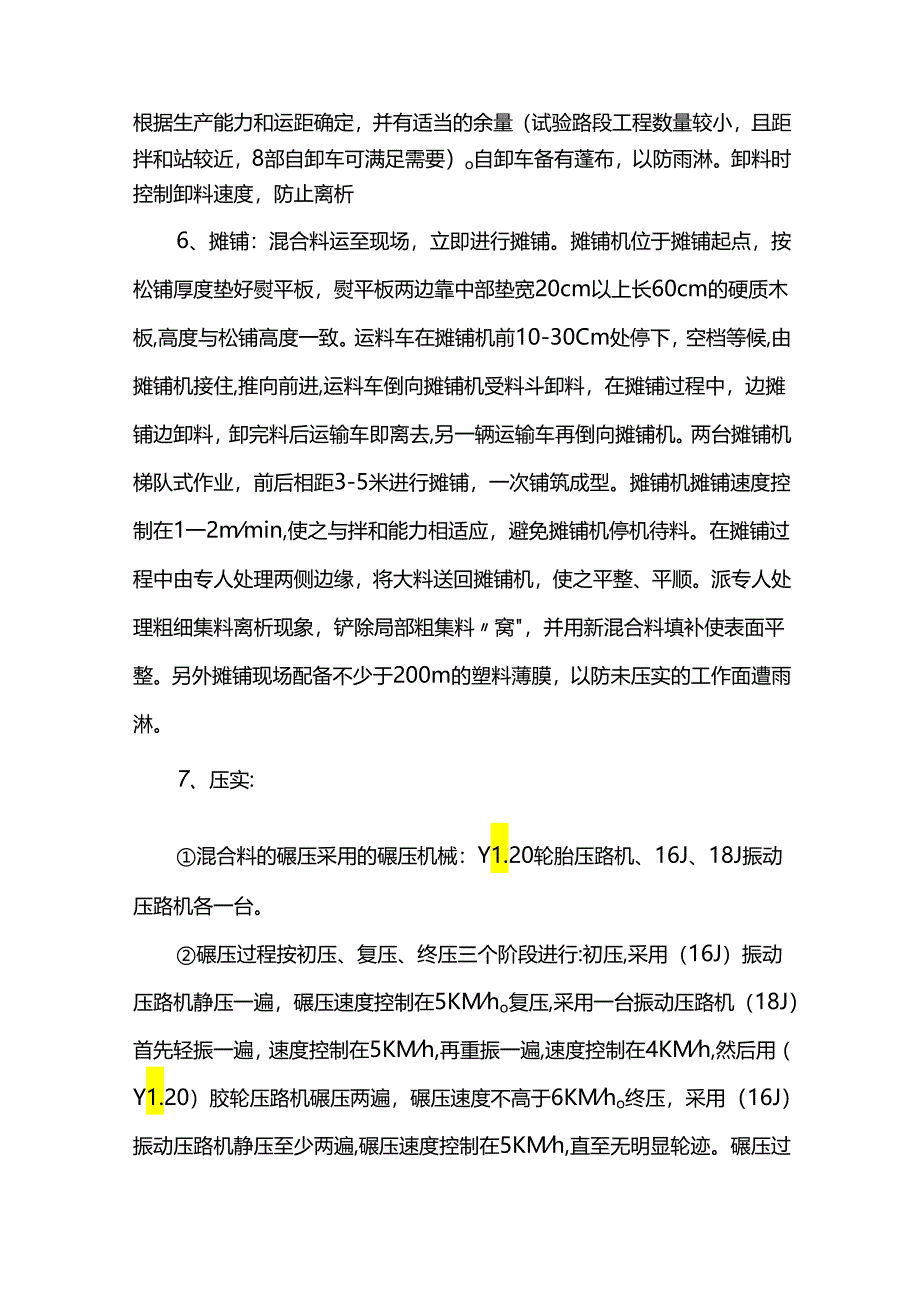

3、要)o自卸车备有蓬布,以防雨淋。卸料时控制卸料速度,防止离析6、摊铺:混合料运至现场,立即进行摊铺。摊铺机位于摊铺起点,按松铺厚度垫好熨平板,熨平板两边靠中部垫宽20cm以上长60cm的硬质木板,高度与松铺高度一致。运料车在摊铺机前10-30Cm处停下,空档等候,由摊铺机接住,推向前进,运料车倒向摊铺机受料斗卸料,在摊铺过程中,边摊铺边卸料,卸完料后运输车即离去,另一辆运输车再倒向摊铺机。两台摊铺机梯队式作业,前后相距3-5米进行摊铺,一次铺筑成型。摊铺机摊铺速度控制在1一2mmin,使之与拌和能力相适应,避免摊铺机停机待料。在摊铺过程中由专人处理两侧边缘,将大料送回摊铺机,使之平整、平顺。派
4、专人处理粗细集料离析现象,铲除局部粗集料窝,并用新混合料填补使表面平整。另外摊铺现场配备不少于200m的塑料薄膜,以防未压实的工作面遭雨淋。7、压实:混合料的碾压采用的碾压机械:Y1.20轮胎压路机、16J、18J振动压路机各一台。碾压过程按初压、复压、终压三个阶段进行:初压,采用(16J)振动压路机静压一遍,碾压速度控制在5KMho复压,采用一台振动压路机(18J)首先轻振一遍,速度控制在5KMh,再重振一遍,速度控制在4KMh,然后用(Y1.20)胶轮压路机碾压两遍,碾压速度不高于6KMho终压,采用(16J)振动压路机静压至少两遍,碾压速度控制在5KMh,直至无明显轮迹。碾压过程中的注意

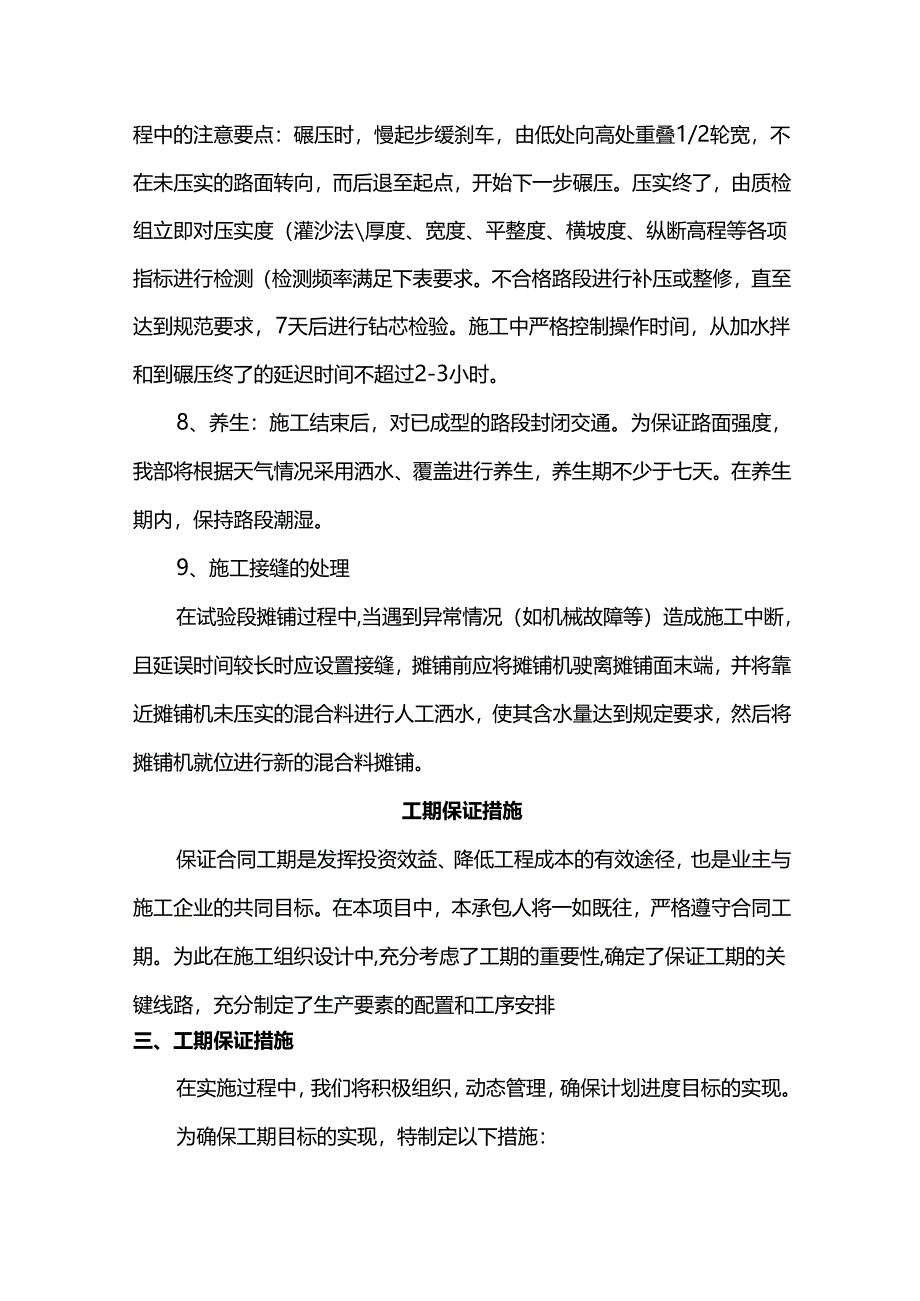

5、要点:碾压时,慢起步缓刹车,由低处向高处重叠1/2轮宽,不在未压实的路面转向,而后退至起点,开始下一步碾压。压实终了,由质检组立即对压实度(灌沙法厚度、宽度、平整度、横坡度、纵断高程等各项指标进行检测(检测频率满足下表要求。不合格路段进行补压或整修,直至达到规范要求,7天后进行钻芯检验。施工中严格控制操作时间,从加水拌和到碾压终了的延迟时间不超过2-3小时。8、养生:施工结束后,对已成型的路段封闭交通。为保证路面强度,我部将根据天气情况采用洒水、覆盖进行养生,养生期不少于七天。在养生期内,保持路段潮湿。9、施工接缝的处理在试验段摊铺过程中,当遇到异常情况(如机械故障等)造成施工中断,且延误时间
6、较长时应设置接缝,摊铺前应将摊铺机驶离摊铺面末端,并将靠近摊铺机未压实的混合料进行人工洒水,使其含水量达到规定要求,然后将摊铺机就位进行新的混合料摊铺。工期保证措施保证合同工期是发挥投资效益、降低工程成本的有效途径,也是业主与施工企业的共同目标。在本项目中,本承包人将一如既往,严格遵守合同工期。为此在施工组织设计中,充分考虑了工期的重要性,确定了保证工期的关键线路,充分制定了生产要素的配置和工序安排三、工期保证措施在实施过程中,我们将积极组织,动态管理,确保计划进度目标的实现。为确保工期目标的实现,特制定以下措施:1.优化施工方案,优化配套机械设备,提高设备利用率和机械化作业程度,为工程施工赢
7、得时间,确保工期。2、精心编制实施性施工组织设计,实行动态网络管理,及时高速各分项工程的计划进度和劳动力调度。3、加强组织领导,按照精干机构、精良设备、精兵强将的原则组建项目经理部,根据工程特点投入足量的专业化施工队伍进行施工。4、做好施工准备工作。我们将充分发挥投入本工程的施工队伍及主要施工机械设备积极能动性的有利条件,尽量缩短进场准备时间,保证三快,即进场快、安家快、开工快,并组织强有力的组织机械,突击施工便道,确保主体工程按时顺利展开。5、重抓质量、安全,以促进度,确保不出任何安全质量事故,精心施工,加强预测手段,科学施工,确保工程顺利开展。6、强化施工调度指挥与协调工作,超前布局谋势,
8、密切监控落实,及时解决问题,避免搁置延误。重点基础上或工序采取垂直管理,横向强制协调的强硬手段,减少中间环节提高决策速度和工作效率。7、严密组织,精心安排工序,实行均衡生产,掀起阶段施工高潮,提早解除工期警报。根据工程特点,恰当安排季节性施工项目,增加全年施工天数,避开不利时间,争取最好效果提高劳动生产率,达到提前工期的目的。8、加强材料管理,保证合格材料供应。项目经理部设专业材料供应系统,根据材料计划采购材料。充分备好所需的工程材料和施工周转材料,同时加强材料检测,确保工程材料质量,满足施工生产需要。9、强化施工调度指挥与协调工作,超前计划,密切监控落实,及时解决问题,避免搁置延误。重点工序采取垂直管理和横向强制协调的强硬手段,减少中间环节,提高决策速度和工作效率。四、工期奖罚措施为确保工程能按期完成,特制定奖罚措施,以促进参与施工员工的积极性:1.工程能按期并按公司的目标完成,该工地管理人员可得工程总造价05%的奖金。奖金分配办法:由项目经理按工作表现,贡献大小自行决定分配。2、工程每逾期一天完成,该工地管理人员扣罚1.5%。工程造价奖金。罚金分配办法:按项目部员工职务工资比例分摊。
