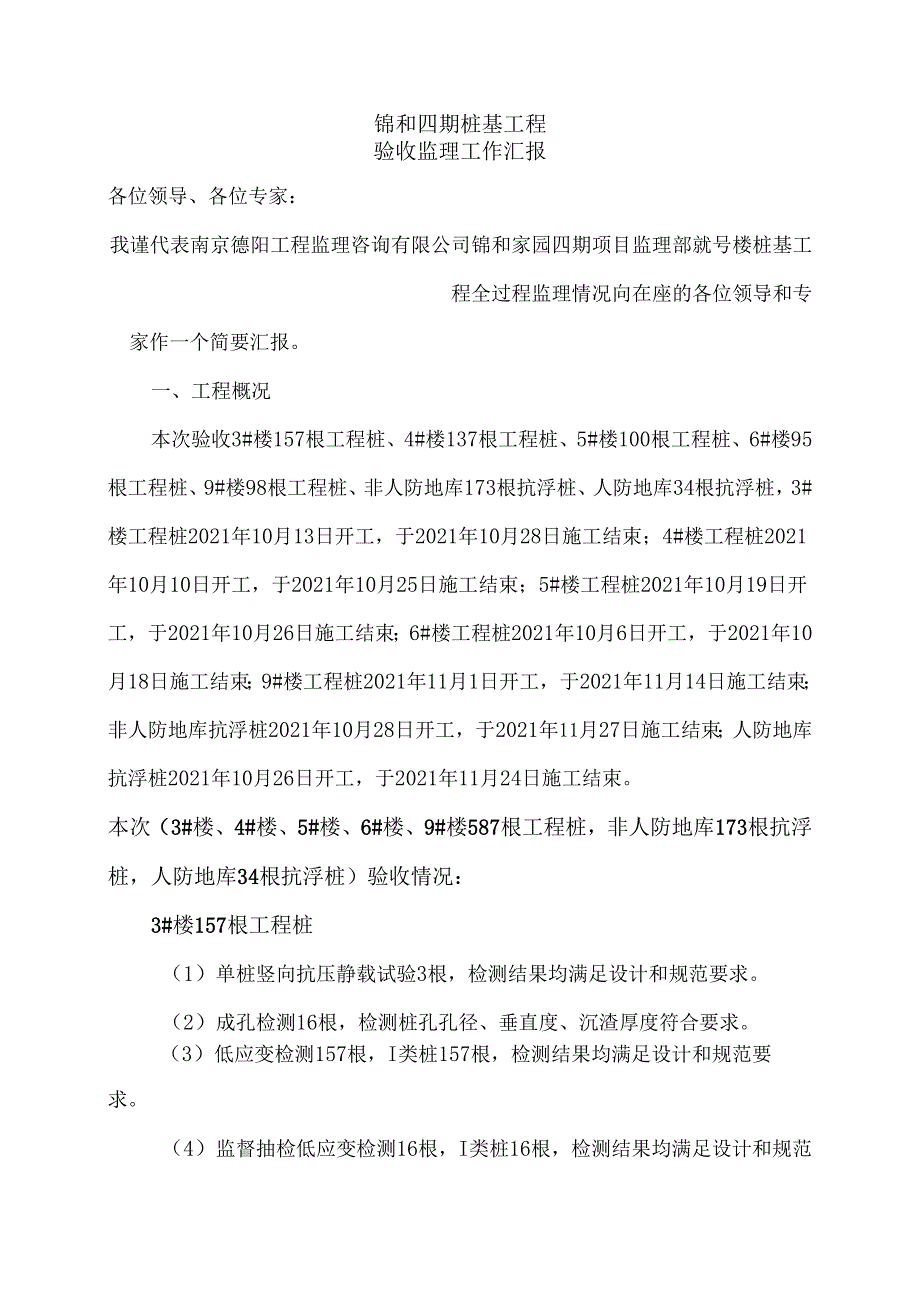

1、锦和四期桩基工程验收监理工作汇报各位领导、各位专家:我谨代表南京德阳工程监理咨询有限公司锦和家园四期项目监理部就号楼桩基工程全过程监理情况向在座的各位领导和专家作一个简要汇报。一、工程概况本次验收3#楼157根工程桩、4#楼137根工程桩、5#楼100根工程桩、6#楼95根工程桩、9#楼98根工程桩、非人防地库173根抗浮桩、人防地库34根抗浮桩,3#楼工程桩2021年10月13日开工,于2021年10月28日施工结束;4#楼工程桩2021年10月10日开工,于2021年10月25日施工结束;5#楼工程桩2021年10月19日开工,于2021年10月26日施工结束;6#楼工程桩2021年10月
2、6日开工,于2021年10月18日施工结束;9#楼工程桩2021年11月1日开工,于2021年11月14日施工结束;非人防地库抗浮桩2021年10月28日开工,于2021年11月27日施工结束;人防地库抗浮桩2021年10月26日开工,于2021年11月24日施工结束。本次(3#楼、4#楼、5#楼、6#楼、9#楼587根工程桩,非人防地库173根抗浮桩,人防地库34根抗浮桩)验收情况:3#楼157根工程桩(1)单桩竖向抗压静载试验3根,检测结果均满足设计和规范要求。(2)成孔检测16根,检测桩孔孔径、垂直度、沉渣厚度符合要求。(3)低应变检测157根,I类桩157根,检测结果均满足设计和规范要

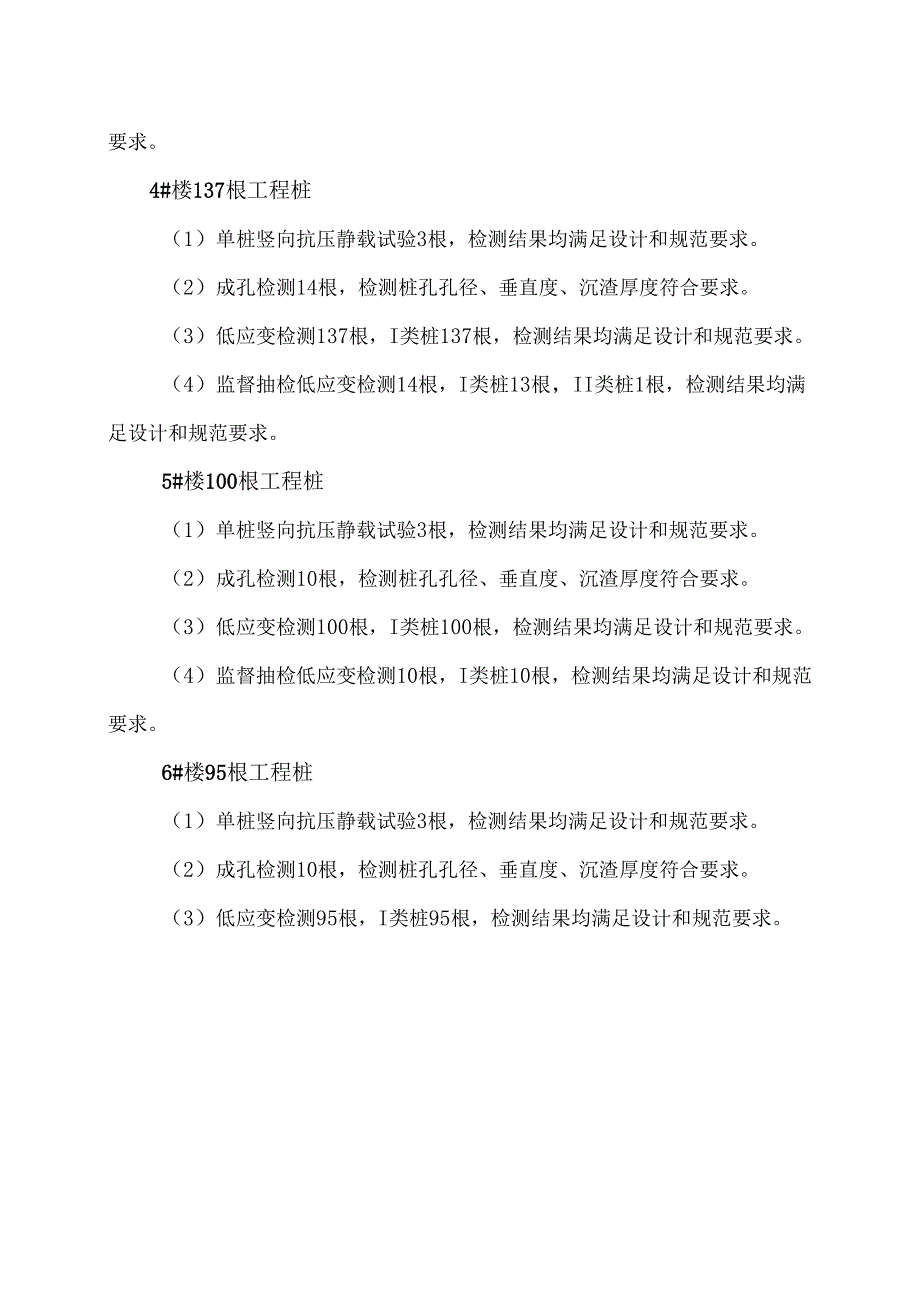

3、求。(4)监督抽检低应变检测16根,I类桩16根,检测结果均满足设计和规范要求。4#楼137根工程桩(1)单桩竖向抗压静载试验3根,检测结果均满足设计和规范要求。(2)成孔检测14根,检测桩孔孔径、垂直度、沉渣厚度符合要求。(3)低应变检测137根,I类桩137根,检测结果均满足设计和规范要求。(4)监督抽检低应变检测14根,I类桩13根,II类桩1根,检测结果均满足设计和规范要求。5#楼100根工程桩(1)单桩竖向抗压静载试验3根,检测结果均满足设计和规范要求。(2)成孔检测10根,检测桩孔孔径、垂直度、沉渣厚度符合要求。(3)低应变检测100根,I类桩100根,检测结果均满足设计和规范要求

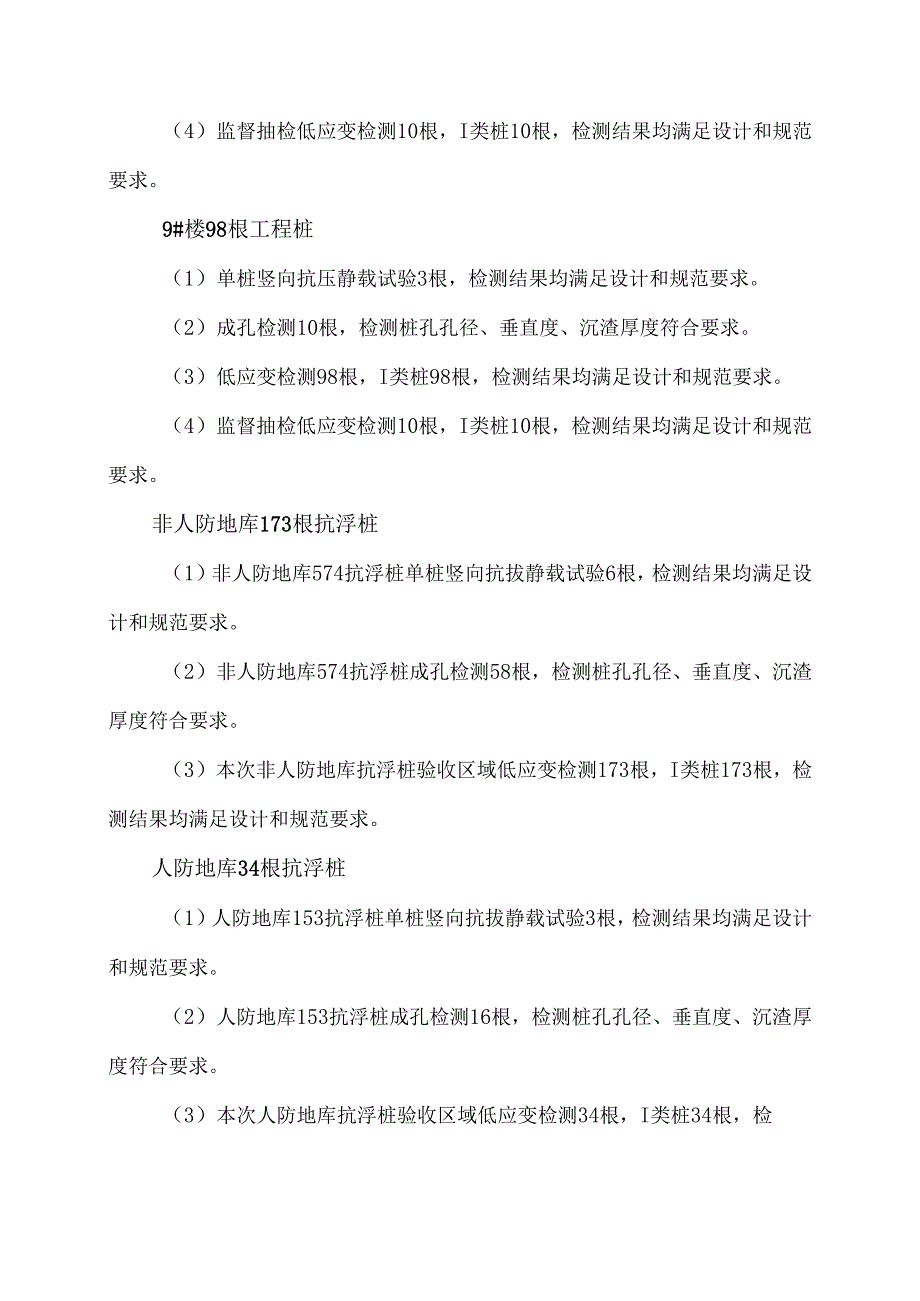

4、。(4)监督抽检低应变检测10根,I类桩10根,检测结果均满足设计和规范要求。6#楼95根工程桩(1)单桩竖向抗压静载试验3根,检测结果均满足设计和规范要求。(2)成孔检测10根,检测桩孔孔径、垂直度、沉渣厚度符合要求。(3)低应变检测95根,I类桩95根,检测结果均满足设计和规范要求。(4)监督抽检低应变检测10根,I类桩10根,检测结果均满足设计和规范要求。9#楼98根工程桩(1)单桩竖向抗压静载试验3根,检测结果均满足设计和规范要求。(2)成孔检测10根,检测桩孔孔径、垂直度、沉渣厚度符合要求。(3)低应变检测98根,I类桩98根,检测结果均满足设计和规范要求。(4)监督抽检低应变检测1
5、0根,I类桩10根,检测结果均满足设计和规范要求。非人防地库173根抗浮桩(1)非人防地库574抗浮桩单桩竖向抗拔静载试验6根,检测结果均满足设计和规范要求。(2)非人防地库574抗浮桩成孔检测58根,检测桩孔孔径、垂直度、沉渣厚度符合要求。(3)本次非人防地库抗浮桩验收区域低应变检测173根,I类桩173根,检测结果均满足设计和规范要求。人防地库34根抗浮桩(1)人防地库153抗浮桩单桩竖向抗拔静载试验3根,检测结果均满足设计和规范要求。(2)人防地库153抗浮桩成孔检测16根,检测桩孔孔径、垂直度、沉渣厚度符合要求。(3)本次人防地库抗浮桩验收区域低应变检测34根,I类桩34根,检6、本次
6、验收157+137+100+95+98+173+34=794根工程桩,经基坑开挖后验收794根桩位偏差均符合规范要求,桩体体感观较好。7、桩基施工资料齐全完整。本项目监理部分别从质量、进度、投资、安全、合同及资料等方面实施了全面管理。二、监理工作的实施与效果项目监理部进驻现场后,本着守法、诚信、公正、科学的原则,依据合同、设计图纸、现行有关的施工验收规范、规程以及业主的指示,采用巡视、旁站等检查形式实行监理,对工程质量、安全等各方面进行了严格的监督。(一)、进度控制根据项目总体进度计划要求,审查了施工单位提交的的施工进度计划,严格要求督促施工方按计划完成了桩基工程。(二)、质量控制1、认真熟悉
7、设计图纸,做好图纸会审和设计交底工作,对施工单位编制的专项施工方案进行了审查。对施工中发现的问题,经与业主、施工单位共同研究,及时解决。2、在桩孔开挖前,监理工程师对放线点进行了复核,以保证桩位正确。3、隐蔽工程各道工序经验收合格后方可进入下一道工序施工。监理工程师对钢筋笼的钢筋直径、数量进行了全数检查,验收合格后允许进行吊装就位。混凝土浇筑前,对商品混凝土配合比进行了审查,监理项目部安排监理人员对混凝土浇筑进行了旁站监理,对运送到现场商品混凝土的质量进行抽检,并督促现场混凝土浇筑施工到位。4、把好施工材料进场关,对所用的材料按规定要求见证取样并及时陪同送检,坚持先检后用的原则。现场取样原材料
8、按照规范要求取样送检,送检试验结果均合格。商品混凝土技术资料齐全。5、经过现场检查,桩身直径、位置尺寸、垂直度偏差均符合设计及规范要求。(三)、投资控制严格经济签证,桩长均由业主、监理和施工三方现场测量核实后,予以签证确认。(四)、协调工作通过定期召开工程例会,不定期的现场协调会及专题会议等形式,及时协调各方关系,遇到设计、施工中的问题及时请示业主,与施工方、设计方沟通,达成共识,基本保证了进度及严格控制了安全、质量、投资。三、安全及文明施工在安全文明施工方面,严格遵照国家的有关建筑安全技术规范,监理与业主及市质安总站共同对施工现场进行了全面的监控和管理。1、把好施工设备机具和临时用电关,保证设备使用的安全。经常对现场巡视、检查,发现违章作业现象及时纠正,针对工程中存在的有关安全隐患提出整改要求,要求施工单位对班组人员经常进行安全文明教育,提高安全意识。2、要求特种作业人员必须持证上岗,监理工程师对工地现场特种作业人员的证件进行了抽查,一旦发现无证上岗立即清退出工地。3、审查了施工单位提交的安全保障管理体系,要求施工单位严格按安保体系及安全操作规程进行施工,对桩间距不满足安全施工距离的采用跳挖法施工。4、本桩基工程从开工到竣工未发生任何安全事故。四、资料管理工程资料管理较为规范,各种验收资料及备案资料基本合格。根据以上验收汇报情况,已具备验收条件,敬请各方领导进行验收。
