基坑边坡网喷混凝土施工方案.docx

上传人:p** 文档编号:1039871 上传时间:2024-06-16 格式:DOCX 页数:3 大小:16.75KB
下载 相关 举报
基坑边坡网喷混凝土施工方案.docx_第1页
第1页 / 共3页
基坑边坡网喷混凝土施工方案.docx_第2页
第2页 / 共3页
基坑边坡网喷混凝土施工方案.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《基坑边坡网喷混凝土施工方案.docx》由会员分享,可在线阅读,更多相关《基坑边坡网喷混凝土施工方案.docx(3页珍藏版)》请在第壹文秘上搜索。

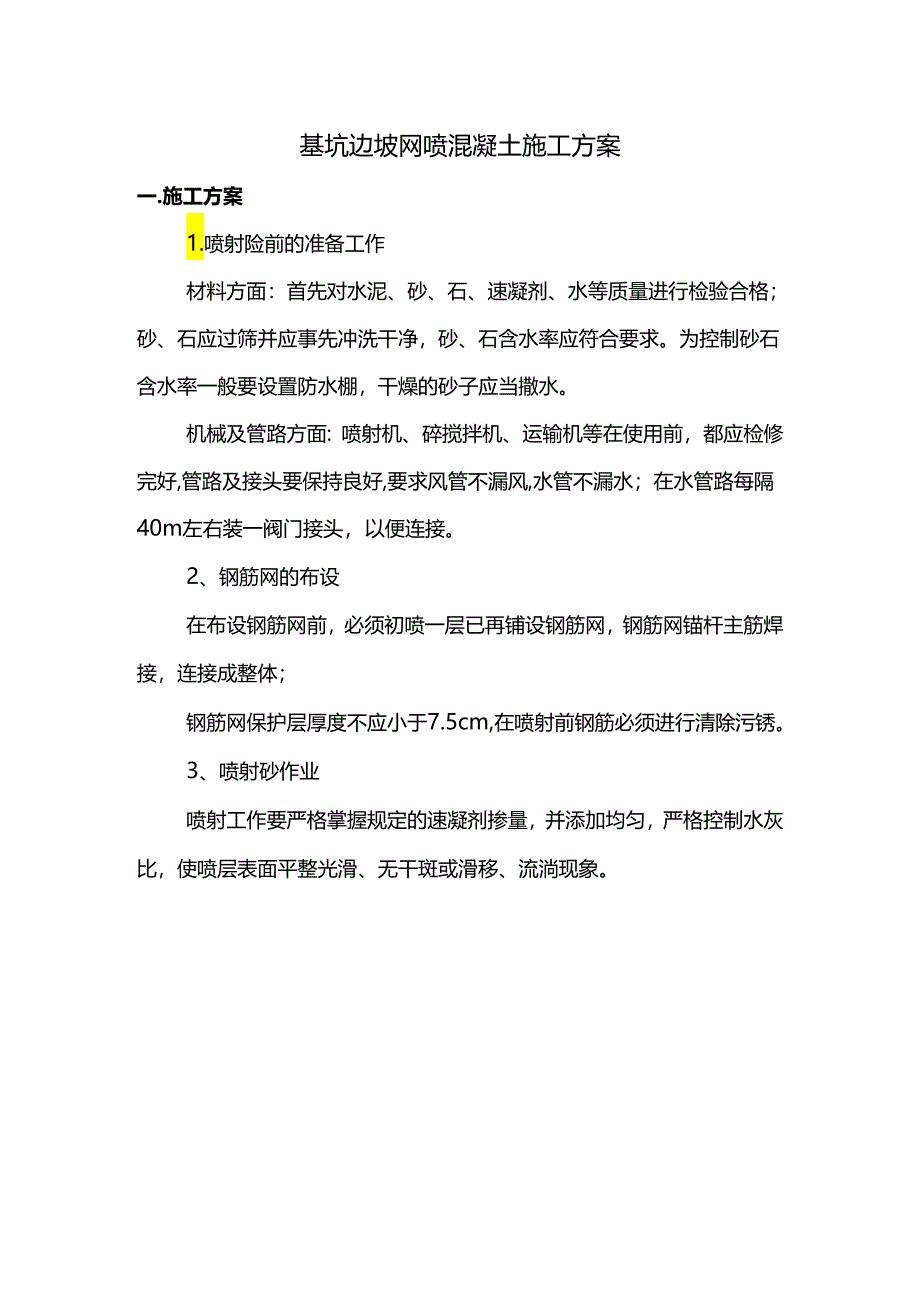

1、基坑边坡网喷混凝土施工方案一.施工方案1.喷射险前的准备工作材料方面:首先对水泥、砂、石、速凝剂、水等质量进行检验合格;砂、石应过筛并应事先冲洗干净,砂、石含水率应符合要求。为控制砂石含水率一般要设置防水棚,干燥的砂子应当撒水。机械及管路方面:喷射机、碎搅拌机、运输机等在使用前,都应检修完好,管路及接头要保持良好,要求风管不漏风,水管不漏水;在水管路每隔40m左右装一阀门接头,以便连接。2、钢筋网的布设在布设钢筋网前,必须初喷一层已再铺设钢筋网,钢筋网锚杆主筋焊接,连接成整体;钢筋网保护层厚度不应小于7.5cm,在喷射前钢筋必须进行清除污锈。3、喷射砂作业喷射工作要严格掌握规定的速凝剂掺量,并

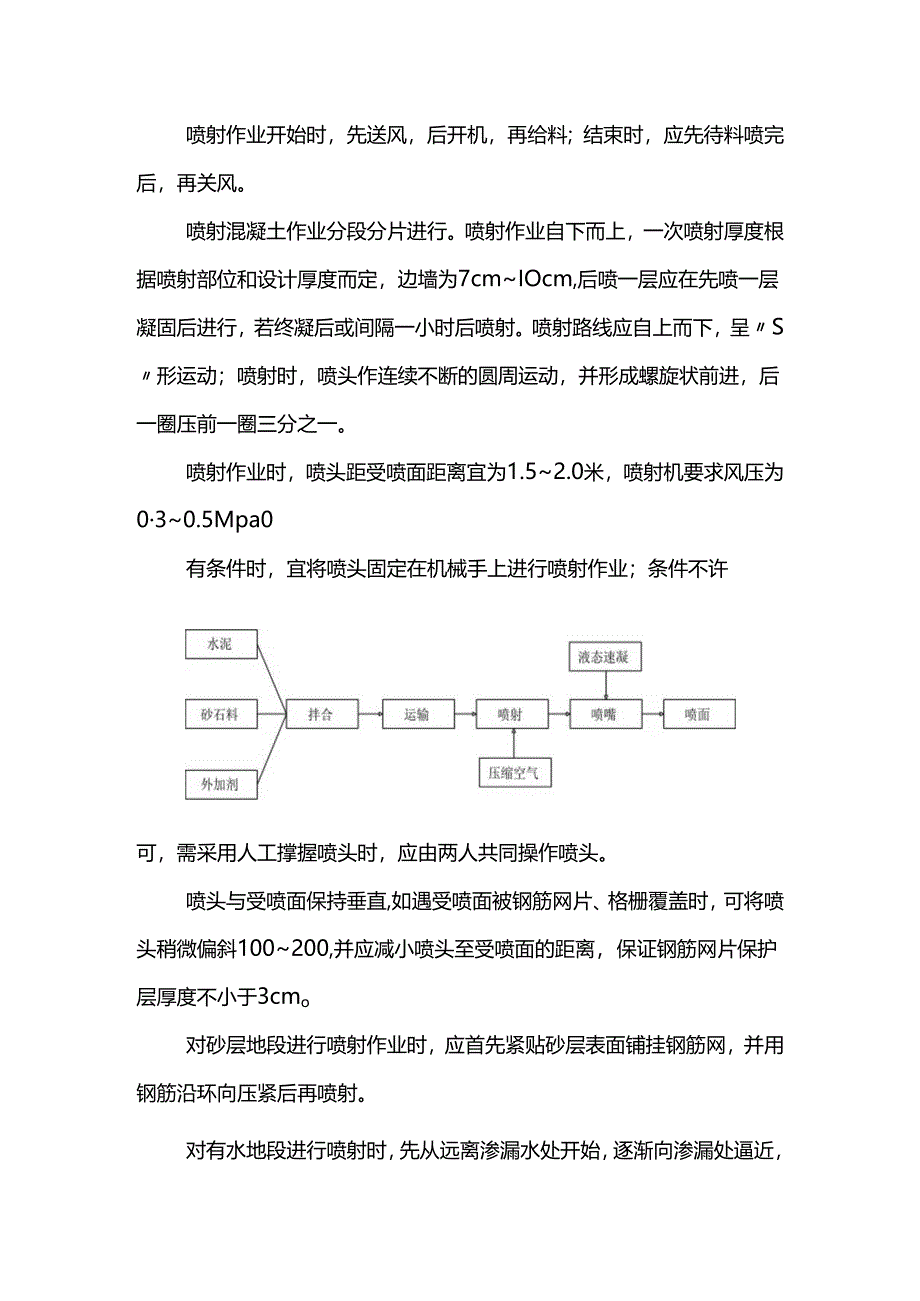

2、添加均匀,严格控制水灰比,使喷层表面平整光滑、无干斑或滑移、流淌现象。喷射作业开始时,先送风,后开机,再给料;结束时,应先待料喷完后,再关风。喷射混凝土作业分段分片进行。喷射作业自下而上,一次喷射厚度根据喷射部位和设计厚度而定,边墙为7cmIOcm,后喷一层应在先喷一层凝固后进行,若终凝后或间隔一小时后喷射。喷射路线应自上而下,呈S形运动;喷射时,喷头作连续不断的圆周运动,并形成螺旋状前进,后一圈压前一圈三分之一。喷射作业时,喷头距受喷面距离宜为1.52.0米,喷射机要求风压为030.5Mpa0有条件时,宜将喷头固定在机械手上进行喷射作业;条件不许可,需采用人工撑握喷头时,应由两人共同操作喷头

3、。喷头与受喷面保持垂直,如遇受喷面被钢筋网片、格栅覆盖时,可将喷头稍微偏斜100200,并应减小喷头至受喷面的距离,保证钢筋网片保护层厚度不小于3cmo对砂层地段进行喷射作业时,应首先紧贴砂层表面铺挂钢筋网,并用钢筋沿环向压紧后再喷射。对有水地段进行喷射时,先从远离渗漏水处开始,逐渐向渗漏处逼近,将散水集中,安设导管或盲沟引流,排到集水坑,再向渗漏处逼近喷射。二、施工技术措施喷射已作业在满足喷射混凝土加固技术规程有关规定的基础上,遵守以下几点:1喷射硅必须用喷射充填密实不得存在浮土保证厚度和强度。2、喷射已分层喷射时,后一层喷射在前一层磴终凝后进行,若终凝后Ih以上再次喷射磴时,受喷面应用风、水清洗。3、试验室负责优选喷射磅的配合比与现场控制,喷射施工前先进行试喷,试喷合格后再投入喷射施工。4、每次喷已完毕后,即时检查厚度,若厚度不够需进行补喷达到设计厚度。5、坚决禁止将回弹料做为喷射料使用。6、喷射磅的回弹率,边墙不应大于15%,拱部不应大于25%o7、坚决实行四不制度,即A、喷砂工序不完,不得进行开挖;B、喷砂厚度不够不前进;U已喷射后发现问题未解决不前进;D、监测结果表明不安全不前进。8、喷射作业完毕或因故中断喷射时,必须将喷射机和输料管内的积料清除干净。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
