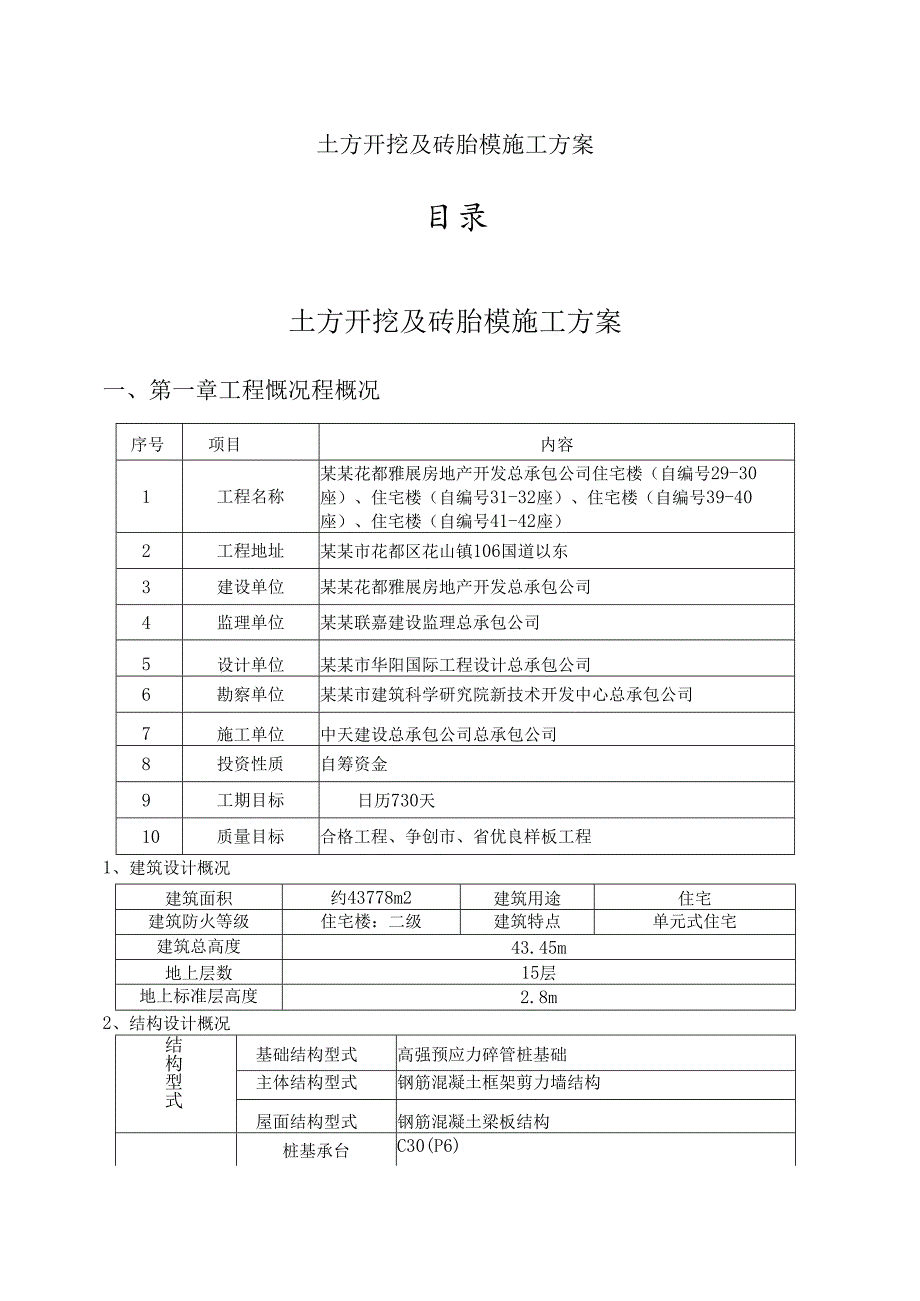

1、土方开挖及砖胎模施工方案目录第一章工程慨况2第二章编制依据3第三章施工准备及组织机构3一、技术准备3二、生产准备4三、施工组织架构图5第三章施工部署6一、施工进度计划6二、劳动力资源配置7三、施工机械设备配置7第四章基坑土方及桩间土土方开挖施工方法7一、施工顺序7二、工艺流程7三、施工测量8四、各部位挖土底标高确定11五、开挖方案13第五章安全文明措施15一、安全施工措施15二、文明施工措施16土方开挖及砖胎模施工方案一、第一章工程慨况程概况序号项目内容1工程名称某某花都雅展房地产开发总承包公司住宅楼(自编号29-30座)、住宅楼(自编号31-32座)、住宅楼(自编号39-40座)、住宅楼(自

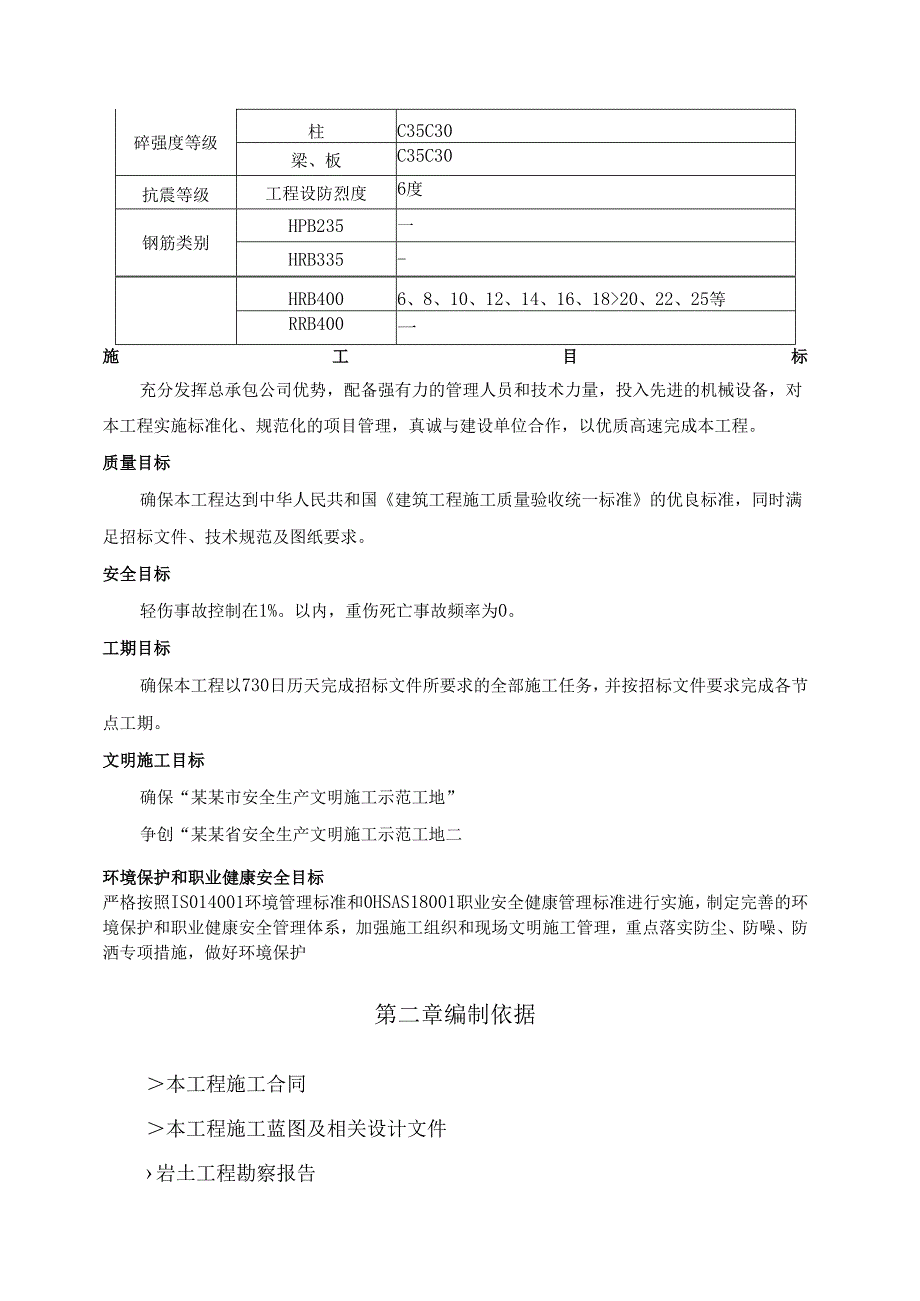

2、编号41-42座)2工程地址某某市花都区花山镇106国道以东3建设单位某某花都雅展房地产开发总承包公司4监理单位某某联嘉建设监理总承包公司5设计单位某某市华阳国际工程设计总承包公司6勘察单位某某市建筑科学研究院新技术开发中心总承包公司7施工单位中天建设总承包公司总承包公司8投资性质自筹资金9工期目标日历730天10质量目标合格工程、争创市、省优良样板工程1、建筑设计概况建筑面积约43778m2建筑用途住宅建筑防火等级住宅楼:二级建筑特点单元式住宅建筑总高度43.45m地上层数15层地上标准层高度2.8m2、结构设计概况结构型式基础结构型式高强预应力碎管桩基础主体结构型式钢筋混凝土框架剪力墙结构
3、屋面结构型式钢筋混凝土梁板结构桩基承台C30(P6)碎强度等级柱C35C30梁、板C35C30抗震等级工程设防烈度6度钢筋类别HPB235一HRB335-HRB4006、8、10、12、14、16、1820、22、25等RRB400一施工目标充分发挥总承包公司优势,配备强有力的管理人员和技术力量,投入先进的机械设备,对本工程实施标准化、规范化的项目管理,真诚与建设单位合作,以优质高速完成本工程。质量目标确保本工程达到中华人民共和国建筑工程施工质量验收统一标准的优良标准,同时满足招标文件、技术规范及图纸要求。安全目标轻伤事故控制在1%。以内,重伤死亡事故频率为0。工期目标确保本工程以730日历天

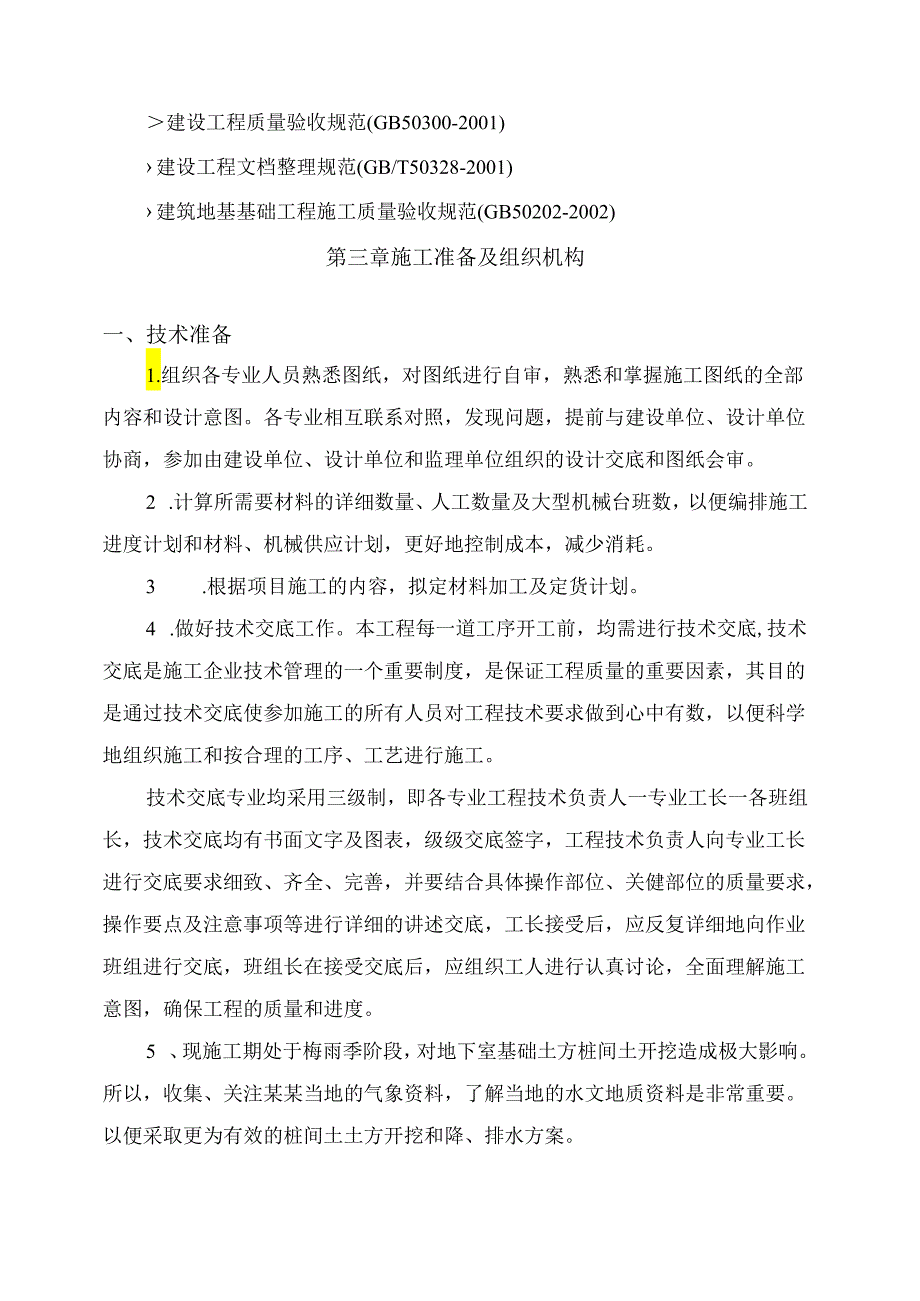

4、完成招标文件所要求的全部施工任务,并按招标文件要求完成各节点工期。文明施工目标确保“某某市安全生产文明施工示范工地”争创“某某省安全生产文明施工示范工地二环境保护和职业健康安全目标严格按照IS014001环境管理标准和0HSAS18001职业安全健康管理标准进行实施,制定完善的环境保护和职业健康安全管理体系,加强施工组织和现场文明施工管理,重点落实防尘、防噪、防洒专项措施,做好环境保护第二章编制依据本工程施工合同本工程施工蓝图及相关设计文件岩土工程勘察报告建设工程质量验收规范(GB50300-2001)建设工程文档整理规范(GB/T50328-2001)建筑地基基础工程施工质量验收规范(GB5
5、0202-2002)第三章施工准备及组织机构一、技术准备1.组织各专业人员熟悉图纸,对图纸进行自审,熟悉和掌握施工图纸的全部内容和设计意图。各专业相互联系对照,发现问题,提前与建设单位、设计单位协商,参加由建设单位、设计单位和监理单位组织的设计交底和图纸会审。2 .计算所需要材料的详细数量、人工数量及大型机械台班数,以便编排施工进度计划和材料、机械供应计划,更好地控制成本,减少消耗。3 .根据项目施工的内容,拟定材料加工及定货计划。4 .做好技术交底工作。本工程每一道工序开工前,均需进行技术交底,技术交底是施工企业技术管理的一个重要制度,是保证工程质量的重要因素,其目的是通过技术交底使参加施工
6、的所有人员对工程技术要求做到心中有数,以便科学地组织施工和按合理的工序、工艺进行施工。技术交底专业均采用三级制,即各专业工程技术负责人一专业工长一各班组长,技术交底均有书面文字及图表,级级交底签字,工程技术负责人向专业工长进行交底要求细致、齐全、完善,并要结合具体操作部位、关健部位的质量要求,操作要点及注意事项等进行详细的讲述交底,工长接受后,应反复详细地向作业班组进行交底,班组长在接受交底后,应组织工人进行认真讨论,全面理解施工意图,确保工程的质量和进度。5 、现施工期处于梅雨季阶段,对地下室基础土方桩间土开挖造成极大影响。所以,收集、关注某某当地的气象资料,了解当地的水文地质资料是非常重要
7、。以便采取更为有效的桩间土土方开挖和降、排水方案。6 、为了便于各项工程能平行施工放样,把规划中的建筑物准确无误地在实地标定出来,需建立场区测量控制。施工测量应遵循“先整体后局部,先控制后细部”的组织程序,测量时根据业主提供的红线图(基准控制点)及建筑图,按一定的距离布点,组成测量控制,因建筑物布置规则而密集,控制布设成建筑方格,与主要建筑的轴线平行或垂直。各控制点均应为永久性的坐标桩和水平基准点桩,必要畴设保护措施,以防破坏。施工中利用测量控制引测和较正建筑物的轴线、标高等,确保施工精度。二、生产准备1 .修整施工出入口,铺设现场内施工道路,作好地面排水沟、车辆冲洗台,搭设平面布置图中的临建
8、设施。2 .临水、临电设施铺设到位。3 .土方开挖施工人员、机械设备、车辆已进场。三、施工组织架构图鉴于本工程要求较高且施工场地较小施工难度大,施工工艺要求高,要求施工队伍必须具备相适应的施工经验和技术管理人才,有相适应的管理制度和质量保证体系。为此,经研究,决定从公司抽调一批年富力强,理论过硬,施工经验丰富,能打硬仗,善打硬仗的管理、技术骨干力量组成本工程的项目管理班子,配套安排各线管理人员及精英专业施工班组,并对项目各类技术人员及专业工种工人进行有针对性的岗前培训,使所有施工人员都熟悉施工图纸及工艺要求,确保按图施工。工人进场前要进行必要的质量、安全思想和法制教育,使工人树立起“安全至上,
9、质量第一”的正确思想;遵守有关质量和安全的技术法规;遵守地区的施工法规。在大批施工人员进场前,必须做好后勤工作的安排,对职工的衣、食、住、行、医等应予前面考虑,认真落实,以充分调动职工的生产积极性,确保生产呷利进行。(隼见下表)项目经理项目副经理项目总工第三章施工部署一、施工进度计划我司已按照业主提供的时间作了相应进度、机械设备计划。一旦接到业主、监理单位通知我司即可投入施工,根据节点要求,我司完成地下室施工总体时间约2个半月,初步计划承台土方开挖时间约计30天。注:我司初步估计承台土方开挖的时间进度应结合多方面确定。(1、业主提供图纸的时间。2、施工高峰期恰逢华南地区春节前后天气变化异常,极
10、不稳定。)二、劳动力资源配置序号工种人数计划进场时间1管理人员50人已进场准备2值班电工3人已进场准备3杂工20人已进场准备4水电工15人已进场准备5泥水工50人202*年12月22日6碎工30人202*年1月5日三、主要施工机械设备配置序号机械设备名称型号规格数量计划进场1反铲挖土机3002202*年12月22日2反铲挖土机602202*年1月15日3自卸载重车12T10202*年12月28日4污水泵口径5015202*年12月22日5砂浆搅拌机3502202*年12月22日6小型翻斗车1202*年12月22日8碎输送泵1台车泵1台天泵2202*年12月22日第四章承台土方及桩间土土方开挖施
11、工方法一、施工区段的划分及临时施工道路的布置根据后浇带位置,将本地下室承台及桩间土开挖的施工区段划分A、B、C三个施工区段,有序分段、分区域进行施工作业,具体为:土方开挖先从A区开始由西向东开挖,由1#大门向外运土;待第一施工区域土方开挖完成三分之二时,B施工区域土方开挖开始,土方开挖方向由东向西开挖,由1#大门向外运土至指定对场。二、工艺流程1、测量放线2、桩间土挖至底板底标高3、核心筒桩间土挖土4、机械挖土至设计基础垫层底上100nmI厚土层留作人工挖出。(注:为保证预支管桩的施工质量,尽量避免对其桩身的扰动,故距离桩身200mm的桩间土同样采用人工刨除,严禁使用机械一次性挖除。)5、修筑
12、底板周边、底板周边、坡顶排水沟、集水井6、测量放线一人工清底、找平、修坡一验槽一地基检测一测量放线。7、作业面夯填级配碎石一20Onlm级配碎石垫层夯填一100nim素碎垫层浇筑一砖胎模砌筑(后浇带下垫层内附加钢筋浇碎前安装好)三、施工测量1、定位放线依据根据建筑设计总平面布置图、规划部门指定的建筑红线桩以及现场放点进行现场轴线控制和标高控制点的引测;2、平面控制的测设(1)场区平面控制的布设原则:平面控制应先从整体考虑,遵循先整体后局部,高精度控制原则;(2)主轴线控制桩的建立:根据建筑物平面形状的特点,利用给定现场放点定出主控制轴线。地下室边轴线定为角轴线,定位放线时精确测出控制轴线,并将
13、标桩设在即便于观测又不易遭到破坏地方加以固定、保护。(3)定出轴线控制以后,依据地下室平面布置图结合各单位的定位,测设各单体的控制平面(4)根据主控制轴线放出土方开挖的内边线和外边线,开挖时首先依据内边线挖至一定的深度,然后依据外边线进行修坡整理,确保基坑开挖成型后边坡稳定性。禁止随意开挖随意放坡。3、高程控制(1)依据测绘部门提供的场区水准基点,采用O.2mm级精度的DSZ2水准仪对所提供的水准基点进行复测检查,检测合格后测设一条闭合或符合水准线路,联测区域内平面控制点,以此作为保证施工竖向精度控制的首要条件。(2)依据测绘管理部门提供的水准基点,埋设半永久性高程点,埋设36个月后,再进行联
14、测,测出场区半永久性点的高程,改点可以作为后期沉降观测的基准点。(3)场区内至少有三个水准点,水准点的间距小于1公里,距离基坑边线不小于15米。(4)高程控制的等级及观测技术要求:高程控制的等级拟布设三等符合水准,高程传递图如下:b*=HOHl-a*bHO一百层标i基准点高程;HI转利/层设计标高:8*S2水痕仪在50米例尺JJ全鼓:H-Sl水准仪汴50米出尺J1.ii数:b-SI水准仪的塔尺族数;bS2水潜仪的塔尺读数Slz高程的竖向传递注:1.为往返测段符合水准路线长度(km)(5)高程控制点的联测:在向基坑内引测标高时,首先联测高程控制点,以判断场内水准点是否被碰动,经联测确认无误后,方可向基坑内引测所需的标高;(6)0.00以下标高的测量:为保证竖向控制的精度要求,对每层标高基准点,必须正确测设。在同一平面上所引测的高程点,不得少于三个,并作相互校核,校核后三点的误差不得超过3mm,取平均值作为该平面施工中标高的基准点。四、各部位挖土深度的确定基坑开挖深度全部以底板面标高(V-9.011)统一定为Ho在对各承台基础进行土方开挖过程中,必须考虑基础土性特质。此基础开挖土质基本上都是较厚的回填土层。必须换填20Omm厚
