《施工电梯安装拆卸方案.docx》由会员分享,可在线阅读,更多相关《施工电梯安装拆卸方案.docx(15页珍藏版)》请在第壹文秘上搜索。

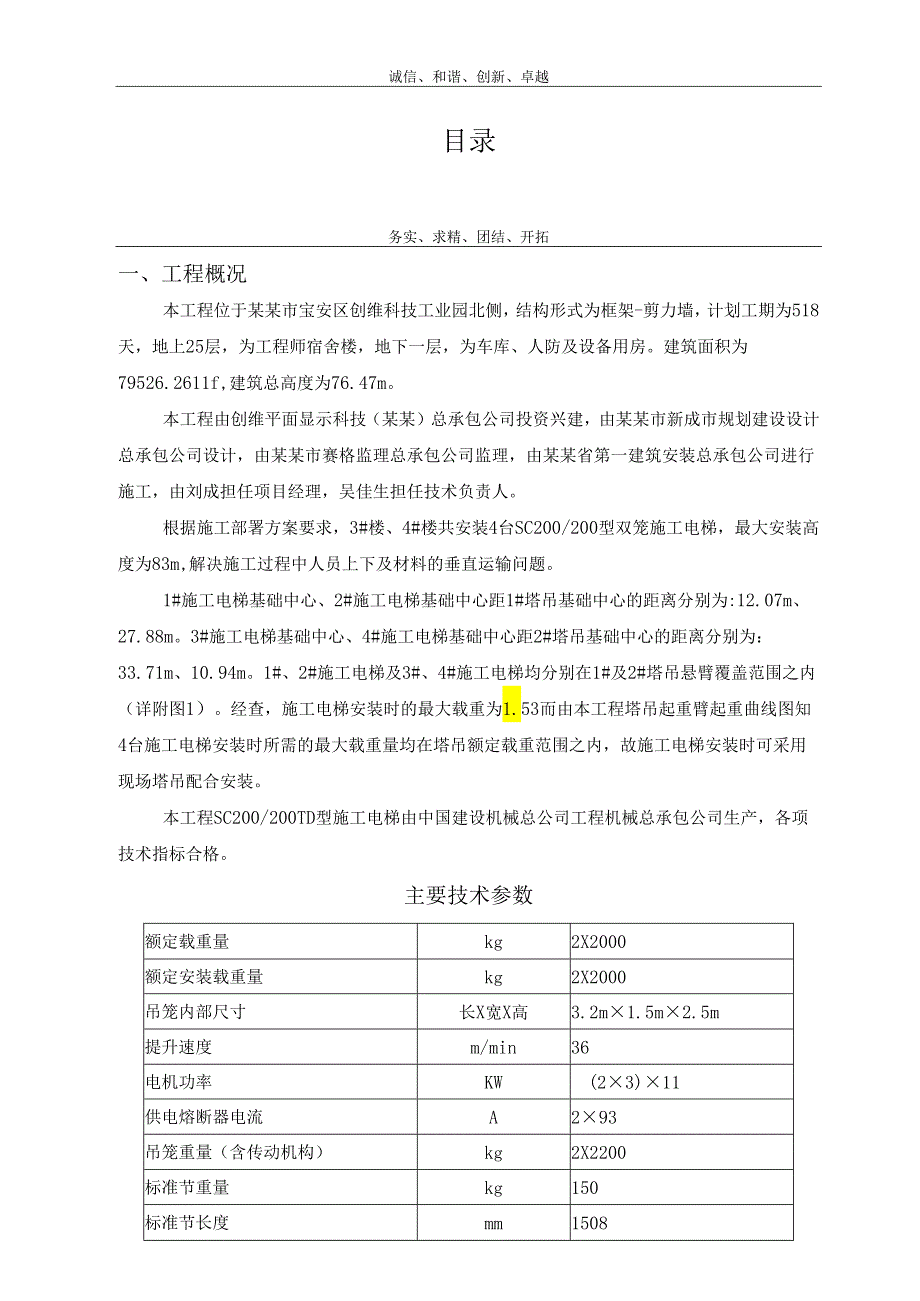

1、诚信、和谐、创新、卓越目录一、工程概况2二、安装前的准备工作31、安装准备32、人员准备33、施工机具及材料准备3三、安装定位4四、安装与拆卸程序41、安装顺序42、拆除顺序43、施工升降机的安装44、导轨架的安装:55、吊杆安装:66、附墙架的安装:67、对重安装:78、天轮和钢丝绳的安装79、安装绳轮710、电缆保护架的安装:7六、安装重点注意事项81、基座82、导轨架83、附墙架84、电缆导向装置85、限位凸块8七、安装安全要求8八、层门安装9九、电梯检验及调试运行9十、施工电梯使用前注意事项11十一、施工电梯安全操作规程11十二、维护与保养12十三、附图20务实、求精、团结、开拓一、工
2、程概况本工程位于某某市宝安区创维科技工业园北侧,结构形式为框架-剪力墙,计划工期为518天,地上25层,为工程师宿舍楼,地下一层,为车库、人防及设备用房。建筑面积为79526.2611f,建筑总高度为76.47m。本工程由创维平面显示科技(某某)总承包公司投资兴建,由某某市新成市规划建设设计总承包公司设计,由某某市赛格监理总承包公司监理,由某某省第一建筑安装总承包公司进行施工,由刘成担任项目经理,吴佳生担任技术负责人。根据施工部署方案要求,3#楼、4#楼共安装4台SC200/200型双笼施工电梯,最大安装高度为83m,解决施工过程中人员上下及材料的垂直运输问题。1#施工电梯基础中心、2#施工电
3、梯基础中心距1#塔吊基础中心的距离分别为:12.07m、27.88m。3#施工电梯基础中心、4#施工电梯基础中心距2#塔吊基础中心的距离分别为:33.71m、10.94m。1#、2#施工电梯及3#、4#施工电梯均分别在1#及2#塔吊悬臂覆盖范围之内(详附图1)。经查,施工电梯安装时的最大载重为1.53而由本工程塔吊起重臂起重曲线图知4台施工电梯安装时所需的最大载重量均在塔吊额定载重范围之内,故施工电梯安装时可采用现场塔吊配合安装。本工程SC200/200TD型施工电梯由中国建设机械总公司工程机械总承包公司生产,各项技术指标合格。主要技术参数额定载重量kg2X2000额定安装载重量kg2X200

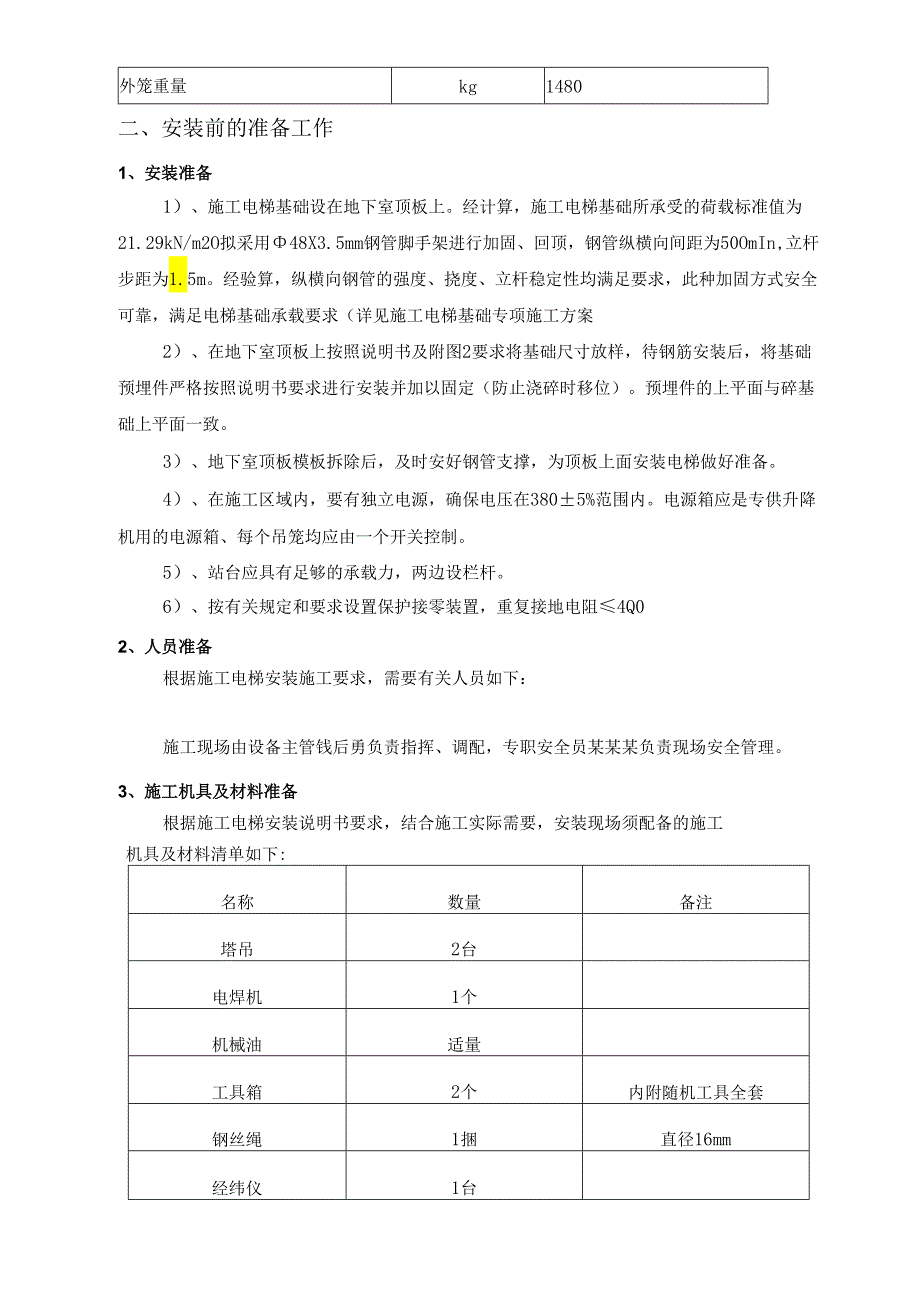

4、0吊笼内部尺寸长X宽X高3.2m1.5m2.5m提升速度m/min36电机功率KW(23)11供电熔断器电流A293吊笼重量(含传动机构)kg2X2200标准节重量kg150标准节长度mm1508外笼重量kg1480二、安装前的准备工作1、安装准备1)、施工电梯基础设在地下室顶板上。经计算,施工电梯基础所承受的荷载标准值为21.29kN/m2O拟采用48X3.5mm钢管脚手架进行加固、回顶,钢管纵横向间距为50OmIn,立杆步距为1.5m。经验算,纵横向钢管的强度、挠度、立杆稳定性均满足要求,此种加固方式安全可靠,满足电梯基础承载要求(详见施工电梯基础专项施工方案2)、在地下室顶板上按照说明书
5、及附图2要求将基础尺寸放样,待钢筋安装后,将基础预埋件严格按照说明书要求进行安装并加以固定(防止浇碎时移位)。预埋件的上平面与碎基础上平面一致。3)、地下室顶板模板拆除后,及时安好钢管支撑,为顶板上面安装电梯做好准备。4)、在施工区域内,要有独立电源,确保电压在3805%范围内。电源箱应是专供升降机用的电源箱、每个吊笼均应由一个开关控制。5)、站台应具有足够的承载力,两边设栏杆。6)、按有关规定和要求设置保护接零装置,重复接地电阻4Q02、人员准备根据施工电梯安装施工要求,需要有关人员如下:设备主管1人起重工2人电梯安装工6人电工1人配合工2人安全员1人施工现场由设备主管钱后勇负责指挥、调配,

6、专职安全员某某某负责现场安全管理。3、施工机具及材料准备根据施工电梯安装说明书要求,结合施工实际需要,安装现场须配备的施工机具及材料清单如下:名称数量备注塔吊2台电焊机1个机械油适量工具箱2个内附随机工具全套钢丝绳1捆直径16mm经纬仪1台三、安装定位根据现场实际情况及施工部署要求,现场4台施工电梯平面定位布置见附图施工电梯平面位置详附图二,施工电梯安装定位见附图三。四、安装与拆卸程序1、安装顺序底盘安装基础节安装-吊笼下缓冲弹簧安装吊笼安装护身栏杆安装吊杆安装导轨架安装附墙架安装一对重安装大轮和钢丝绳安装一绳轮安装电气控制系统安装层门安装升降机楼层呼叫系统安装一外笼门限位开关安装具体安装施工
7、按所用电梯的安装说明书的程序和要求进行。2、拆除顺序在拆卸之前,必须对全机进行一次检查,检查电动机的制动、力矩、驱动系统是否正常。拆卸的方法和顺序与安装的顺序相反。3、施工升降机的安装1、准备工作:1)、安装工地应具备能量足够的220V/380V电源,并配备一个专供升降机用的电源箱,每个吊笼均应由一开关控制。2)、工地的专用电源箱应直接从工地变电室引入电源,一般每个吊笼用一根25mm2的铜线电缆连接。2、安全要求:1)、施工升降机运行时,应首先保证接地装置与升降机金属结构连通,接地电阻4Q02)、如果有人在附墙架或导轨架上工作时,绝不允许运行升降机。3)、第一次安装附墙架必须检测并调整导轨架的
8、垂直度o3、双笼升降机的安装:1)、将基础表面清扫干净。2)、安装底盘用水平尺找平,拧紧地脚螺栓。3)、安装基础节,拧紧螺栓。4)、安装吊笼下缓冲弹簧。5)、用起重设备将吊笼吊起就位。6)、松开电动机上的制动器,方法是:首先拆下两个开口销,拆掉前在螺母开口处做记号,便于复位而后旋紧两个螺母,务必使两个螺母平行下旋,直至制动器松开可随意拔动制动盘为止。7)、用起动设备吊起传动小车。8)、从标准节上方使传动小车就位。9)、将传动小车与吊笼的连接耳板对好后,穿入销轴,并固定。10)、将制动器复位。11)、用水平仪或线坠测量导轨的垂直度,保证导轨在两个方向上的垂直W0.5%0。12)、在地脚螺栓处底盘
9、和基础间垫入不同厚度的调整钢板,用以调整导轨架的垂直度。13)、当导轨架调整350N.m350N.m的力矩压紧4个地脚螺栓。l1000o14)、安装好吊笼顶上的护身栏杆。15)、外笼右半部份安装同左半部份。4、导轨架的安装1)、将标准节两端管子接头处齿条销子处擦拭干净,并加少量润滑油。2)、打开一扇护身栏杆,将吊杆上的吊钩放下,并钩住标准节吊具。3)、用标准节吊具钩住一节标准节,带锥套的一端向下。4)、起吊标准节,将标准节吊至吊笼顶部,并放稳。5)、关上护身栏杆,启动升降机,当吊笼升至接近导轨顶部时,应点动行驶,直至吊笼顶部距导轨架顶部大约30cm时停止。6)、用吊杆吊起标准节,对准下面标准节
10、立管和齿条上的销孔放下吊钩。用螺栓紧固。300N.m钩,将吊钩转回,用300N.m的拧紧力矩紧固全部螺栓.8)、按上述方法将标准节依次连接至所需高度,随着导轨架的不断加高,应同时安装附墙架,并检查导轨架安装垂直度O9)、用现场的塔吊安装导轨架,可将23节标准节在地面上连成一组,然后吊上导轨架。5、吊杆安装将吊杆放入吊笼顶部安装孔内,即可使用。6、附墙架的安装1)、在导轨架上安装两根方管,用螺栓紧固。2)、将两根管与附墙座连接。3)、用螺栓及销子将其余部分连接起来,调节好各方向的距离,并同时校正导轨架的垂直度。紧固所有螺栓,慢慢启动升降机确保吊笼及对重不与附墙架相碰。附墙架安装位置及距离尺寸附墙
11、序号楼层上下相临附墙间距1二层9m2五层9m3八层9m4十层9m5十四层9m6十七层9m7二十层9m8二十三层9m说明:附墙序号自下向上7、对重安装1)、对重在吊笼和外笼安装完毕后未加高标准节前吊装就位。2)、在基础的对重位置上,安装好缓冲弹簧。3)、用塔吊将对重吊入对重滑道。4)、检查对重导向轮与滑道间隙:O.5mm,确保每个轮转动灵活。8、天轮和钢丝绳的安装1)、当导轨架安装至要求的高度后,将天轮安装好,并用钢丝绳挂好对重。2)、将天轮、绳轮、钢丝绳及钢丝绳架吊到吊笼顶部,并准备好绳夹、螺栓。3)、将钢丝绳架固定在吊笼上。4)、将吊笼升至距离导轨架顶端100Omm处,用吊杆将天轮安装到导轨
12、架顶部,用M24螺栓固定。9、安装绳轮1)、将钢丝绳穿过绳轮和天轮放至地面的对重上,并用绳夹将钢丝绳固定于对重上。2)、从吊笼上往下放钢丝绳时,要考虑钢丝绳的重量防止脱手造成事故。10、电缆保护架的安装1)、用塔吊将电缆卷悬挂于电线筒上方,放出约2.5m长的电缆,以便把电缆接到电源箱上。2)、从电缆筒底部拉出电缆至电源箱,暂不要连接。3)、将电缆线一圈一圈顺时针放入电缆筒中,尽量使每圈一样大,其直径略小于电缆筒径.4)、将电缆固定在电缆托架上,将电源插头插入插座,将电缆接至电源箱上,起动升降机检查电缆是否缠绕。5)、在导轨加高的过程中要同时安装电缆保护架。6)、调整电缆保护架以及电缆托架的位置
13、,确保电缆在电缆保护架“U”形中心。六、安装重点注意事项1、基座基座埋件必须牢固可靠,外笼与基础表面接触良好;连接螺栓必须加弹簧垫圈拧紧;2、导轨架确保导轨架的垂直度,随时用经纬仪进行调整,以IOm内不超过5mm为合格;安装导轨架标准节时,必须在规定的高度安装附墙架拉杆和电缆导架;当安装高度超过IOm时应进行坠落试验。3、附墙架附墙架的间距不能超过规定的9m;附墙架的螺栓不允许随便更换;附墙架拉杆长度可在1.61.98m之间无级调整;拉杆可以水平倾斜15;每安装一套附墙架,要进行导轨架垂直度的检查和校正。4、电缆导向装置第一个电缆导向环装在高于电缆线筒1.5m处,第二个距离第一个3m,其余导向
14、环保持6m间距;电缆导向环最好不安装在停层平面上,以保证停车时,橡胶弹性块不受压。5、限位凸块出厂前,下限位凸块和极限凸块已经装在导轨架上。现场安装时,必须调整这些凸块;极限凸块应在下限位凸块后40Omm时动作;插入接头应涂抹润滑脂。七、安装安全要求1、在安装作业前,组织所有作业人员进行技术交底、安全交底、学习安装方案要求,明确施工电梯各部位的结构、名称和零部件,明确安装方法、安装步骤和安装要求。2、安装场地应清理干净并用标志杆等围起来,禁止非工作人员入内。3、防止安装上方掉落物体,必要时应加安全o安装过程中必须由专人负责、统一指挥。4、施工电梯运行时、人员的头手决对不能露出安全拦以外。5、如果有人在导轨架上或附墙上工作时、绝对不允许开动升降机、当吊笼升起时严禁进入外笼内。6、吊笼上的所有零部件、必须放置平稳、不得露出安全栏外。利用吊杆进行安装时、不允许超载、吊杆只可用来安装或拆卸升降机、零部件、不得用于其它起重用途。7、吊杆上有悬挂物时、不得开动吊笼。8、安装作业人员应按空中作业的要求,包括必须带安全帽、系安全带、穿防滑鞋等,不得穿过于宽松的衣服、应穿工作服、以免被卷入运动部件中、发生安全事故。9、操纵升降机、必须将操纵盒拿到吊笼顶部、不允许在吊笼内操作。10、吊笼启动前应先进行全面检查,消除所有不安全隐患。
