《浆砌片石挡土墙施工方案.docx》由会员分享,可在线阅读,更多相关《浆砌片石挡土墙施工方案.docx(10页珍藏版)》请在第壹文秘上搜索。

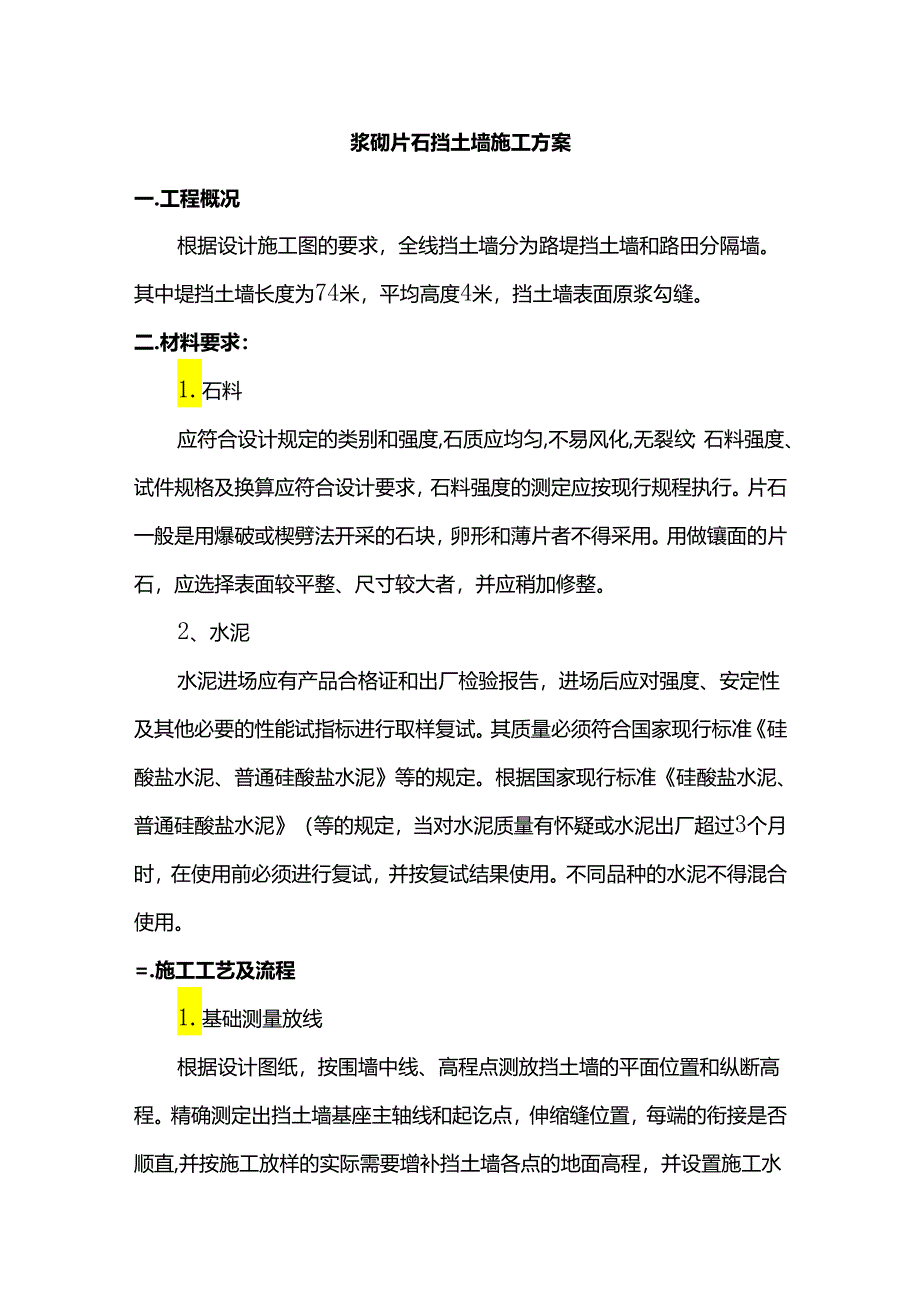

1、浆砌片石挡土墙施工方案一.工程概况根据设计施工图的要求,全线挡土墙分为路堤挡土墙和路田分隔墙。其中堤挡土墙长度为74米,平均高度4米,挡土墙表面原浆勾缝。二.材料要求:1.石料应符合设计规定的类别和强度,石质应均匀,不易风化,无裂纹;石料强度、试件规格及换算应符合设计要求,石料强度的测定应按现行规程执行。片石一般是用爆破或楔劈法开采的石块,卵形和薄片者不得采用。用做镶面的片石,应选择表面较平整、尺寸较大者,并应稍加修整。2、水泥水泥进场应有产品合格证和出厂检验报告,进场后应对强度、安定性及其他必要的性能试指标进行取样复试。其质量必须符合国家现行标准硅酸盐水泥、普通硅酸盐水泥等的规定。根据国家现

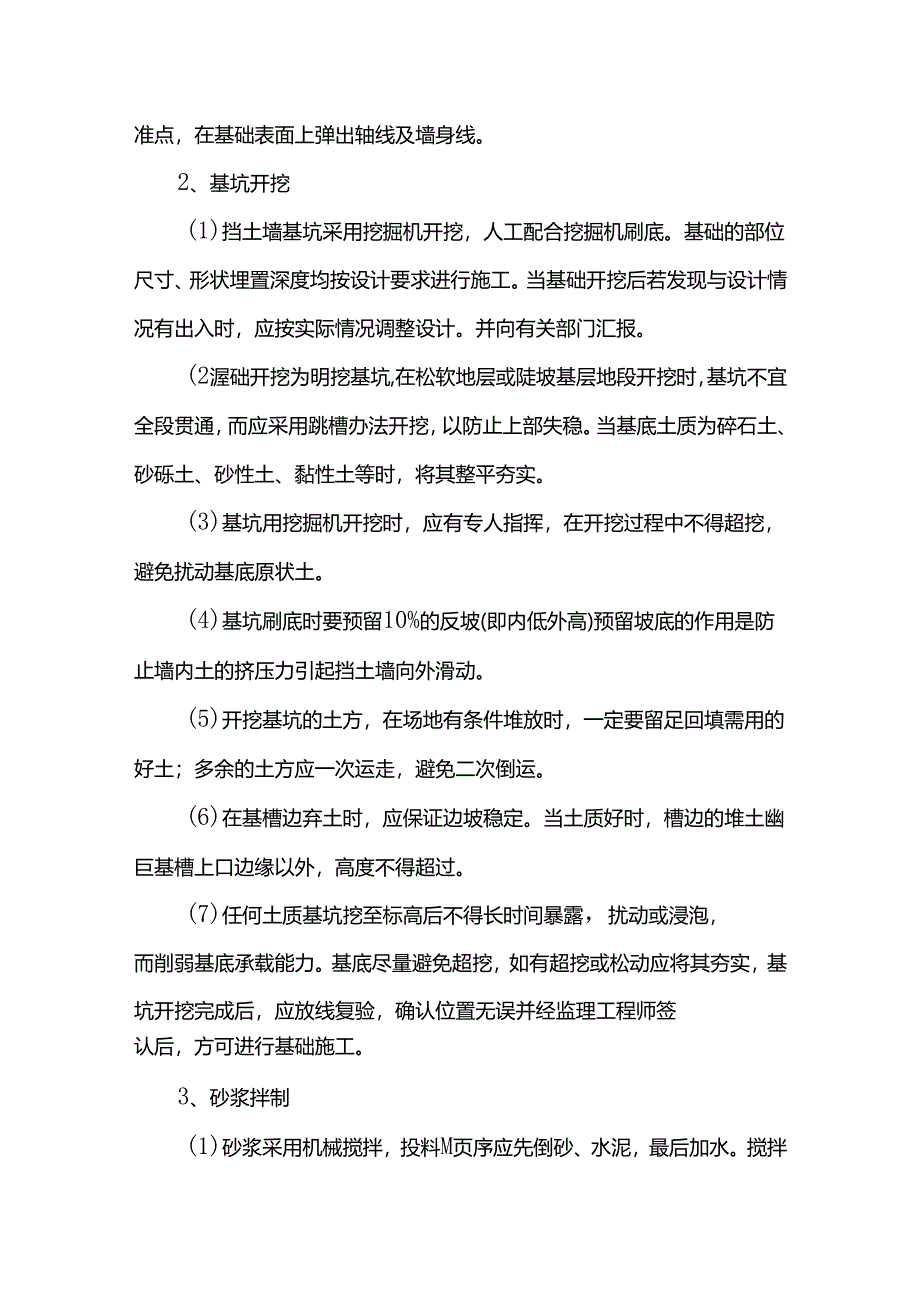

2、行标准硅酸盐水泥、普通硅酸盐水泥(等的规定,当对水泥质量有怀疑或水泥出厂超过3个月时,在使用前必须进行复试,并按复试结果使用。不同品种的水泥不得混合使用。=.施工工艺及流程1.基础测量放线根据设计图纸,按围墙中线、高程点测放挡土墙的平面位置和纵断高程。精确测定出挡土墙基座主轴线和起讫点,伸缩缝位置,每端的衔接是否顺直,并按施工放样的实际需要增补挡土墙各点的地面高程,并设置施工水准点,在基础表面上弹出轴线及墙身线。2、基坑开挖(1)挡土墙基坑采用挖掘机开挖,人工配合挖掘机刷底。基础的部位尺寸、形状埋置深度均按设计要求进行施工。当基础开挖后若发现与设计情况有出入时,应按实际情况调整设计。并向有关部
3、门汇报。(2渥础开挖为明挖基坑,在松软地层或陡坡基层地段开挖时,基坑不宜全段贯通,而应采用跳槽办法开挖,以防止上部失稳。当基底土质为碎石土、砂砾土、砂性土、黏性土等时,将其整平夯实。(3)基坑用挖掘机开挖时,应有专人指挥,在开挖过程中不得超挖,避免扰动基底原状土。(4)基坑刷底时要预留10%的反坡(即内低外高)预留坡底的作用是防止墙内土的挤压力引起挡土墙向外滑动。(5)开挖基坑的土方,在场地有条件堆放时,一定要留足回填需用的好土;多余的土方应一次运走,避免二次倒运。(6)在基槽边弃土时,应保证边坡稳定。当土质好时,槽边的堆土幽巨基槽上口边缘以外,高度不得超过。(7)任何土质基坑挖至标高后不得长

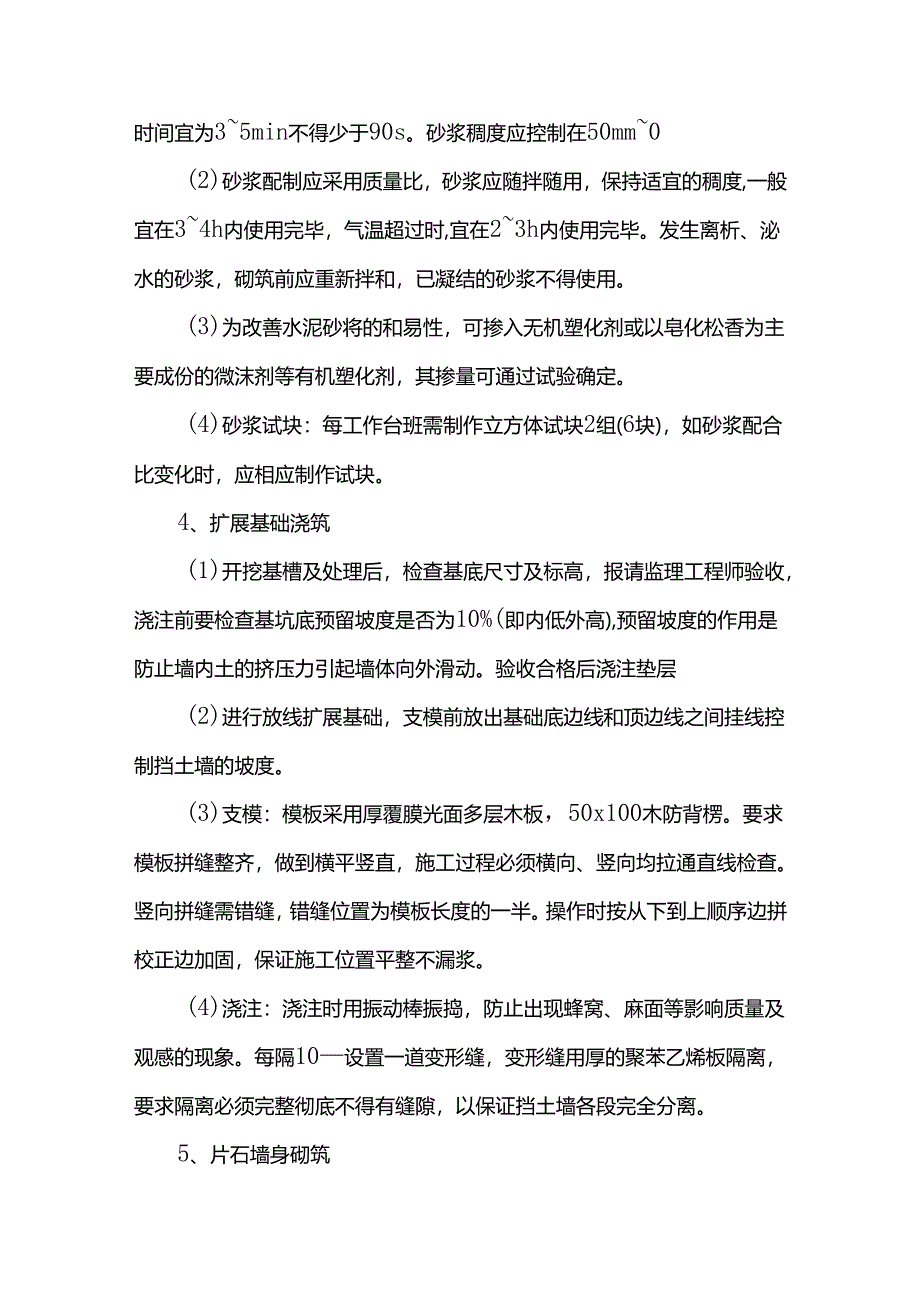

4、时间暴露,扰动或浸泡,而削弱基底承载能力。基底尽量避免超挖,如有超挖或松动应将其夯实,基坑开挖完成后,应放线复验,确认位置无误并经监理工程师签认后,方可进行基础施工。3、砂浆拌制(1)砂浆采用机械搅拌,投料M页序应先倒砂、水泥,最后加水。搅拌时间宜为35min不得少于90s。砂浆稠度应控制在50mm0(2)砂浆配制应采用质量比,砂浆应随拌随用,保持适宜的稠度,一般宜在34h内使用完毕,气温超过时,宜在23h内使用完毕。发生离析、泌水的砂浆,砌筑前应重新拌和,已凝结的砂浆不得使用。(3)为改善水泥砂将的和易性,可掺入无机塑化剂或以皂化松香为主要成份的微沫剂等有机塑化剂,其掺量可通过试验确定。(4
5、)砂浆试块:每工作台班需制作立方体试块2组(6块),如砂浆配合比变化时,应相应制作试块。4、扩展基础浇筑(1)开挖基槽及处理后,检查基底尺寸及标高,报请监理工程师验收,浇注前要检查基坑底预留坡度是否为10%(即内低外高),预留坡度的作用是防止墙内土的挤压力引起墙体向外滑动。验收合格后浇注垫层(2)进行放线扩展基础,支模前放出基础底边线和顶边线之间挂线控制挡土墙的坡度。(3)支模:模板采用厚覆膜光面多层木板,50x100木防背楞。要求模板拼缝整齐,做到横平竖直,施工过程必须横向、竖向均拉通直线检查。竖向拼缝需错缝,错缝位置为模板长度的一半。操作时按从下到上顺序边拼校正边加固,保证施工位置平整不漏
6、浆。(4)浇注:浇注时用振动棒振捣,防止出现蜂窝、麻面等影响质量及观感的现象。每隔10设置一道变形缝,变形缝用厚的聚苯乙烯板隔离,要求隔离必须完整彻底不得有缝隙,以保证挡土墙各段完全分离。5、片石墙身砌筑(1)放线:基础施工完进行墙身测量放样,用全站仪找出挡土墙的控制线,并根据基础测量放样控制点测定出墙身内外边线,以及各伸缩沉降缝的位置,检查每端的衔接是否顺直。(2)基础转角和交接处应同时砌筑,对不能同时砌筑而又必须留置的临时间断处,应留成斜槎。(3)基础砌筑时,石块间较大的空隙应先填塞砂浆,后用碎石块嵌塞,不得采用先摆碎石块,后塞砂浆或干填碎石块方法。(4)基础灰缝厚度,砂浆应饱满,石块间不
7、得有相互接触现象。(5)砌筑前应将石料表面泥垢清扫干净,并用水湿润。砌筑时必须两面立杆挂线或样板挂线,外面线应顺直整齐、逐层收坡,内面线可大致适顺以保证砌体各部尺寸符合设计要求,浆砌石底面应卧浆铺砌,立缝填浆补实,不得有空隙和立缝贯通现象。砌筑工作中断时,可将砌好的石层孔隙用砂浆填满,再砌时表面要仔细清扫干净、洒水湿润。工作段的分段位置宜在伸缩缝和沉降缝处,各段水平缝应一致。(6)当基础完成后立即回填,以小型机械进行分层夯实,并以表层稍留向外斜坡,以免积水渗入浸泡基底。6、墙体砌筑规定及要求一般规定:(1)为了控制好墙身内外侧的坡度,在砌筑前,首先用松木板钉好坡度架,其坡度按各段设计图纸进行控
8、制。坡度架制作好后立于砌筑段的两端,并拉小线进行砌筑。(2)砌筑顺序以分层进行为原则。底层极为重要,它是以上各层的基石,若底层质量不符合要求,则要影响以上各层。分层砌筑时,应先角石,后边石或面石,最后才填腹石。(3)因此段挡土墙较长,砌体除分层外,还要按图纸设计要求分段砌筑。分段砌筑时,分段位置应设在变形缝或伸缩缝处,各段水平砌缝应一致。相邻砌筑高差不宜超过。缝板安装应位置准确、牢固,缝板材料应符合设计规定。(4)相邻挡土墙设计高差较大时应先砌筑高墙段。挡土墙每天连续砌筑高度不宜超过。砌筑中墙体不得移位变形。(5)砌筑挡土墙应保证砌体宽(厚)度符合设计要求,砌筑中应经常校正挂线位置。(6)砌石
9、底面应卧浆铺砌,立缝填浆捣实,不得有空缝和贯通立缝。砌筑中断时,应将砌筑好的石层空隙用砂浆填满。再砌筑时石层表面应清扫干净,洒水湿润。工作缝应留斜茬。(7)挡土墙外露面应留深的勾缝槽,按设计要求勾缝。(8)片石分层砌筑以23层石块组成一工作层,每工作层的水平缝大致平齐,竖缝应错开,不能贯通。(9)外圈定位行列和转角石选择形状方正、尺寸相对较大的片石,并长短相间地与里层砌块立交接成一体,上下层石块也应交错排列,避免竖缝重合,砌缝宽度一般不应大于。(10)较大的砌块应使用于下层,石块宽面朝下,石块之间均要有砂浆隔开,不得直接接触,竖缝较宽时可在砂浆中塞以碎石块,但不得在砌块下面用小石子支垫。(11
10、)砌体中的石块应大小搭配、相互错叠、咬接密实并备有各种小石块,作挤浆填缝之用,挤浆时可用小锤将小石子敲入缝中。(12)预埋泄水管应位置准确。泄水孔每隔设一个,渗水处适当加密,上下排泄水孔应交错设置。(13)泄水孔向外横坡为3%,最底层泄水管距地面高度为。进水口填级配碎石反滤层进行处理。7、砌筑要求:(1)宜23层石块组成一工作层,每工作层的水平缝应大致找平。立缝应相互错开,不得贯通;应选择大尺寸的片石砌筑砌体下部;转角外边缘处应用较大及较方正的片石长短交替与内层砌块咬砌。(2)墙体外圈定位行列与转角石应先选择表面较平、尺寸较大的石块,浆砌时,长短相间并与里层石块咬紧,上下层竖缝错开,缝宽不大于
11、,分层砌筑应将大块石料用于下层,每处石块形状及尺寸应合适。竖缝较宽者可塞以小石子,但不能在石下用高于砂浆层的小石支垫。排列时,应将石块交错,坐实挤紧,尖锐凸出部分应敲除。(3)砌筑处露面应选择有平面的石块。使砌体表面整齐,不得使用小石块镶垫。(4)砌体中的石块应大小搭配、相互错叠、咬接牢固,较大及较方正的片石应宽面朝下,石块之间应用砂浆填灌密实,不得干砌。(5)勾缝:勾缝具有防止有害气体和风、雨等侵蚀砌体内部,延长构筑物使用年限及装饰外形美观等作用。本分项工程挡土墙勾缝采用凹缝进行施工。勾缝宜采用1:1.5-1:2的水泥砂浆,并应嵌入砌缝内约。勾缝前,应先清理缝槽,用水冲洗湿润,再在缝内抹适量
12、水泥净浆。勾缝应保持砌后自然缝,不应有瞎缝、丢缝、裂纹和粘结不牢等现象。成活的灰缝水平缝与竖直缝应深浅一致、交圈对口、密实光滑,搭接处平整,阳角方正,阴角处不能上下直通,不能有丢缝、瞎缝现象。灰缝应整齐、拐角圆滑、宽度一致、不出毛刺,不得空鼓、脱落。8、墙背填料1、墙背填料需待砌体砂浆强度达到70%以上时,方可回填墙背填料。并应优先选择渗水性较好的砂砾土填筑。如确有困难采用不透水性土时,必须做好反滤层及泄水孔,并与砌体同步进行,浸水挡土墙背应全部用水稳性和透水性较好的材料填筑。2、墙背回填要均匀摊铺平整,并设不小于3%的横坡逐层填筑。逐层夯实,严禁使用膨胀土和高塑性土,每层压实厚度不宜超过,根
13、据碾压机具和填料性质应进行压实试验,确定填料分层厚度及碾压遍数,以正确地指导施工。3、压实时应注意勿使墙身受到较大的冲击影响,临近墙背的范围内,应采用蛙式打夯机、内燃打夯机、手扶式振动压路机、振动平板夯等小型压实机具碾压。四.施工进度计划1.工期计划片石挡土墙工程计划工期60天,根据工期要求、现场调查资料和工程总体施工计划,片石挡土墙工程的工期具体安排如下:2、工期保证措施要求施工班组制定周密的施工进度计划,健全施工管理机构、合理安排各工序、组织协调好各班组施工作业程序,把工期目标分解到各班组,逐个落实。班组管理人员经常深入到施工现场,调查完成计划的措施、劳力、材料及机械设备的配置能否满足施工
14、要求,并检查工程完成情况,做到心中有数;分析查找完不成指标的原因,制定补救措施,并对各班组的施工计划进行平衡调整后下达到落实,不得因人为因素造成工期延误。加大奖罚力度,克服拖拉作风,广开工作面实施平行流水作业,实现有序、均衡生产,抓好施工全过程管理,加强预见性,使计划安排切合实际,最后应做到设备到位、材料到位、人员到位、使工地管理制度化、规范化、科学化,力求做到严格按施工计划施工,确保工期。五.安全文明施工注意事项开挖过程中,若出现塌方,立即采取措施,塌方较大时用片石紧砌。现场由于地下水位较高,故采用开挖集水坑集中泵排水。基础开挖出的土石方,采用人力提运,堆放地点距基槽边不得小于。1.建立健全
15、安全文明奖罚制度,树文明施工之风,创安全生产之实。2、贯彻落实上级有关部门,有关安全生产,文明施工的管理规定,明确岗位职责,定期组织安全文明检查,对进场施工人员进行三级安全教育。3、机械操作人员必须经培训持证上岗,下班后不得赌博、酗酒,抓紧休息,严禁疲劳作业,尤其是在碾压护边土时要警惕滑入坡下。指挥人员必须站在机械以外指挥,以防被机械碰撞。4、加强对施工用电的管理,临电全部采用三相五线制,对开关箱采用一机一闸一漏电保护器原则。工作区、生活区电缆线由专职电工安装、搭接,严禁私拉电线,施工电缆或架高或穿在塑料管内埋入地下。严禁使用电炉等明火电器,所有线路都必须安装空气保护关头,以防漏电能立即断开线
16、路。5、健全安全交底和安全验收制度,各分部分项工程开工前均应向操作人员作安全技术交底,机械、电器设备、安全防护设施等在启用前应进行专项验收。6、严禁在仓库等场所抽烟,尤其是易燃物附近严禁烟火;油罐必须远离生活区,并用砂子覆盖,设置明显醒目的警示牌。7、施工区域树立醒目标志牌或警示灯,以防非作业人员穿行。8、上班时必须穿戴相应的劳保用品,严禁穿拖鞋进入施工区。9、组织有意义的文化体育活动,让职工有积极向上的文化生活情调;同时保持生活区清洁卫生,绿化生活区。10、危险点分析控制措施(1)根据工程规范、地下水位高低、施工机械条件、进度要求等合理的选用施工机械;(2)不得在危岩、孤石的下边或贴近未加固的危险建筑物的下面进行;(3)挖土机离
