《电厂值长调度管理.docx》由会员分享,可在线阅读,更多相关《电厂值长调度管理.docx(6页珍藏版)》请在第壹文秘上搜索。

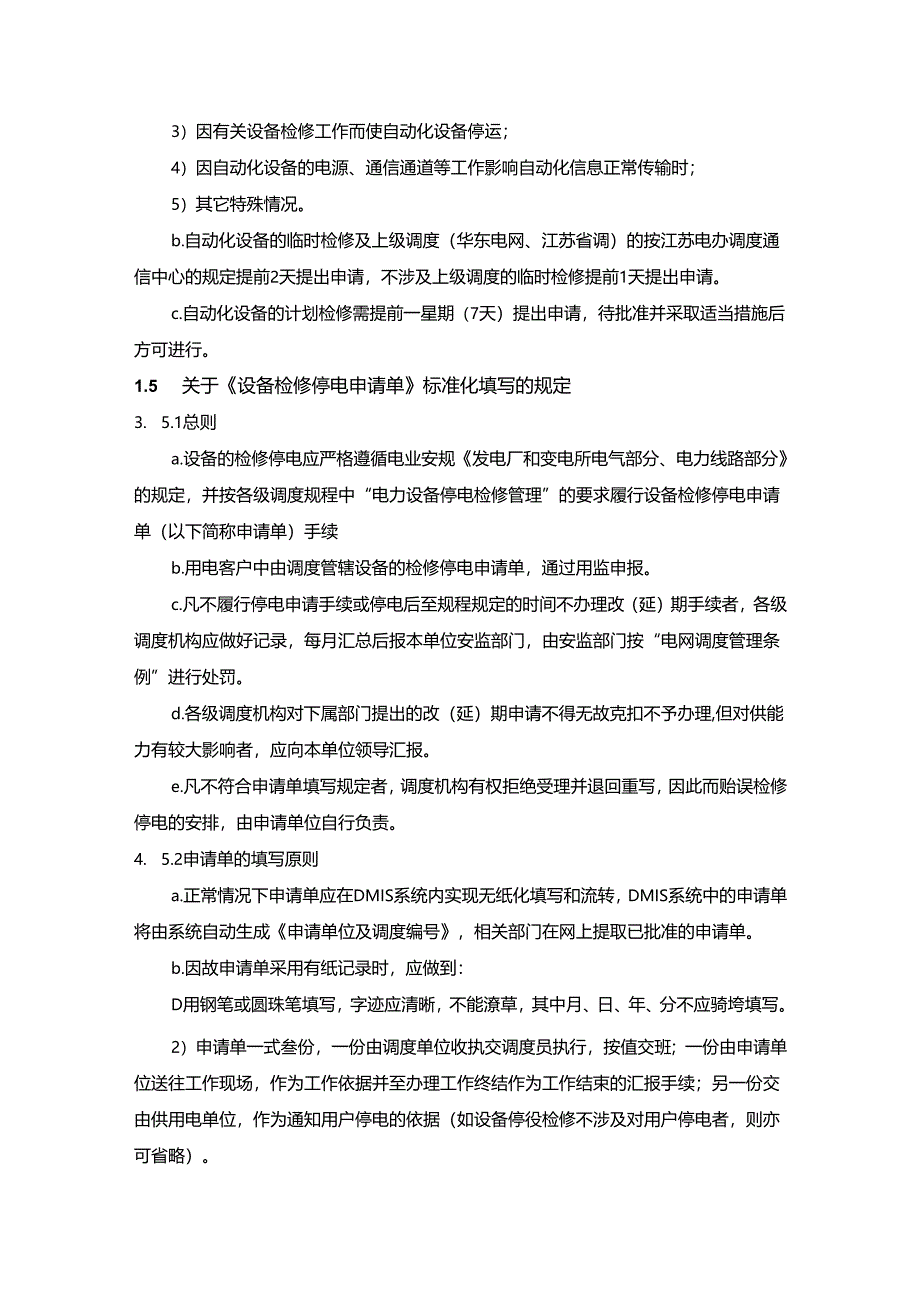

1、电厂值长调度管理1范围a.本标准规定了值长调度管理的基本规则。b.本标准适用于生活垃圾焚烧厂运行岗位值长调度的管理。2规范性引用文件a.电业安全工作规程b.电力建设安全工作规程c.电业安全工作规程(热力和机械部分)d.企业综合管理考核3管理内容与方法3.1调度关系a.垃圾发电有限公司#1、#2发电机出力为苏州区调调度管辖;垃圾发电有限公司并网的1177金开线苏能支线、1178金溪线苏能支线由苏州区调管辖;b.垃圾发电有限公司1177金开线、1178金溪线开关及线路压变、线路避雷器由吴城调度管辖、苏州区调许可;c.垃圾发电有限公司11OKV母线及其压变避雷器J100母联开关、Ilolo#1主变I
2、IOKV侧中性点接地闸刀、11020#2主变IIoKV侧中性点接地闸刀由吴城调度管辖;d.垃圾发电有限公司#1主变、#2主变由苏州市苏能垃圾发电有限公司调度管辖,吴城调度许可。e.电厂运行中,由值长负责与电力系统调度联系。f.在电力生产指挥上值长隶属于电力系统调度的领导。g.调度员向值长下达的一切命令,值长应迅速而正确的执行。如值长认为调度员的命令有错误,应申述理由,提出意见,若调度员坚持他的命令则需坚决执行,同时报告发电部或厂主管生产领导。h.当值长认为调度的命令有明显错误,并直接危害人身或设备的安全时,值长应拒绝执行,同时报告发电部或厂主管生产领导。I.当厂长、总工、发电部经理的命令涉及调

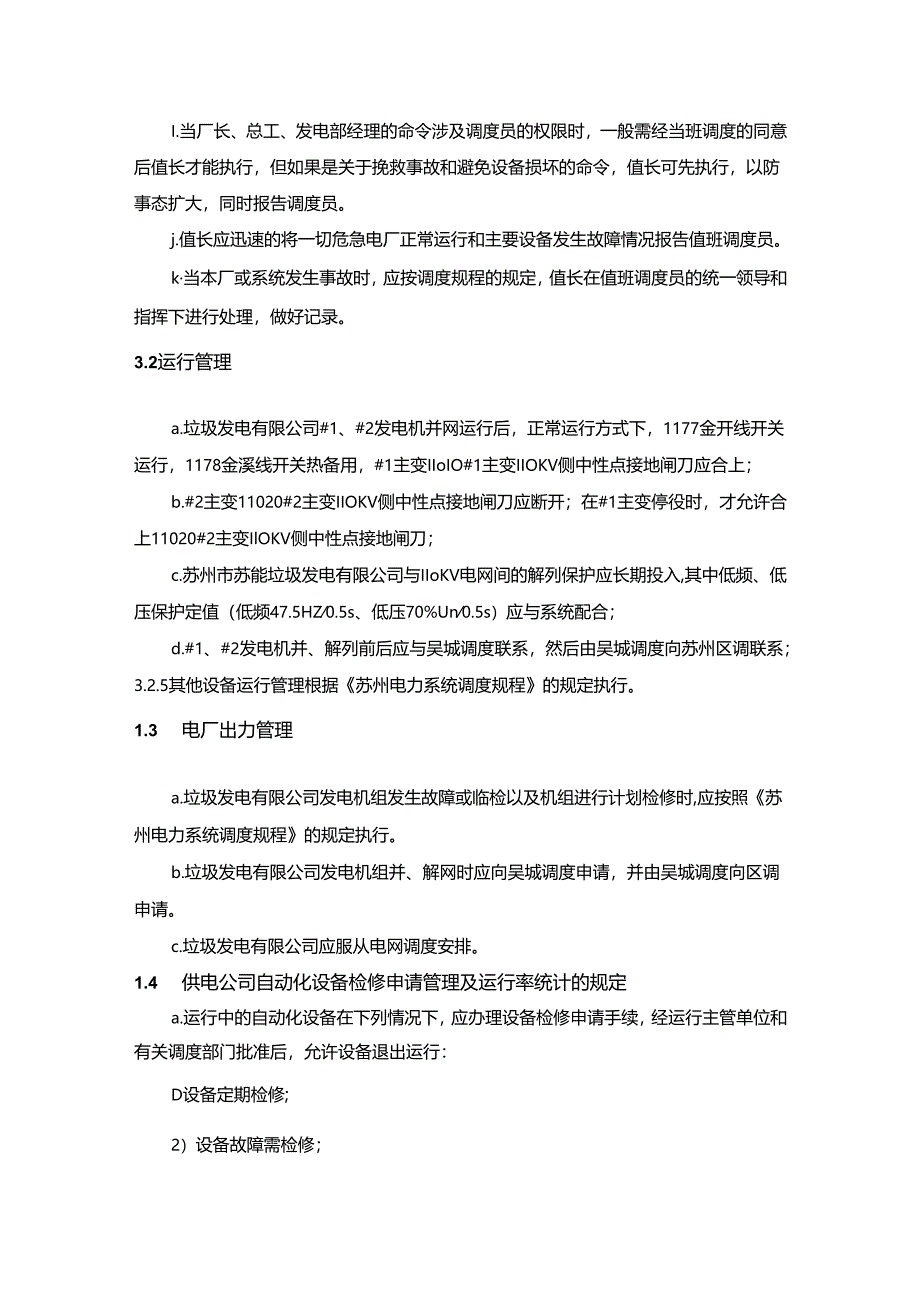

3、度员的权限时,一般需经当班调度的同意后值长才能执行,但如果是关于挽救事故和避免设备损坏的命令,值长可先执行,以防事态扩大,同时报告调度员。j.值长应迅速的将一切危急电厂正常运行和主要设备发生故障情况报告值班调度员。k当本厂或系统发生事故时,应按调度规程的规定,值长在值班调度员的统一领导和指挥下进行处理,做好记录。3.2运行管理a.垃圾发电有限公司#1、#2发电机并网运行后,正常运行方式下,1177金开线开关运行,1178金溪线开关热备用,#1主变IIoIO#1主变IIOKV侧中性点接地闸刀应合上;b.#2主变11020#2主变IIOKV侧中性点接地闸刀应断开;在#1主变停役时,才允许合上110
4、20#2主变IlOKV侧中性点接地闸刀;c.苏州市苏能垃圾发电有限公司与IIoKV电网间的解列保护应长期投入,其中低频、低压保护定值(低频47.5HZ0.5s、低压70%Un0.5s)应与系统配合;d.#1、#2发电机并、解列前后应与吴城调度联系,然后由吴城调度向苏州区调联系;3.2.5其他设备运行管理根据苏州电力系统调度规程的规定执行。1.3 电厂出力管理a.垃圾发电有限公司发电机组发生故障或临检以及机组进行计划检修时,应按照苏州电力系统调度规程的规定执行。b.垃圾发电有限公司发电机组并、解网时应向吴城调度申请,并由吴城调度向区调申请。c.垃圾发电有限公司应服从电网调度安排。1.4 供电公司
5、自动化设备检修申请管理及运行率统计的规定a.运行中的自动化设备在下列情况下,应办理设备检修申请手续,经运行主管单位和有关调度部门批准后,允许设备退出运行:D设备定期检修;2)设备故障需检修;3)因有关设备检修工作而使自动化设备停运;4)因自动化设备的电源、通信通道等工作影响自动化信息正常传输时;5)其它特殊情况。b.自动化设备的临时检修及上级调度(华东电网、江苏省调)的按江苏电办调度通信中心的规定提前2天提出申请,不涉及上级调度的临时检修提前1天提出申请。c.自动化设备的计划检修需提前一星期(7天)提出申请,待批准并采取适当措施后方可进行。1.5 关于设备检修停电申请单标准化填写的规定3. 5
6、.1总则a.设备的检修停电应严格遵循电业安规发电厂和变电所电气部分、电力线路部分的规定,并按各级调度规程中“电力设备停电检修管理”的要求履行设备检修停电申请单(以下简称申请单)手续b.用电客户中由调度管辖设备的检修停电申请单,通过用监申报。c.凡不履行停电申请手续或停电后至规程规定的时间不办理改(延)期手续者,各级调度机构应做好记录,每月汇总后报本单位安监部门,由安监部门按“电网调度管理条例”进行处罚。d.各级调度机构对下属部门提出的改(延)期申请不得无故克扣不予办理,但对供能力有较大影响者,应向本单位领导汇报。e.凡不符合申请单填写规定者,调度机构有权拒绝受理并退回重写,因此而贻误检修停电的
7、安排,由申请单位自行负责。4. 5.2申请单的填写原则a.正常情况下申请单应在DMIS系统内实现无纸化填写和流转,DMIS系统中的申请单将由系统自动生成申请单位及调度编号,相关部门在网上提取已批准的申请单。b.因故申请单采用有纸记录时,应做到:D用钢笔或圆珠笔填写,字迹应清晰,不能潦草,其中月、日、年、分不应骑垮填写。2)申请单一式叁份,一份由调度单位收执交调度员执行,按值交班;一份由申请单位送往工作现场,作为工作依据并至办理工作终结作为工作结束的汇报手续;另一份交由供用电单位,作为通知用户停电的依据(如设备停役检修不涉及对用户停电者,则亦可省略)。3)申请单中停电设备名称、编号、工作地段和停
8、电日期等不得涂改,其它个别错漏字允许修改补充,但不能原字涂改,修改时,将错字用两条平行线划去,在旁写上正确的字,做到被改字与改正后的均清楚。4)申请单也应编号,但不得与DMIS系统自动生成申请单位及调度编号重复,且对计划及临检项目应予以区分,同一单位的申请编号不可重复。c.停电设备名称栏内应填写同一工作需要同时停电的设备,包括工作设备本身或由于工作需要而要求同时停电的设备(如双回线、交叉线、同杆架设线等),并在说明栏内写明有关设备停电的原因。d.工作项目栏内应填写停电设备的主要工作内容,如对工作结线或设备变更,应提供设备变更单,作详细说明并画简图。e.电力设备大修、改造可能使其相序接错或在设备
9、停电检修中需变动或更改一次、二次设备时,均应在设备停电申请单上注明,并明确要求进行核相单击或利用系统电源电压进行电流、电压相位测试等工作。否则投入系统发生事故由申请单位负责。f.若申请单说明栏内无一切要求说明,应填写:“无二g.计划停电与计划工作时间应以调度批准为准,在确定工作时间时,应考虑工作前后与计划停、送电时间留有半小时至一小时左右的时间,以便调度操作及装、拆安全措施留有足够的时间,遇有重大复杂的停电检修操作项目,调度可根据具体情况,对停电时间与工作时间留有更充足的余地。h.一张申请单只能填写一中停送电联系人,停送电联系人一般不允许更换。如遇特殊情况,需更换停送电联系人,须提前向当值调度
10、员提出。停送电联系人的人员及设备检修停电申请负责人的名单,由各单位负责按有关规定审查批准后,以文件形式主送调度机构备案,对不符合规定者一律不予受理。i.同一张申请单及同一停电类型工作数张申请单中的申请负责人和停送电联系人不能同一人员或相互兼任。j.非本单位(指公司内各单位)主管的设备因工作需要必须进行停电者,申请单要进行双会签:即工作单位申请负责人填报停电申请单,由设备主管单位负责人进行会签,公司外施工单位需停电者,通过设备运行单位填报停电申请单。k.应用DMIS系统填报的停电申请单,申请单不再画图(即停电设备及区域与带电部分分色图)若施工或变更情况比较复杂,应另行画图报调度(如电子邮件)。1
11、 .不相关联的设备,其停电申请必须分开填写,不得混在一起,以便于终结和恢复送电操作。m.20KV及以下配电网络的停电申请单的填写还应做到:停电设备名称栏内与停电线路(包括电缆,以下均称线路)本身相关联的可环并的柱上开关和闸刀,负荷开关名称及编号,包括与变电站(开闭所)有关的开关。二路电源或小发电用电客户与电网联络的第一断路器按我公司有关规定及“苏州市电力用户电气安全工作规程”的要求,由用监部门严格落实防止倒供电的技措、安措。其中相关联的变电所(开闭所)、线路具体填写要求:D凡申请停电线路与相关联的变电所(开闭所)为单电源者如线路上段,指变电所(开闭所)以上或全线停电时,则可省略该变电所(开闭所
12、)的开关名称;如为变电所(开闭所)以下线路停电时,则应在申请单明确标出自XX变电所(开闭所)XX开关以下线路停电。2)凡申请停电线路与相关联的变电所(开闭所)有二个及以上多路电源供电者(指在电气上可以互供),则应在申请单中明确标出需同时停电的变电所(开闭所)开关或柱上开关名称。3)凡申请停电线路与相关联的变电所(开闭所)虽有二个及以上多路电源,但该变电所(开闭所)内母线间无电气上联系者(即无联络开关),则在申请单中可省略该变电所(开闭所)的开关名称,但在附图中应用红色标明该段母线。4)凡停电线路为线路中的某一段区域,应填写XX线的XX柱上开关与XX柱上开关之间。n.用户工程设备投入系统的工作,
13、必须另行按规定申请,不能混在一般工作项目中。0.申请单中凡涉及的一切设备名称应符合“苏州电力系统调度规程”中电力设备的标准名称的规定。P.各市(县)调向区调(包括属华东总调、江苏省调管辖或许可的停电检修申请)填写的申请中的停电联系人,一律为“当值调度员”,并且检修(或试验)工作的许可及汇报亦均通过各市(县)调与区调之间开展调度业务联系。q凡调度管辖的用户变电站,若设备停电检修,停电检修申请单内的“停送电联系人”“申请负责人”,必须在调度协议中明确(为该变电站的用监人员)。r.申请单上不得漏签名,不能只写姓,不写名。s.设备停电检修结束工作汇报后,应及时在申请单的说明栏内加盖“已执行”章。t.已执行的申请单不符合上述各项规定或者停电申请不符合安规的要求者,均作为不合格统计。4检查与考核a.本规定的执行情况,由生产运行经理负责检查与考核。b.对未认真履行职责、未按管理流程工作、未达到管理要求的部门和个人按规定进行考核。
