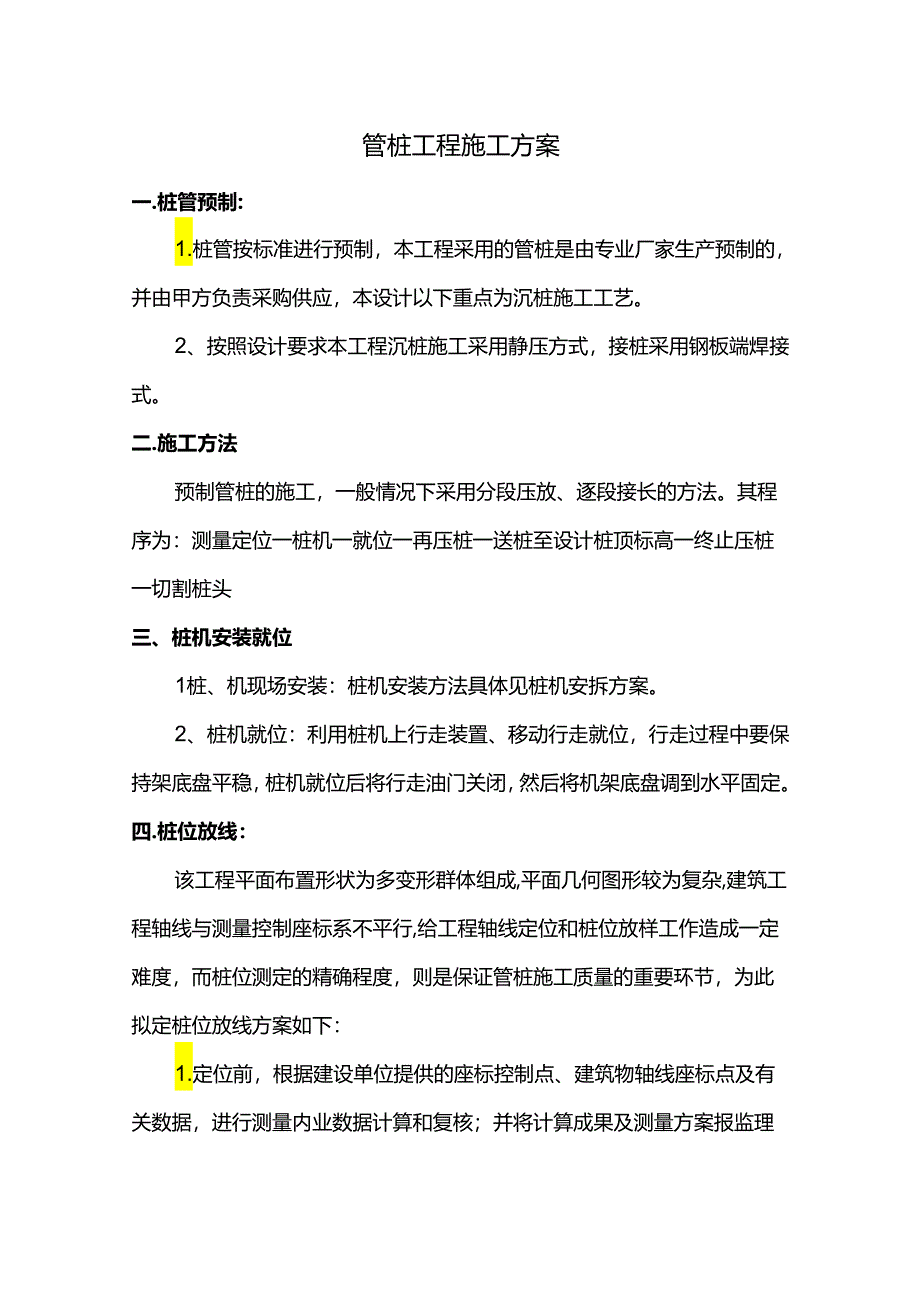

《管桩工程施工方案.docx》由会员分享,可在线阅读,更多相关《管桩工程施工方案.docx(6页珍藏版)》请在第壹文秘上搜索。
1、管桩工程施工方案一.桩管预制:1.桩管按标准进行预制,本工程采用的管桩是由专业厂家生产预制的,并由甲方负责采购供应,本设计以下重点为沉桩施工工艺。2、按照设计要求本工程沉桩施工采用静压方式,接桩采用钢板端焊接式。二.施工方法预制管桩的施工,一般情况下采用分段压放、逐段接长的方法。其程序为:测量定位一桩机一就位一再压桩一送桩至设计桩顶标高一终止压桩一切割桩头三、桩机安装就位1桩、机现场安装:桩机安装方法具体见桩机安拆方案。2、桩机就位:利用桩机上行走装置、移动行走就位,行走过程中要保持架底盘平稳,桩机就位后将行走油门关闭,然后将机架底盘调到水平固定。四.桩位放线:该工程平面布置形状为多变形群体组

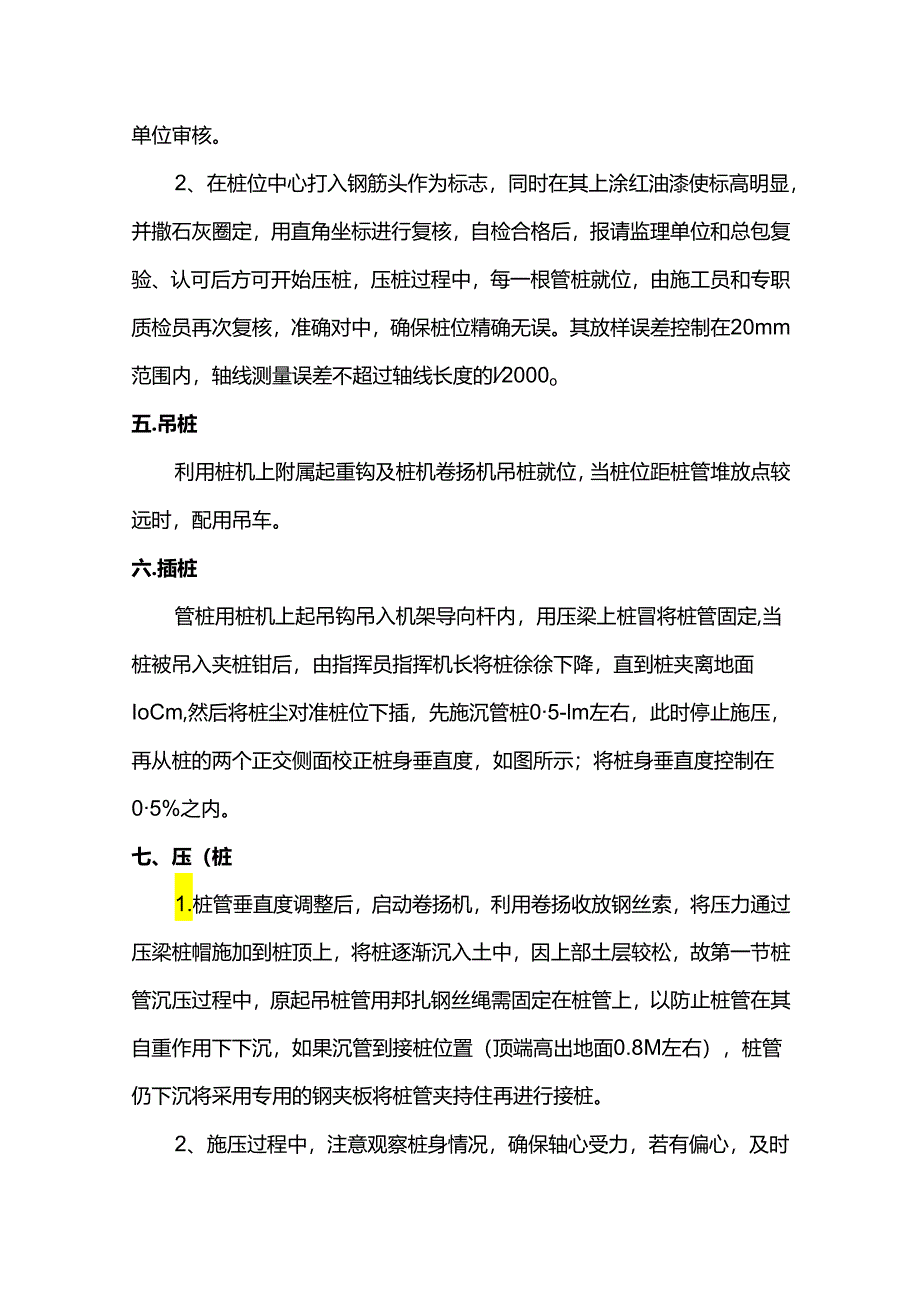

2、成,平面几何图形较为复杂,建筑工程轴线与测量控制座标系不平行,给工程轴线定位和桩位放样工作造成一定难度,而桩位测定的精确程度,则是保证管桩施工质量的重要环节,为此拟定桩位放线方案如下:1.定位前,根据建设单位提供的座标控制点、建筑物轴线座标点及有关数据,进行测量内业数据计算和复核;并将计算成果及测量方案报监理单位审核。2、在桩位中心打入钢筋头作为标志,同时在其上涂红油漆使标高明显,并撒石灰圈定,用直角坐标进行复核,自检合格后,报请监理单位和总包复验、认可后方可开始压桩,压桩过程中,每一根管桩就位,由施工员和专职质检员再次复核,准确对中,确保桩位精确无误。其放样误差控制在20mm范围内,轴线测量
3、误差不超过轴线长度的l2000o五.吊桩利用桩机上附属起重钩及桩机卷扬机吊桩就位,当桩位距桩管堆放点较远时,配用吊车。六.插桩管桩用桩机上起吊钩吊入机架导向杆内,用压梁上桩冒将桩管固定,当桩被吊入夹桩钳后,由指挥员指挥机长将桩徐徐下降,直到桩夹离地面IoCm,然后将桩尘对准桩位下插,先施沉管桩05-lm左右,此时停止施压,再从桩的两个正交侧面校正桩身垂直度,如图所示;将桩身垂直度控制在05%之内。七、压(桩1.桩管垂直度调整后,启动卷扬机,利用卷扬收放钢丝索,将压力通过压梁桩帽施加到桩顶上,将桩逐渐沉入土中,因上部土层较松,故第一节桩管沉压过程中,原起吊桩管用邦扎钢丝绳需固定在桩管上,以防止桩

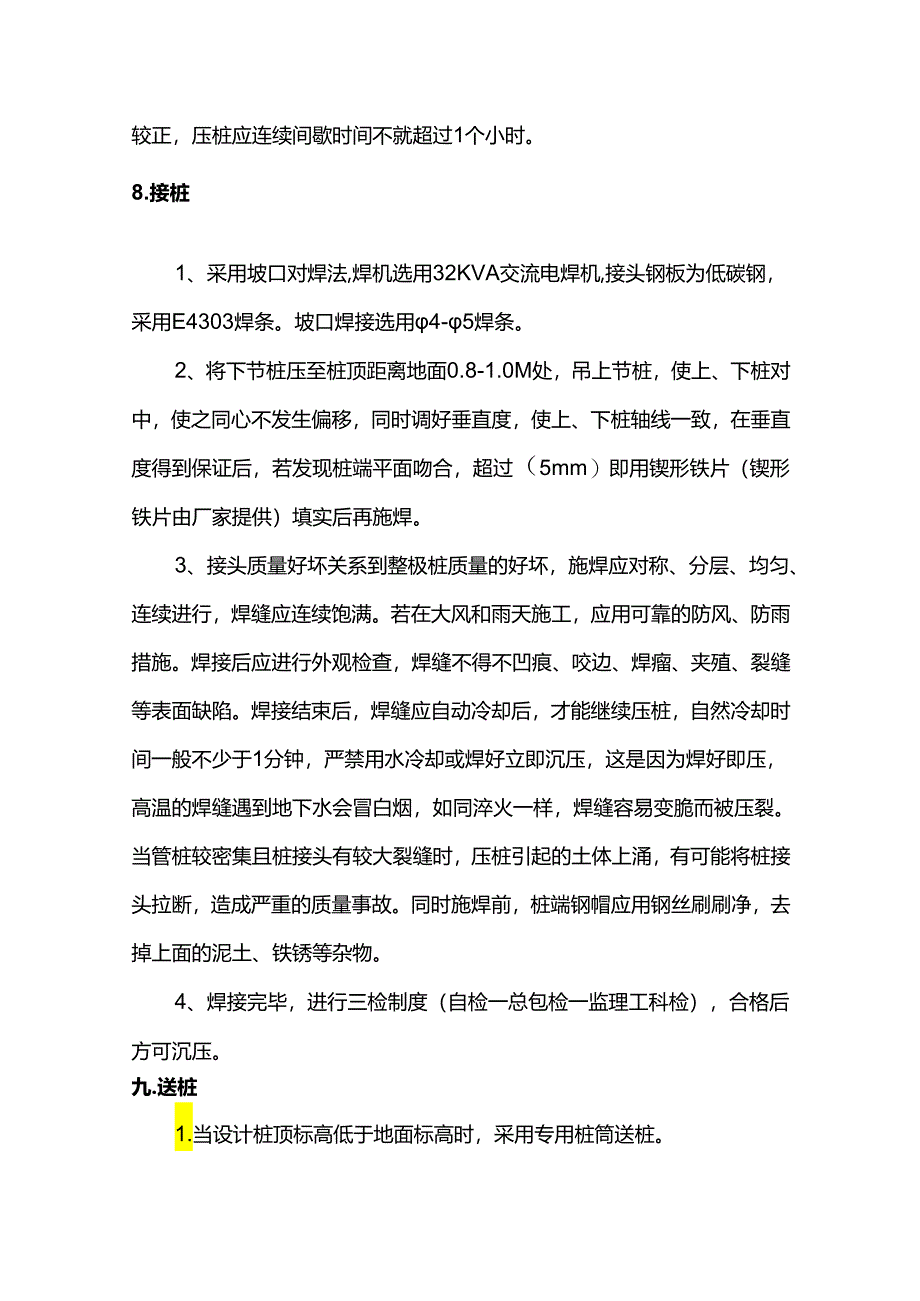

4、管在其自重作用下下沉,如果沉管到接桩位置(顶端高出地面0.8M左右),桩管仍下沉将采用专用的钢夹板将桩管夹持住再进行接桩。2、施压过程中,注意观察桩身情况,确保轴心受力,若有偏心,及时较正,压桩应连续间歇时间不就超过1个小时。8.接桩1、采用坡口对焊法,焊机选用32KVA交流电焊机,接头钢板为低碳钢,采用E4303焊条。坡口焊接选用4-5焊条。2、将下节桩压至桩顶距离地面0.8-1.0M处,吊上节桩,使上、下桩对中,使之同心不发生偏移,同时调好垂直度,使上、下桩轴线一致,在垂直度得到保证后,若发现桩端平面吻合,超过(5mm)即用锲形铁片(锲形铁片由厂家提供)填实后再施焊。3、接头质量好坏关系到
5、整极桩质量的好坏,施焊应对称、分层、均匀、连续进行,焊缝应连续饱满。若在大风和雨天施工,应用可靠的防风、防雨措施。焊接后应进行外观检查,焊缝不得不凹痕、咬边、焊瘤、夹殖、裂缝等表面缺陷。焊接结束后,焊缝应自动冷却后,才能继续压桩,自然冷却时间一般不少于1分钟,严禁用水冷却或焊好立即沉压,这是因为焊好即压,高温的焊缝遇到地下水会冒白烟,如同淬火一样,焊缝容易变脆而被压裂。当管桩较密集且桩接头有较大裂缝时,压桩引起的土体上涌,有可能将桩接头拉断,造成严重的质量事故。同时施焊前,桩端钢帽应用钢丝刷刷净,去掉上面的泥土、铁锈等杂物。4、焊接完毕,进行三检制度(自检一总包检一监理工科检),合格后方可沉压
6、。九.送桩1.当设计桩顶标高低于地面标高时,采用专用桩筒送桩。2、送桩方法:将送桩筒底端对准送桩桩顶(锥形导向头套桩管内空),然后施压以便达到设计标高位置,桩顶标高采用水准仪测量控制。3、送桩完毕,遗留桩坑采用片、块石回填,以防发生安全事故。4、当达到桩管极限压力后而没有达到设计标高,停止送桩,待土方挖好后,由总包单位再进行切割桩头。十、现场文明施工措施(一)文明施工1.做好经常性文明施工教育工作,制订有针对性的文明施工制度,成立文明生产领导小组,由项目经理任组长,项目副经理、技术负责人任副组长,各部门负责人任组员,负责各项安全文明生产工作,检查督促文明施工情况。2、施工人员上班必须配戴工作牌
7、。3、坚决执行政府三个令,要求民工自觉办理暂住证等有关证件,坚决清退三无人员。4、施工现场采用围挡施工,围挡密封严实、完整、牢固、美观,高度不低于2m,根据现场具体施工情况设置材料、车辆的出入口,主要出入口处设大门,并安排专人负责值班。5、围挡上贴好宣传标语,大门处设置工程标牌,做好向周边单位及过往行人的宣传解释工作,施工过程中不与人发生争执、甚至打架事件,以文明施工的形象出现在市民面前。6、施工中尽量做到先形成新的排水体系,再破坏旧的排水体系,如必须先破坏原有排水体系时,应提前修筑临时便道及下水以维持当地的正常生产与生活。7、临时设施的搭建布置合理、搭设整齐,场地清洁,水、电管线有条不紊。8
8、、现场机具、材料摆放有序。(二)确保文明施工的技术组织措施(一)管理制度1.建立以项目经理为组长的文明工地领导小组。2、建立文明施工的规章制度,责任到班组,落实到人。3、工地生产班组健全特殊工种工人持证上岗。4、将文明施工、环境卫生、消防、安全生产纳入施工组织计划。(二)场容场貌1.工程项目概况牌:标明项目名称、工程规模、投资总额、建设单位、设计单位、施工单位、开竣工日期、监督电话。2、项目管理人员牌:标注项目经理、技术负责人、安全员、质检员、材料员、设备管理员的姓名。3、工地安全纪律牌。4、临时设施排列有序,生活区与施工区严格分开。油库及危险品库距生活区有安全距离,有隔离装置和警示标志,场容
9、场貌整齐、清洁、文明、美观。5、机械设备、车辆定位停置,材料堆放整齐,砂石堆叠有方。6、工地道路通达,排水顺畅,烟尘有控制,噪音不超标。7、工程竣工验收后应在一个月内拆除临时设施,将剩余材料和建筑垃圾清除出场,保证工完料清。(三)工地卫生1.职工生活设施(宿舍、食堂、浴室、厕所)整洁卫生、通风、明亮、牢固、安全。2、严格执行门前场内卫生包干制度,污水不外溢,废气不乱排、杂物不乱放、垃圾不乱倒。(三)环境保护1.实行环保目标责任制才巴环保指标以责任书的形式层层分解到项目部有关部门和个人,列入承包合同和岗位责任制。项目经理为环保工作第一责任人。2、组织所有施工人员学习环保知识提高全体职工的环保意识
10、,并自觉遵守国家和地方所有关于控制环境污染的法律和法规。3、施工中保护好工地环境,加强施工现场的灰尘、噪音等监控工作,晴天安排洒水车对路面洒水湿润,大方量已浇筑尽量避免在午休及夜间九点以后的时间内进行,夜零时后不使用高噪音设备。4、施工渣土合理堆放并及时清运,堆积处采用组合式围挡或砖砌围墙作临时围护,必要时以彩条布覆盖,避免泥土散落,影响道路整洁;生活污水有组织地排入就近下水道,严禁流出施工区域,污染环境。5、土方施工现场的出入口铺设草袋,并安排专人清理汽车轮胎,避免车轮将泥土带入其他道路,影响城市整洁。6、施工时注意对已建城市公用设施的保护,合理安排好该地段范围内的施工组织,将施工对市民正常生活及休闲的影响减至最小。
